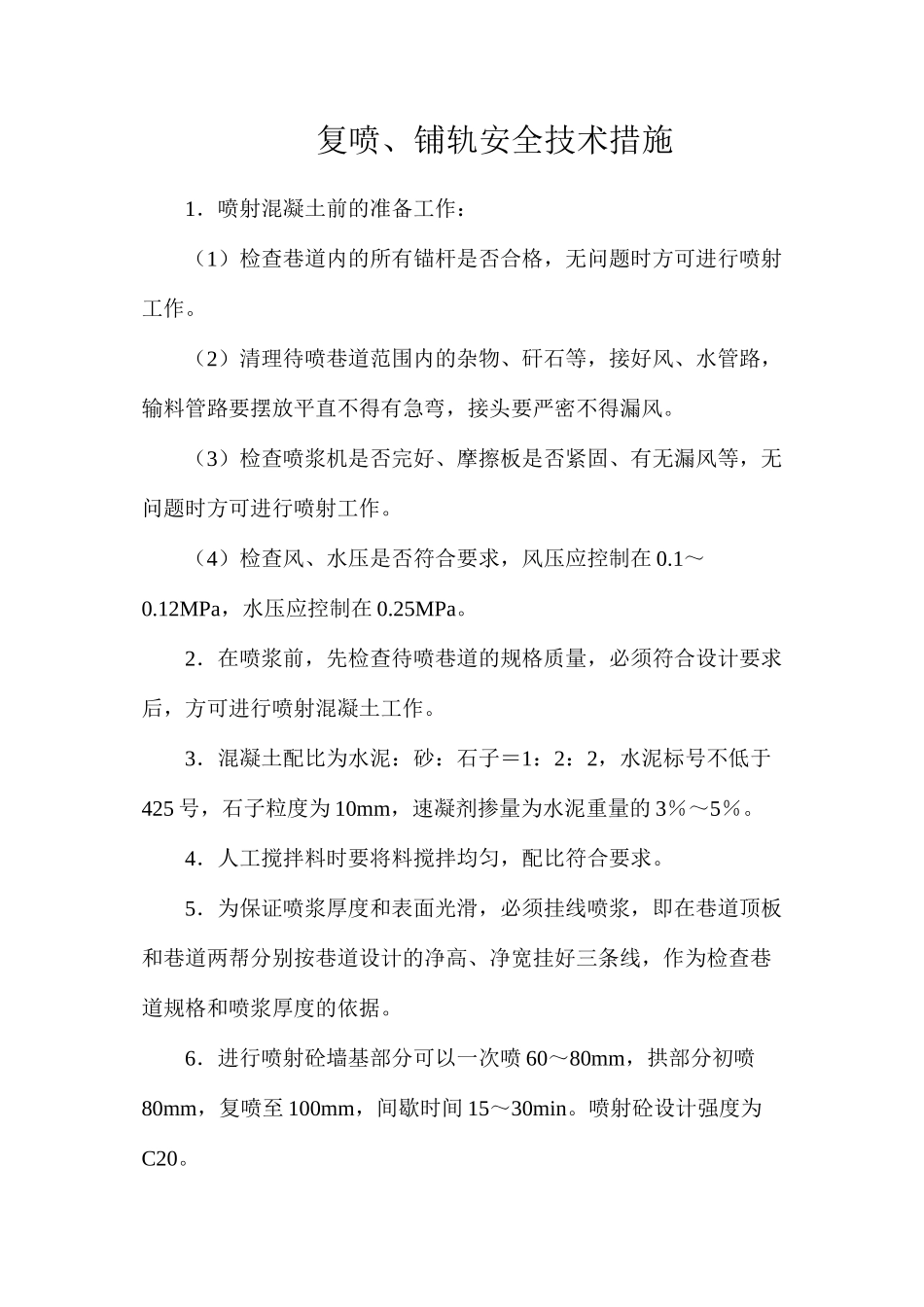

复喷、铺轨安全技术措施1.喷射混凝土前的准备工作:(1)检查巷道内的所有锚杆是否合格,无问题时方可进行喷射工作
(2)清理待喷巷道范围内的杂物、矸石等,接好风、水管路,输料管路要摆放平直不得有急弯,接头要严密不得漏风
(3)检查喷浆机是否完好、摩擦板是否紧固、有无漏风等,无问题时方可进行喷射工作
(4)检查风、水压是否符合要求,风压应控制在 0
12MPa,水压应控制在 0
2.在喷浆前,先检查待喷巷道的规格质量,必须符合设计要求后,方可进行喷射混凝土工作
3.混凝土配比为水泥:砂:石子=1:2:2,水泥标号不低于425 号,石子粒度为 10mm,速凝剂掺量为水泥重量的 3%~5%
4.人工搅拌料时要将料搅拌均匀,配比符合要求
5.为保证喷浆厚度和表面光滑,必须挂线喷浆,即在巷道顶板和巷道两帮分别按巷道设计的净高、净宽挂好三条线,作为检查巷道规格和喷浆厚度的依据
6.进行喷射砼墙基部分可以一次喷 60~80mm,拱部分初喷80mm,复喷至 100mm,间歇时间 15~30min
喷射砼设计强度为C20
7.地面拌料时喷浆机设在井下
把砂、石子过筛(20mm 以内)然后按水泥:砂:石子=1:2:2 的比例,送入搅拌机中搅拌均匀,装入矿车运动到井下,喷射砼时,直接把拌好的料,填入喷射机,同时掺入适量的速凝剂,速凝剂必须随喷随掺,不得提前掺入料中
(掺入量为水泥重量的 3mdash;4%)开始喷射作业
8.喷浆前,按中腰线或激光点检查巷道断面尺寸清基、挖地槽,并安设喷厚标志
两帮必须挖出不少于 100mm 的基础
9.检查骨料含水率,是否合格(潮喷或湿喷)
10.按设计配比把水泥和骨料送入拌料机上料要均匀
人工拌料必须翻拌 3 遍使其混合均匀
11.检查拌好的潮料含水率,要求能用手握成团、松开手,似散非散,吹无烟
12.喷射②、喷射手操作喷头,自上而下冲洗岩石
