大巷管路吊挂安全技术措施

大巷管路吊挂安全技术措施_第1页
1/5
大巷管路吊挂安全技术措施_第2页
2/5
大巷管路吊挂安全技术措施_第3页
3/5

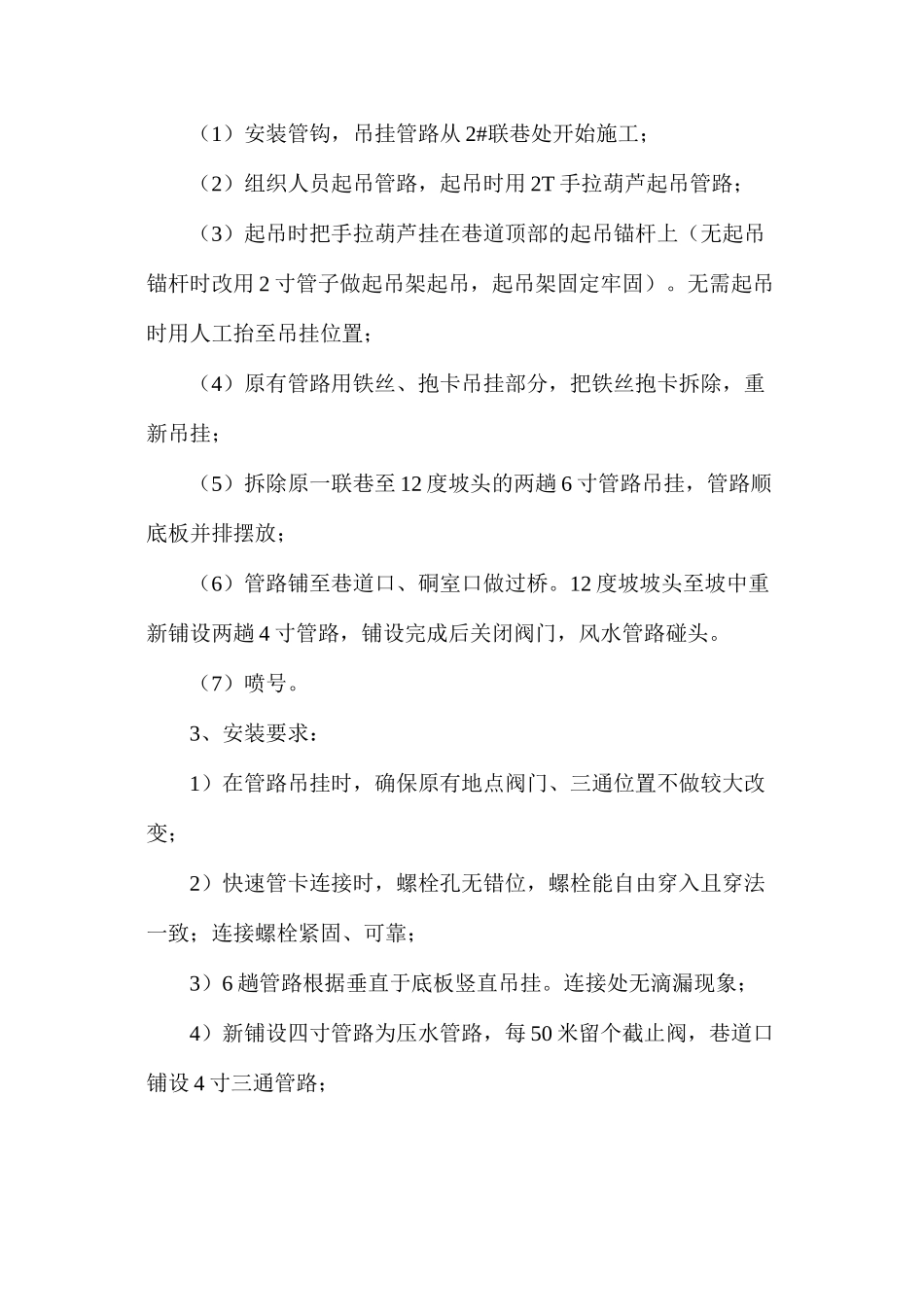

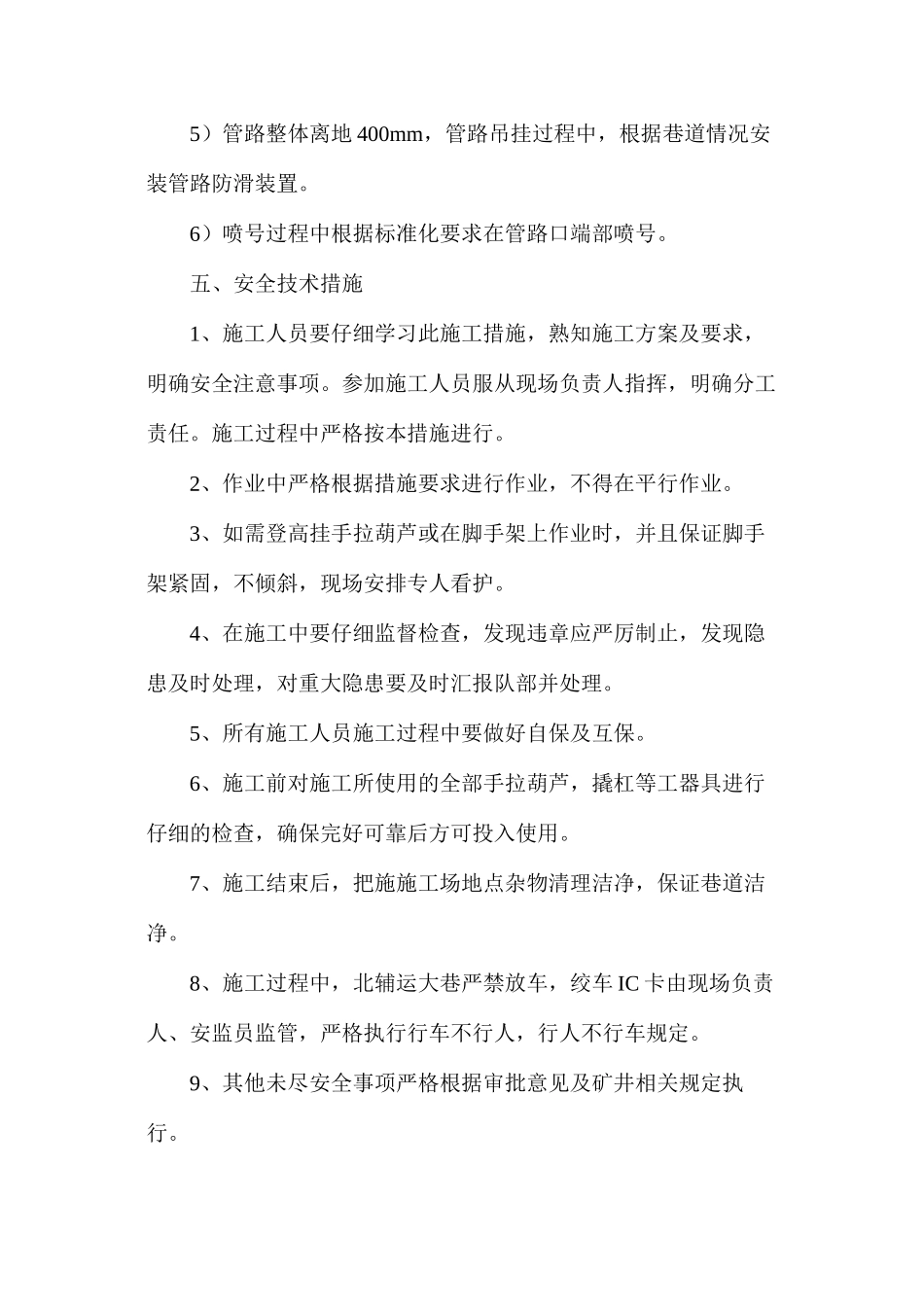

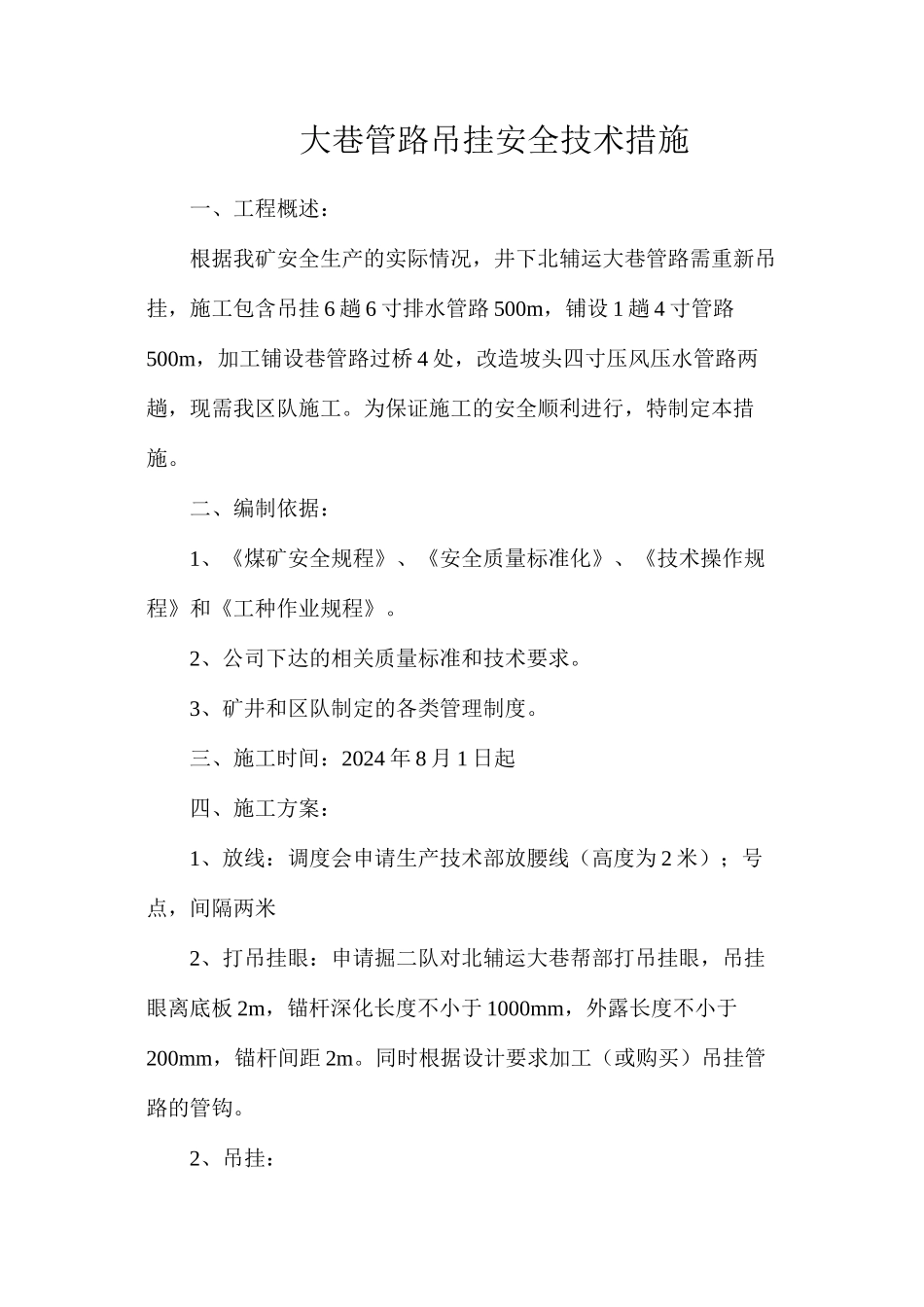

大巷管路吊挂安全技术措施一、工程概述:根据我矿安全生产的实际情况,井下北辅运大巷管路需重新吊挂,施工包含吊挂 6 趟 6 寸排水管路 500m,铺设 1 趟 4 寸管路500m,加工铺设巷管路过桥 4 处,改造坡头四寸压风压水管路两趟,现需我区队施工。为保证施工的安全顺利进行,特制定本措施。二、编制依据:1、《煤矿安全规程》、《安全质量标准化》、《技术操作规程》和《工种作业规程》。2、公司下达的相关质量标准和技术要求。3、矿井和区队制定的各类管理制度。三、施工时间:2024 年 8 月 1 日起四、施工方案:1、放线:调度会申请生产技术部放腰线(高度为 2 米);号点,间隔两米2、打吊挂眼:申请掘二队对北辅运大巷帮部打吊挂眼,吊挂眼离底板 2m,锚杆深化长度不小于 1000mm,外露长度不小于200mm,锚杆间距 2m。同时根据设计要求加工(或购买)吊挂管路的管钩。2、吊挂:(1)安装管钩,吊挂管路从 2#联巷处开始施工;(2)组织人员起吊管路,起吊时用 2T 手拉葫芦起吊管路;(3)起吊时把手拉葫芦挂在巷道顶部的起吊锚杆上(无起吊锚杆时改用 2 寸管子做起吊架起吊,起吊架固定牢固)。无需起吊时用人工抬至吊挂位置;(4)原有管路用铁丝、抱卡吊挂部分,把铁丝抱卡拆除,重新吊挂;(5)拆除原一联巷至 12 度坡头的两趟 6 寸管路吊挂,管路顺底板并排摆放;(6)管路铺至巷道口、硐室口做过桥。12 度坡坡头至坡中重新铺设两趟 4 寸管路,铺设完成后关闭阀门,风水管路碰头。(7)喷号。3、安装要求:1)在管路吊挂时,确保原有地点阀门、三通位置不做较大改变;2)快速管卡连接时,螺栓孔无错位,螺栓能自由穿入且穿法一致;连接螺栓紧固、可靠;3)6 趟管路根据垂直于底板竖直吊挂。连接处无滴漏现象;4)新铺设四寸管路为压水管路,每 50 米留个截止阀,巷道口铺设 4 寸三通管路;5)管路整体离地 400mm,管路吊挂过程中,根据巷道情况安装管路防滑装置。6)喷号过程中根据标准化要求在管路口端部喷号。五、安全技术措施1、施工人员要仔细学习此施工措施,熟知施工方案及要求,明确安全注意事项。参加施工人员服从现场负责人指挥,明确分工责任。施工过程中严格按本措施进行。2、作业中严格根据措施要求进行作业,不得在平行作业。3、如需登高挂手拉葫芦或在脚手架上作业时,并且保证脚手架紧固,不倾斜,现场安排专人看护。4、在施工中要仔细监督检查,发现违章应严厉制止,发现隐患及时处理...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大巷管路吊挂安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
