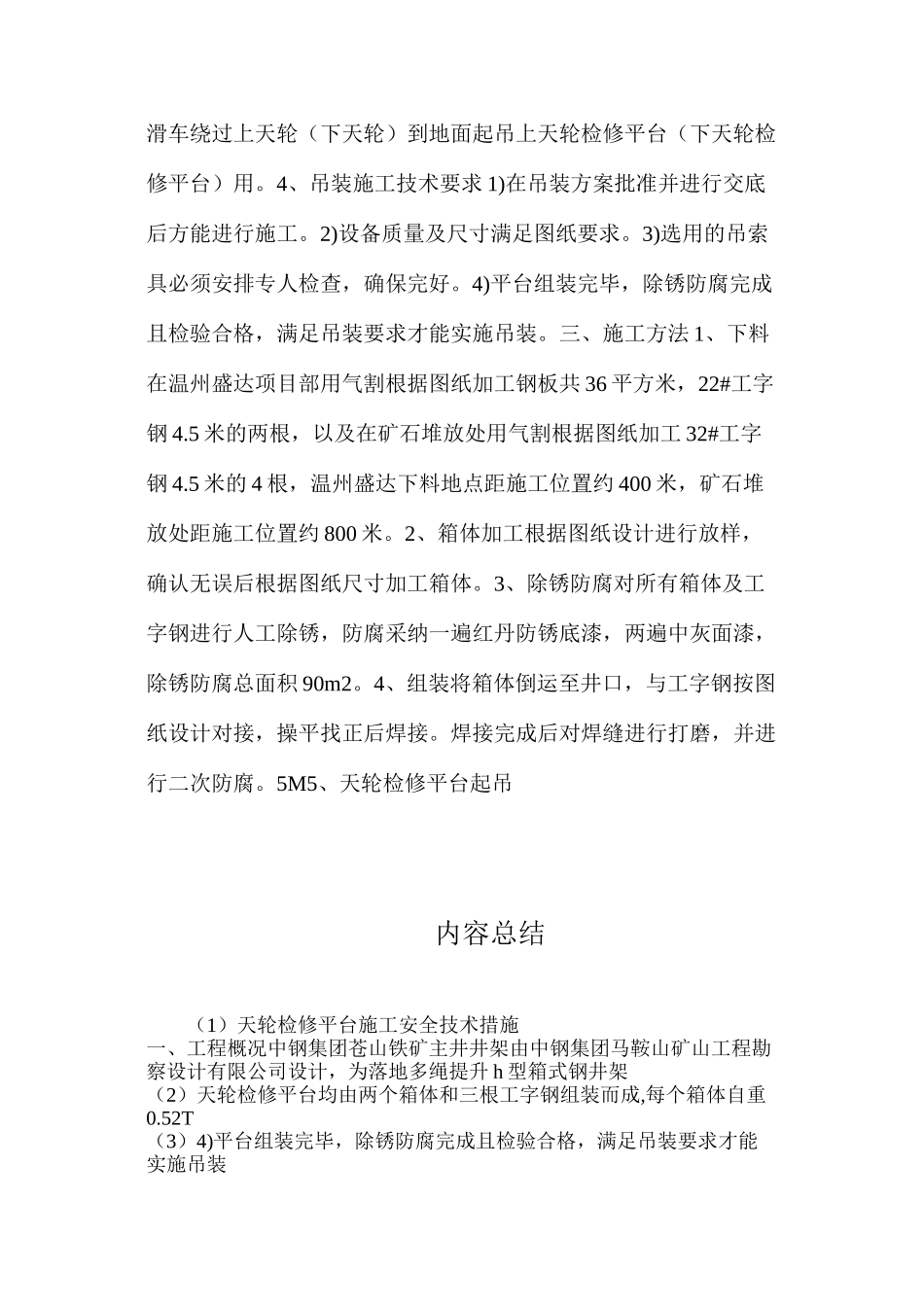

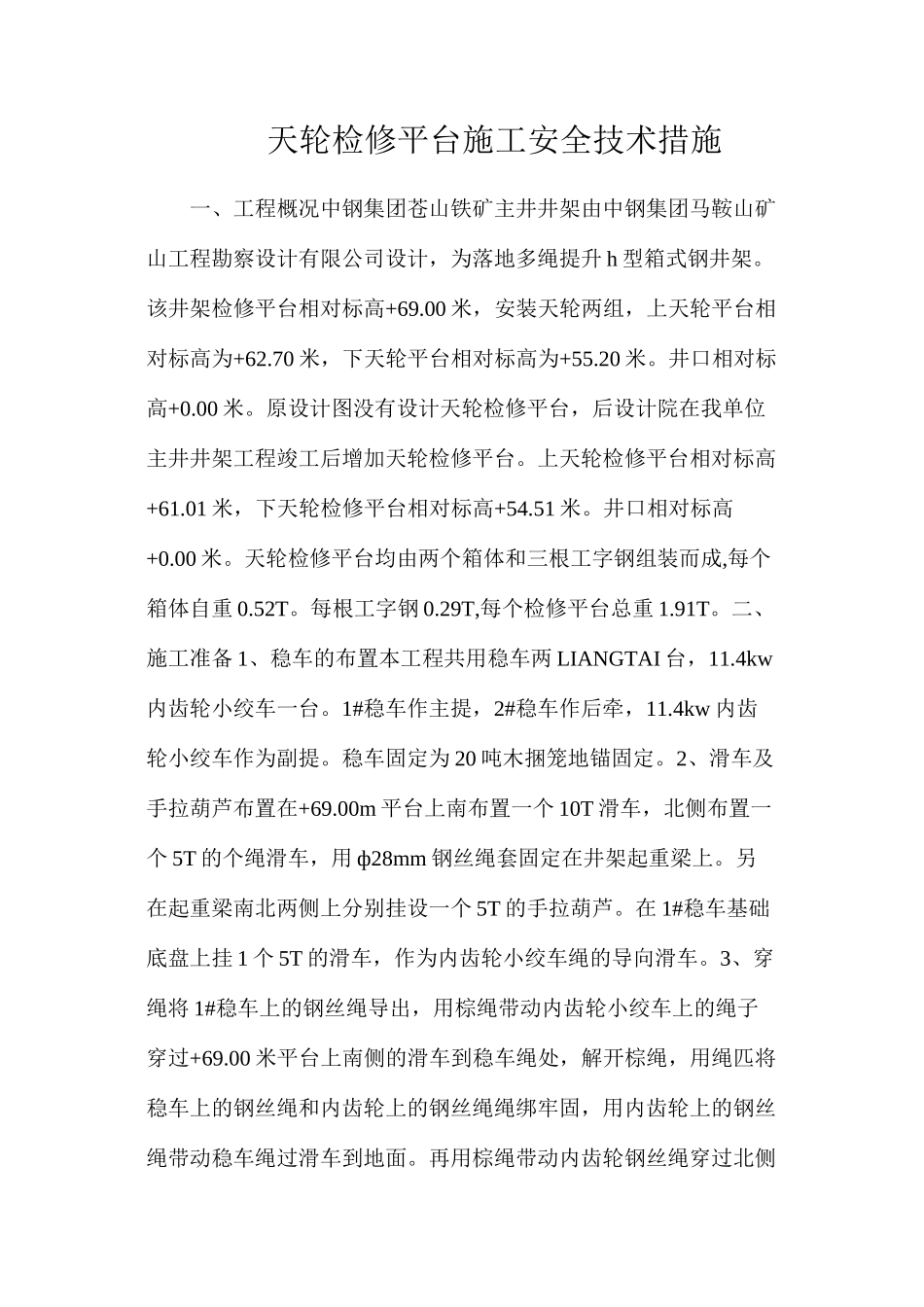

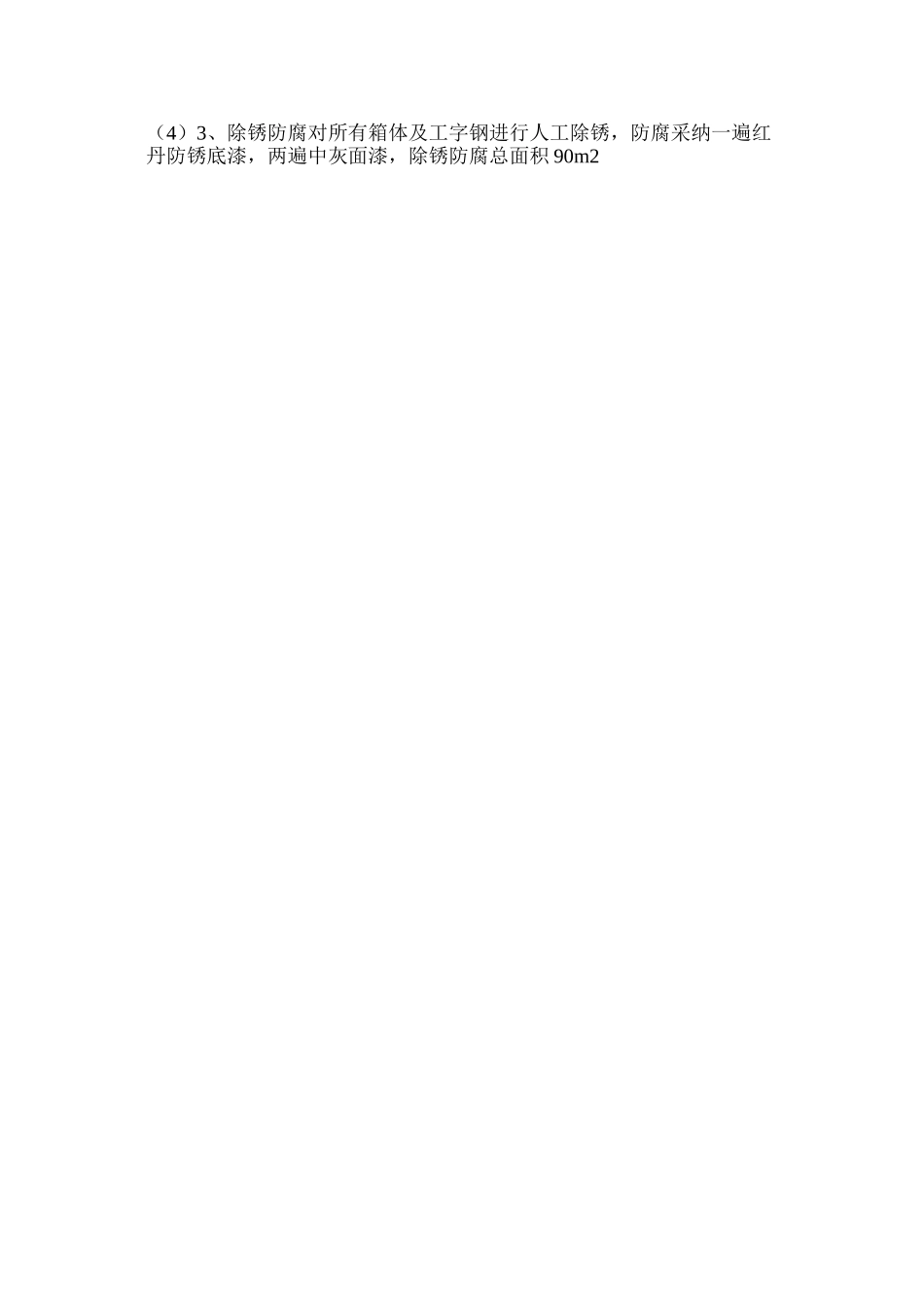

天轮检修平台施工安全技术措施一、工程概况中钢集团苍山铁矿主井井架由中钢集团马鞍山矿山工程勘察设计有限公司设计,为落地多绳提升 h 型箱式钢井架。该井架检修平台相对标高+69.00 米,安装天轮两组,上天轮平台相对标高为+62.70 米,下天轮平台相对标高为+55.20 米。井口相对标高+0.00 米。原设计图没有设计天轮检修平台,后设计院在我单位主井井架工程竣工后增加天轮检修平台。上天轮检修平台相对标高+61.01 米,下天轮检修平台相对标高+54.51 米。井口相对标高+0.00 米。天轮检修平台均由两个箱体和三根工字钢组装而成,每个箱体自重 0.52T。每根工字钢 0.29T,每个检修平台总重 1.91T。二、施工准备 1、稳车的布置本工程共用稳车两 LIANGTAI 台,11.4kw内齿轮小绞车一台。1#稳车作主提,2#稳车作后牵,11.4kw 内齿轮小绞车作为副提。稳车固定为 20 吨木捆笼地锚固定。2、滑车及手拉葫芦布置在+69.00m 平台上南布置一个 10T 滑车,北侧布置一个 5T 的个绳滑车,用 ф28mm 钢丝绳套固定在井架起重梁上。另在起重梁南北两侧上分别挂设一个 5T 的手拉葫芦。在 1#稳车基础底盘上挂 1 个 5T 的滑车,作为内齿轮小绞车绳的导向滑车。3、穿绳将 1#稳车上的钢丝绳导出,用棕绳带动内齿轮小绞车上的绳子穿过+69.00 米平台上南侧的滑车到稳车绳处,解开棕绳,用绳匹将稳车上的钢丝绳和内齿轮上的钢丝绳绳绑牢固,用内齿轮上的钢丝绳带动稳车绳过滑车到地面。再用棕绳带动内齿轮钢丝绳穿过北侧滑车绕过上天轮(下天轮)到地面起吊上天轮检修平台(下天轮检修平台)用。4、吊装施工技术要求 1)在吊装方案批准并进行交底后方能进行施工。2)设备质量及尺寸满足图纸要求。3)选用的吊索具必须安排专人检查,确保完好。4)平台组装完毕,除锈防腐完成且检验合格,满足吊装要求才能实施吊装。三、施工方法 1、下料在温州盛达项目部用气割根据图纸加工钢板共 36 平方米,22#工字钢 4.5 米的两根,以及在矿石堆放处用气割根据图纸加工 32#工字钢 4.5 米的 4 根,温州盛达下料地点距施工位置约 400 米,矿石堆放处距施工位置约 800 米。2、箱体加工根据图纸设计进行放样,确认无误后根据图纸尺寸加工箱体。3、除锈防腐对所有箱体及工字钢进行人工除锈,防腐采纳一遍红丹防锈底漆,两遍中灰面漆,除锈防腐总面积 90m2。4、组装将箱体倒运至井口,与工字钢按图纸设计对接,操平找正后焊接。焊接完成后对焊缝进行打磨...
