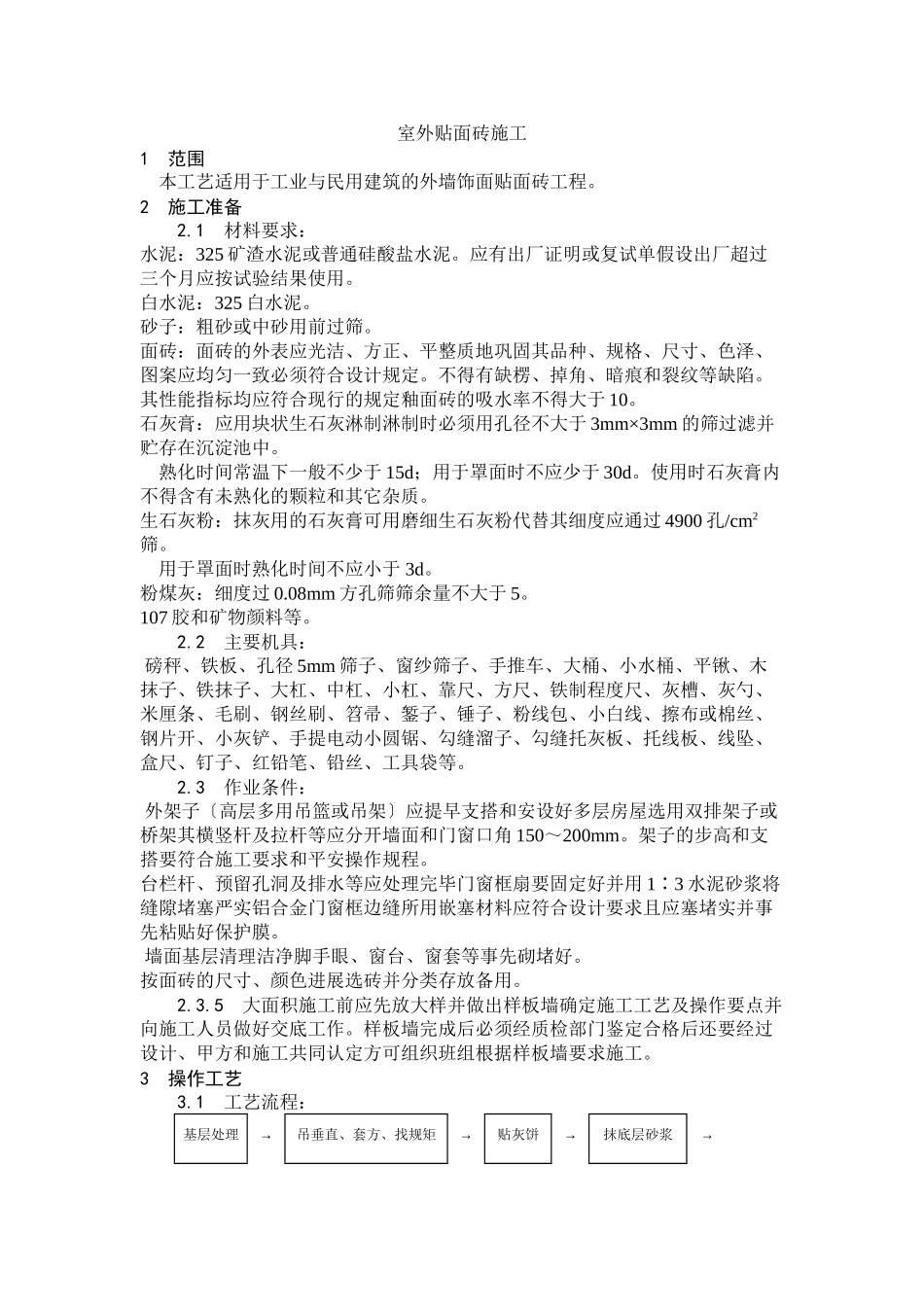

室外贴面砖施工1 范围 本工艺适用于工业与民用建筑的外墙饰面贴面砖工程
2 施工准备 2
1 材料要求:水泥:325 矿渣水泥或普通硅酸盐水泥
应有出厂证明或复试单假设出厂超过三个月应按试验结果使用
白水泥:325 白水泥
砂子:粗砂或中砂用前过筛
面砖:面砖的外表应光洁、方正、平整质地巩固其品种、规格、尺寸、色泽、图案应均匀一致必须符合设计规定
不得有缺楞、掉角、暗痕和裂纹等缺陷
其性能指标均应符合现行的规定釉面砖的吸水率不得大于 10
石灰膏:应用块状生石灰淋制淋制时必须用孔径不大于 3mm×3mm 的筛过滤并贮存在沉淀池中
熟化时间常温下一般不少于 15d;用于罩面时不应少于 30d
使用时石灰膏内不得含有未熟化的颗粒和其它杂质
生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替其细度应通过 4900 孔/cm2筛
用于罩面时熟化时间不应小于 3d
粉煤灰:细度过 0
08mm 方孔筛筛余量不大于 5
107 胶和矿物颜料等
2 主要机具: 磅秤、铁板、孔径 5mm 筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制程度尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等
3 作业条件: 外架子〔高层多用吊篮或吊架〕应提早支搭和安设好多层房屋选用双排架子或桥架其横竖杆及拉杆等应分开墙面和门窗口角 150~200mm
架子的步高和支搭要符合施工要求和平安操作规程
台栏杆、预留孔洞及排水等应处理完毕门窗框扇要固定好并用 13∶ 水泥砂浆将缝隙堵塞严实铝合金门窗框边缝所用嵌塞材料应符合设计要求且应塞堵实并事先粘贴好保护膜
墙面基层清理洁净脚手眼、窗台、窗套等事先砌堵好

按面砖的尺寸、颜色
