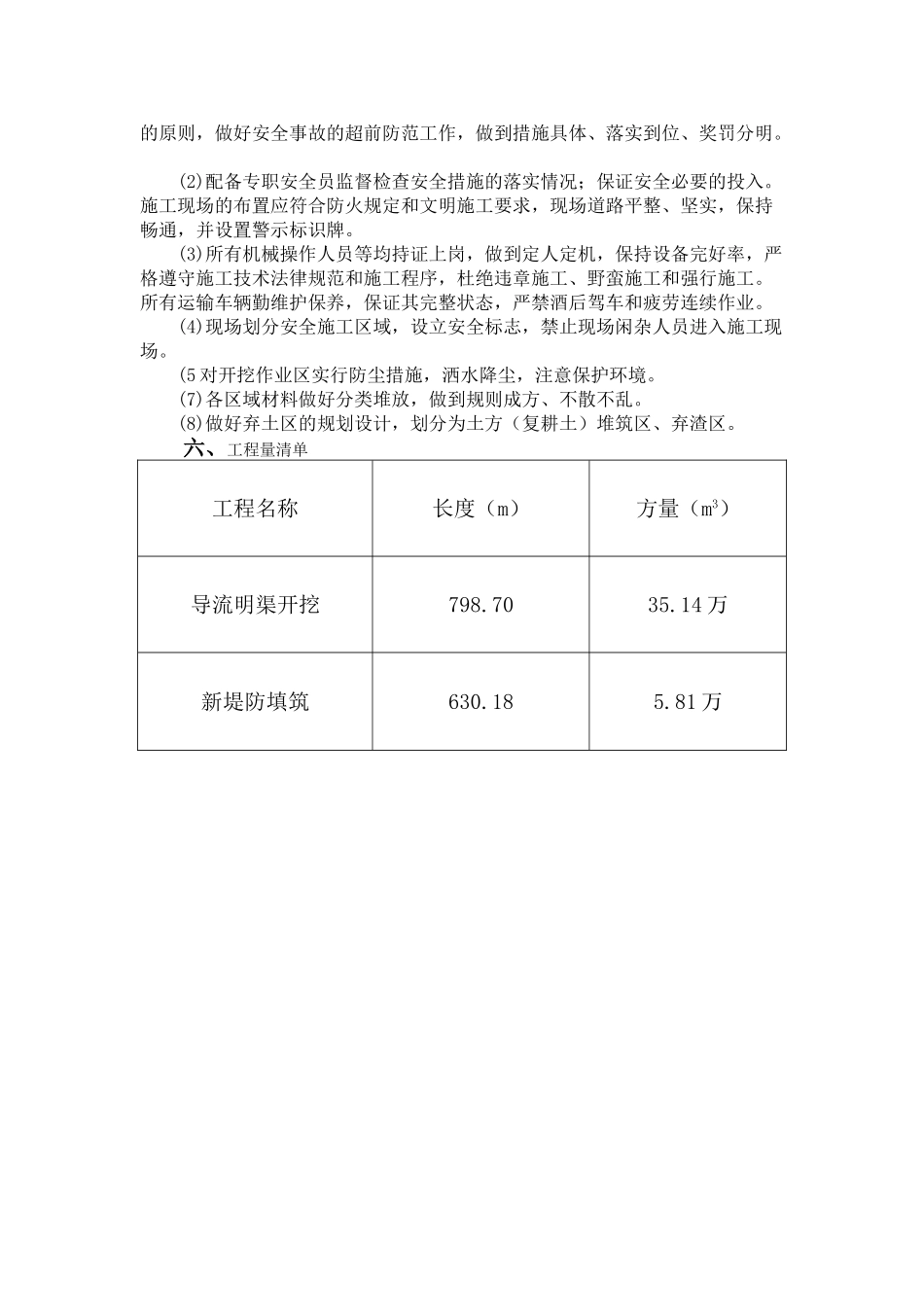

导流明渠施工方案一、概述1、导流明渠布置导流方式采纳明渠导流,根据现场场地情况,导流明渠位置只能布置在左岸堤防外侧,采纳开挖式导流明渠。总长 798.7m,导流明渠底宽 20m,主体工程完工后,导流明渠回填。回填标准按有关部门和村民要求执行。导流明渠工程开工日期为 2024 年 3 月 3 日,完工日期为 2024 年 4 月 15 日。 2、导流明渠外侧按现有堤防标准新筑临时堤防以保证汛期行洪安全,新筑堤防距离导流明渠开口线 2 米,临时堤防堤顶高程 60.5 m 与老堤防标准一致,新筑堤防长 630.18m,顶宽 7.0m(以保证通行),堤顶泥结石路面,临水坡 1:3,背水坡 1:3。3、导流标准导流流量按设计流量十年一遇标准为 1520m³/s。以保障当地防汛行洪安全。进、出水两个口在防汛期间不开挖。 4、老堤防两个破口处在汛期的处理办法汛期依照当地水行政主管部门指示,对进、出水的缺口进行封堵,回填土方压实系数为 0.90,内外边坡坡度均为 1:3。汛后拆除进、出水口的封堵。5、工程完工后对两个堤防缺口的恢复度汛期间根据当地水行政主管部门要求,对进、出水口进行封堵,回填时老堤防的两个缺口处的新老堤防接合部位要打截渗桩,同时内外边坡按 1:3 的坡度进行放坡,根据《堤防工程设计法律规范》确定压实度为 94%,每层填土虚铺厚度不大于 30cm,采纳机械碾压,所填土料的粒径不大于 5cm,压实机具以推土机为主,采纳轮迹排压法,轮迹搭压宽度为 10cm,控制行车速度不超过4km/h,碾压遍数为 6 遍。之后由当地水行政主管部门验收合格后方可离场。二、导流明渠布置和规格(平面布置图及断面图见附件)导流明渠渠底高程 46.00,底宽 20m ,边坡坡度 1:2,在 50.50 高程处两侧各设一宽 4m 腰台,导流明渠所在位置地面高程在 56.00 左右。 三、工序、机械和人员配备1、施工工序放线 清表 放线 开挖 运至堆土区 翻晒 新堤防填筑2、施工机械配置导流明渠施工机械设备序号设备名称数量设别权属1推土机2租赁2挖掘机8租赁3自卸汽车18租赁4压路机1租赁5装载机1租赁3、人员配备导流明渠施工人员配备序号人员分工人数1司机302机修工23人工修坡20四、导流明渠开挖施工方法1、原始地形复测及测量放线 (1)施工前采纳全站仪、水准仪,测设导流明渠原始地表并做好记录。并将测量记录本及成果资料送交监理工程师审查签字认可。(2)地表土的清理 植被清理采纳人工配合机械进行施工,包括开挖工程区域内的树桩、树根、...
