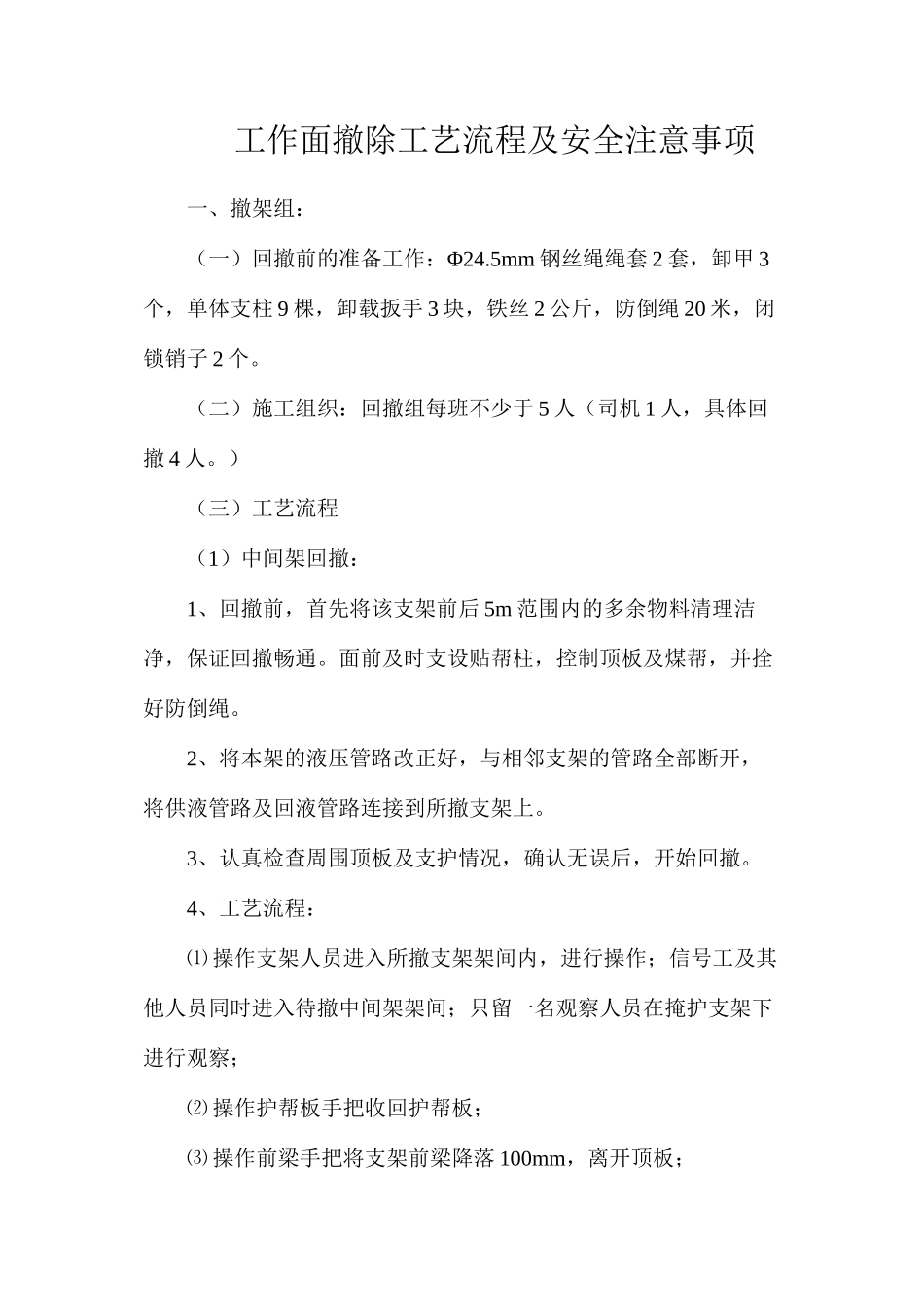

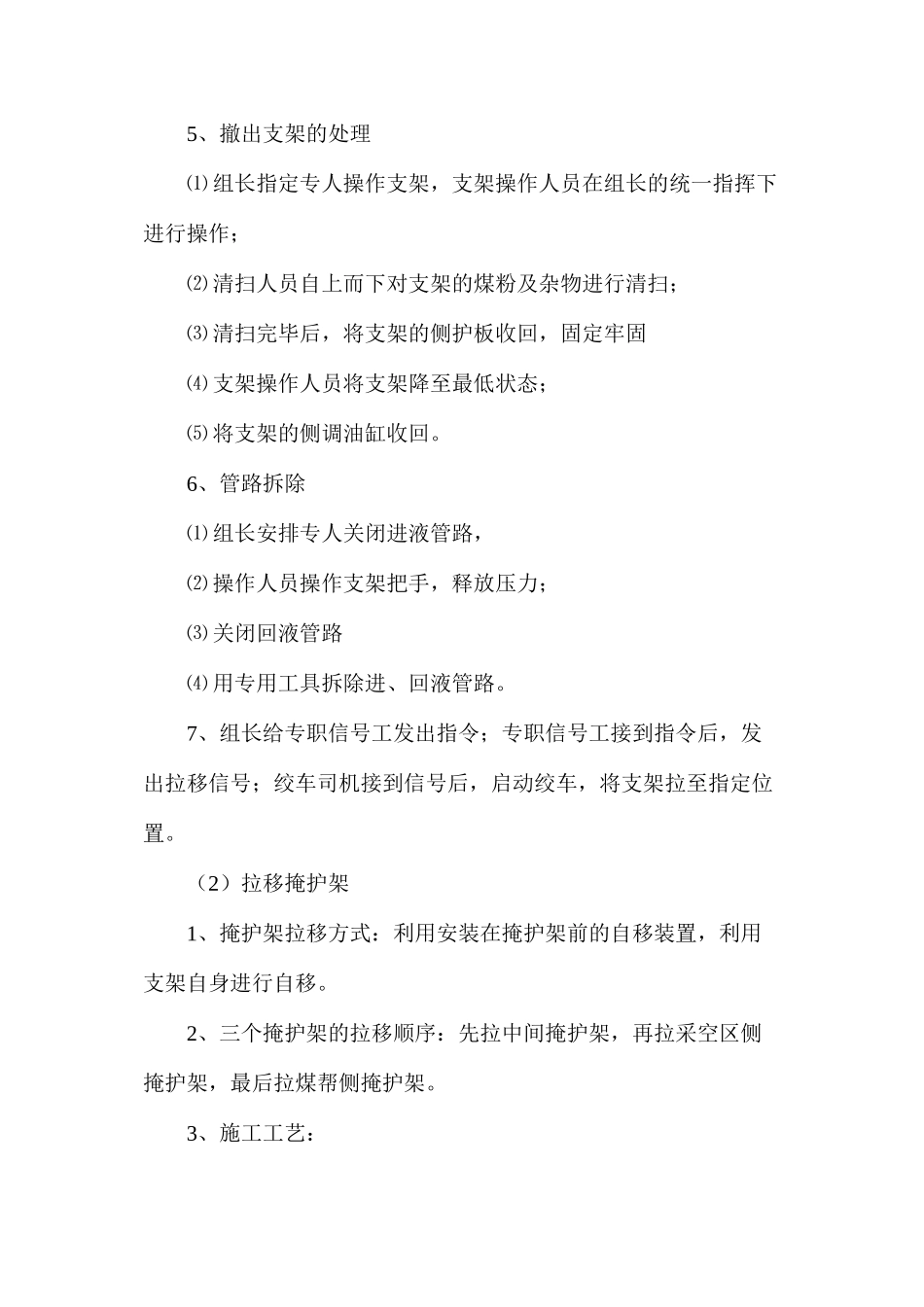

工作面撤除工艺流程及安全注意事项一、撤架组:(一)回撤前的准备工作:Φ24
5mm 钢丝绳绳套 2 套,卸甲 3个,单体支柱 9 棵,卸载扳手 3 块,铁丝 2 公斤,防倒绳 20 米,闭锁销子 2 个
(二)施工组织:回撤组每班不少于 5 人(司机 1 人,具体回撤 4 人
)(三)工艺流程(1)中间架回撤:1、回撤前,首先将该支架前后 5m 范围内的多余物料清理洁净,保证回撤畅通
面前及时支设贴帮柱,控制顶板及煤帮,并拴好防倒绳
2、将本架的液压管路改正好,与相邻支架的管路全部断开,将供液管路及回液管路连接到所撤支架上
3、认真检查周围顶板及支护情况,确认无误后,开始回撤
4、工艺流程:⑴ 操作支架人员进入所撤支架架间内,进行操作;信号工及其他人员同时进入待撤中间架架间;只留一名观察人员在掩护支架下进行观察;⑵ 操作护帮板手把收回护帮板;⑶ 操作前梁手把将支架前梁降落 100mm,离开顶板;⑷ 操作伸缩梁手把,将支架伸缩梁回收到底;⑸ 操作立柱手把降支架立柱,使支架离开顶板 100mm;⑹ 操作推移连杆手把伸出支架的推移连杆,将支架的底调油缸伸出,压住推移连杆;⑺ 操作拉移支架手把将支架拉出;⑻ 重复⑹、⑺项,当支架前梁端距煤帮 300mm 时,停止支架拉移;⑼ 将工作面上固定的回柱绞车滑头上的单环放入支架推移连杆的鱼口内,插入闭锁销子;⑽ 现场组长检查钢丝绳完好及滑头连接固定情况,确认无误后,给专职信号工发出指令;⑾ 专职信号工接到指令后,发出拉移信号;严禁其他人员乱喊乱发信号;⑿ 绞车司机听清信号后,发出回应信号,得到确认后,开动绞车将支架拉出

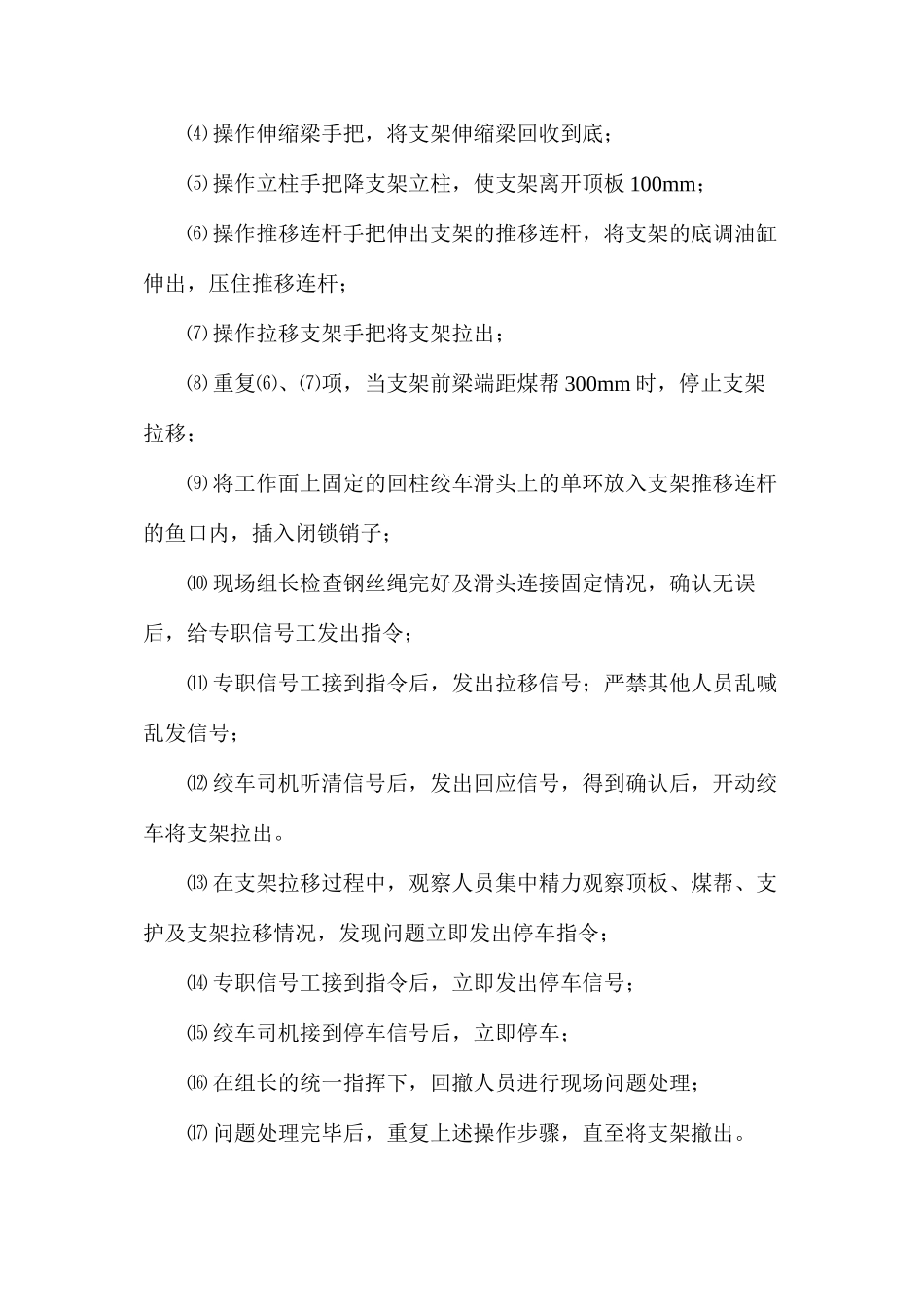

⒀ 在支架拉移过程中,观察人员集中精力观察顶板、煤帮、支护及支架拉移情况,发现问题立即发出停车指令;⒁ 专职信号工接到指令后,立即发出停车信号;⒂ 绞车司机接到停车信号后,立即停车;⒃ 在组长的统一指挥下,回撤人员进行现场问
