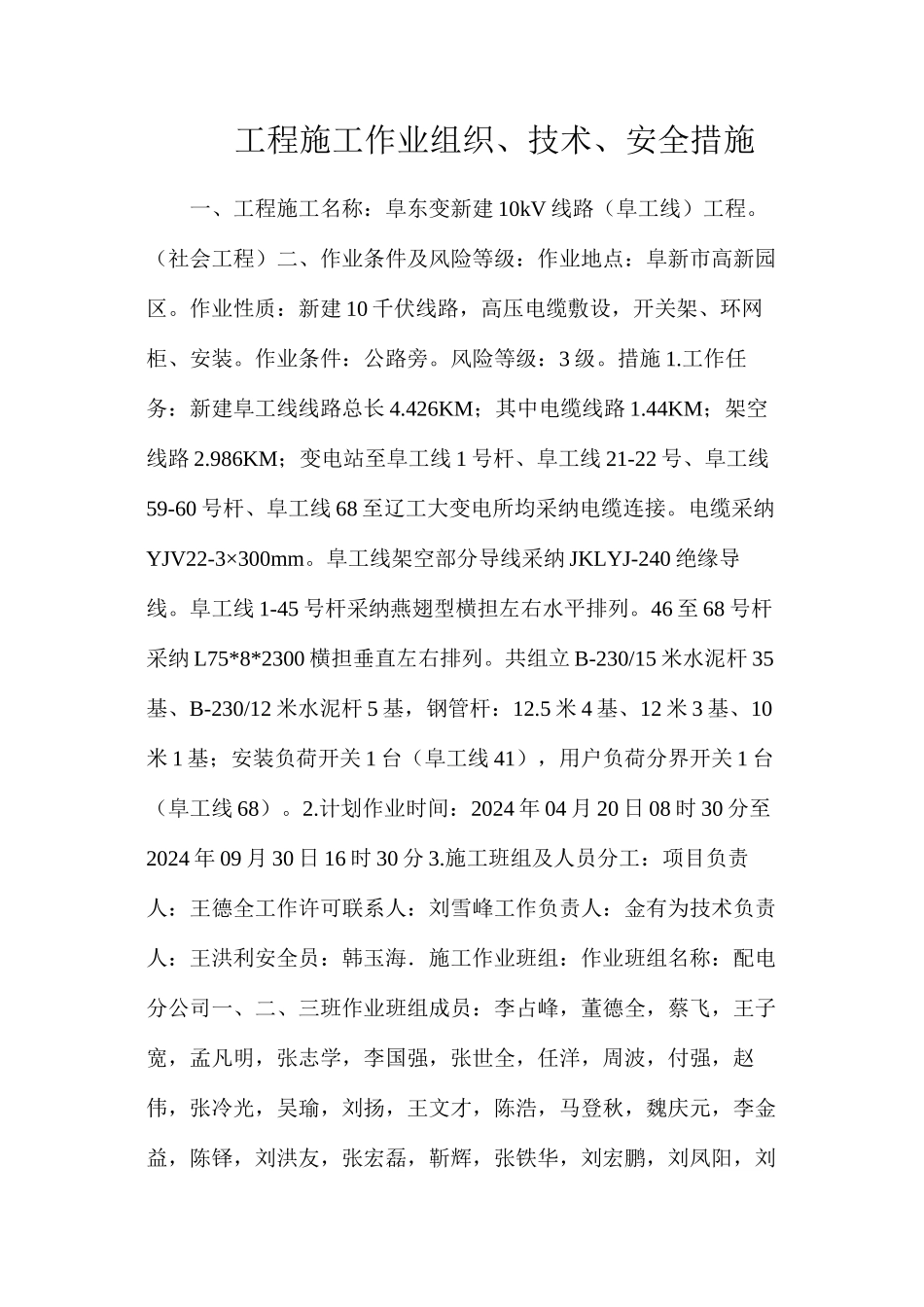

工程施工作业组织、技术、安全措施一、工程施工名称:阜东变新建 10kV 线路(阜工线)工程
(社会工程)二、作业条件及风险等级:作业地点:阜新市高新园区
作业性质:新建 10 千伏线路,高压电缆敷设,开关架、环网柜、安装
作业条件:公路旁
风险等级:3 级
工作任务:新建阜工线线路总长 4
426KM;其中电缆线路 1
44KM;架空线路 2
986KM;变电站至阜工线 1 号杆、阜工线 21-22 号、阜工线59-60 号杆、阜工线 68 至辽工大变电所均采纳电缆连接
电缆采纳YJV22-3×300mm
阜工线架空部分导线采纳 JKLYJ-240 绝缘导线
阜工线 1-45 号杆采纳燕翅型横担左右水平排列
46 至 68 号杆采纳 L75*8*2300 横担垂直左右排列
共组立 B-230/15 米水泥杆 35基、B-230/12 米水泥杆 5 基,钢管杆:12
5 米 4 基、12 米 3 基、10米 1 基;安装负荷开关 1 台(阜工线 41),用户负荷分界开关 1 台(阜工线 68)
计划作业时间:2024 年 04 月 20 日 08 时 30 分至2024 年 09 月 30 日 16 时 30 分 3

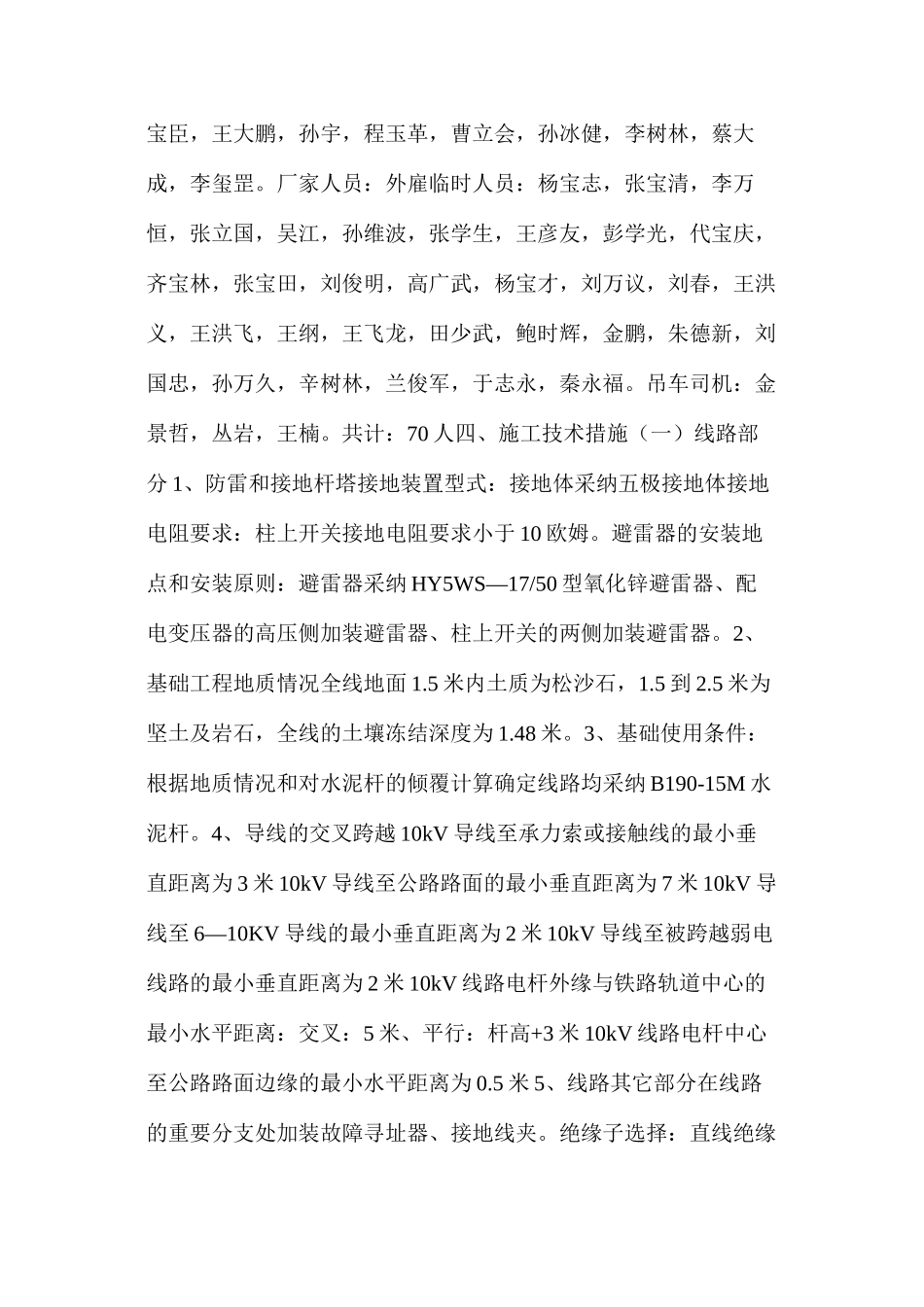

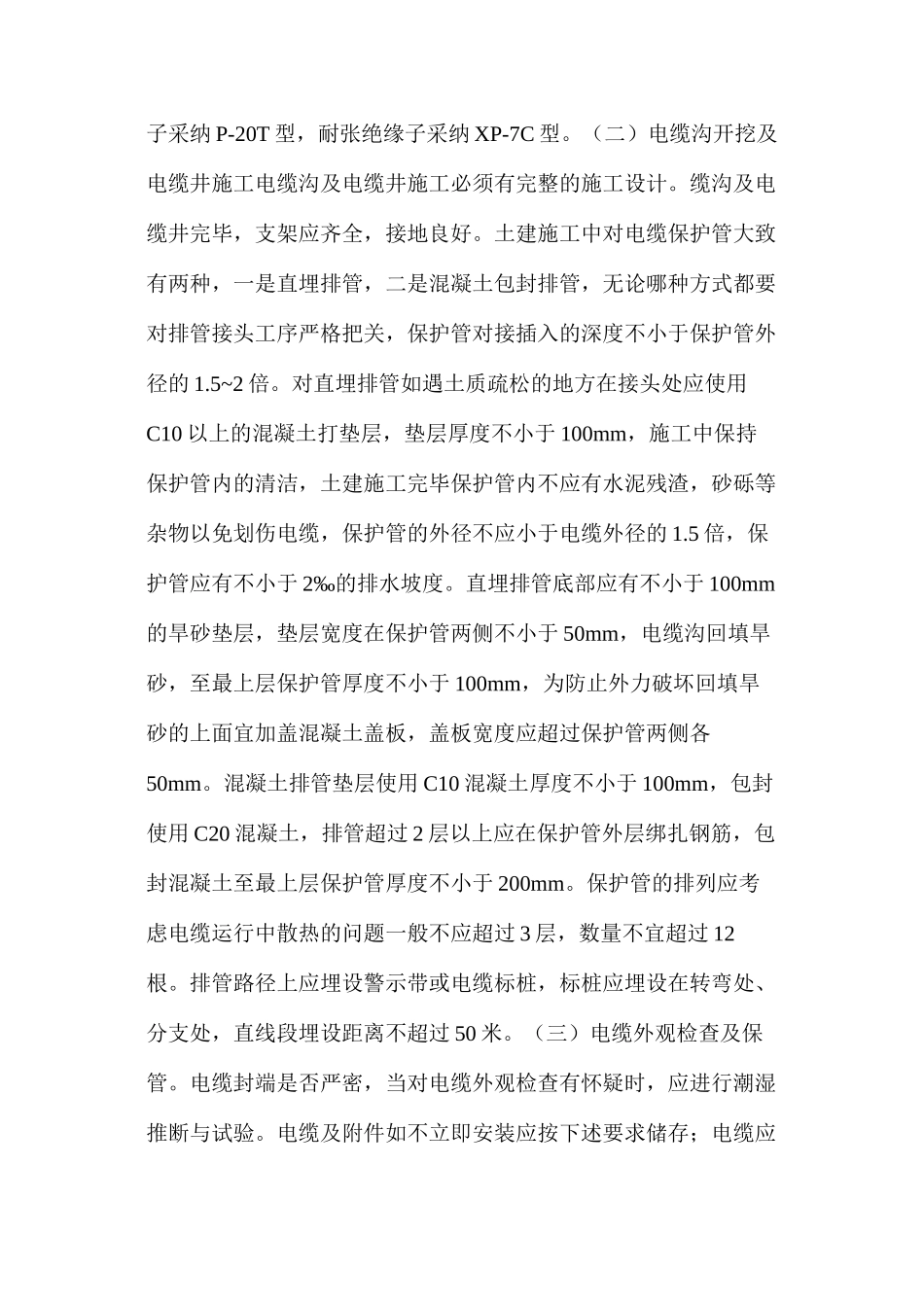

施工班组及人员分工:项目负责人:王德全工作许可联系人:刘雪峰工作负责人:金有为技术负责人:王洪利安全员:韩玉海.施工作业班组:作业班组名称:配电分公司一、二、三班作业班组成员:李占峰,董德全,蔡飞,王子宽,孟凡明,张志学,李国强,张世全,任洋,周波,付强,赵伟,张冷光,吴瑜,刘扬,王文才,陈浩,马登秋,魏庆元,李金益,陈铎,刘洪友,张宏磊,靳辉,张铁华,刘宏鹏,刘凤阳,刘宝臣,王大鹏,孙宇,程玉革,曹立会,孙冰健,李树林,蔡大成,李玺罡
