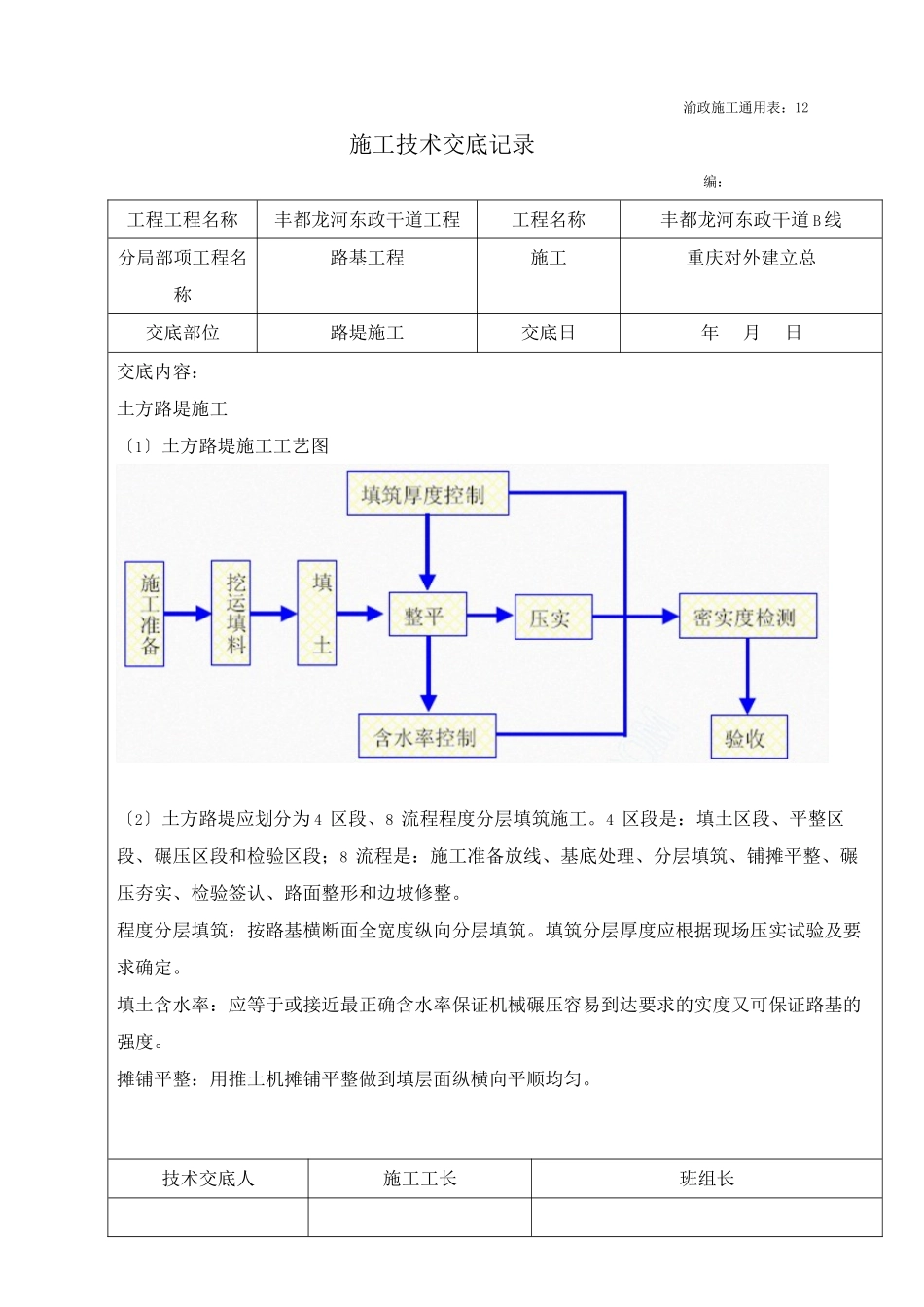

渝政施工通用表:12施工技术交底记录 编:工程工程名称丰都龙河东政干道工程工程名称丰都龙河东政干道 B 线分局部项工程名称路基工程施工重庆对外建立总交底部位路堤施工交底日 年月日交底内容:土方路堤施工〔1〕土方路堤施工工艺图〔2〕土方路堤应划分为 4 区段、8 流程程度分层填筑施工
4 区段是:填土区段、平整区段、碾压区段和检验区段;8 流程是:施工准备放线、基底处理、分层填筑、铺摊平整、碾压夯实、检验签认、路面整形和边坡修整
程度分层填筑:按路基横断面全宽度纵向分层填筑
填筑分层厚度应根据现场压实试验及要求确定
填土含水率:应等于或接近最正确含水率保证机械碾压容易到达要求的实度又可保证路基的强度
摊铺平整:用推土机摊铺平整做到填层面纵横向平顺均匀

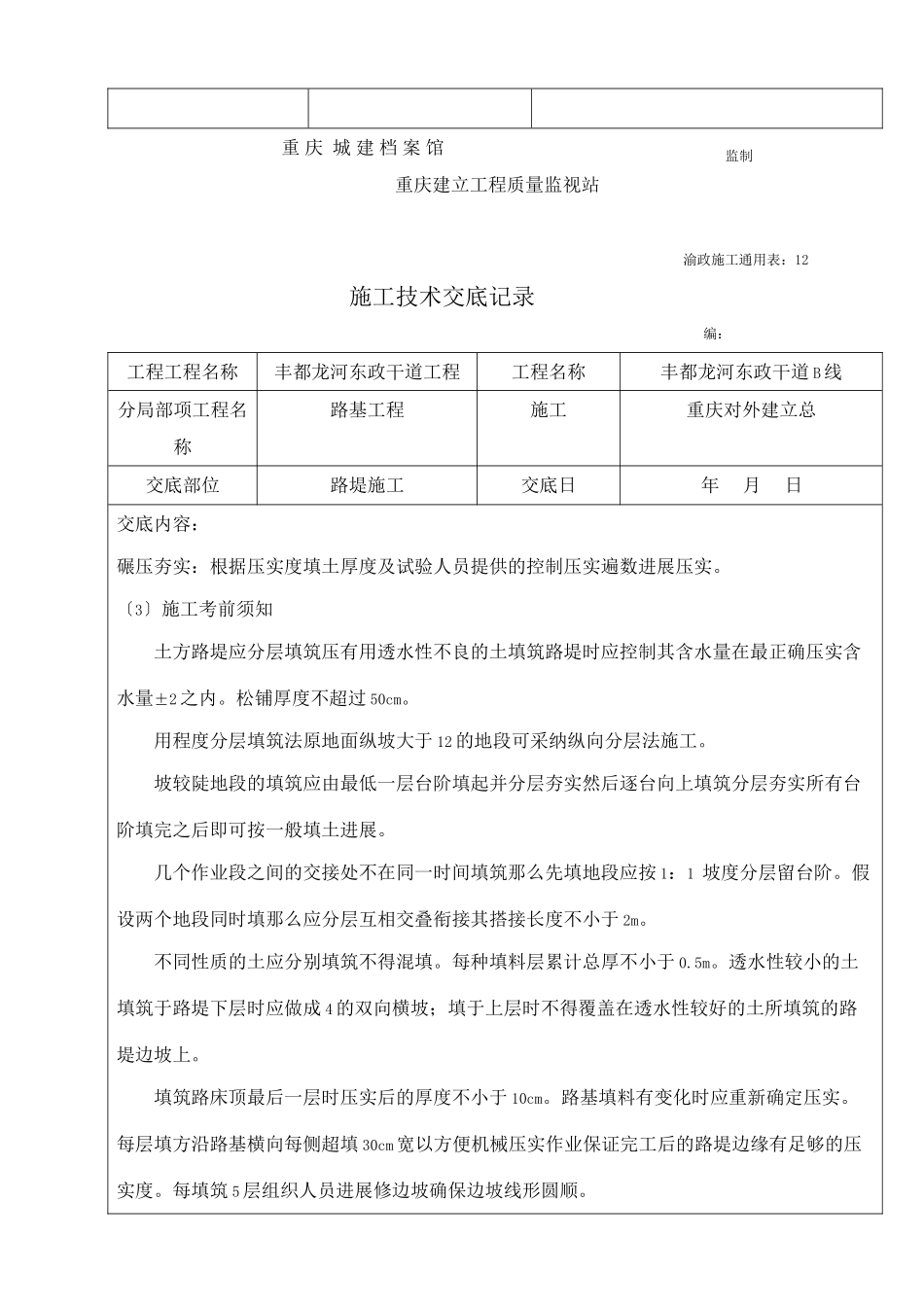

技术交底人施工工长班组长 重 庆 城 建 档 案 馆 重庆建立工程质量监视站 渝政施工通用表:12施工技术交底记录 编:工程工程名称丰都龙河东政干道工程工程名称丰都龙河东政干道 B 线分局部项工程名称路基工程施工重庆对外建立总交底部位路堤施工交底日 年月日交底内容:碾压夯实:根据压实度填土厚度及试验人员提供的控制压实遍数进展压实
〔3〕施工考前须知土方路堤应分层填筑压有用透水性不良的土填筑路堤时应控制其含水量在最正确压实含水量±2 之内
松铺厚度不超过 50cm
用程度分层填筑法原地面纵坡大于 12 的地段可采纳纵向分层法施工
坡较陡地段的填筑应由最低一层台阶填起并分层夯实然后逐台向上填筑分层夯实所有台阶填完之后即可按一般填土进展
几个作业段之间的交接处不在同一时间填筑那么先填地段应按 1:1 坡度分层留台阶
假设两个地段同时填那么应分层互相交叠衔接其搭接长度不小于 2m
不同性质的土应分别填筑不得混填
每种填料层累计总厚不小于 0

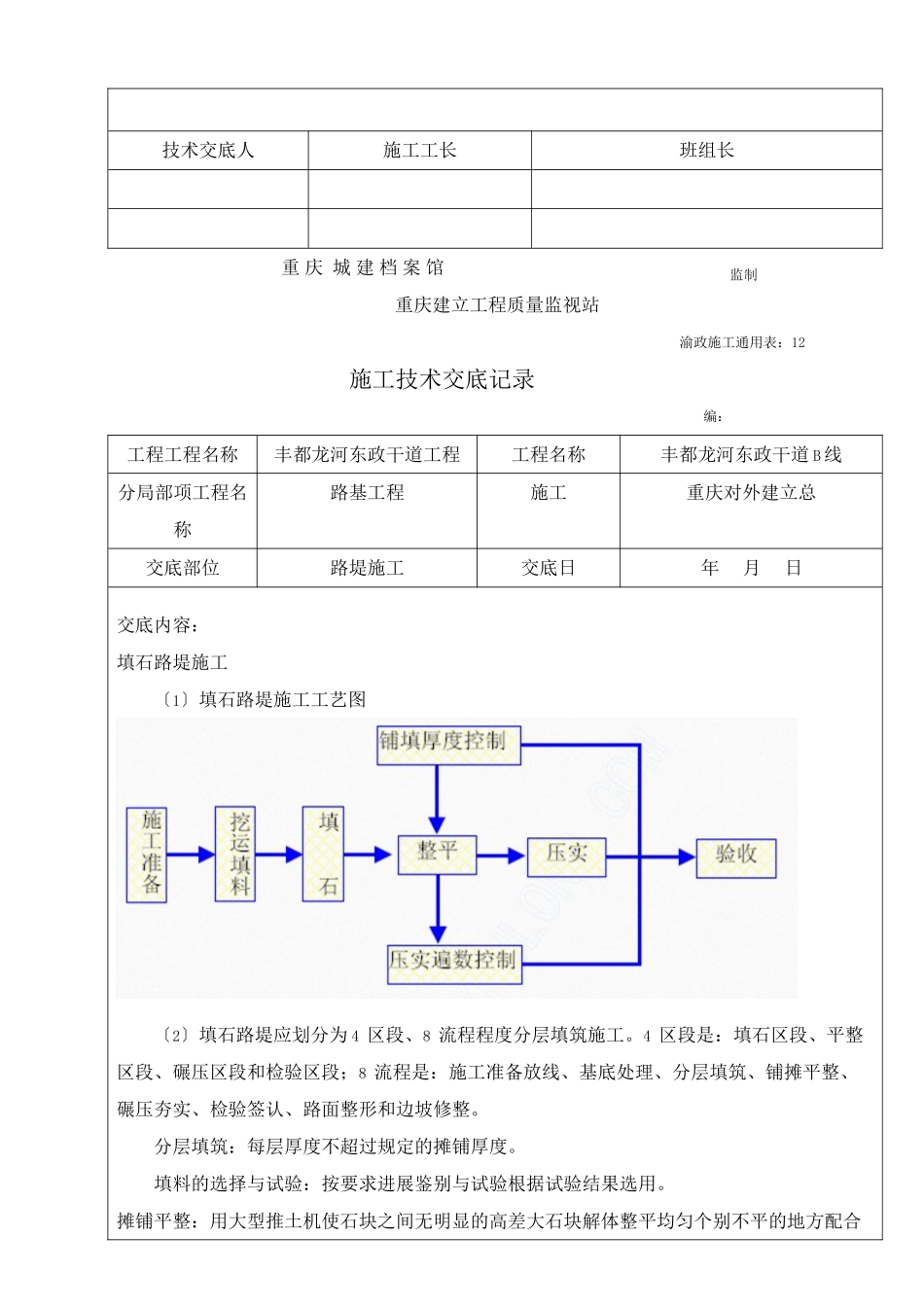

透水性较小的土填筑于路堤下层时应做成 4 的双向横坡;填于上层时不得覆盖在透水性较好的土所
