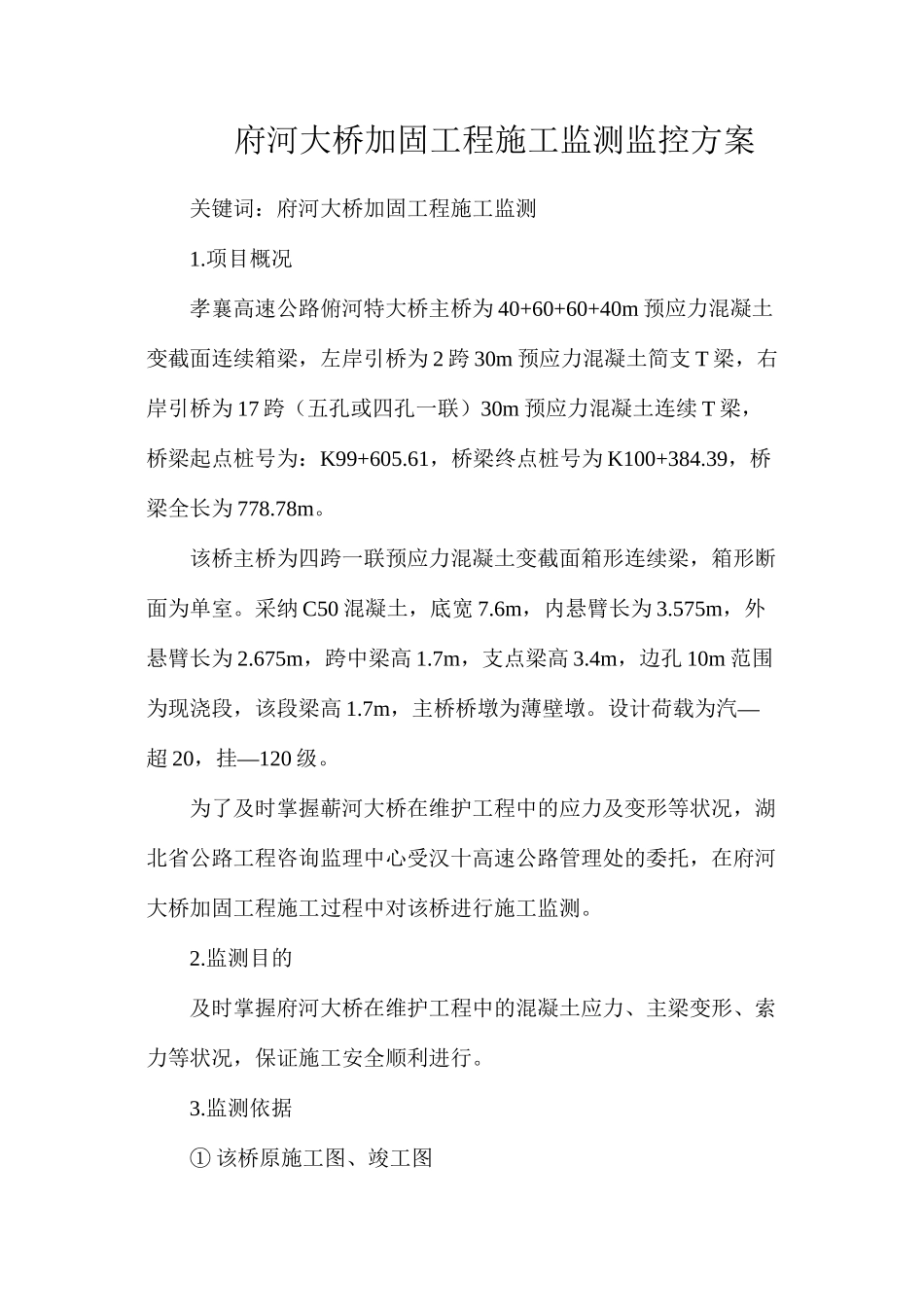

府河大桥加固工程施工监测监控方案关键词:府河大桥加固工程施工监测1.项目概况孝襄高速公路俯河特大桥主桥为 40+60+60+40m 预应力混凝土变截面连续箱梁,左岸引桥为 2 跨 30m 预应力混凝土简支 T 梁,右岸引桥为 17 跨(五孔或四孔一联)30m 预应力混凝土连续 T 梁,桥梁起点桩号为:K99+605.61,桥梁终点桩号为 K100+384.39,桥梁全长为 778.78m。该桥主桥为四跨一联预应力混凝土变截面箱形连续梁,箱形断面为单室。采纳 C50 混凝土,底宽 7.6m,内悬臂长为 3.575m,外悬臂长为 2.675m,跨中梁高 1.7m,支点梁高 3.4m,边孔 10m 范围为现浇段,该段梁高 1.7m—,主桥桥墩为薄壁墩。设计荷载为汽超 20—,挂120 级。为了及时掌握蕲河大桥在维护工程中的应力及变形等状况,湖北省公路工程咨询监理中心受汉十高速公路管理处的委托,在府河大桥加固工程施工过程中对该桥进行施工监测。2.监测目的及时掌握府河大桥在维护工程中的混凝土应力、主梁变形、索力等状况,保证施工安全顺利进行。3.监测依据① 该桥原施工图、竣工图② 加固设计施工图③《孝襄高速公路府河特大桥主桥试验检测报告》(湖北省公路工程咨询监理中心 2024.4.)④《公路养护技术法律规范》(JTJ073-96)⑤《公路桥涵养护法律规范》(JTJH11-2024)4.监测内容4.1 变形观测说明:仅在交通封闭时进行该项检测。4.1.1 测点布置桥面变形观测的测点为:边跨每 L/4 设置一个测点,中跨每L/8 设置一个测点,上下游各一点,也可利用大桥质量检测时的测点,观测前应对测点的可靠性进行一次检查。时间紧迫时,只对 L/2 进行监测。使用仪器:高精度水准仪、温度传感器、温度计。图 4-1 变形测点布置示意图4.1.2 观测步骤① 动工前对主梁线形进行一次观测。② 每批次体外束施工完毕后,对主跨 L/2 的挠度进行一次观测。特别要注意裂缝闭合时的测量。③ 施工完工后,对主梁线形进行一次观测。④ 进行变形观测时应尽量避开日照温差的影响,选择箱梁内外温差、顶底板温差最小时进行。⑤ 观测时应记录天气状况、气温、时间、箱梁顶底板温差、箱梁内外温差。观测结果应及时整理上报。4.2 裂缝观测① 裂缝修补后,施工期间,应每月对主梁裂缝进行一次跟踪观测,发现新裂缝或已修补的裂缝继续进展时及时报告。② 裂缝观测应记录裂缝长度、深度、宽度。③ 张拉纵向体外预应力钢束前测量关键裂缝的初始宽度。④ 每批次体外束施工完毕后,进行跟踪监...
