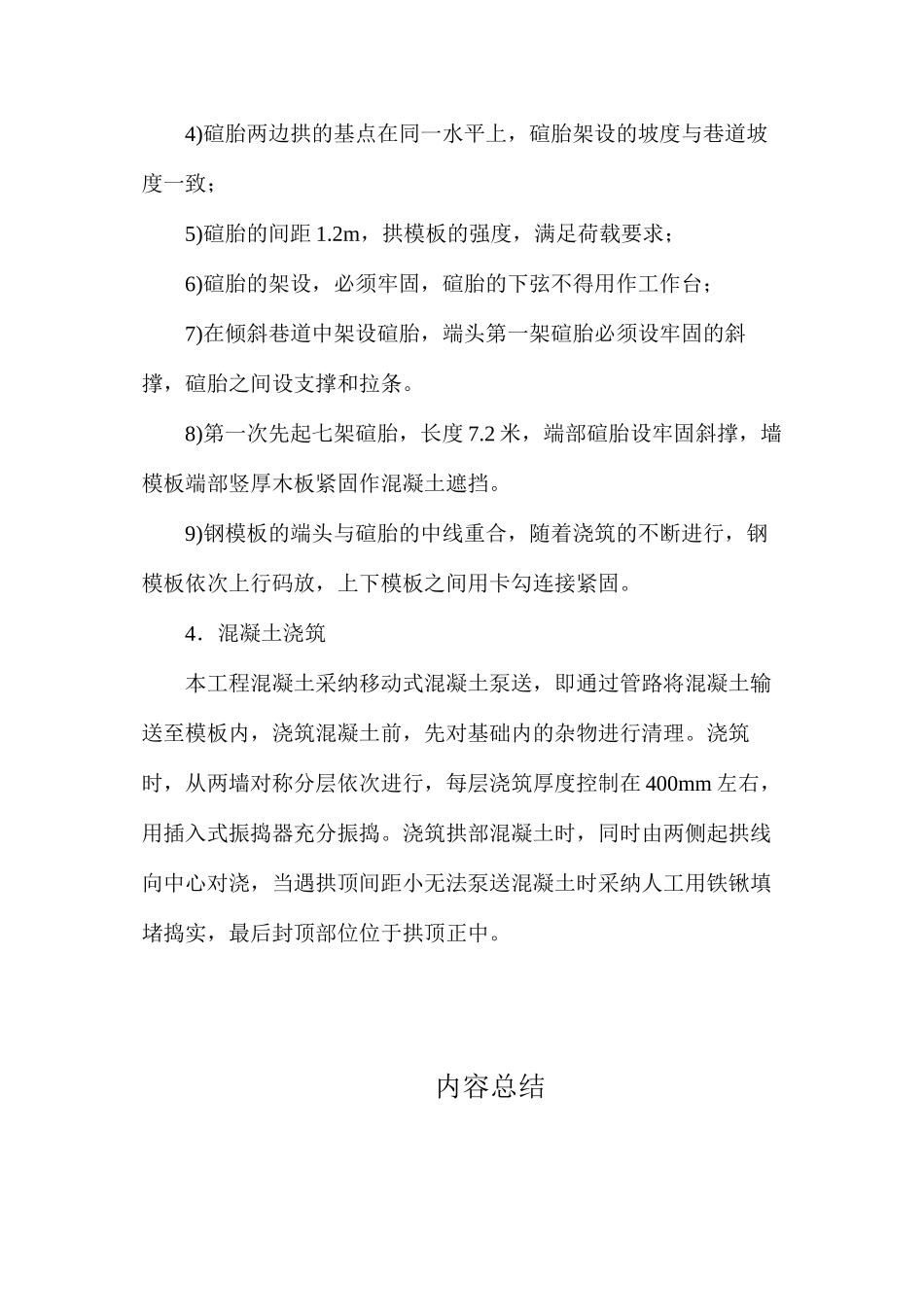

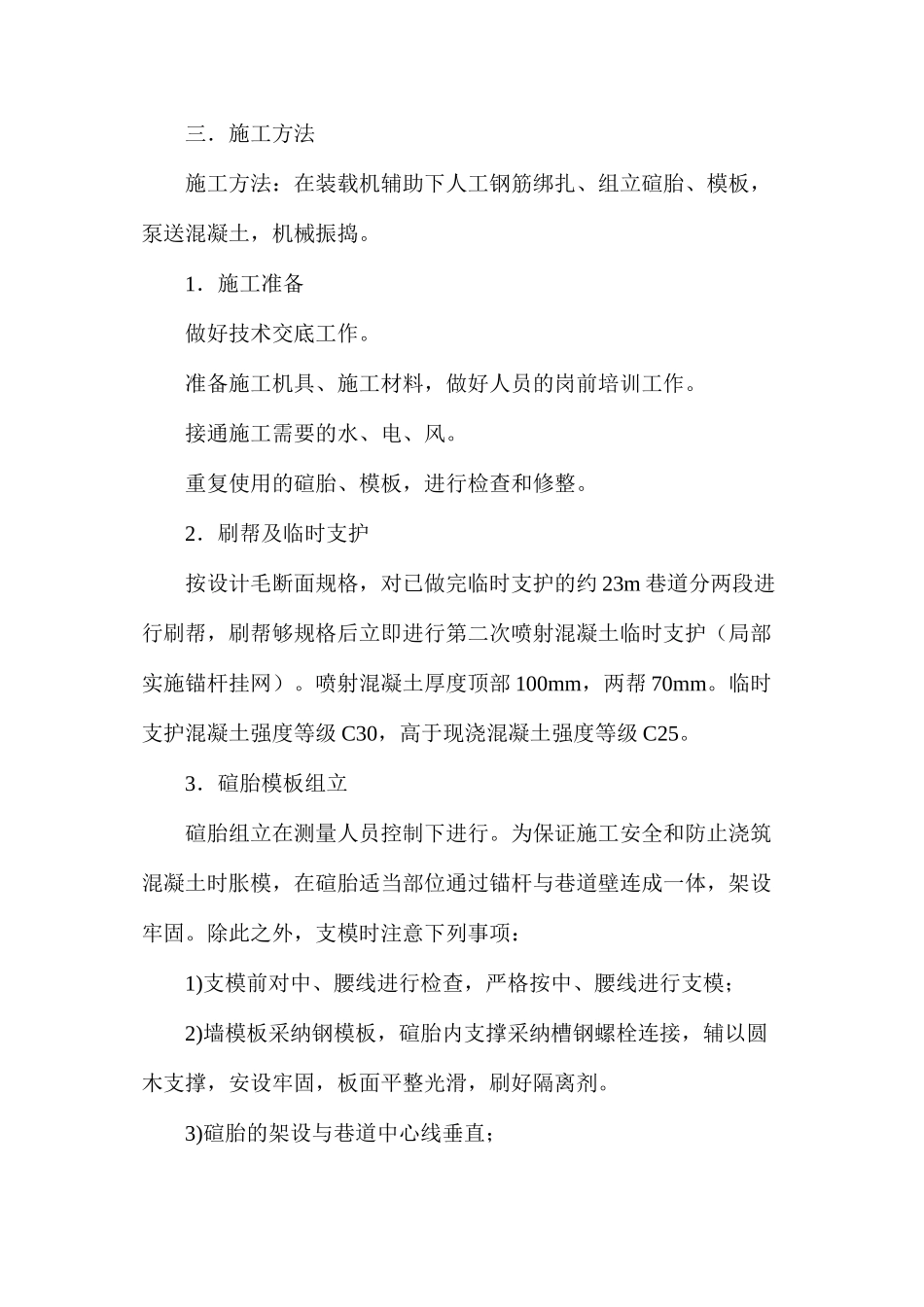

庙沟铁矿斜坡道混凝土工程安全技术措施一.工程概况斜坡道作为无轨设备的通道,兼作进风井,单车行人巷道断面净宽 4.68m,净断面 19.5m2,最大坡度为 15.0%,平均坡度为12.5%。硐口标高 505.0m,底部标高 2.611m,高差 502.389m。目前硐门已做钢筋混凝土支护,硐门以里已掘进 36m,均用喷射混凝土方式进行了临时支护(局部实施了锚杆挂网),现拟对该段进行现浇混凝土和钢筋混凝土永久支护。设计给出的现浇混凝土支护厚度依次为 350mm 素混凝土和300mm 钢筋混凝土,基础深度均为 300mm。二.地质及水文地质条件该地段地层为远古代沉积变质岩,岩层走向北北东,倾向南西,倾角约 80°。岩层走向与斜坡道轴向成一定角度,有利于两帮稳定,顶板围岩层理由于近乎直立,在岩层相互夹制作用下,出现大冒顶的可能性相对不大。顶板对施工的主要危害是细碎岩石掉落。该地段由于接近表土段,有风化-弱风化现象。从揭露的围岩情况观察,该地段水文地质条件简单,无涌水、滴水和渗水。三.施工方法施工方法:在装载机辅助下人工钢筋绑扎、组立碹胎、模板,泵送混凝土,机械振捣。1.施工准备做好技术交底工作。准备施工机具、施工材料,做好人员的岗前培训工作。接通施工需要的水、电、风。重复使用的碹胎、模板,进行检查和修整。2.刷帮及临时支护按设计毛断面规格,对已做完临时支护的约 23m 巷道分两段进行刷帮,刷帮够规格后立即进行第二次喷射混凝土临时支护(局部实施锚杆挂网)。喷射混凝土厚度顶部 100mm,两帮 70mm。临时支护混凝土强度等级 C30,高于现浇混凝土强度等级 C25。3.碹胎模板组立碹胎组立在测量人员控制下进行。为保证施工安全和防止浇筑混凝土时胀模,在碹胎适当部位通过锚杆与巷道壁连成一体,架设牢固。除此之外,支模时注意下列事项:1)支模前对中、腰线进行检查,严格按中、腰线进行支模;2)墙模板采纳钢模板,碹胎内支撑采纳槽钢螺栓连接,辅以圆木支撑,安设牢固,板面平整光滑,刷好隔离剂。3)碹胎的架设与巷道中心线垂直;4)碹胎两边拱的基点在同一水平上,碹胎架设的坡度与巷道坡度一致;5)碹胎的间距 1.2m,拱模板的强度,满足荷载要求;6)碹胎的架设,必须牢固,碹胎的下弦不得用作工作台;7)在倾斜巷道中架设碹胎,端头第一架碹胎必须设牢固的斜撑,碹胎之间设支撑和拉条。8)第一次先起七架碹胎,长度 7.2 米,端部碹胎设牢固斜撑,墙模板端部竖厚木板紧固作混凝土遮挡。9)钢模板的端头与碹胎的中线...
