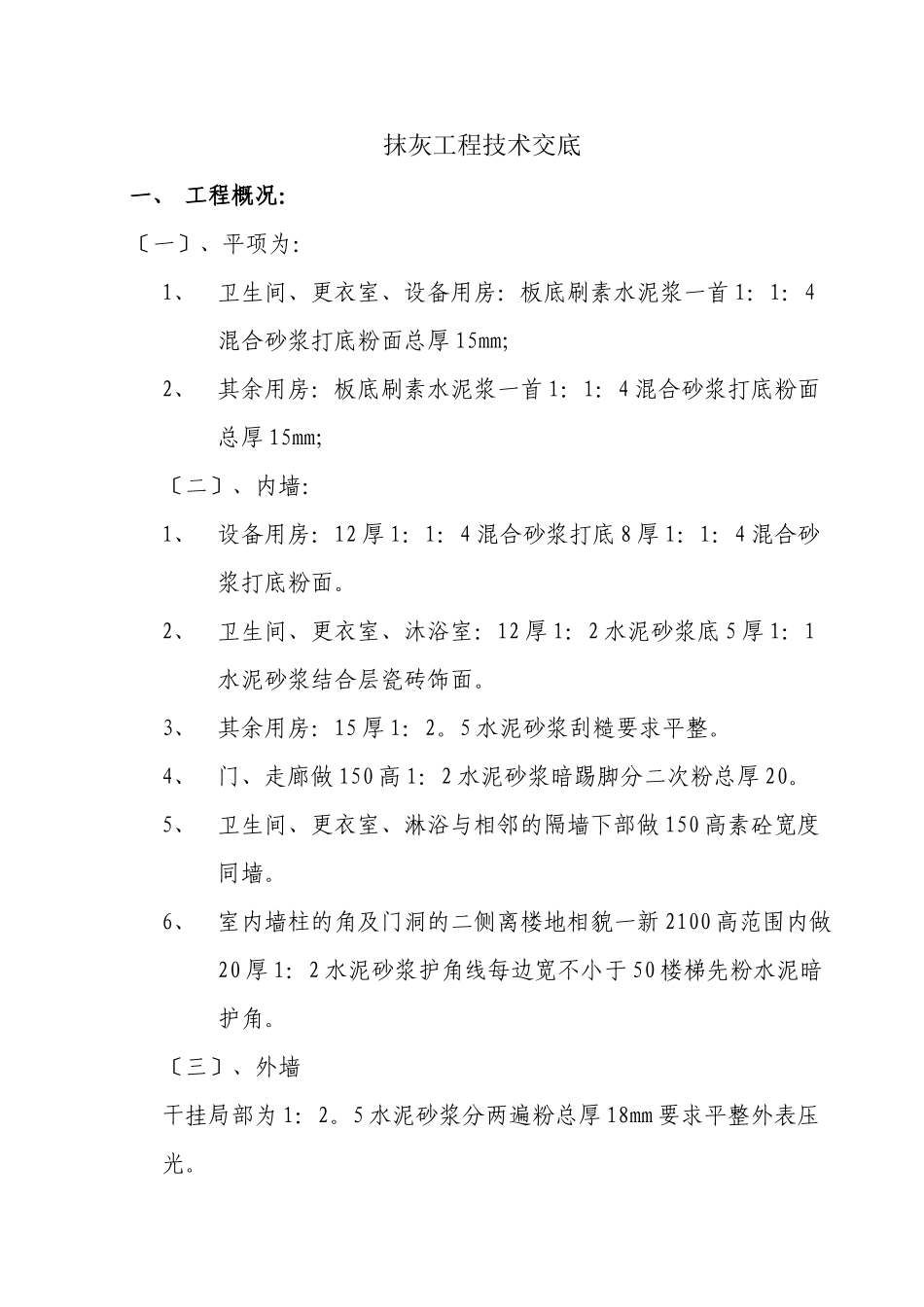

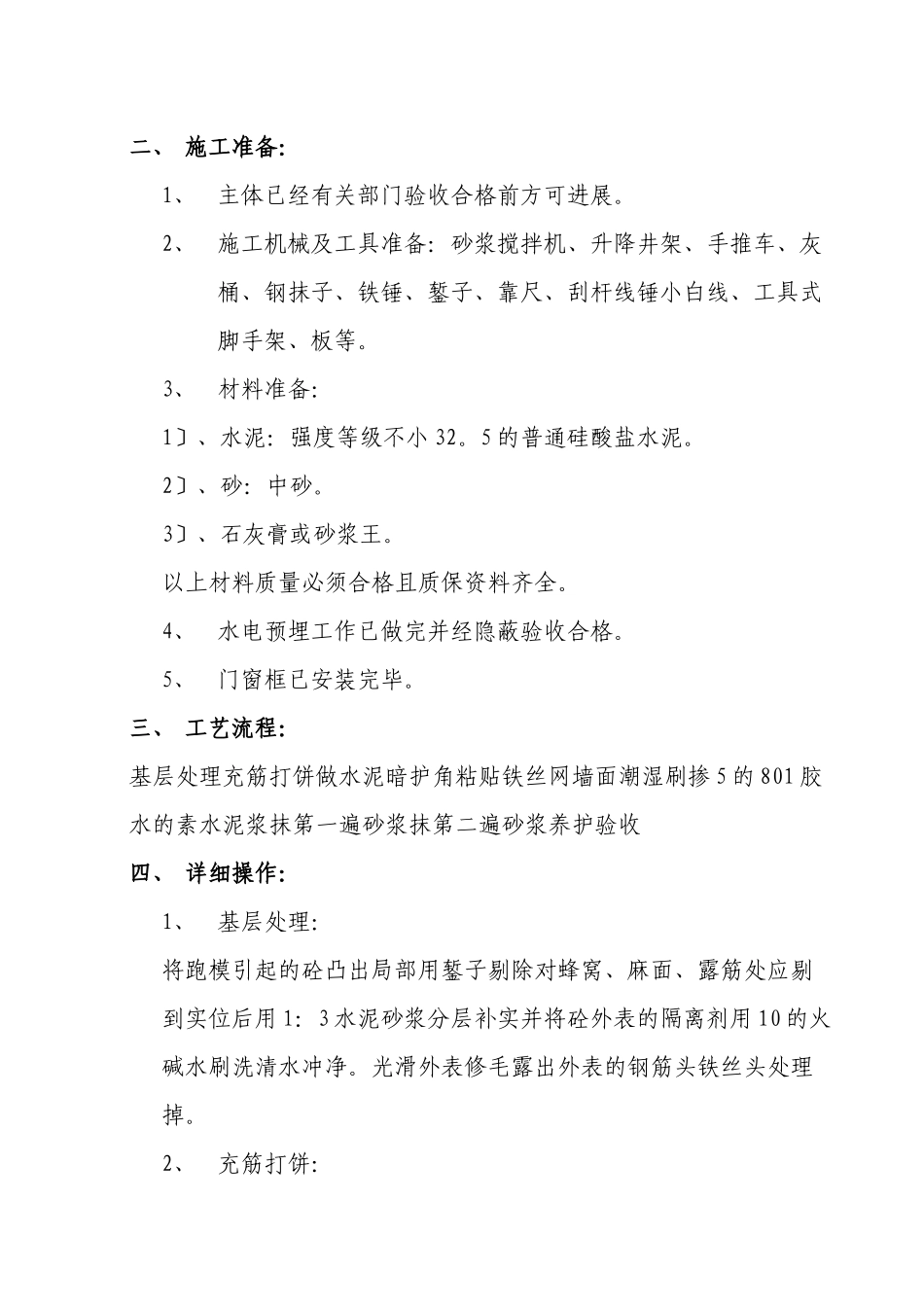

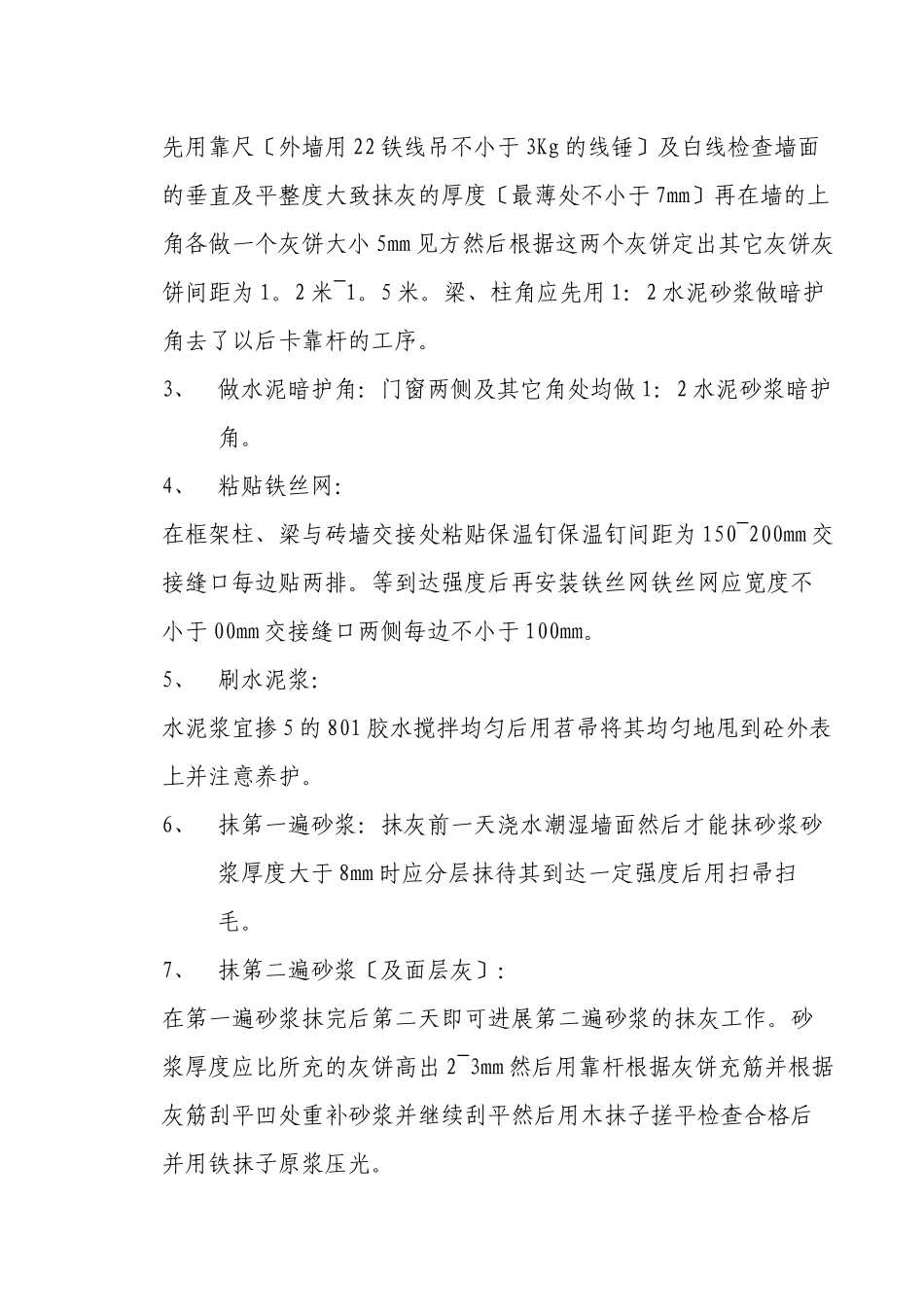

抹灰工程技术交底一、 工程概况:〔一〕、平项为:1、卫生间、更衣室、设备用房:板底刷素水泥浆一首 1:1:4混合砂浆打底粉面总厚 15mm;2、其余用房:板底刷素水泥浆一首 1:1:4 混合砂浆打底粉面总厚 15mm;〔二〕、内墙:1、设备用房:12 厚 1:1:4 混合砂浆打底 8 厚 1:1:4 混合砂浆打底粉面。2、卫生间、更衣室、沐浴室:12 厚 1:2 水泥砂浆底 5 厚 1:1水泥砂浆结合层瓷砖饰面。3、其余用房:15 厚 1:2。5 水泥砂浆刮糙要求平整。4、门、走廊做 150 高 1:2 水泥砂浆暗踢脚分二次粉总厚 20。5、卫生间、更衣室、淋浴与相邻的隔墙下部做 150 高素砼宽度同墙。6、室内墙柱的角及门洞的二侧离楼地相貌一新 2100 高范围内做20 厚 1:2 水泥砂浆护角线每边宽不小于 50 楼梯先粉水泥暗护角。〔三〕、外墙干挂局部为 1:2。5 水泥砂浆分两遍粉总厚 18mm 要求平整外表压光。二、 施工准备:1、主体已经有关部门验收合格前方可进展。2、施工机械及工具准备:砂浆搅拌机、升降井架、手推车、灰桶、钢抹子、铁锤、錾子、靠尺、刮杆线锤小白线、工具式脚手架、板等。3、材料准备:1〕、水泥:强度等级不小 32。5 的普通硅酸盐水泥。2〕、砂:中砂。3〕、石灰膏或砂浆王。以上材料质量必须合格且质保资料齐全。4、水电预埋工作已做完并经隐蔽验收合格。5、门窗框已安装完毕。三、 工艺流程:基层处理充筋打饼做水泥暗护角粘贴铁丝网墙面潮湿刷掺 5 的 801 胶水的素水泥浆抹第一遍砂浆抹第二遍砂浆养护验收四、 详细操作:1、基层处理:将跑模引起的砼凸出局部用錾子剔除对蜂窝、麻面、露筋处应剔到实位后用 1:3 水泥砂浆分层补实并将砼外表的隔离剂用 10 的火碱水刷洗清水冲净。光滑外表修毛露出外表的钢筋头铁丝头处理掉。2、充筋打饼:先用靠尺〔外墙用 22 铁线吊不小于 3Kg 的线锤〕及白线检查墙面的垂直及平整度大致抹灰的厚度〔最薄处不小于 7mm〕再在墙的上角各做一个灰饼大小 5mm 见方然后根据这两个灰饼定出其它灰饼灰饼间距为 1。2 米~1。5 米。梁、柱角应先用 1:2 水泥砂浆做暗护角去了以后卡靠杆的工序。3、做水泥暗护角:门窗两侧及其它角处均做 1:2 水泥砂浆暗护角。4、粘贴铁丝网:在框架柱、梁与砖墙交接处粘贴保温钉保温钉间距为 150~200mm 交接缝口每边贴两排。等到达强度后再安装铁丝网铁丝网应宽度不小于 00mm 交接缝口两侧每边不小于 100mm。5、...
