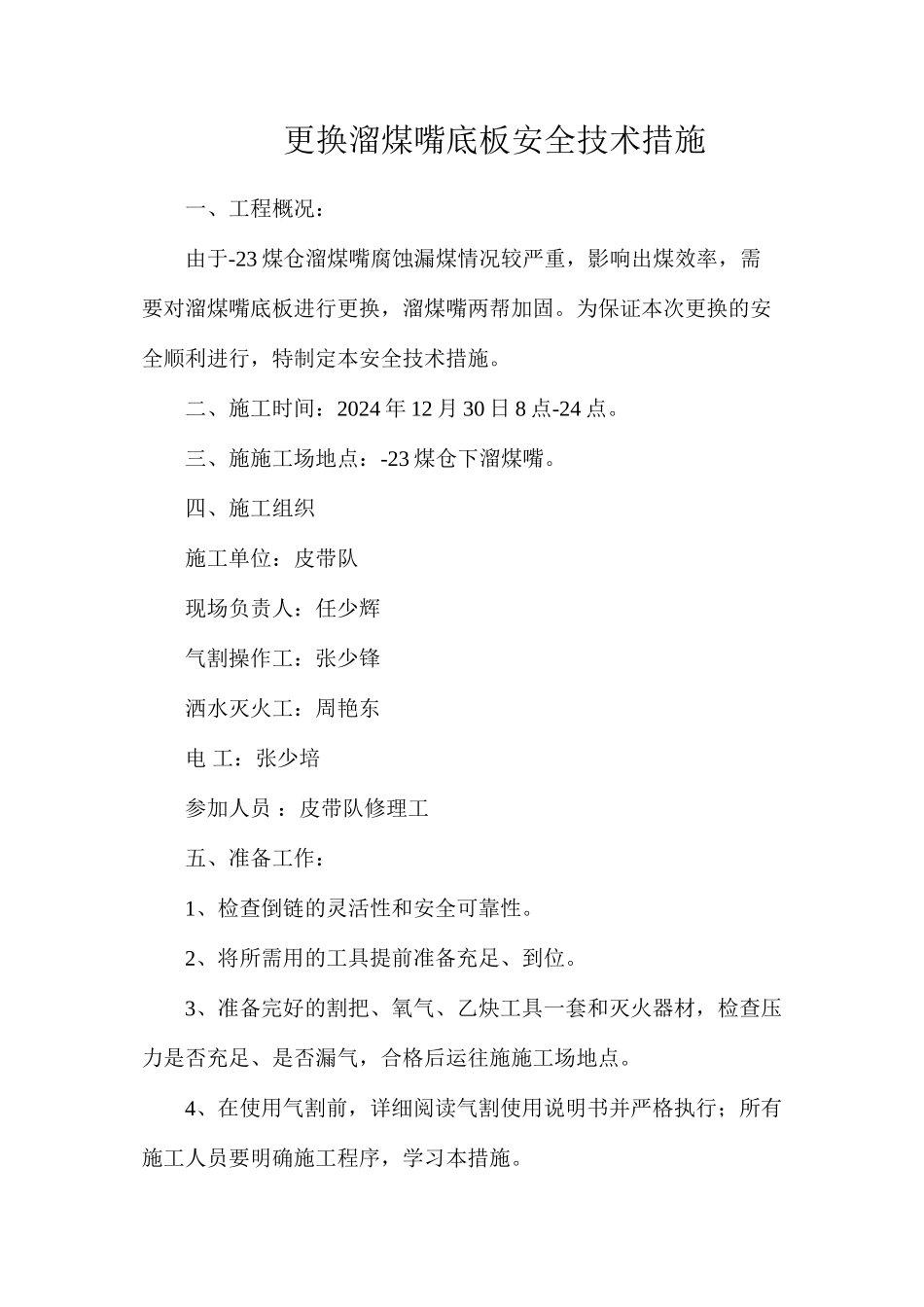

更换溜煤嘴底板安全技术措施一、工程概况:由于-23 煤仓溜煤嘴腐蚀漏煤情况较严重,影响出煤效率,需要对溜煤嘴底板进行更换,溜煤嘴两帮加固
为保证本次更换的安全顺利进行,特制定本安全技术措施
二、施工时间:2024 年 12 月 30 日 8 点-24 点
三、施施工场地点:-23 煤仓下溜煤嘴
四、施工组织施工单位:皮带队现场负责人:任少辉气割操作工:张少锋洒水灭火工:周艳东 电 工:张少培 参加人员 :皮带队修理工五、准备工作:1、检查倒链的灵活性和安全可靠性
2、将所需用的工具提前准备充足、到位
3、准备完好的割把、氧气、乙炔工具一套和灭火器材,检查压力是否充足、是否漏气,合格后运往施施工场地点
4、在使用气割前,详细阅读气割使用说明书并严格执行;所有施工人员要明确施工程序,学习本措施

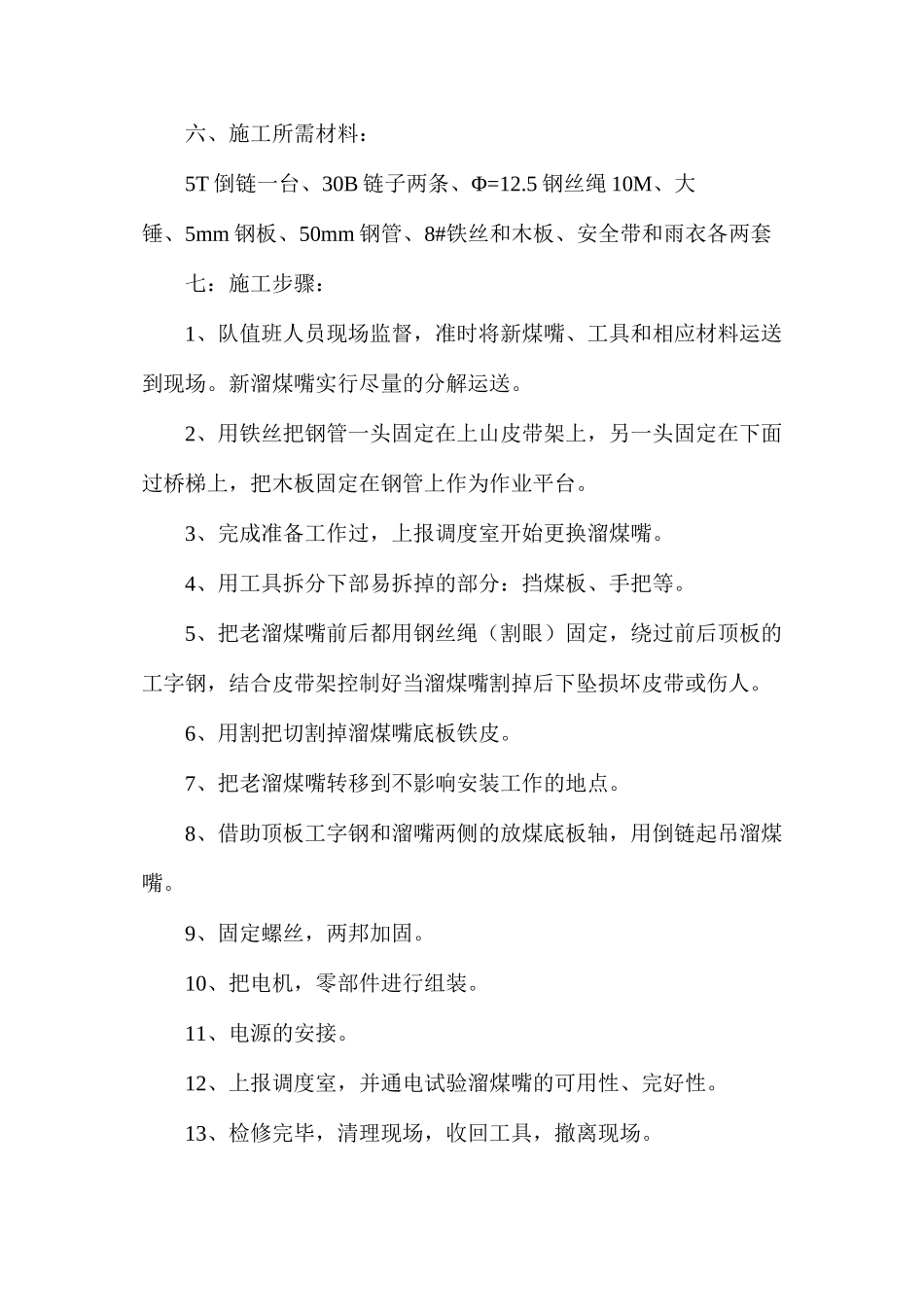

六、施工所需材料:5T 倒链一台、30B 链子两条、Φ=12
5 钢丝绳 10M、大锤、5mm 钢板、50mm 钢管、8#铁丝和木板、安全带和雨衣各两套七:施工步骤:1、队值班人员现场监督,准时将新煤嘴、工具和相应材料运送到现场
新溜煤嘴实行尽量的分解运送
2、用铁丝把钢管一头固定在上山皮带架上,另一头固定在下面过桥梯上,把木板固定在钢管上作为作业平台
3、完成准备工作过,上报调度室开始更换溜煤嘴
4、用工具拆分下部易拆掉的部分:挡煤板、手把等
5、把老溜煤嘴前后都用钢丝绳(割眼)固定,绕过前后顶板的工字钢,结合皮带架控制好当溜煤嘴割掉后下坠损坏皮带或伤人
6、用割把切割掉溜煤嘴底板铁皮
7、把老溜煤嘴转移到不影响安装工作的地点
8、借助顶板工字钢和溜嘴两侧的放煤底板轴,用倒链起吊溜煤嘴
9、固定螺丝,两邦加固
10、把电机,零部件进行组装
11、电源的安接
12、上报调度室,并通电试验溜煤嘴的可用性、完好性
13、检修完毕,清理现场,收回工具,撤离现场

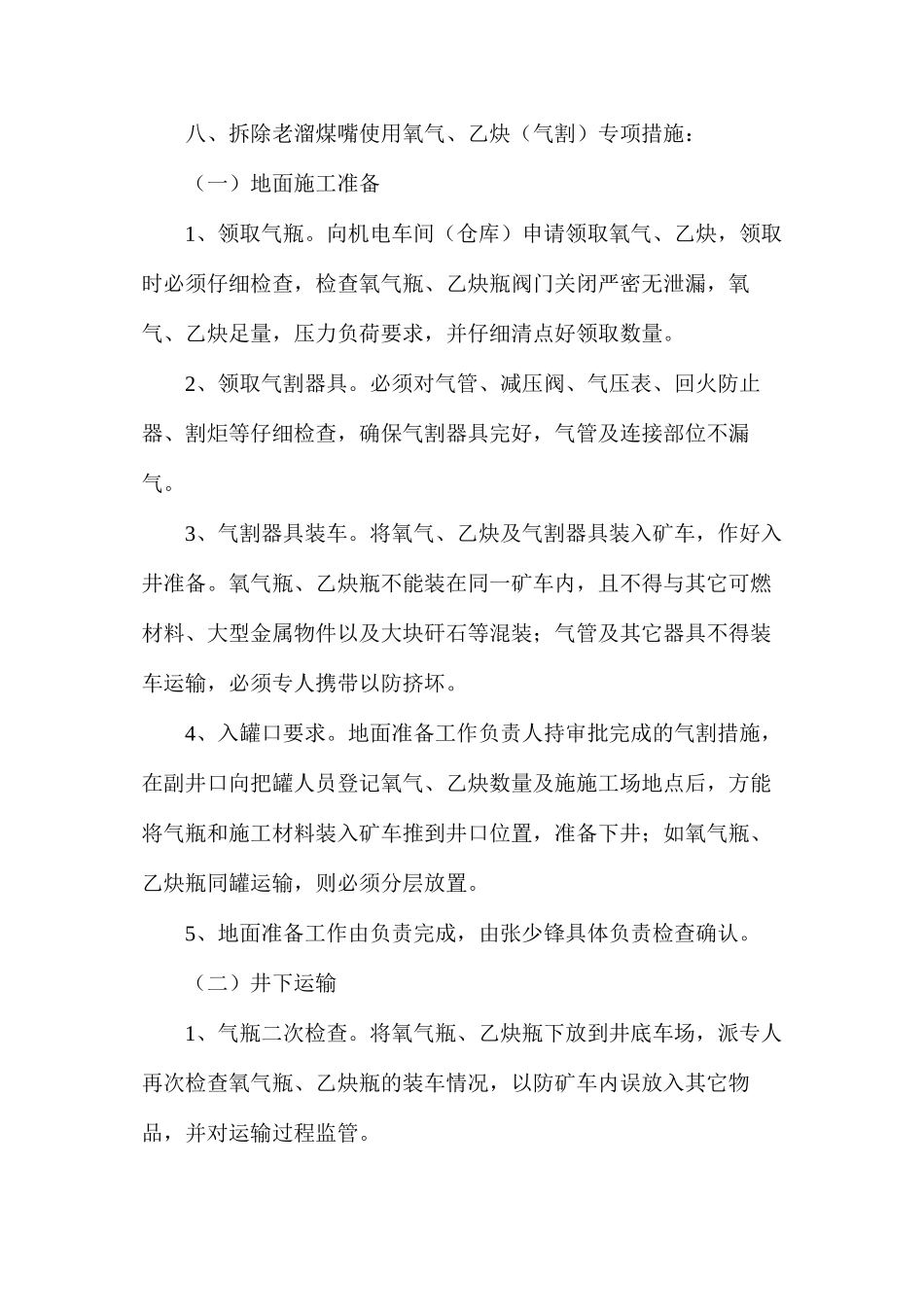

八、拆除老溜煤嘴使用氧气、乙炔(
