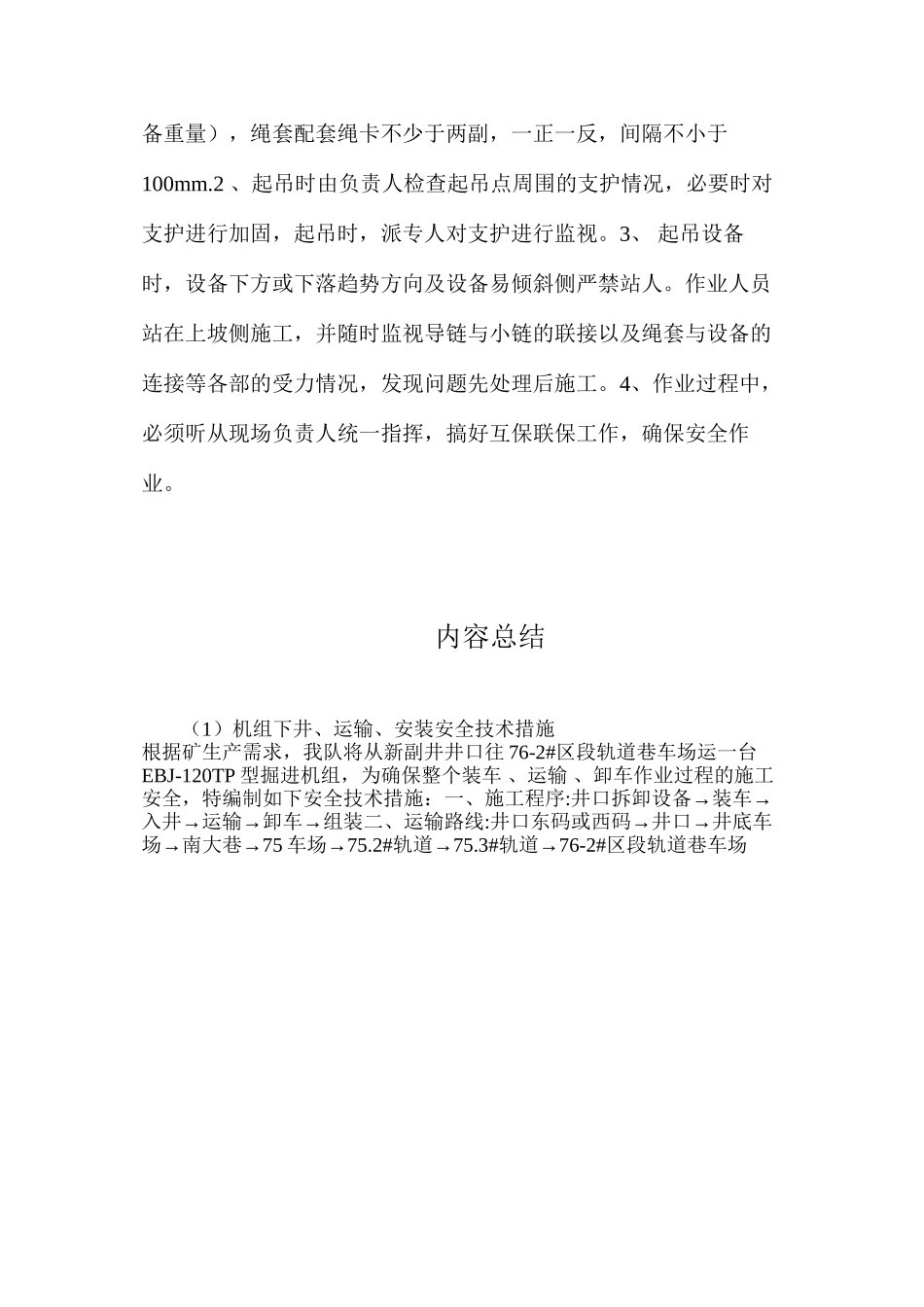

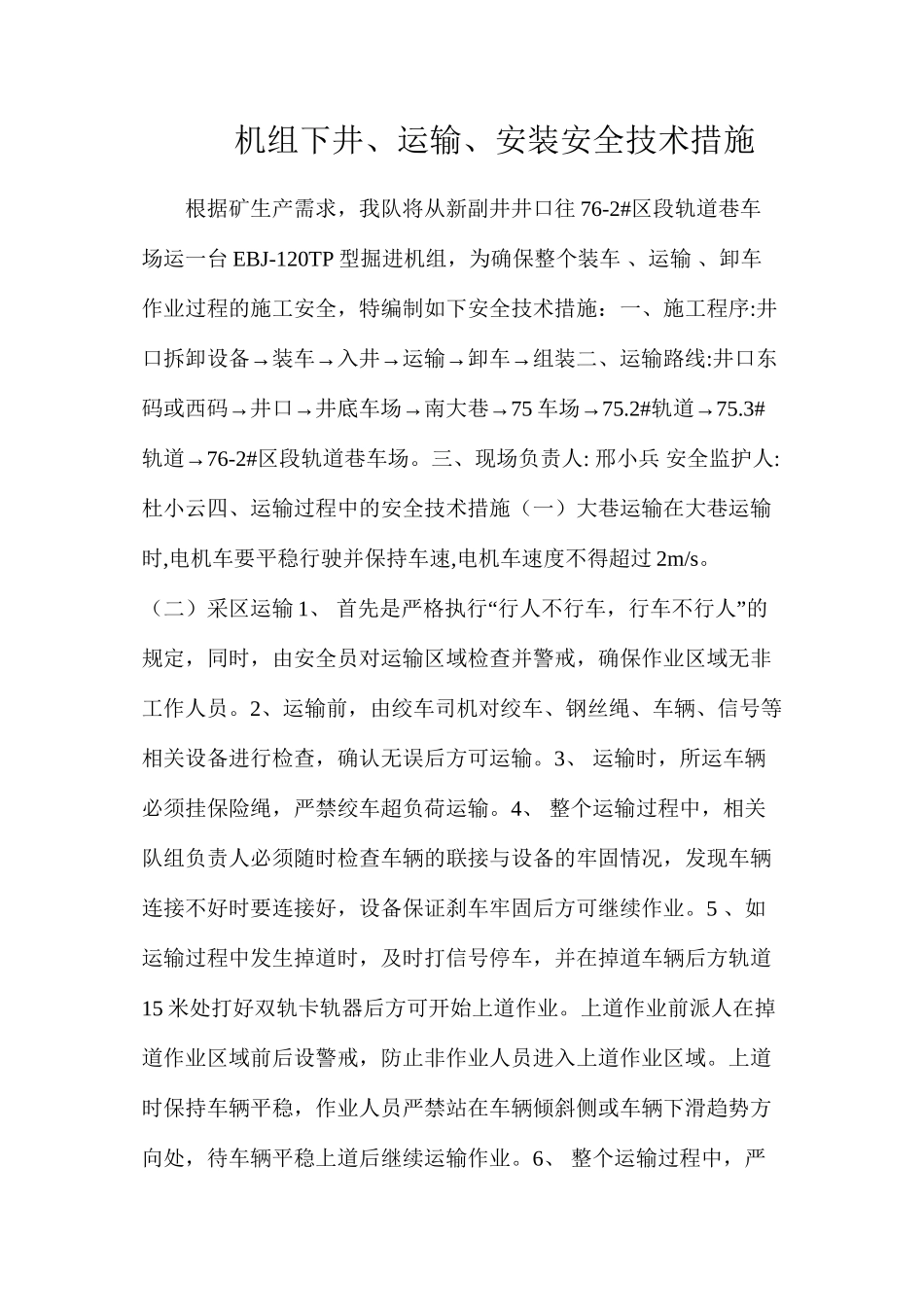

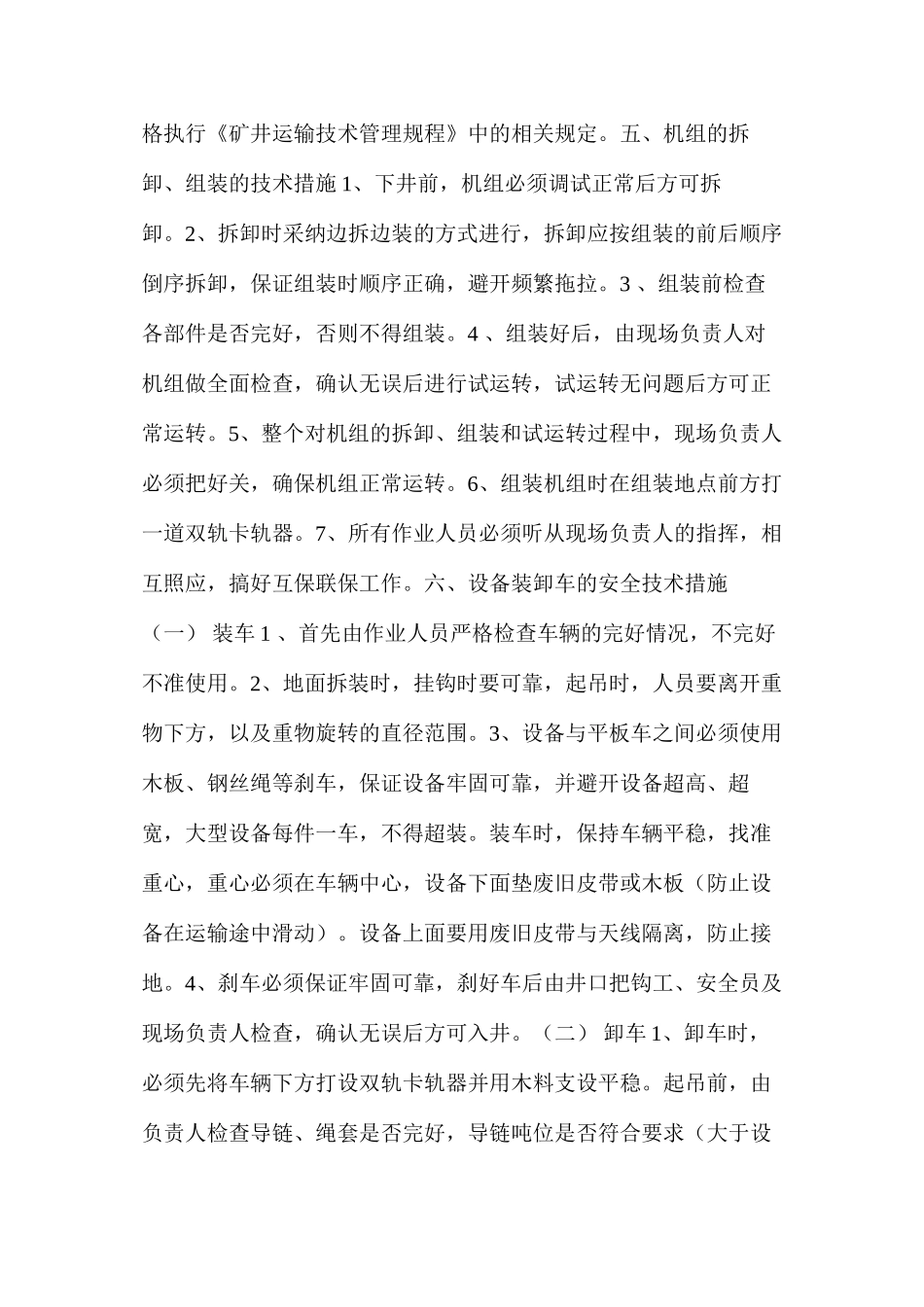

机组下井、运输、安装安全技术措施根据矿生产需求,我队将从新副井井口往 76-2#区段轨道巷车场运一台 EBJ-120TP 型掘进机组,为确保整个装车 、运输 、卸车作业过程的施工安全,特编制如下安全技术措施:一、施工程序:井→→→→→口拆卸设备装车入井运输卸车组装二、运输路线:井口东→→→→码或西码井口井底车场南大巷75→车场75
2#→轨道75
3#→轨道76-2#区段轨道巷车场
三、现场负责人: 邢小兵 安全监护人:杜小云四、运输过程中的安全技术措施(一)大巷运输在大巷运输时,电机车要平稳行驶并保持车速,电机车速度不得超过 2m/s
(二)采区运输 1 “”、 首先是严格执行 行人不行车,行车不行人 的规定,同时,由安全员对运输区域检查并警戒,确保作业区域无非工作人员
2、运输前,由绞车司机对绞车、钢丝绳、车辆、信号等相关设备进行检查,确认无误后方可运输
3 、 运输时,所运车辆必须挂保险绳,严禁绞车超负荷运输
4 、 整个运输过程中,相关队组负责人必须随时检查车辆的联接与设备的牢固情况,发现车辆连接不好时要连接好,设备保证刹车牢固后方可继续作业
5 、如运输过程中发生掉道时,及时打信号停车,并在掉道车辆后方轨道15 米处打好双轨卡轨器后方可开始上道作业
上道作业前派人在掉道作业区域前后设警戒,防止非作业人员进入上道作业区域
上道时保持车辆平稳,作业人员严禁站在车辆倾斜侧或车辆下滑趋势方向处,待车辆平稳上道后继续运输作业
6 、 整个运输过程中,严格执行《矿井运输技术管理规程》中的相关规定
五、机组的拆卸、组装的技术措施 1、下井前,机组必须调试正常后方可拆卸
2、拆卸时采纳边拆边装的方式进行,拆卸应按组装的前后顺序倒序拆卸,保证组装时顺序正确,避开频繁拖拉
3 、组装前检查各部件是否完好,否则不得组装
4 、组装好后,由现场负责人对机组做全面检查,确认无误后进行试运转
