施工技术交底记录 湘质监统编施 2024-11 工程名称:“ 长沙卷烟厂 十五技改〞厂区停车库施工:中建五三编:03工程技术负责人:王志新工程专业施工员:聂润余工程专业质量检查员:邓震球专业班组长:周朝交底时间:2004 年 11 月 27 日交底:工程交底内容1、交底分部〔子分部〕、分项工程名称:根底模板工程2、 交底执行名称及编:地基与根底工程施工工艺 ZJQ00-SG-008-20243、交底内容摘要:一、工程概况本工程为长沙“长沙卷烟厂 十五技改〞厂区停车库根底承台、地梁模板采纳砖胎模

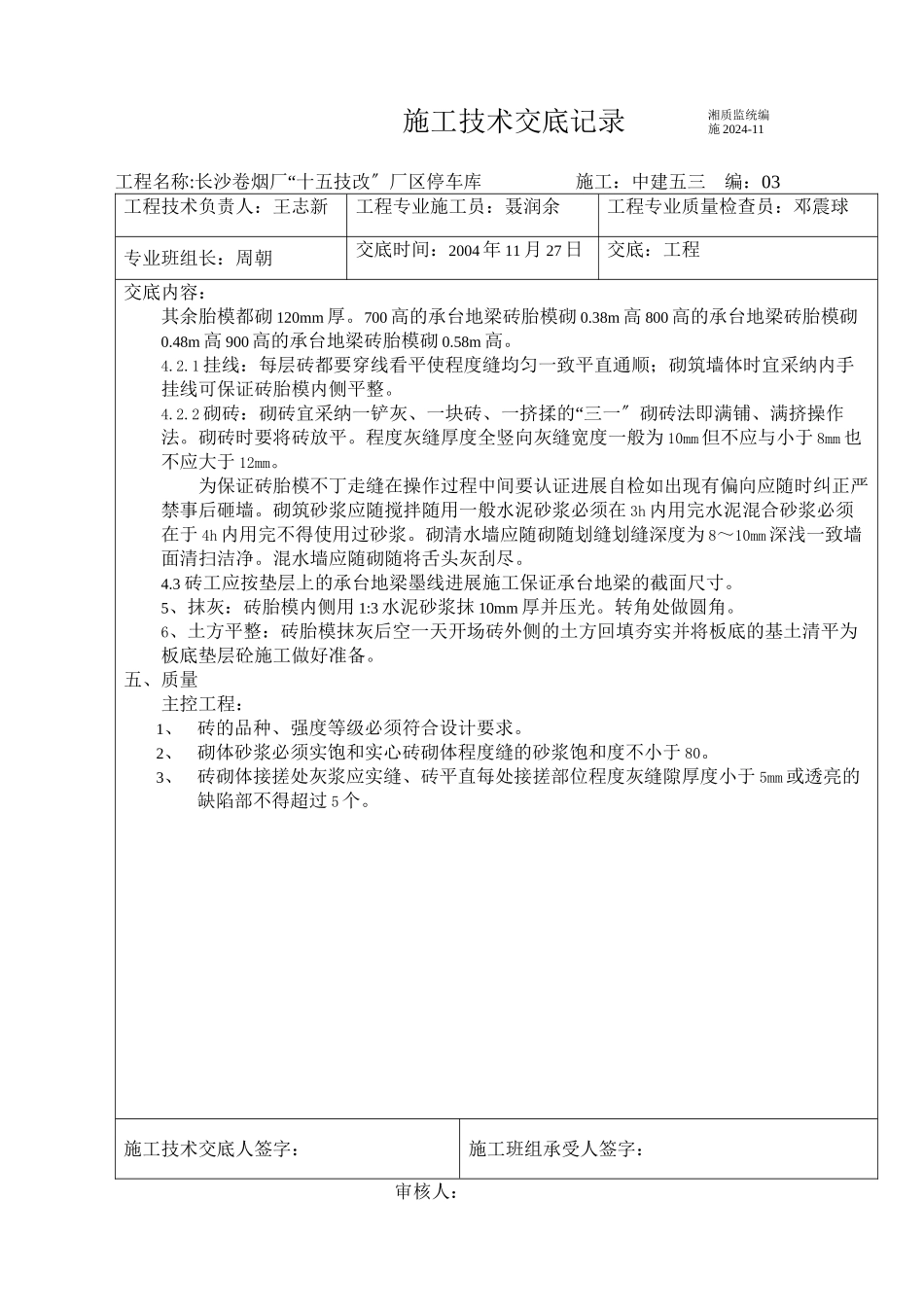

二、 施工部署2

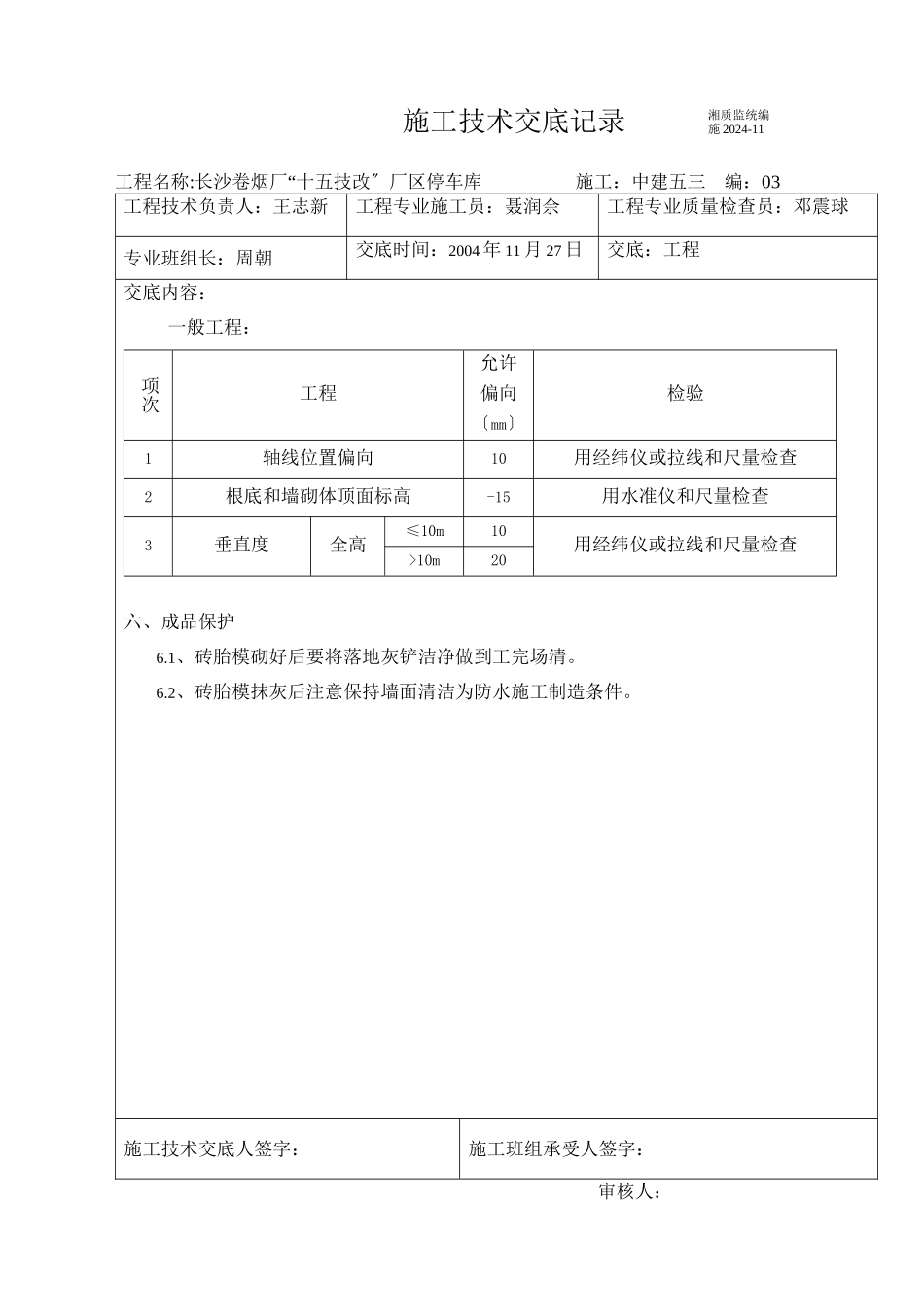

1 、 根底模板 工程施工工艺流程 :→→→→施工准备放线砌砖胎模砖胎模抹灰板底土方清平2
2 、 施工区段的划分本工程根底部根据施工图的分区按后浇带划分为四段
组织一个 30 人的泥工班组进展砖胎模的施工
三、施工准备3
1 工程技术负责人向施工人员进展书面技术交底和施工平安技术交底;承台地梁垫层砼施工完毕根据设计图纸放出建筑物的轴线并弹出砖胎模的砌筑位置线
2 砖胎模材料:粘土砖、水泥、中砂、水
3 主要机具:砂浆搅拌机、大铲、托线板、线坠、钢卷尺、灰桶、小线、铁抹子、筛子等
四、施工工艺4
1 放线:施工员将承台、地梁的轴线弹在垫层上
因为底板要进展防水卷材施工所以承台地梁都每边加宽 2cm
砖工按根底平面图上承台地梁的尺寸根据轴线弹出砖胎模砌砖线
2 砌砖:砖胎模采纳 Mu10 红砖、M5
0 水泥砂浆砌筑
除建筑物外围砖模砌 240mm厚、1m 高其施工技术交底人签字:施工班组承受人签字:审核人:施工技术交底记录 湘质监统编施 2024-11 工程名称:“ 长沙卷烟厂 十五技改〞厂区停车库施工:中建五三编:03工程技术负责人:王志新工程专业施工员:聂润余工程专业质量检查员:邓震球专业班组长:周朝交底时间:2004 年 11 月 27 日交底:
