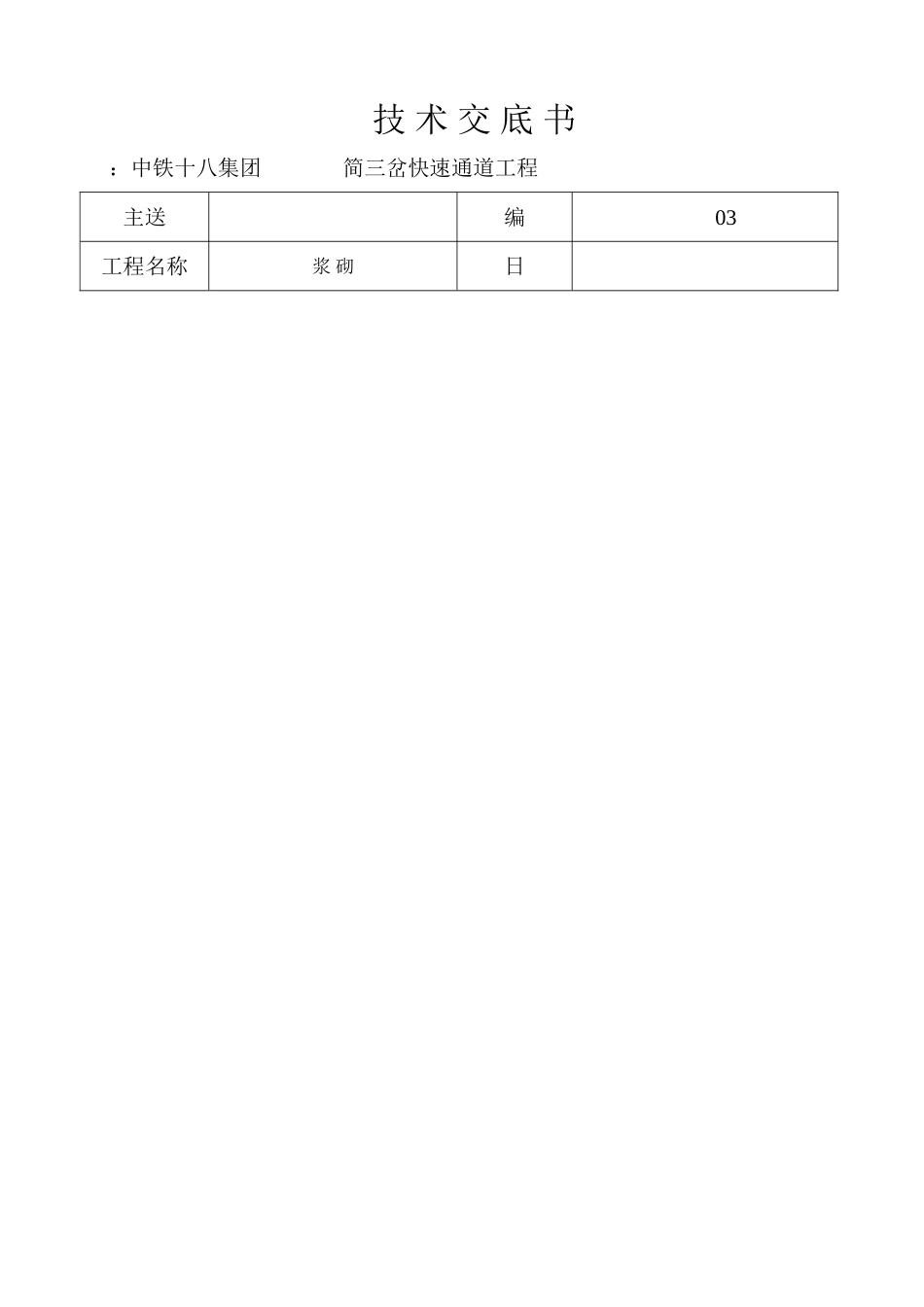

技 术 交 底 书 :中铁十八集团简三岔快速通道工程主送编03工程名称 浆 砌日一、工程概况本合同段全长 9
36 千米其中护肩、护脚、护脚墙、护沟矮墙、挖方填方护坡、排水工程、涵洞根底、涵洞墙等工程中包含浆砌砌体施工工程
路据本工程待点特编制本技术交底施工队严格照此施工

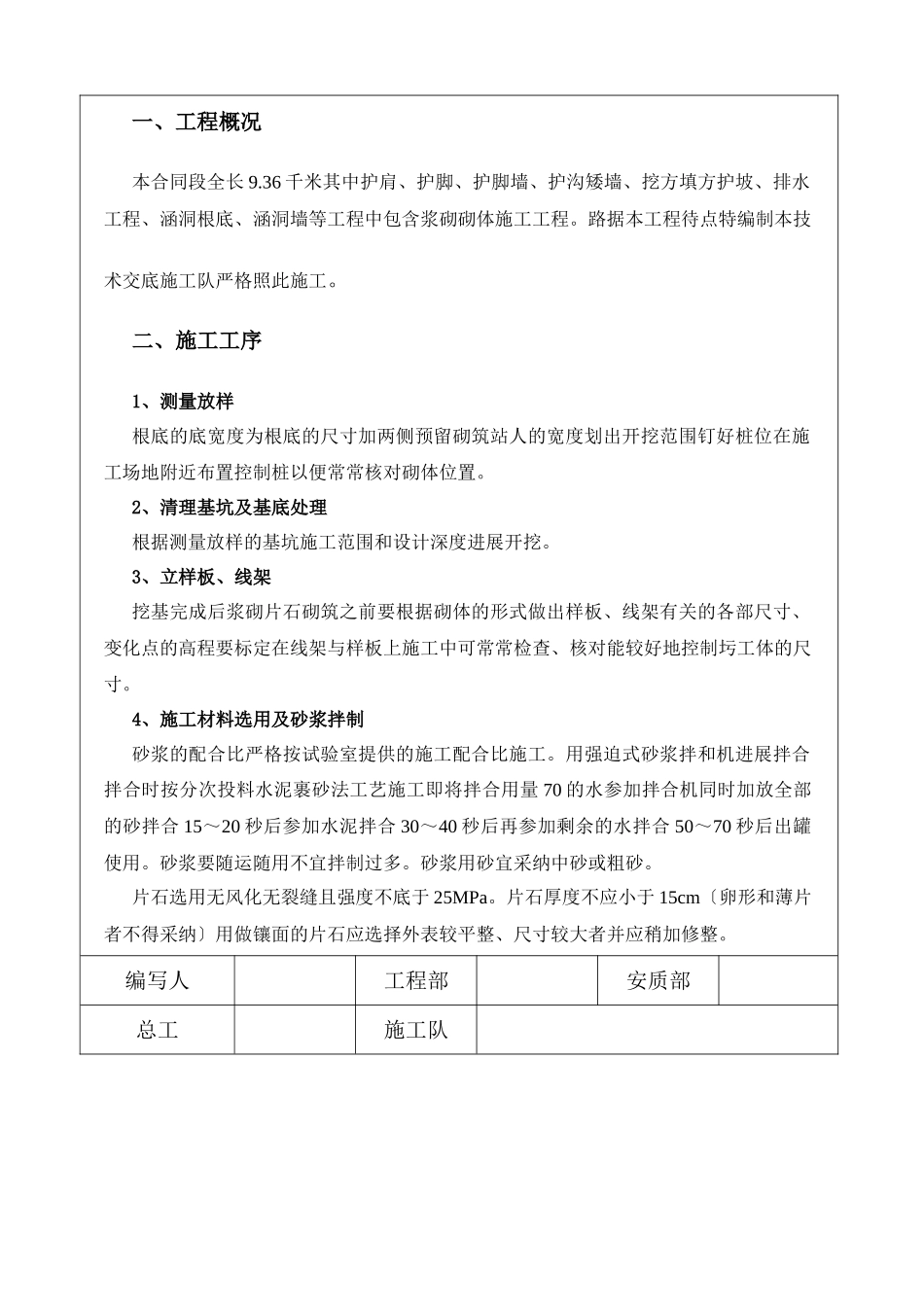

二、施工工序1、测量放样根底的底宽度为根底的尺寸加两侧预留砌筑站人的宽度划出开挖范围钉好桩位在施工场地附近布置控制桩以便常常核对砌体位置
2、清理基坑及基底处理根据测量放样的基坑施工范围和设计深度进展开挖
3、立样板、线架挖基完成后浆砌片石砌筑之前要根据砌体的形式做出样板、线架有关的各部尺寸、变化点的高程要标定在线架与样板上施工中可常常检查、核对能较好地控制圬工体的尺寸
4、施工材料选用及砂浆拌制砂浆的配合比严格按试验室提供的施工配合比施工
用强迫式砂浆拌和机进展拌合拌合时按分次投料水泥裹砂法工艺施工即将拌合用量 70 的水参加拌合机同时加放全部的砂拌合 15~20 秒后参加水泥拌合 30~40 秒后再参加剩余的水拌合 50~70 秒后出罐使用
砂浆要随运随用不宜拌制过多
砂浆用砂宜采纳中砂或粗砂
片石选用无风化无裂缝且强度不底于 25MPa
片石厚度不应小于 15cm〔卵形和薄片者不得采纳〕用做镶面的片石应选择外表较平整、尺寸较大者并应稍加修整

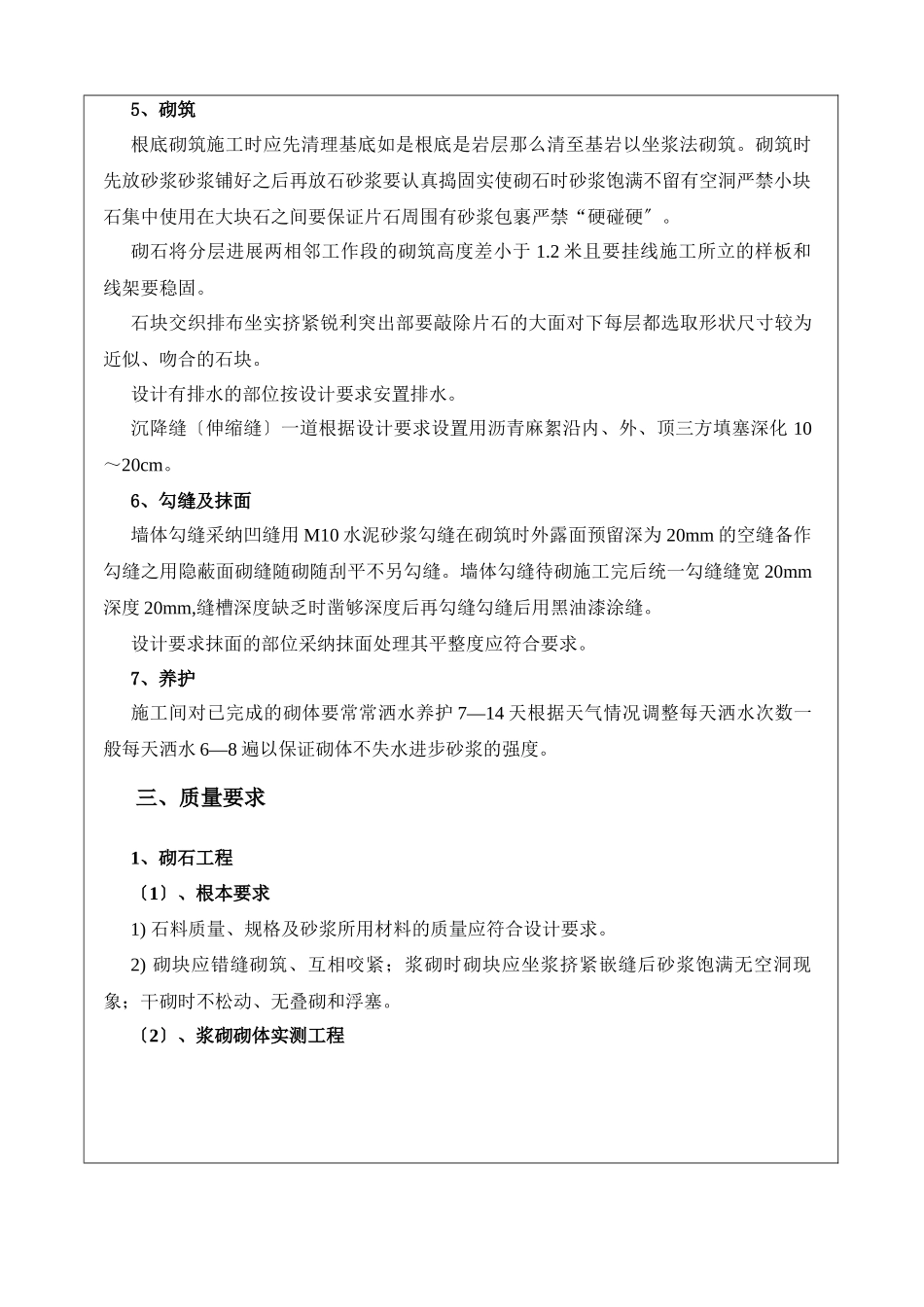

编写人工程部安质部总工施工队5、砌筑根底砌筑施工时应先清理基底如是根底是岩层那么清至基岩以坐浆法砌筑
砌筑时先放砂浆砂浆铺好之后再放石砂浆要认真捣固实使砌石时砂浆饱满不留有空洞严禁小块石集中使用在大块石之间要保证片石周围有砂浆包裹严禁“硬碰硬〞
砌石将分层进展两相邻工作段的砌筑高度差小于 1
2 米且要挂线施工所立的样板和线架要稳固
石块交织排布坐实挤紧锐利突出部要敲除片石的大面对下每层都选取形状尺寸较为近似、吻合的石块
设计有排水的部位按设计要求安置排水
