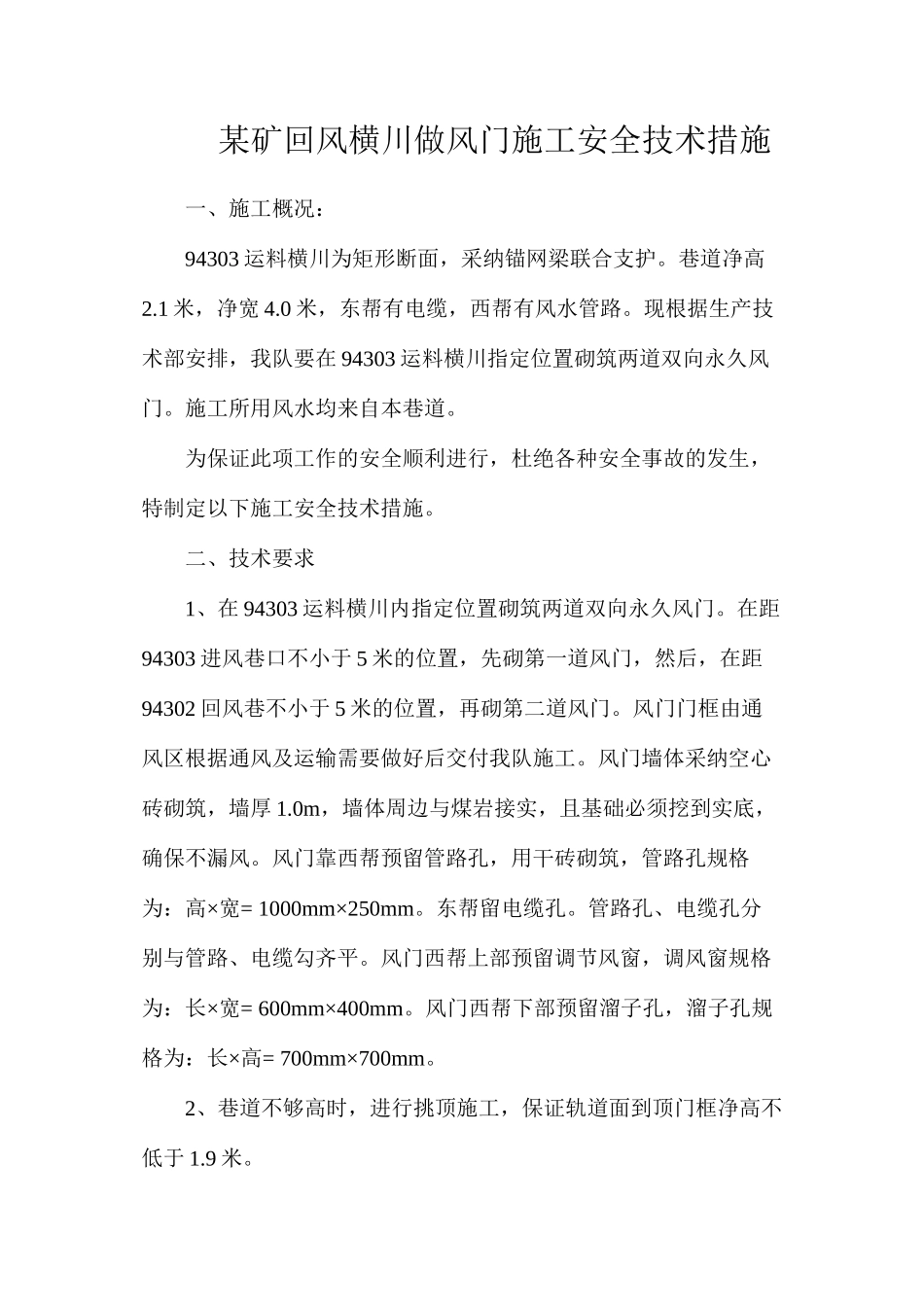

某矿回风横川做风门施工安全技术措施 一、施工概况:94303 运料横川为矩形断面,采纳锚网梁联合支护
1 米,净宽 4
0 米,东帮有电缆,西帮有风水管路
现根据生产技术部安排,我队要在 94303 运料横川指定位置砌筑两道双向永久风门
施工所用风水均来自本巷道
为保证此项工作的安全顺利进行,杜绝各种安全事故的发生,特制定以下施工安全技术措施
二、技术要求1、在 94303 运料横川内指定位置砌筑两道双向永久风门
在距94303 进风巷口不小于 5 米的位置,先砌第一道风门,然后,在距94302 回风巷不小于 5 米的位置,再砌第二道风门
风门门框由通风区根据通风及运输需要做好后交付我队施工
风门墙体采纳空心砖砌筑,墙厚 1
0m,墙体周边与煤岩接实,且基础必须挖到实底,确保不漏风
风门靠西帮预留管路孔,用干砖砌筑,管路孔规格为:高×宽= 1000mm×250mm
东帮留电缆孔
管路孔、电缆孔分别与管路、电缆勾齐平
风门西帮上部预留调节风窗,调风窗规格为:长×宽= 600mm×400mm
风门西帮下部预留溜子孔,溜子孔规格为:长×高= 700mm×700mm
2、巷道不够高时,进行挑顶施工,保证轨道面到顶门框净高不低于 1

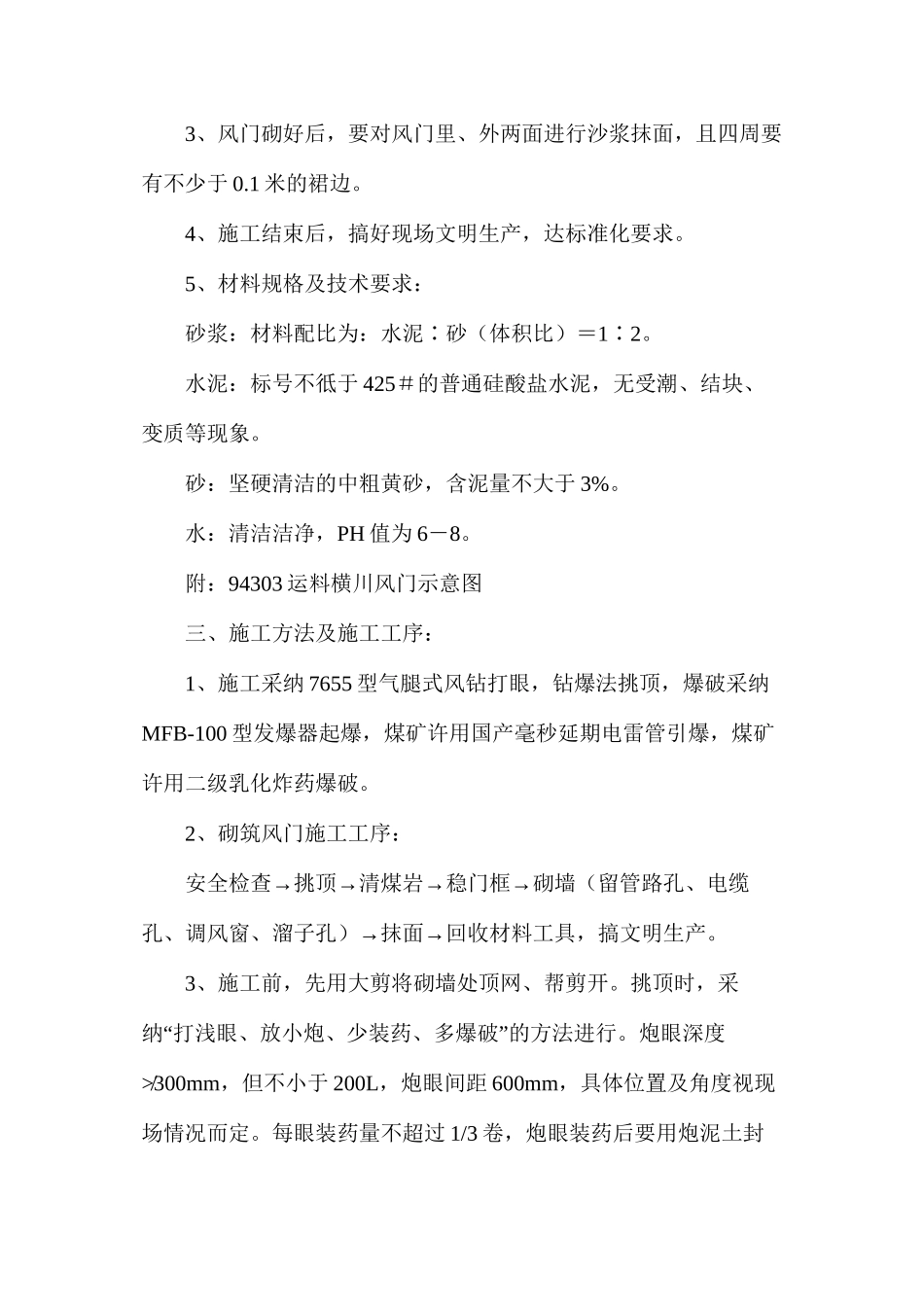

3、风门砌好后,要对风门里、外两面进行沙浆抹面,且四周要有不少于 0
1 米的裙边
4、施工结束后,搞好现场文明生产,达标准化要求
5、材料规格及技术要求:砂浆:材料配比为:水泥∶砂(体积比)=12∶
水泥:标号不彽于 425#的普通硅酸盐水泥,无受潮、结块、变质等现象
砂:坚硬清洁的中粗黄砂,含泥量不大于 3%
水:清洁洁净,PH 值为 6-8

附:94303 运料横川风门示意图三、施工方法及施工工序:1、施工采纳 7655 型气腿式风钻打眼,钻爆法挑顶,爆破采纳MFB-100 型发爆器起爆,煤矿许用国产毫秒延期电雷管引爆,煤矿许
