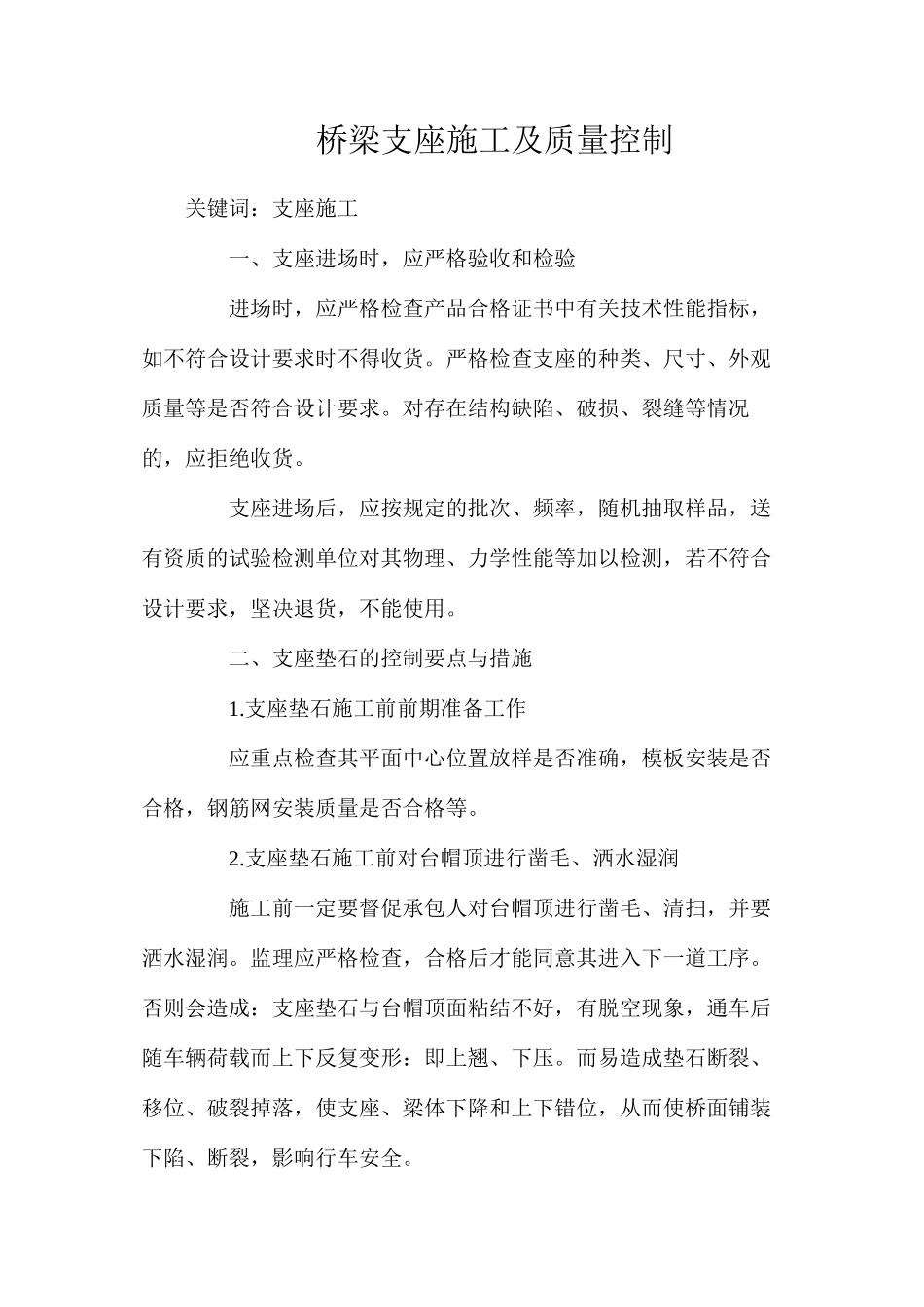

桥梁支座施工及质量控制关键词:支座施工 一、支座进场时,应严格验收和检验 进场时,应严格检查产品合格证书中有关技术性能指标,如不符合设计要求时不得收货
严格检查支座的种类、尺寸、外观质量等是否符合设计要求
对存在结构缺陷、破损、裂缝等情况的,应拒绝收货
支座进场后,应按规定的批次、频率,随机抽取样品,送有资质的试验检测单位对其物理、力学性能等加以检测,若不符合设计要求,坚决退货,不能使用
二、支座垫石的控制要点与措施 1
支座垫石施工前前期准备工作 应重点检查其平面中心位置放样是否准确,模板安装是否合格,钢筋网安装质量是否合格等
支座垫石施工前对台帽顶进行凿毛、洒水湿润 施工前一定要督促承包人对台帽顶进行凿毛、清扫,并要洒水湿润
监理应严格检查,合格后才能同意其进入下一道工序
否则会造成:支座垫石与台帽顶面粘结不好,有脱空现象,通车后随车辆荷载而上下反复变形:即上翘、下压
而易造成垫石断裂、移位、破裂掉落,使支座、梁体下降和上下错位,从而使桥面铺装下陷、断裂,影响行车安全
安装支座前必须对垫石严格检查,可用小锤敲击垫石,听声音推断是否脱空,若脱空,垫石必须凿掉,全部返工重新浇筑
支座垫石一般较薄,施工时督促承包人必须严格按监理批复的混凝土配合比施工,加强振捣,并应加强养生,以确定垫石混凝土的质量符合要求
对支座垫石顶面标高、顶面平整度控制 支座垫石顶面标高应严格控制
在平坡情况下,同一片梁两端支座垫石水平应尽量处于同一平面内,其相对误差不得超过2mm
在坡桥情况,梁底支座预埋钢板应严格按图纸要求,按水平“”固定、安装,以达到 坡桥正做 原则
支座垫石顶面也要水平,应加强垫石支承面混凝土的抹平工作,用较长直尺进行刮平,并随时检验其平整度
为了提高预埋钢板的表面平整度,预防产生空鼓,需改进预埋钢板工艺

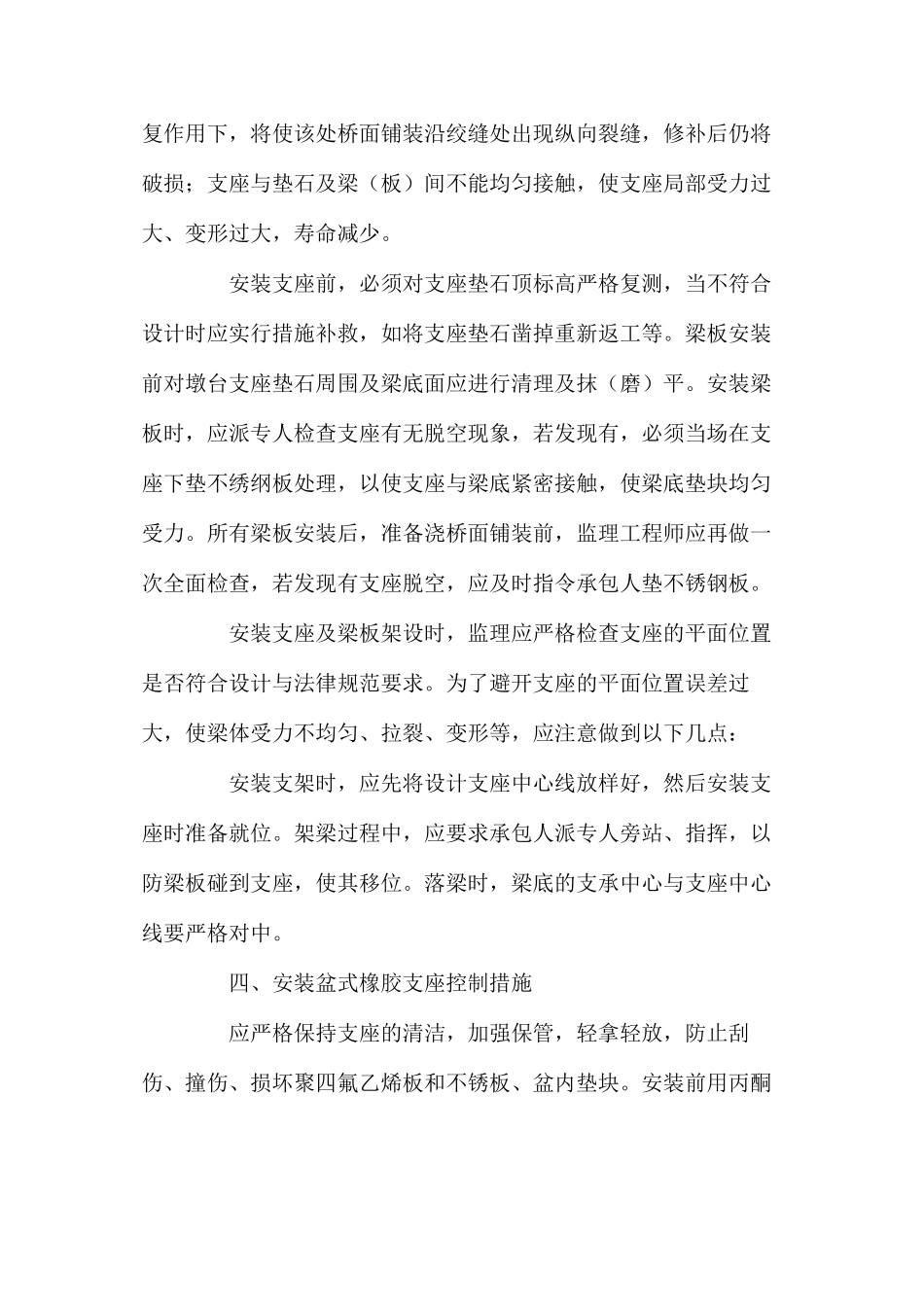

预埋钢板面积较大时,应保证混凝土浇筑振捣质量,并适当设置
