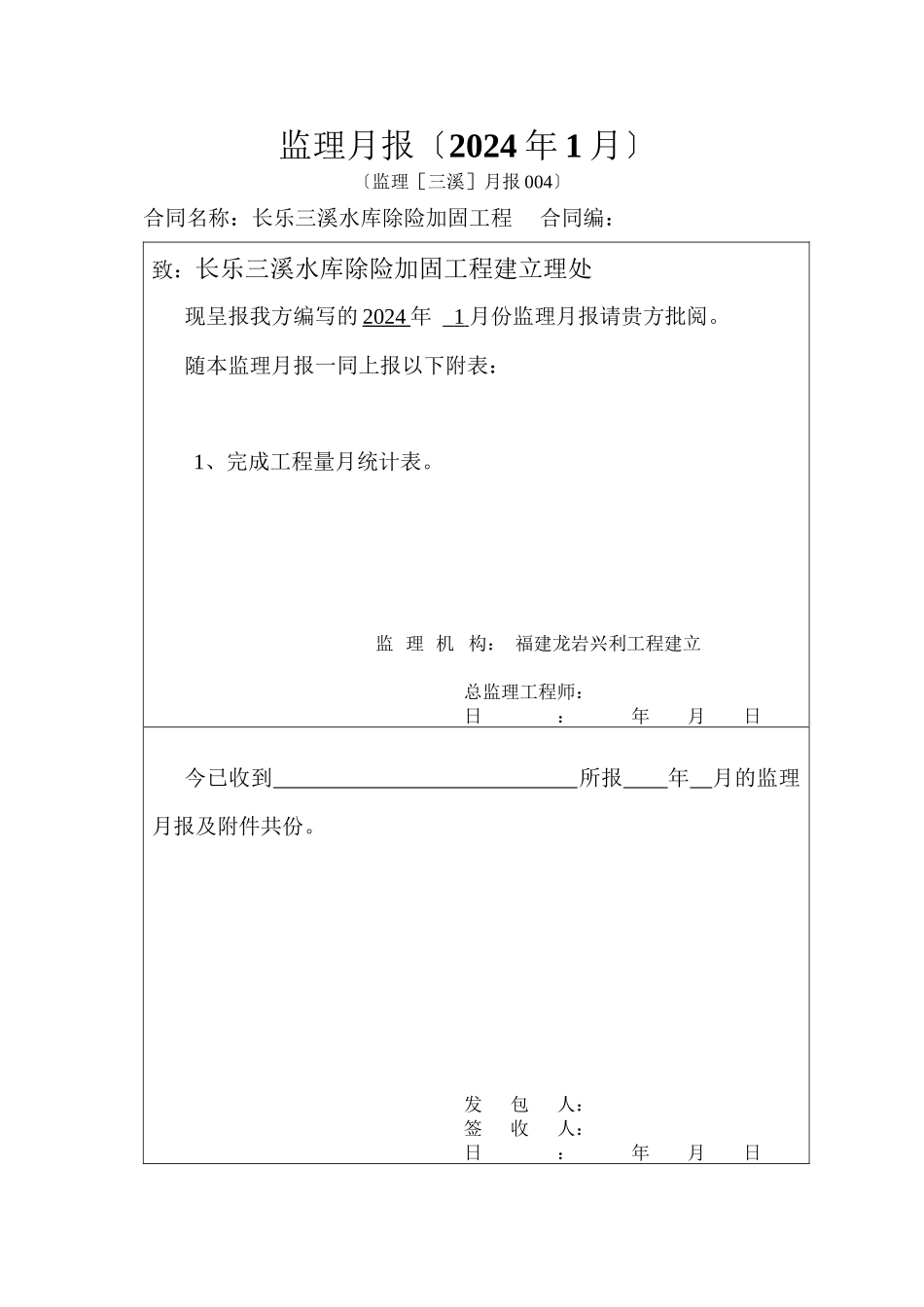

监理月报〔2024 年 1 月〕〔监理[三溪]月报 004〕 合同名称:长乐三溪水库除险加固工程合同编:致:长乐三溪水库除险加固工程建立理处现呈报我方编写的 2024 年 1 月份监理月报请贵方批阅
随本监理月报一同上报以下附表:1、完成工程量月统计表
监 理 机 构: 福建龙岩兴利工程建立 总监理工程师: 日 : 年 月 日今已收到 所报 年 月的监理月报及附件共份
发 包 人: 签 收 人:日 : 年 月 日说明:监理月报一式 3 份由监理机构填写每月 5 日前报发包人

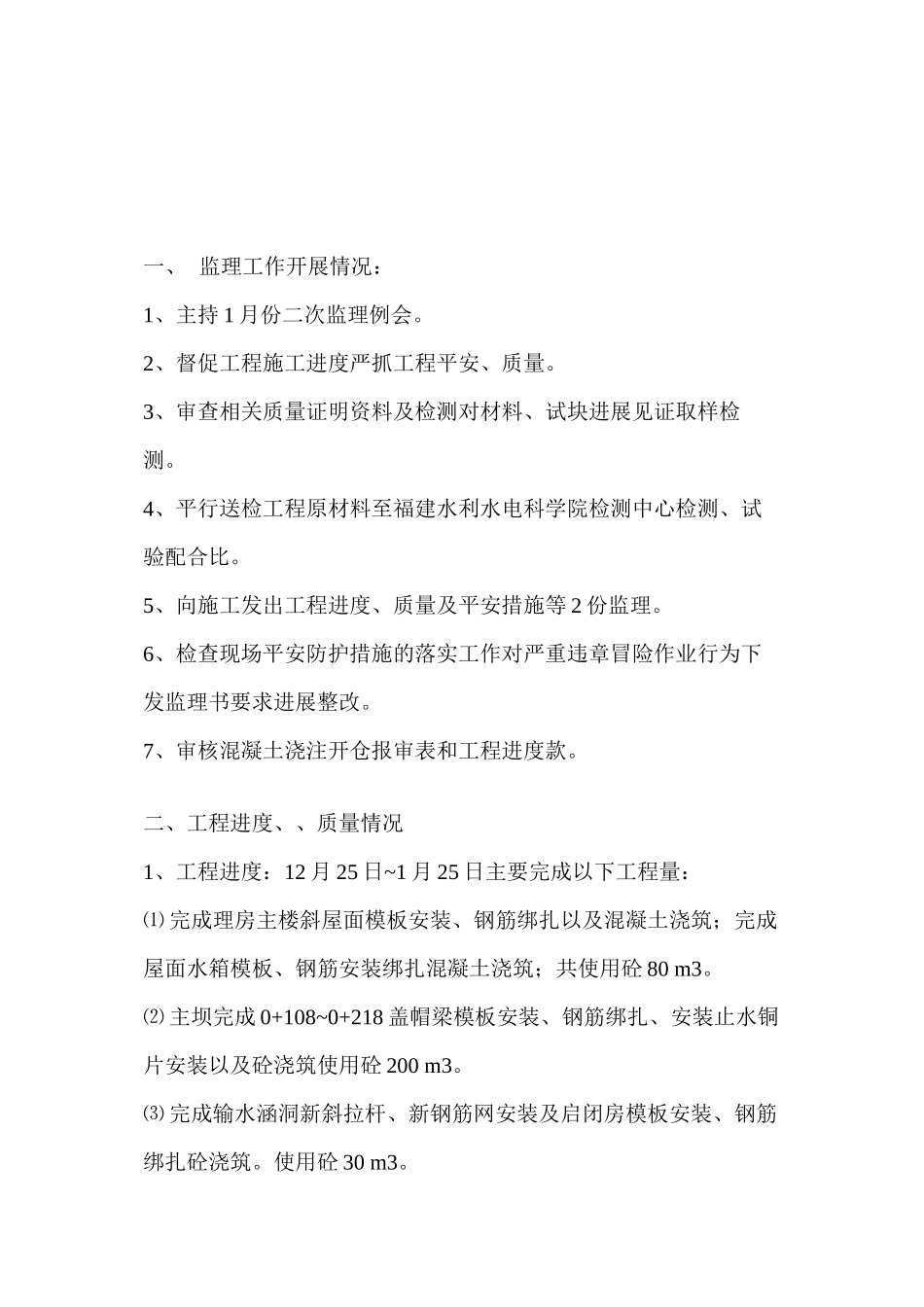

发包人签收后监理机构 1 份、发包人 2 份 监理月报〔监理[2024] 月报004〕2024 年第 004 2024 年 12 月 25 日至 2024 年 1 月 25 日 工程名称: 长乐三溪水库除险加固工程 发包人: 长乐三溪水库除险加固工程建立理处 监理机构: 福建龙岩兴利工程建立监理总/监理工程师: 日 :2024 年 1 月 25 日 一、 监理工作开展情况:1、主持 1 月份二次监理例会
2、督促工程施工进度严抓工程平安、质量
3、审查相关质量证明资料及检测对材料、试块进展见证取样检测
4、平行送检工程原材料至福建水利水电科学院检测中心检测、试验配合比
5、向施工发出工程进度、质量及平安措施等 2 份监理
6、检查现场平安防护措施的落实工作对严重违章冒险作业行为下 发监理书要求进展整改
7、审核混凝土浇注开仓报审表和工程进度款
二、工程进度、、质量情况1、工程进度:12 月 25 日~1 月 25 日主要完成以下工程量:⑴ 完成理房主楼斜屋面模板安装、钢筋绑扎以及混凝土浇筑;完成屋面水箱模板、钢筋安装绑扎混凝土浇筑;共使用砼 80 m3
⑵ 主坝完成 0+108~0+218 盖帽梁模板安装、钢筋绑扎、安装止水铜片安装以及砼浇筑使用砼 200 m3
⑶ 完成输水涵洞新斜拉杆、新钢筋网安
