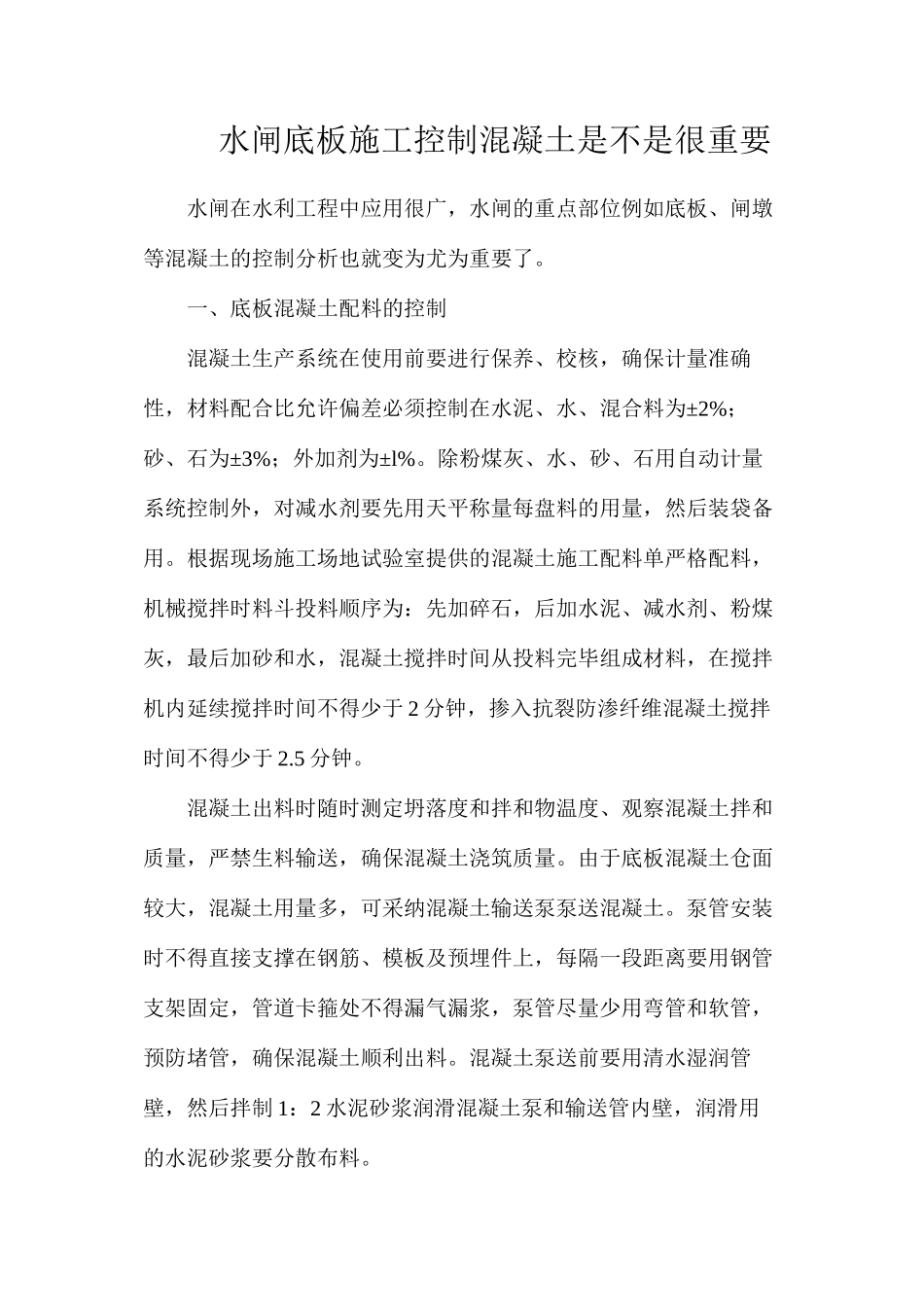

水闸底板施工控制混凝土是不是很重要水闸在水利工程中应用很广,水闸的重点部位例如底板、闸墩等混凝土的控制分析也就变为尤为重要了
一、底板混凝土配料的控制混凝土生产系统在使用前要进行保养、校核,确保计量准确性,材料配合比允许偏差必须控制在水泥、水、混合料为±2%;砂、石为±3%;外加剂为±l%
除粉煤灰、水、砂、石用自动计量系统控制外,对减水剂要先用天平称量每盘料的用量,然后装袋备用
根据现场施工场地试验室提供的混凝土施工配料单严格配料,机械搅拌时料斗投料顺序为:先加碎石,后加水泥、减水剂、粉煤灰,最后加砂和水,混凝土搅拌时间从投料完毕组成材料,在搅拌机内延续搅拌时间不得少于 2 分钟,掺入抗裂防渗纤维混凝土搅拌时间不得少于 2
混凝土出料时随时测定坍落度和拌和物温度、观察混凝土拌和质量,严禁生料输送,确保混凝土浇筑质量
由于底板混凝土仓面较大,混凝土用量多,可采纳混凝土输送泵泵送混凝土
泵管安装时不得直接支撑在钢筋、模板及预埋件上,每隔一段距离要用钢管支架固定,管道卡箍处不得漏气漏浆,泵管尽量少用弯管和软管,预防堵管,确保混凝土顺利出料
混凝土泵送前要用清水湿润管壁,然后拌制 1:2 水泥砂浆润滑混凝土泵和输送管内壁,润滑用的水泥砂浆要分散布料
混凝土浇筑过程中,前场和后场均须布置管理人员随时指挥协调
现场可用对讲机联系来控制混凝土浇筑速度及拆布管时间,以确保混凝土整个浇筑过程紧张、连续、有序地进行
同时要安排专人测定混凝土入仓温度、坍落度,并留置规定制取的试压块组数
混凝土浇筑前,要保证仓内无杂物,模板、钢筋、预埋件符合法律规范要求,一切准备工作就序,并做好质量自检记录
经现场监理验收后方可进行浇筑
底板浇筑前要在仓面平均划分施工区域,混凝土浇筑自西向东、由远而近
混凝土按一定厚度、顺序、方向分层进行,上下层之间的混凝土浇筑间歇时间不得超过混凝土初凝时“”间
