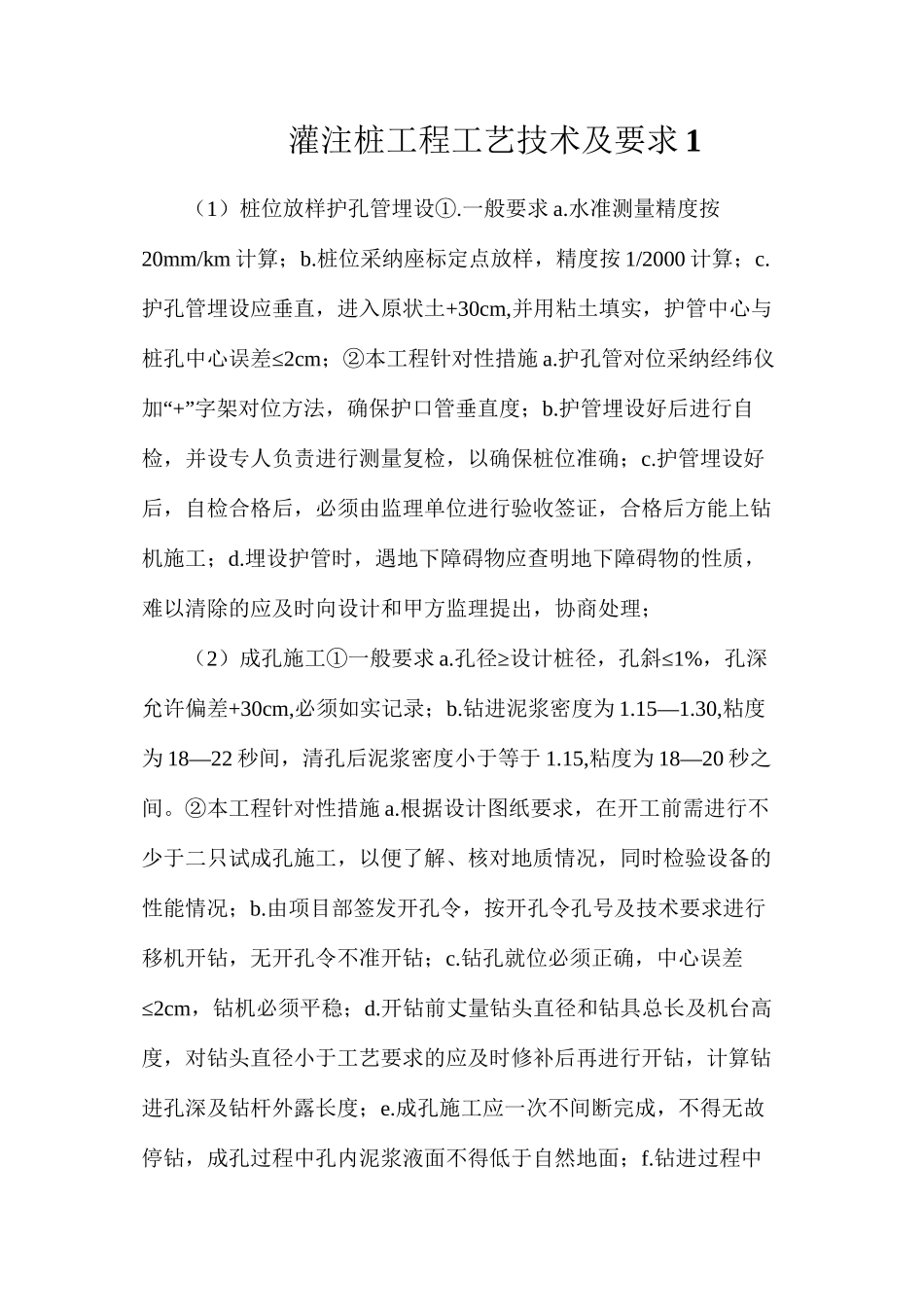

灌注桩工程工艺技术及要求 1(1)桩位放样护孔管埋设①
一般要求 a
水准测量精度按20mm/km 计算;b
桩位采纳座标定点放样,精度按 1/2000 计算;c
护孔管埋设应垂直,进入原状土+30cm,并用粘土填实,护管中心与≤桩孔中心误差 2cm;②本工程针对性措施 a
护孔管对位采纳经纬仪“加 +”字架对位方法,确保护口管垂直度;b
护管埋设好后进行自检,并设专人负责进行测量复检,以确保桩位准确;c
护管埋设好后,自检合格后,必须由监理单位进行验收签证,合格后方能上钻机施工;d
埋设护管时,遇地下障碍物应查明地下障碍物的性质,难以清除的应及时向设计和甲方监理提出,协商处理;(2)成孔施工①一般要求 a
≥≤孔径 设计桩径,孔斜 1%,孔深允许偏差+30cm,必须如实记录;b
钻进泥浆密度为 1
30,粘度为 18—22 秒间,清孔后泥浆密度小于等于 1
15,粘度为 18—20 秒之间
②本工程针对性措施 a
根据设计图纸要求,在开工前需进行不少于二只试成孔施工,以便了解、核对地质情况,同时检验设备的性能情况;b
由项目部签发开孔令,按开孔令孔号及技术要求进行移机开钻,无开孔令不准开钻;c
钻孔就位必须正确,中心误差≤2cm,钻机必须平稳;d
开钻前丈量钻头直径和钻具总长及机台高度,对钻头直径小于工艺要求的应及时修补后再进行开钻,计算钻进孔深及钻杆外露长度;e
成孔施工应一次不间断完成,不得无故停钻,成孔过程中孔内泥浆液面不得低于自然地面;f

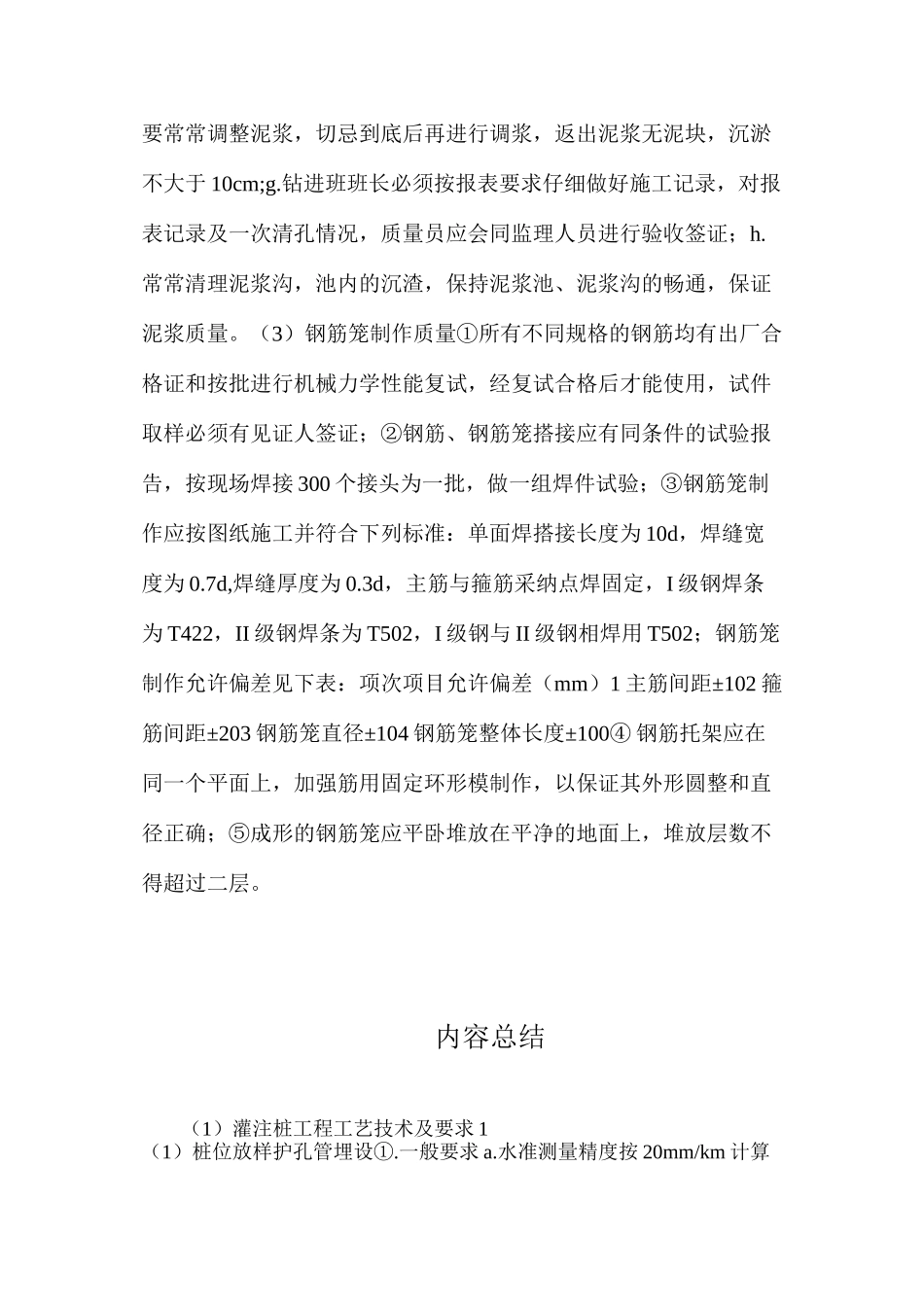

钻进过程中要常常调整泥浆,切忌到底后再进行调浆,返出泥浆无泥块,沉淤不大于 10cm;g
钻进班班长必须按报表要求仔细做好施工记录,对报表记录及一次清孔情况,质量员应会同监理人员进行验收签证;h
常常清理泥浆沟,池内的沉渣,保持泥浆池、泥浆沟的畅通,保证泥浆质量
(3)钢筋笼制作质量①所有不同规格的钢筋均有出厂合格证和
