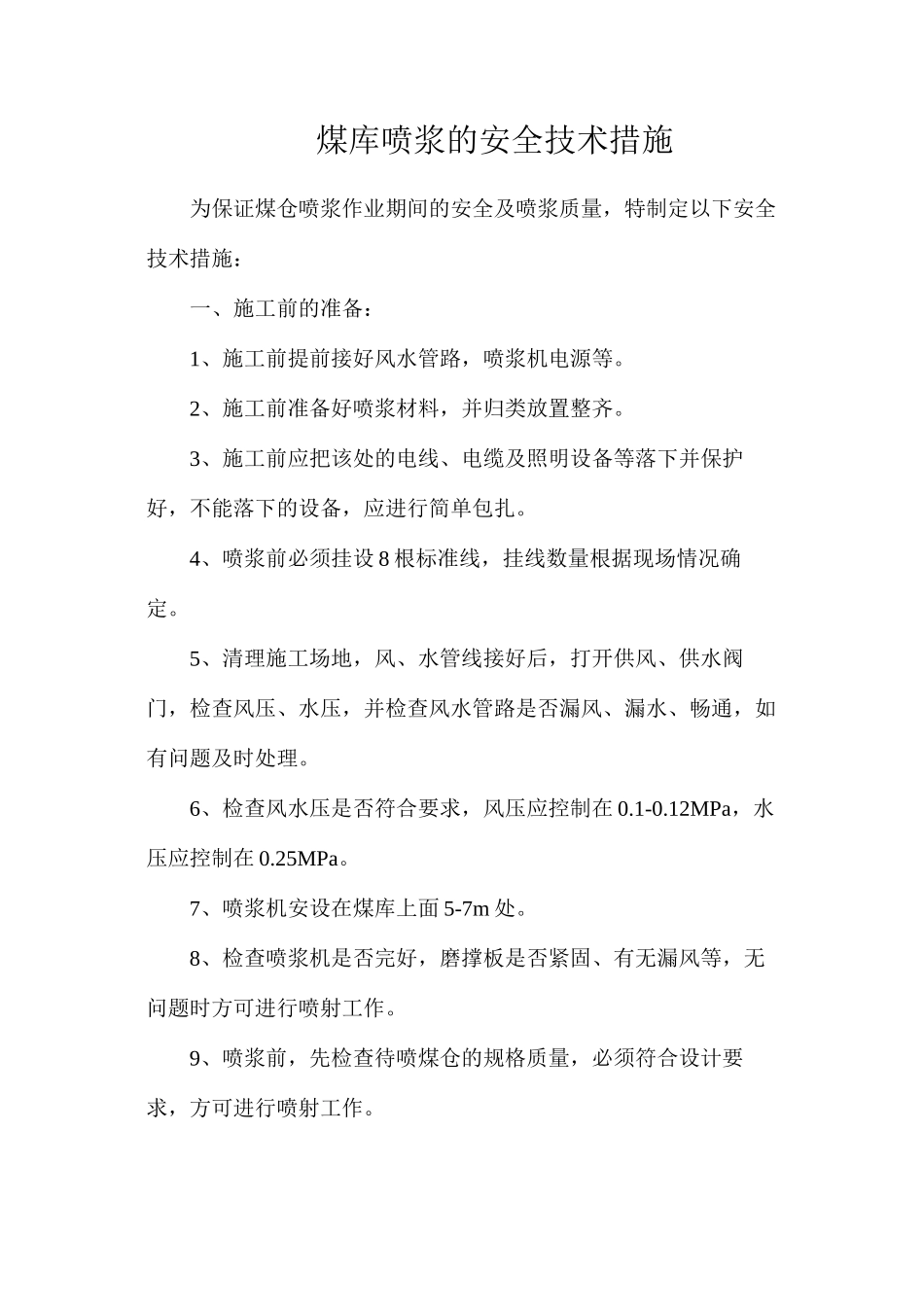

煤库喷浆的安全技术措施为保证煤仓喷浆作业期间的安全及喷浆质量,特制定以下安全技术措施:一、施工前的准备:1、施工前提前接好风水管路,喷浆机电源等
2、施工前准备好喷浆材料,并归类放置整齐
3、施工前应把该处的电线、电缆及照明设备等落下并保护好,不能落下的设备,应进行简单包扎

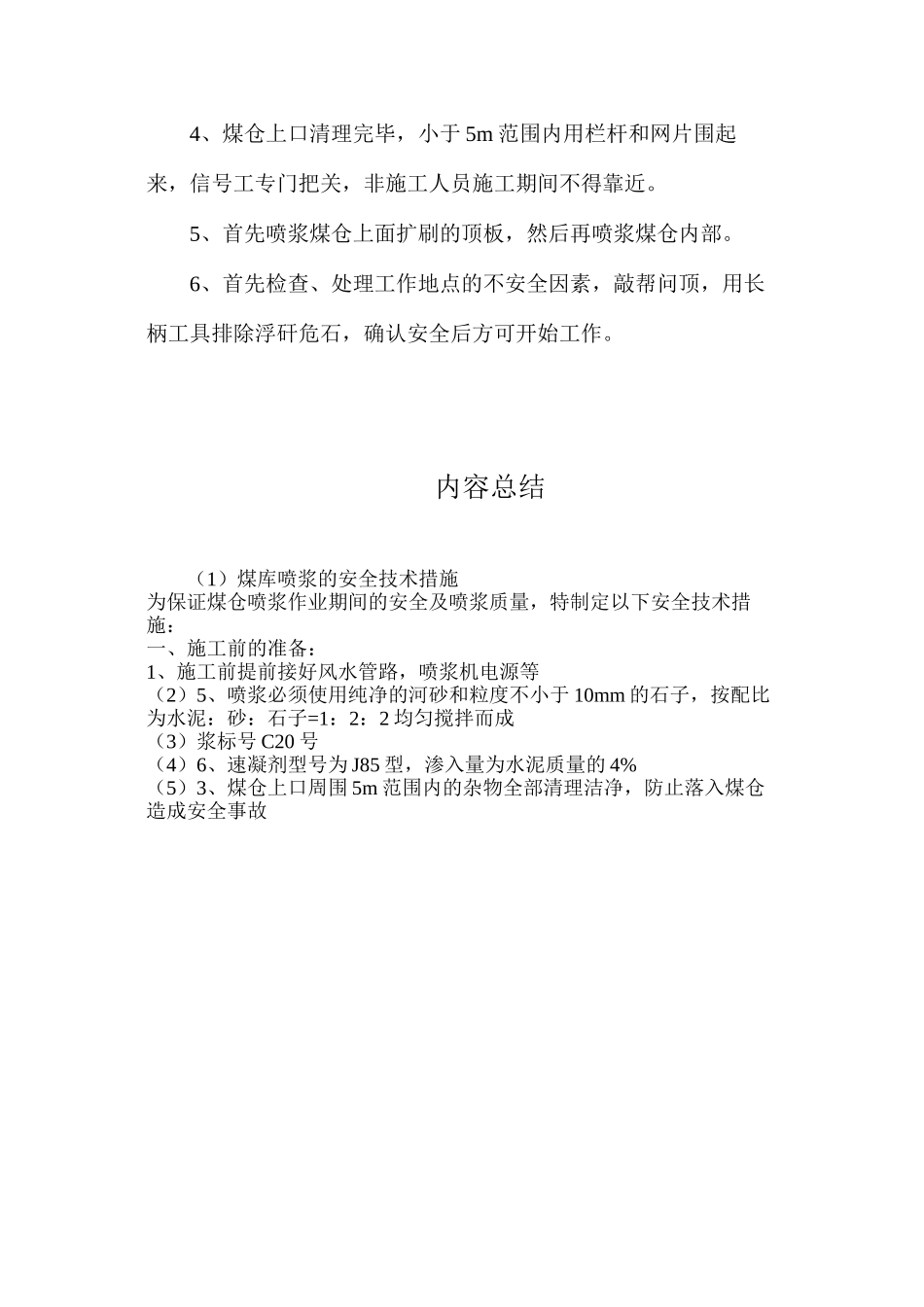

4、喷浆前必须挂设 8 根标准线,挂线数量根据现场情况确定
5、清理施工场地,风、水管线接好后,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理
6、检查风水压是否符合要求,风压应控制在 0
12MPa,水压应控制在 0
7、喷浆机安设在煤库上面 5-7m 处
8、检查喷浆机是否完好,磨撑板是否紧固、有无漏风等,无问题时方可进行喷射工作

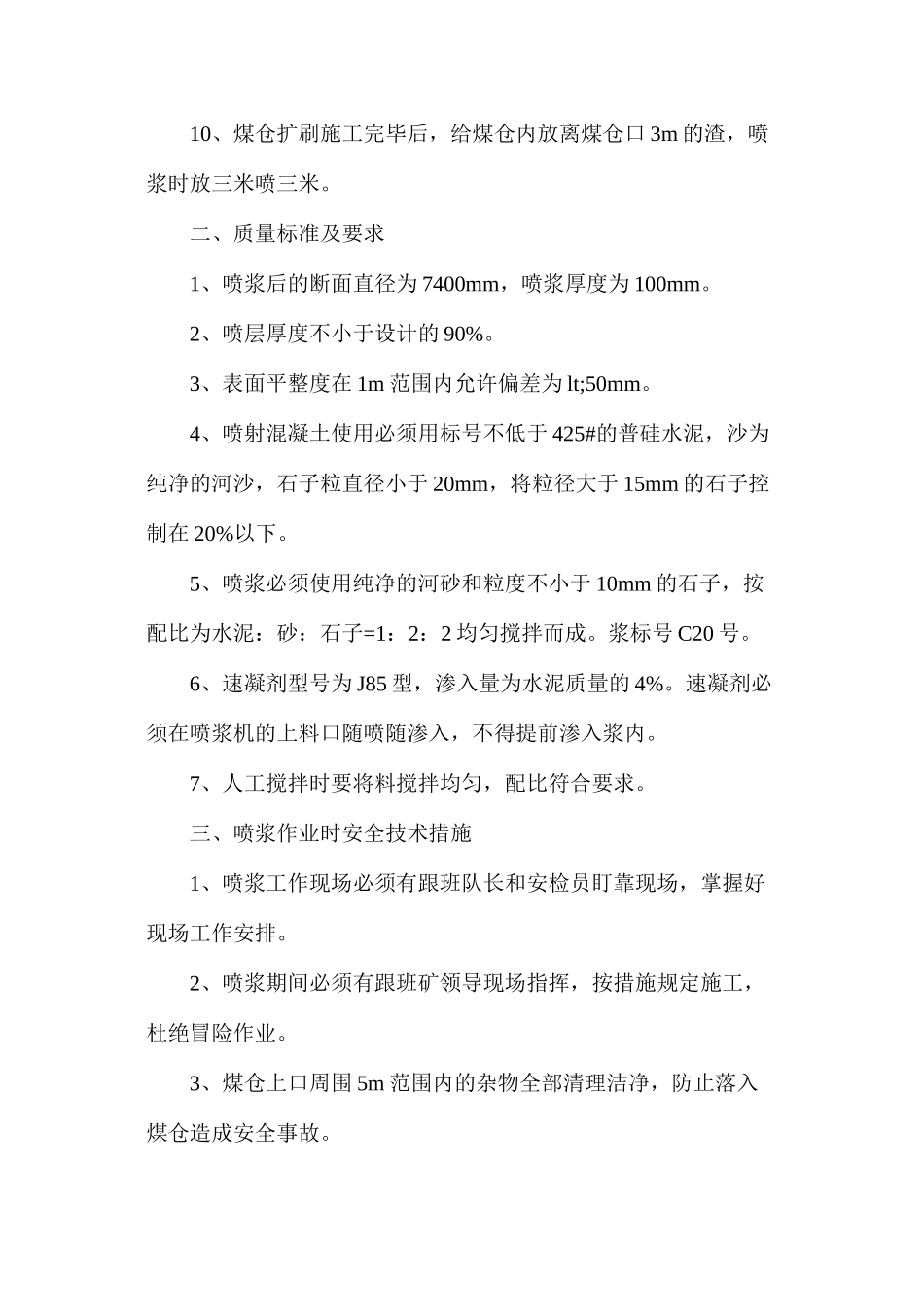

9、喷浆前,先检查待喷煤仓的规格质量,必须符合设计要求,方可进行喷射工作
10、煤仓扩刷施工完毕后,给煤仓内放离煤仓口 3m 的渣,喷浆时放三米喷三米
二、质量标准及要求1、喷浆后的断面直径为 7400mm,喷浆厚度为 100mm
2、喷层厚度不小于设计的 90%
3、表面平整度在 1m 范围内允许偏差为 lt;50mm
4、喷射混凝土使用必须用标号不低于 425#的普硅水泥,沙为纯净的河沙,石子粒直径小于 20mm,将粒径大于 15mm 的石子控制在 20%以下
5、喷浆必须使用纯净的河砂和粒度不小于 10mm 的石子,按配比为水泥:砂:石子=1:2:2 均匀搅拌而成
浆标号 C20 号
6、速凝剂型号为 J85 型,渗入量为水泥质量的 4%
速凝剂必须在喷浆机的上料口随喷随渗入,不得提前渗入浆内
7、人工搅拌时要将料搅拌均匀,配比符合要求
三、喷浆作业时安全技术措施1、喷浆工作现场必须有跟班队长和安检员盯靠现场,掌握好现场工作安排
2、喷浆期间必须有跟班矿领导现场指挥,按措施规定施工,杜绝冒险作业
