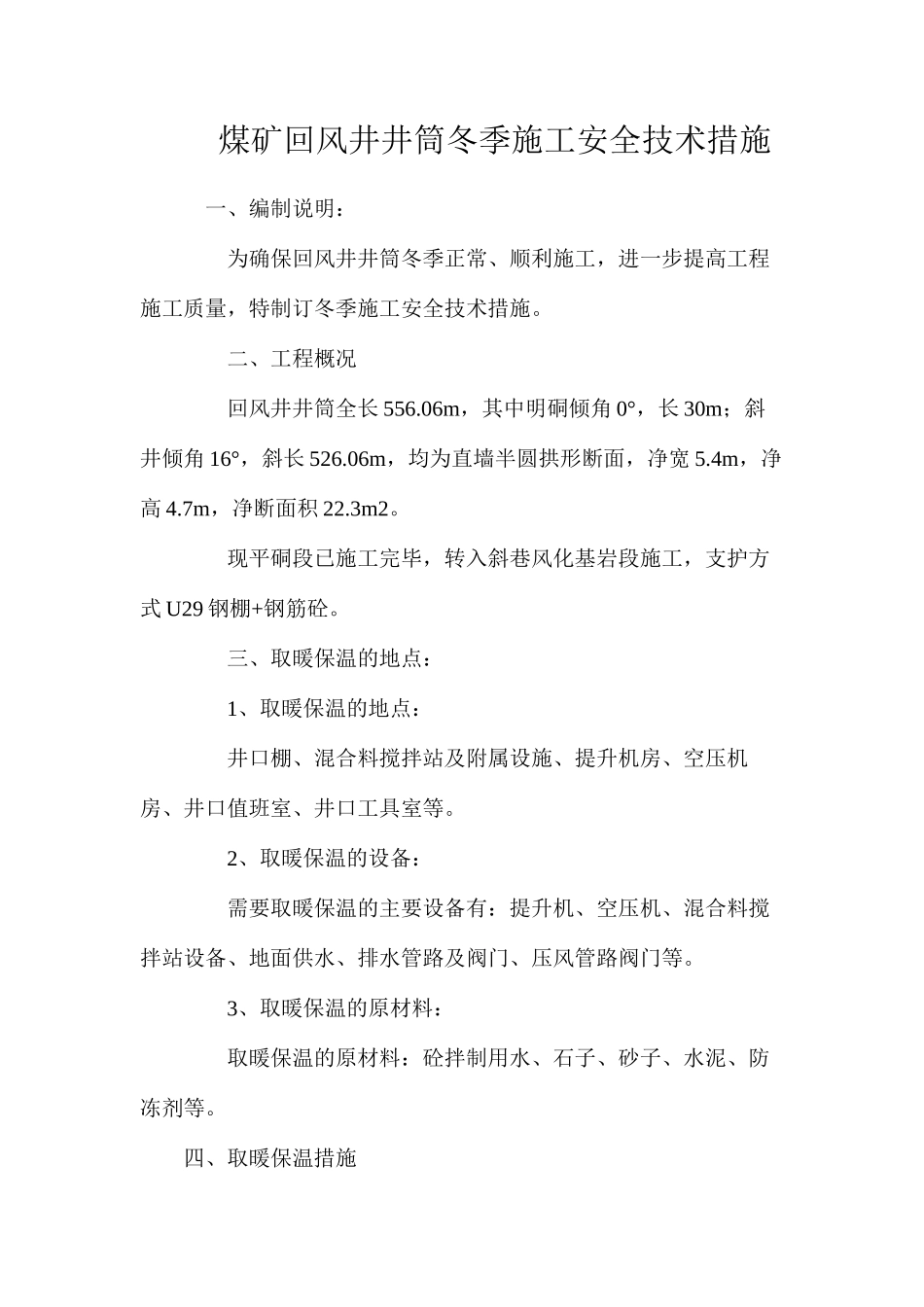

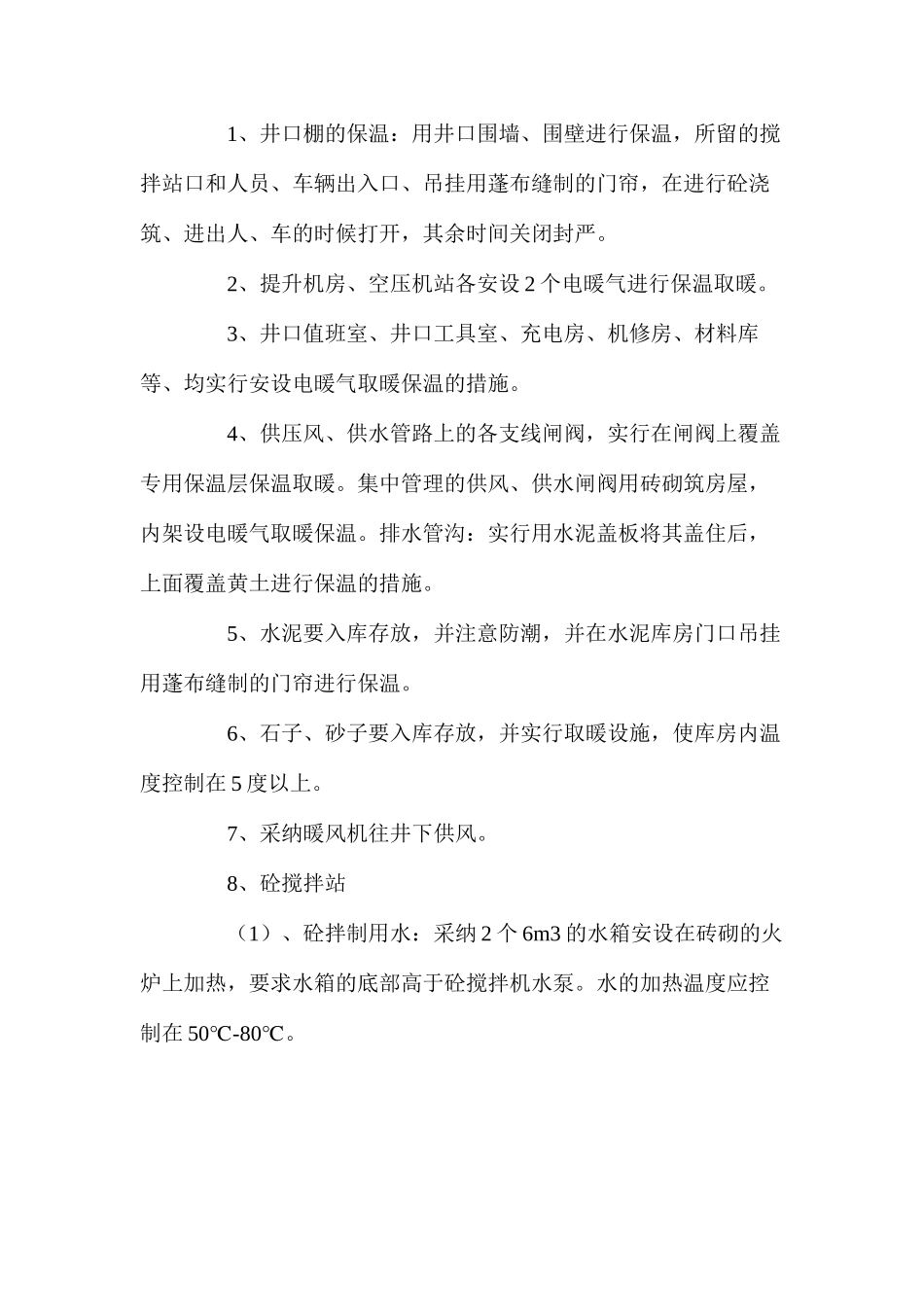

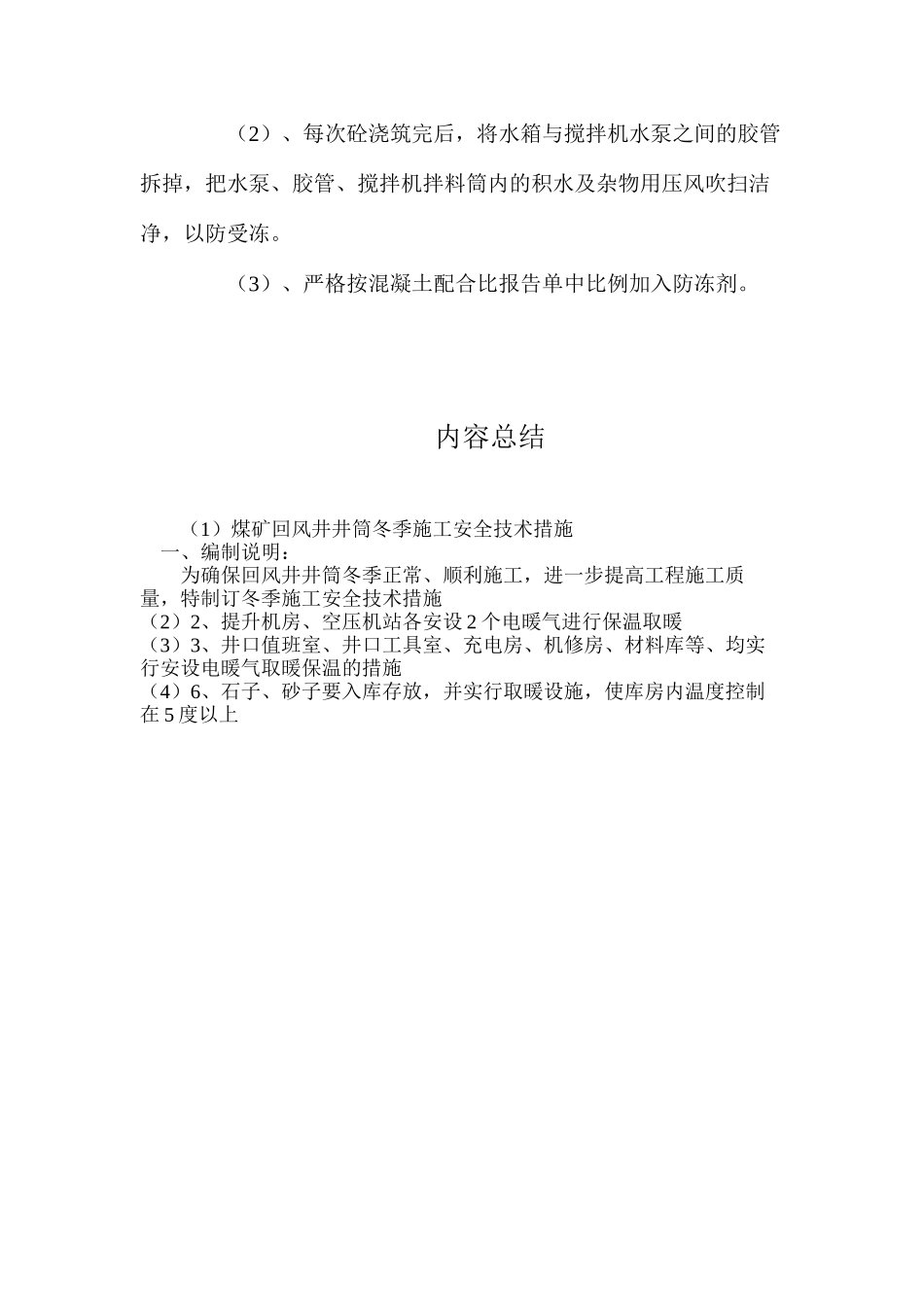

煤矿回风井井筒冬季施工安全技术措施 一、编制说明: 为确保回风井井筒冬季正常、顺利施工,进一步提高工程施工质量,特制订冬季施工安全技术措施。 二、工程概况 回风井井筒全长 556.06m,其中明硐倾角 0°,长 30m;斜井倾角 16°,斜长 526.06m,均为直墙半圆拱形断面,净宽 5.4m,净高 4.7m,净断面积 22.3m2。 现平硐段已施工完毕,转入斜巷风化基岩段施工,支护方式 U29 钢棚+钢筋砼。 三、取暖保温的地点: 1、取暖保温的地点: 井口棚、混合料搅拌站及附属设施、提升机房、空压机房、井口值班室、井口工具室等。 2、取暖保温的设备: 需要取暖保温的主要设备有:提升机、空压机、混合料搅拌站设备、地面供水、排水管路及阀门、压风管路阀门等。 3、取暖保温的原材料: 取暖保温的原材料:砼拌制用水、石子、砂子、水泥、防冻剂等。四、取暖保温措施 1、井口棚的保温:用井口围墙、围壁进行保温,所留的搅拌站口和人员、车辆出入口、吊挂用蓬布缝制的门帘,在进行砼浇筑、进出人、车的时候打开,其余时间关闭封严。 2、提升机房、空压机站各安设 2 个电暖气进行保温取暖。 3、井口值班室、井口工具室、充电房、机修房、材料库等、均实行安设电暖气取暖保温的措施。 4、供压风、供水管路上的各支线闸阀,实行在闸阀上覆盖专用保温层保温取暖。集中管理的供风、供水闸阀用砖砌筑房屋,内架设电暖气取暖保温。排水管沟:实行用水泥盖板将其盖住后,上面覆盖黄土进行保温的措施。 5、水泥要入库存放,并注意防潮,并在水泥库房门口吊挂用蓬布缝制的门帘进行保温。 6、石子、砂子要入库存放,并实行取暖设施,使库房内温度控制在 5 度以上。 7、采纳暖风机往井下供风。 8、砼搅拌站 (1)、砼拌制用水:采纳 2 个 6m3 的水箱安设在砖砌的火炉上加热,要求水箱的底部高于砼搅拌机水泵。水的加热温度应控制在 50-80℃℃。 (2)、每次砼浇筑完后,将水箱与搅拌机水泵之间的胶管拆掉,把水泵、胶管、搅拌机拌料筒内的积水及杂物用压风吹扫洁净,以防受冻。 (3)、严格按混凝土配合比报告单中比例加入防冻剂。内容总结(1)煤矿回风井井筒冬季施工安全技术措施 一、编制说明: 为确保回风井井筒冬季正常、顺利施工,进一步提高工程施工质量,特制订冬季施工安全技术措施(2)2、提升机房、空压机站各安设 2 个电暖气进行保温取暖(3)3、井口值班室、井口工具室、充电房、机修房、材料库等、均实行安...
