2025 一级建造师考试项目管理辅导:索赔费用的计算 索赔费用的计算 一、索赔费用的组成 1
人工费 (1)完成合同之外的额外工作所花费的人工费用; (2)由于非承包人责任的工效降低所增加的人工费用; (3)超过法定工作时间加班劳动; (4)法定人工费增长以及非承包人责任工程延期导致的人员窝工费和工资上涨费等
材料费 (1)由于索赔事项材料实际用量超过计划用量而增加的材料费; (2)由于客观原因材料价格大幅度上涨; (3)由于非承包人责任工程延期导致的材料价格上涨和超期储存费用
材料费中应包括运输费、仓储费、以及合理的损耗费用
施工机械使用费 (1)由于完成额外工作增加的机械使用费; (2)非承包人责任工效降低增加的机械使用费; (3)由于业主或监理工程师原因导致机械停工的窝工费

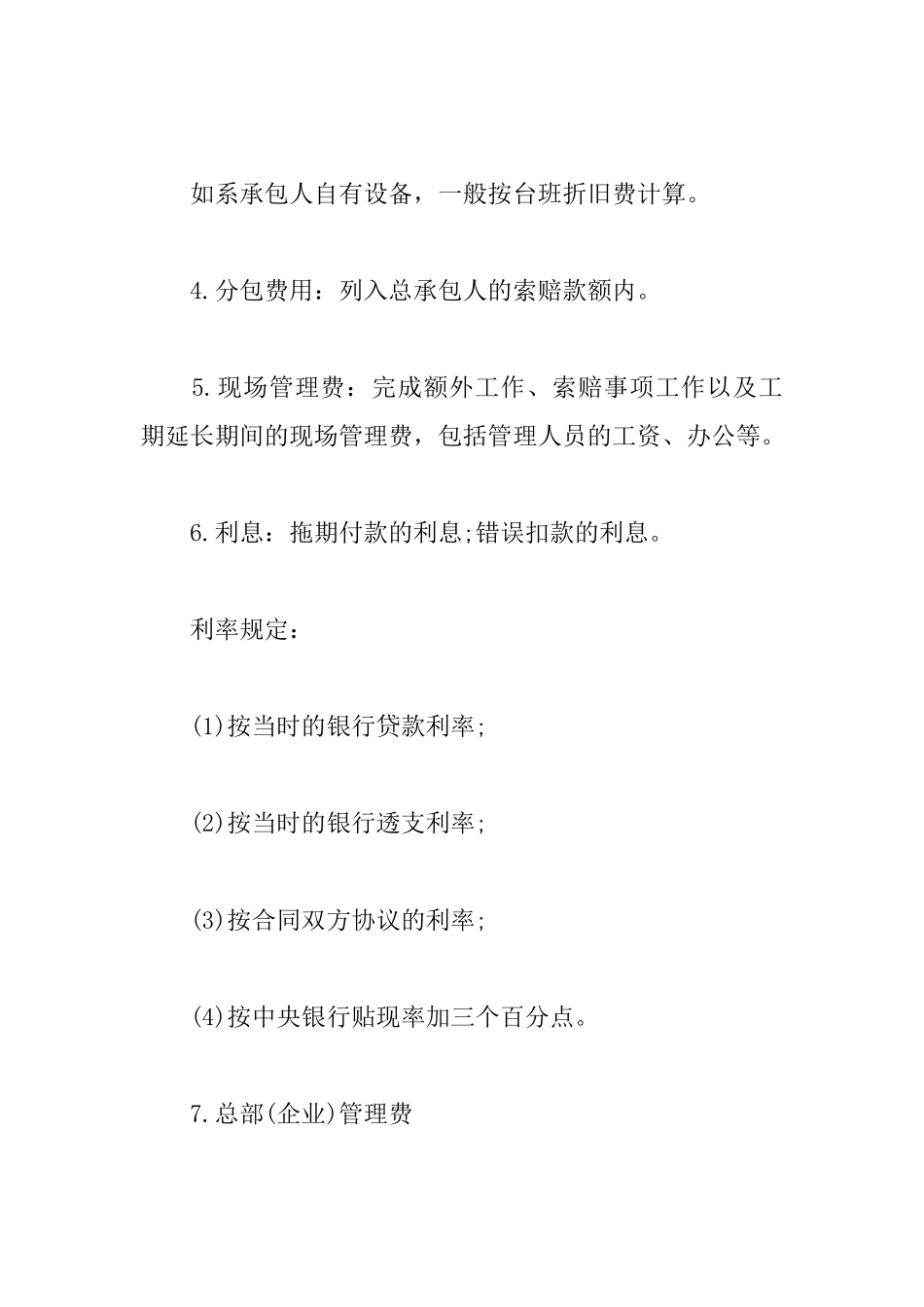

■窝工费的计算: 如租赁设备,一般按实际租金和调进调出费的分摊计算; 如系承包人自有设备,一般按台班折旧费计算
分包费用:列入总承包人的索赔款额内
现场管理费:完成额外工作、索赔事项工作以及工期延长期间的现场管理费,包括管理人员的工资、办公等
利息:拖期付款的利息;错误扣款的利息
利率规定: (1)按当时的银行贷款利率; (2)按当时的银行透支利率; (3)按合同双方协议的利率; (4)按中央银行贴现率加三个百分点
总部(企业)管理费 主要指的是工程延期期间所增加的管理费
如包括总部职工工资、办公用品、通信设施等
国际工程中: 总部管理管理费=比率×(直接费索赔款+现场管理费索赔款等) 总部管理费=该工程每日管理费×工程延期天数 8
利润 (1)一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包人可以列入利润
但对于工程暂停的索赔,一般监理工程师很难同意在工程暂停的费用索赔中加进利润损失
(2)索赔利润的款额计算通
