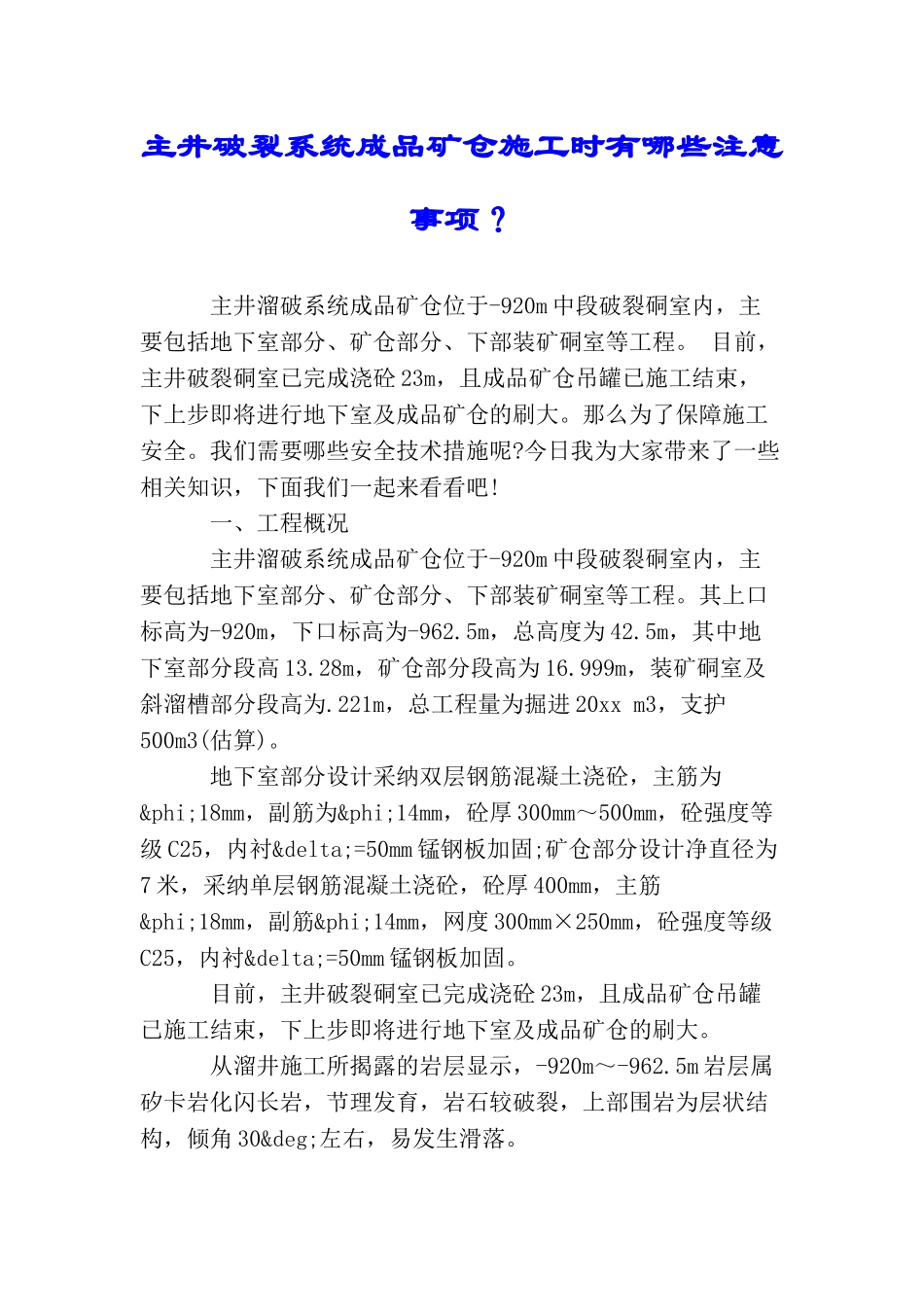

主井破裂系统成品矿仓施工时有哪些注意事项
主井溜破系统成品矿仓位于-920m 中段破裂硐室内,主要包括地下室部分、矿仓部分、下部装矿硐室等工程
目前,主井破裂硐室已完成浇砼 23m,且成品矿仓吊罐已施工结束,下上步即将进行地下室及成品矿仓的刷大
那么为了保障施工安全
我们需要哪些安全技术措施呢
今日我为大家带来了一些相关知识,下面我们一起来看看吧
一、工程概况 主井溜破系统成品矿仓位于-920m 中段破裂硐室内,主要包括地下室部分、矿仓部分、下部装矿硐室等工程
其上口标高为-920m,下口标高为-962
5m,总高度为 42
5m,其中地下室部分段高 13
28m,矿仓部分段高为 16
999m,装矿硐室及斜溜槽部分段高为
221m,总工程量为掘进 20xx m3,支护500m3(估算)
地下室部分设计采纳双层钢筋混凝土浇砼,主筋为φ18mm,副筋为φ14mm,砼厚 300mm~500mm,砼强度等级 C25,内衬δ=50mm 锰钢板加固;矿仓部分设计净直径为7 米,采纳单层钢筋混凝土浇砼,砼厚 400mm,主筋φ18mm,副筋φ14mm,网度 300mm×250mm,砼强度等级C25,内衬δ=50mm 锰钢板加固
目前,主井破裂硐室已完成浇砼 23m,且成品矿仓吊罐已施工结束,下上步即将进行地下室及成品矿仓的刷大
从溜井施工所揭露的岩层显示,-920m~-962
5m 岩层属矽卡岩化闪长岩,节理发育,岩石较破裂,上部围岩为层状结构,倾角 30°左右,易发生滑落

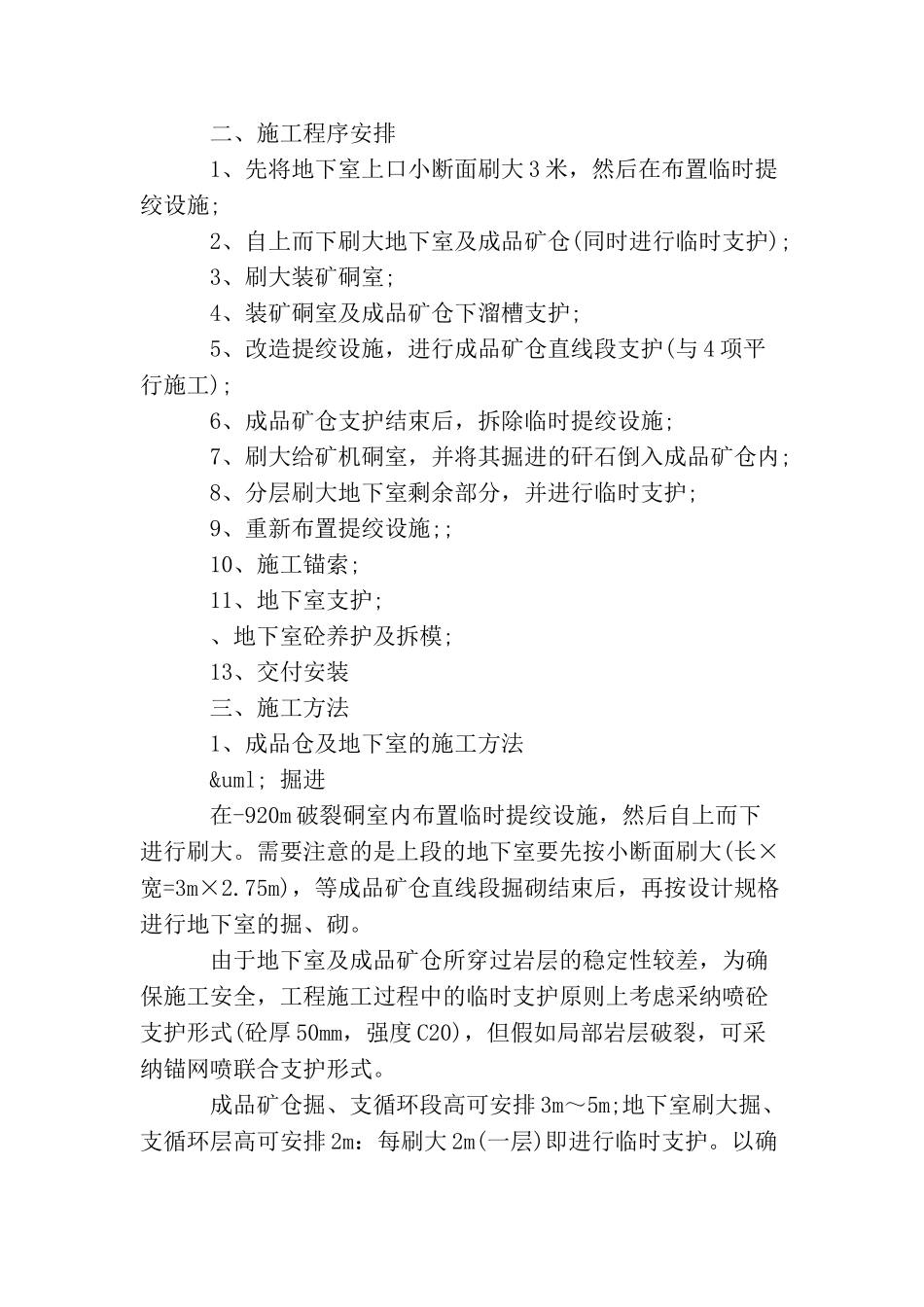

二、施工程序安排 1、先将地下室上口小断面刷大 3 米,然后在布置临时提绞设施; 2、自上而下刷大地下室及成品矿仓(同时进行临时支护); 3、刷大装矿硐室; 4、装矿硐室及成品矿仓下溜槽支护; 5、改造提绞设施,进行成品矿仓直线段支护(与
