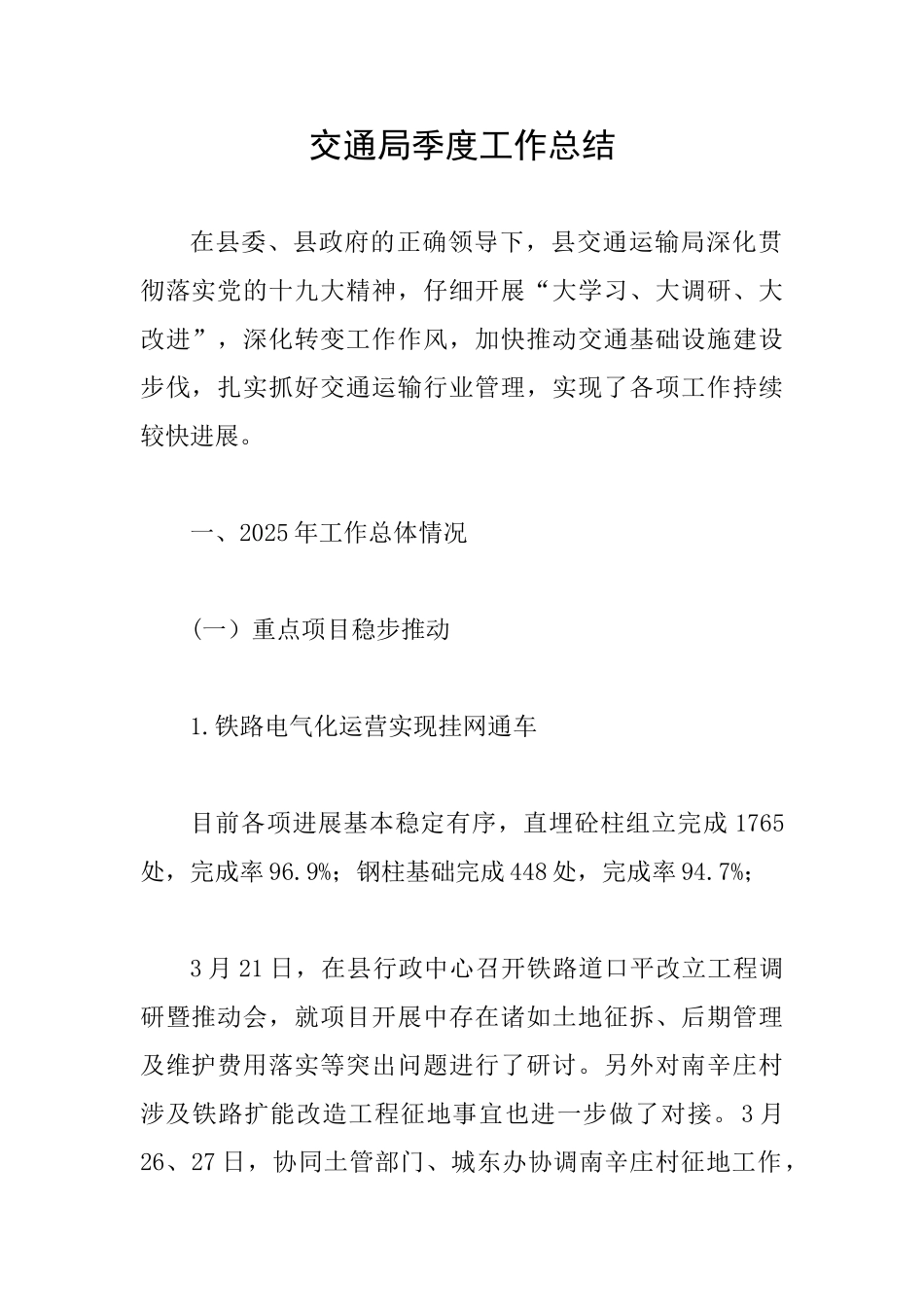

交通局季度工作总结在县委、县政府的正确领导下,县交通运输局深化贯彻落实党的十九大精神,仔细开展“大学习、大调研、大改进”,深化转变工作作风,加快推动交通基础设施建设步伐,扎实抓好交通运输行业管理,实现了各项工作持续较快进展
一、2025 年工作总体情况 (一)重点项目稳步推动 1
铁路电气化运营实现挂网通车 目前各项进展基本稳定有序,直埋砼柱组立完成 1765处,完成率 96
9%;钢柱基础完成 448 处,完成率 94
7%; 3 月 21 日,在县行政中心召开铁路道口平改立工程调研暨推动会,就项目开展中存在诸如土地征拆、后期管理及维护费用落实等突出问题进行了研讨
另外对南辛庄村涉及铁路扩能改造工程征地事宜也进一步做了对接

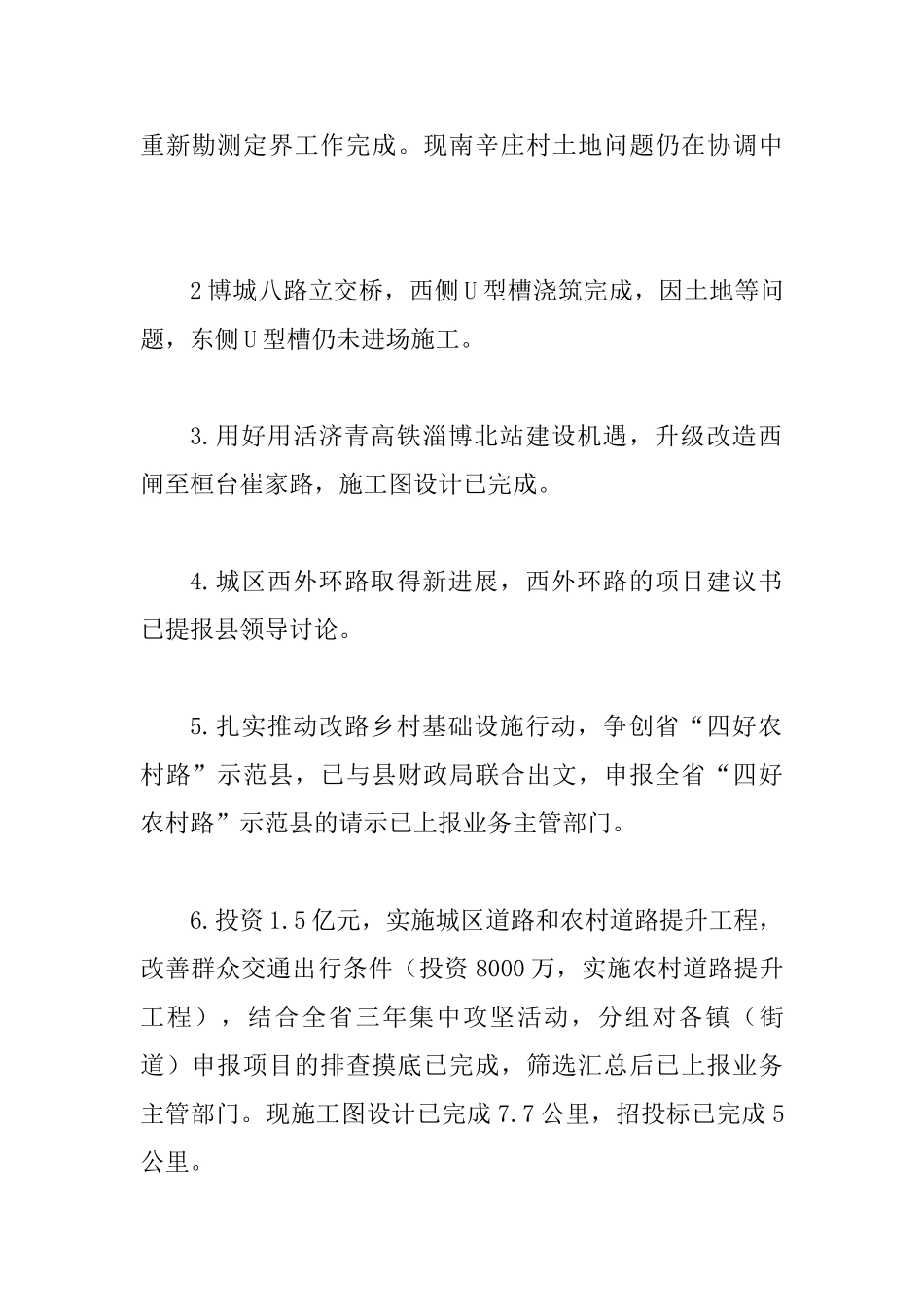

3 月26、27 日,协同土管部门、城东办协调南辛庄村征地工作,重新勘测定界工作完成
现南辛庄村土地问题仍在协调中 2 博城八路立交桥,西侧 U 型槽浇筑完成,因土地等问题,东侧 U 型槽仍未进场施工
用好用活济青高铁淄博北站建设机遇,升级改造西闸至桓台崔家路,施工图设计已完成
城区西外环路取得新进展,西外环路的项目建议书已提报县领导讨论
扎实推动改路乡村基础设施行动,争创省“四好农村路”示范县,已与县财政局联合出文,申报全省“四好农村路”示范县的请示已上报业务主管部门
5 亿元,实施城区道路和农村道路提升工程,改善群众交通出行条件(投资 8000 万,实施农村道路提升工程),结合全省三年集中攻坚活动,分组对各镇(街道)申报项目的排查摸底已完成,筛选汇总后已上报业务主管部门
现施工图设计已完成 7
7 公里,招投标已完成 5公里

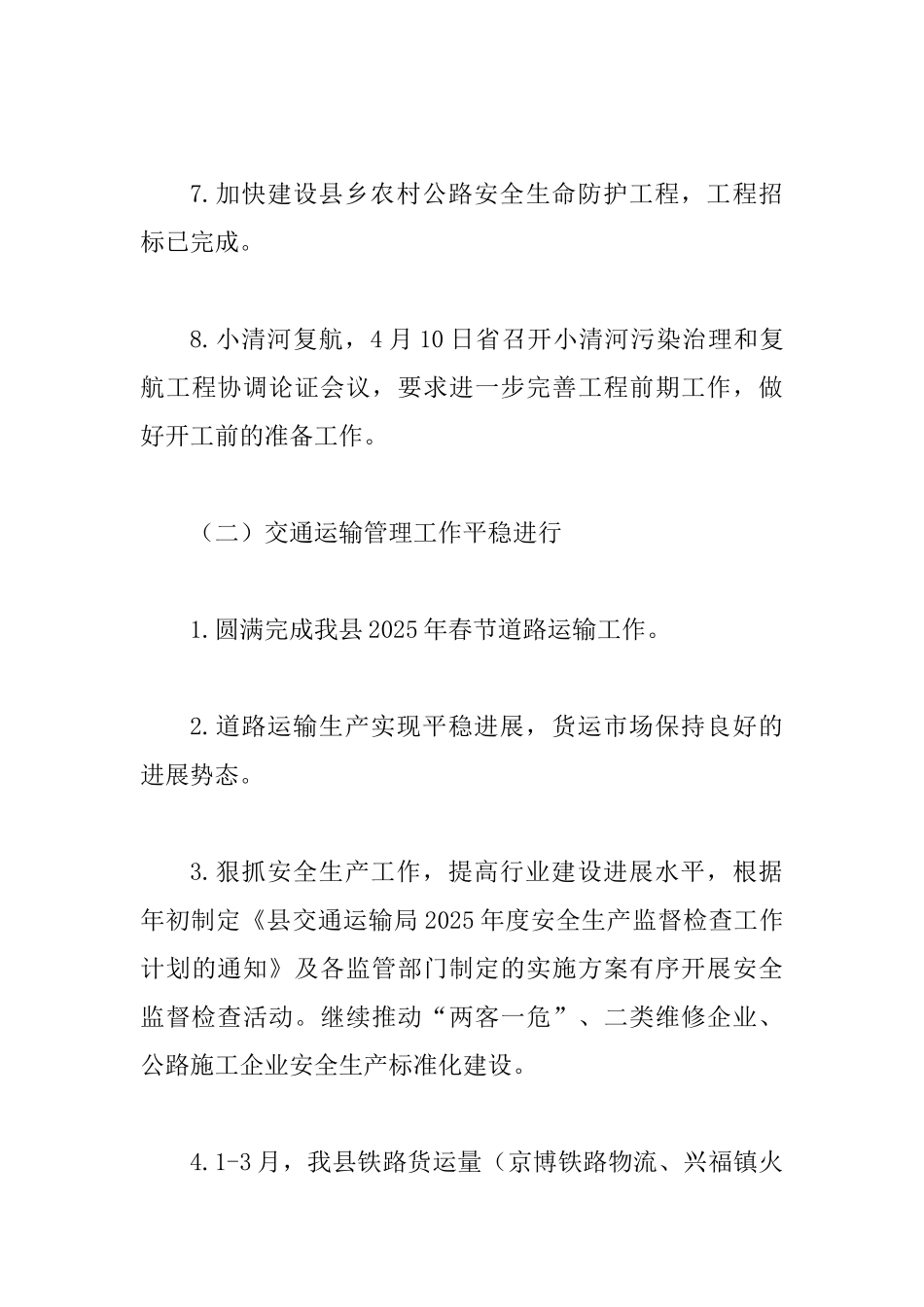

加快建设县乡农村公路安全生命防护工程,工程招标已完成
小清河复航,4 月 10 日省召开小清河污染治理和复航工程协调论证会议,要求进一步完善工程前期工作,做好开工前的准备工作
