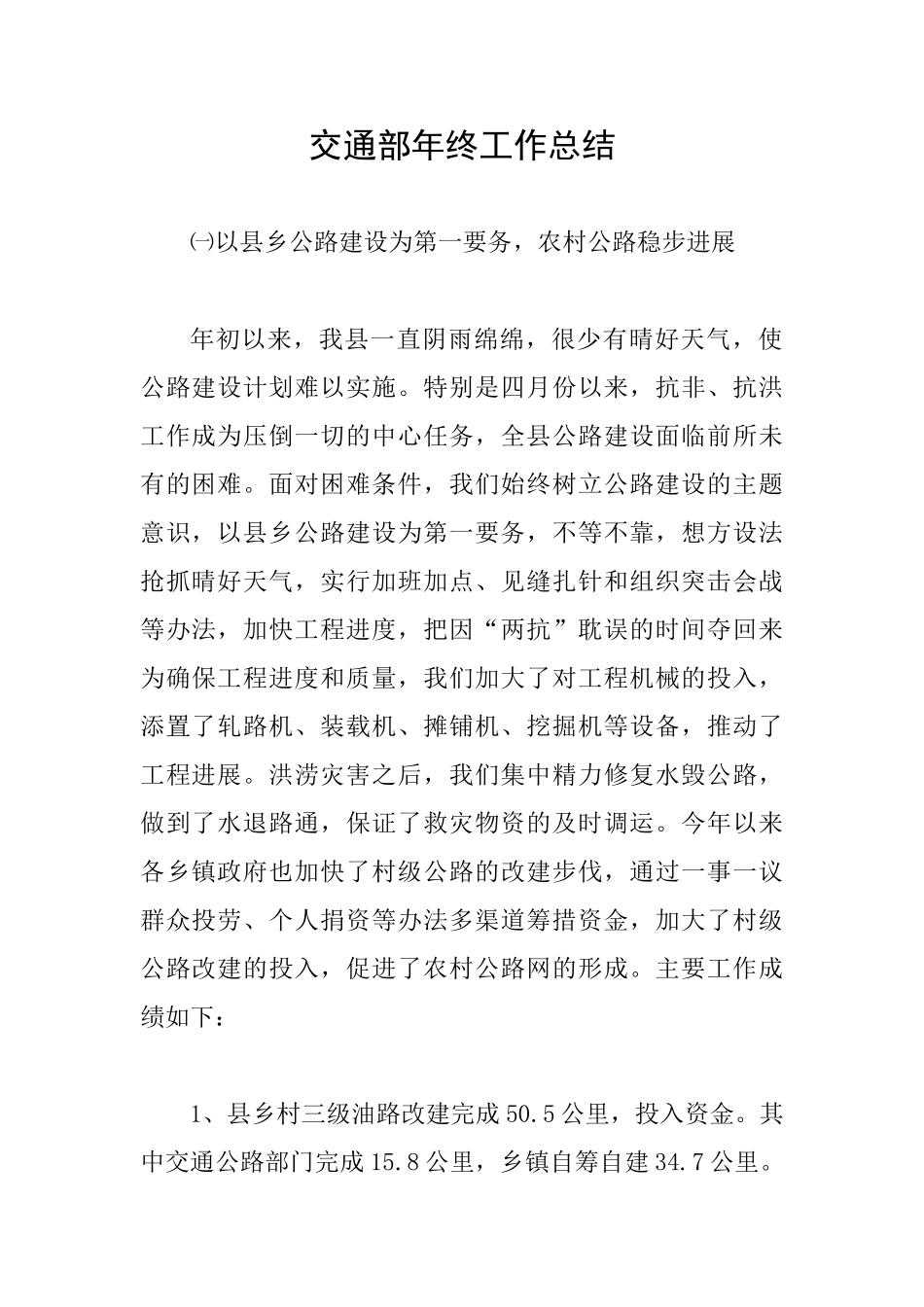

交通部年终工作总结㈠以县乡公路建设为第一要务,农村公路稳步进展 年初以来,我县一直阴雨绵绵,很少有晴好天气,使公路建设计划难以实施
特别是四月份以来,抗非、抗洪工作成为压倒一切的中心任务,全县公路建设面临前所未有的困难
面对困难条件,我们始终树立公路建设的主题意识,以县乡公路建设为第一要务,不等不靠,想方设法抢抓晴好天气,实行加班加点、见缝扎针和组织突击会战等办法,加快工程进度,把因“两抗”耽误的时间夺回来为确保工程进度和质量,我们加大了对工程机械的投入,添置了轧路机、装载机、摊铺机、挖掘机等设备,推动了工程进展
洪涝灾害之后,我们集中精力修复水毁公路,做到了水退路通,保证了救灾物资的及时调运
今年以来各乡镇政府也加快了村级公路的改建步伐,通过一事一议群众投劳、个人捐资等办法多渠道筹措资金,加大了村级公路改建的投入,促进了农村公路网的形成
主要工作成绩如下: 1、县乡村三级油路改建完成 50
5 公里,投入资金
其中交通公路部门完成 15
8 公里,乡镇自筹自建 34

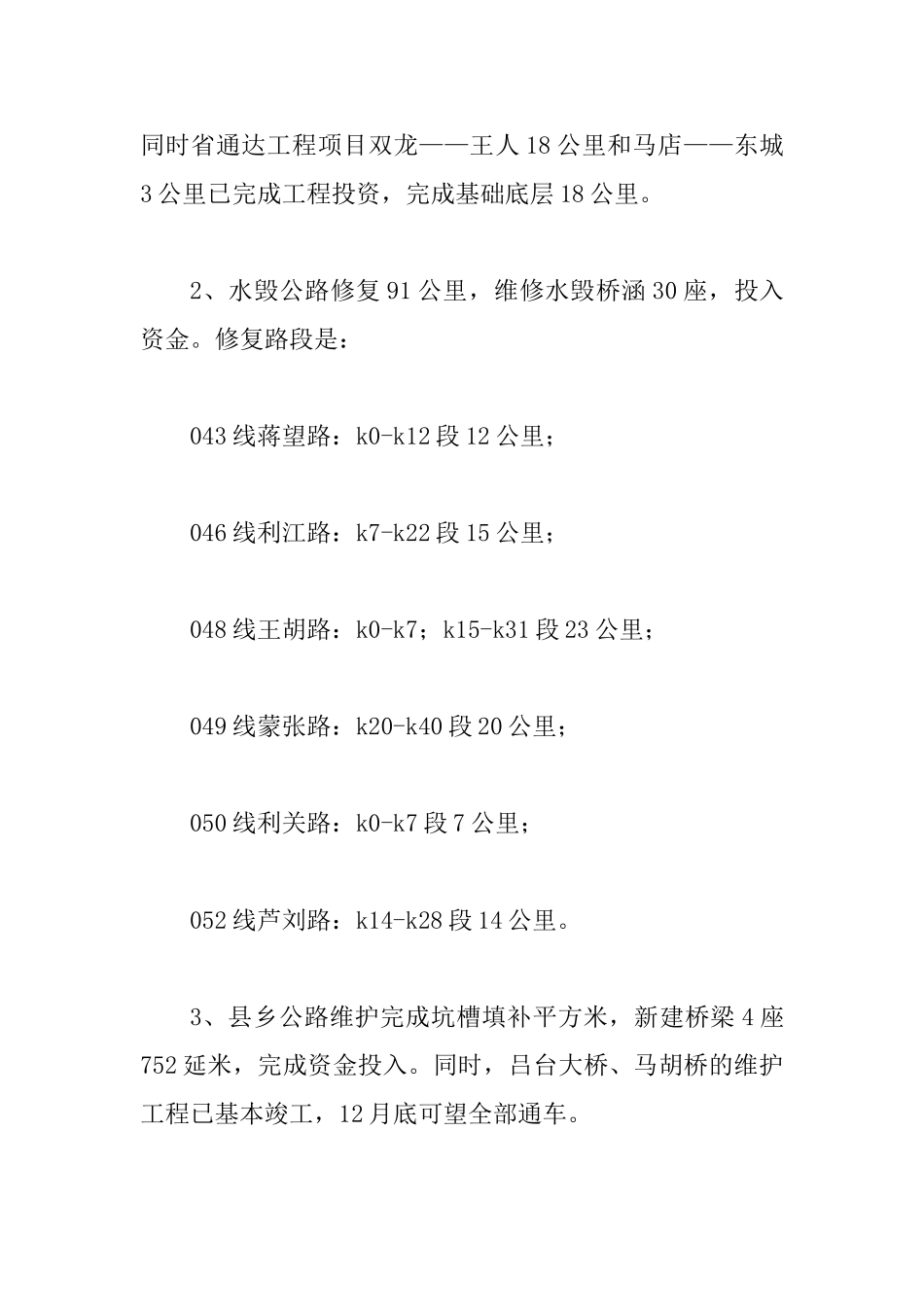

同时省通达工程项目双龙——王人 18 公里和马店——东城3 公里已完成工程投资,完成基础底层 18 公里
2、水毁公路修复 91 公里,维修水毁桥涵 30 座,投入资金
修复路段是: 043 线蒋望路:k0-k12 段 12 公里; 046 线利江路:k7-k22 段 15 公里; 048 线王胡路:k0-k7;k15-k31 段 23 公里; 049 线蒙张路:k20-k40 段 20 公里; 050 线利关路:k0-k7 段 7 公里; 052 线芦刘路:k14-k28 段 14 公里
3、县乡公路维护完成坑槽填补平方米,新建桥梁 4 座752 延米,完成资金投入
同时,吕台大桥、马胡桥的维护工程已基本竣工,12 月底可望全部通车

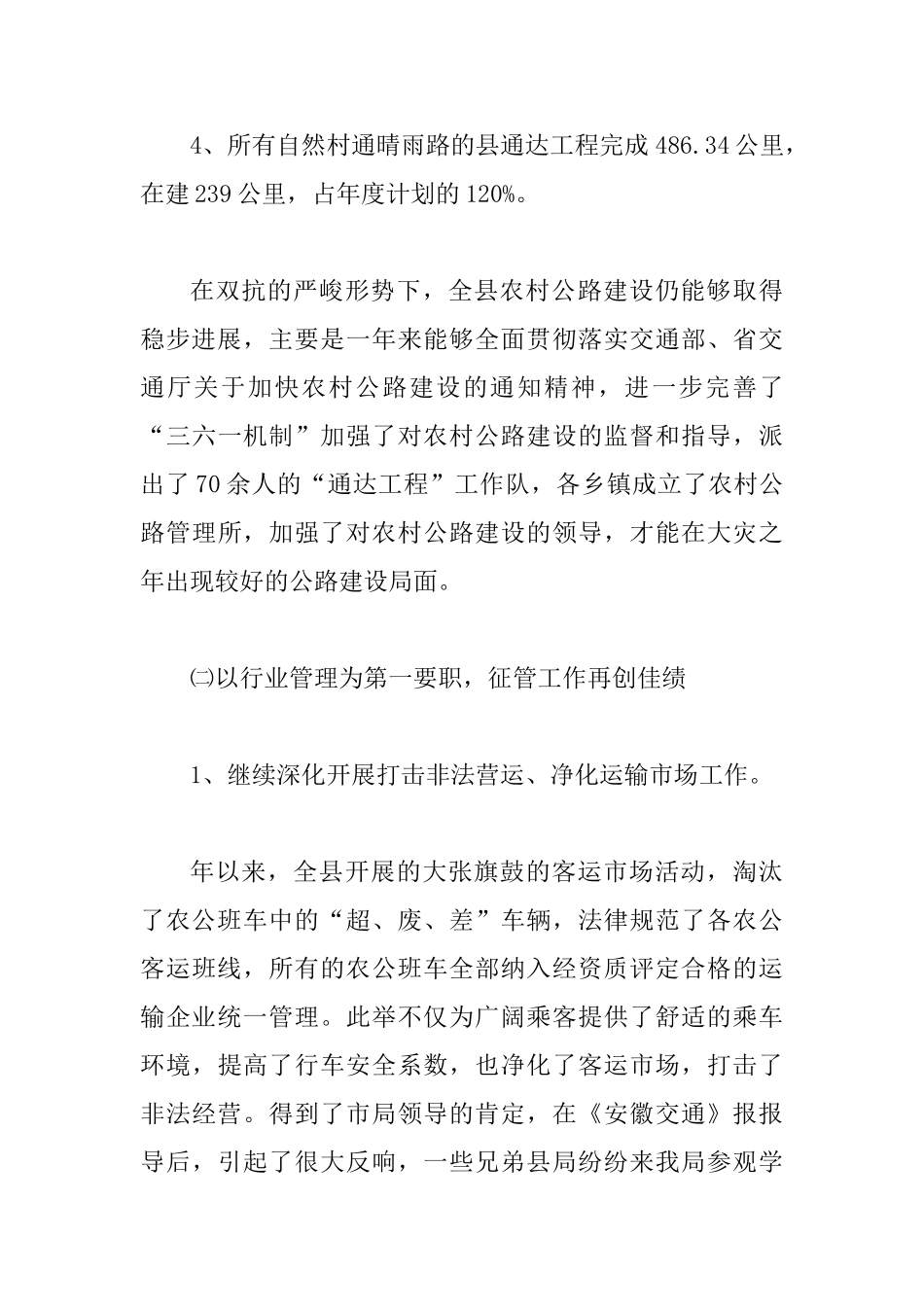

4、所有自然村通晴雨路的县通达工程完成 486
