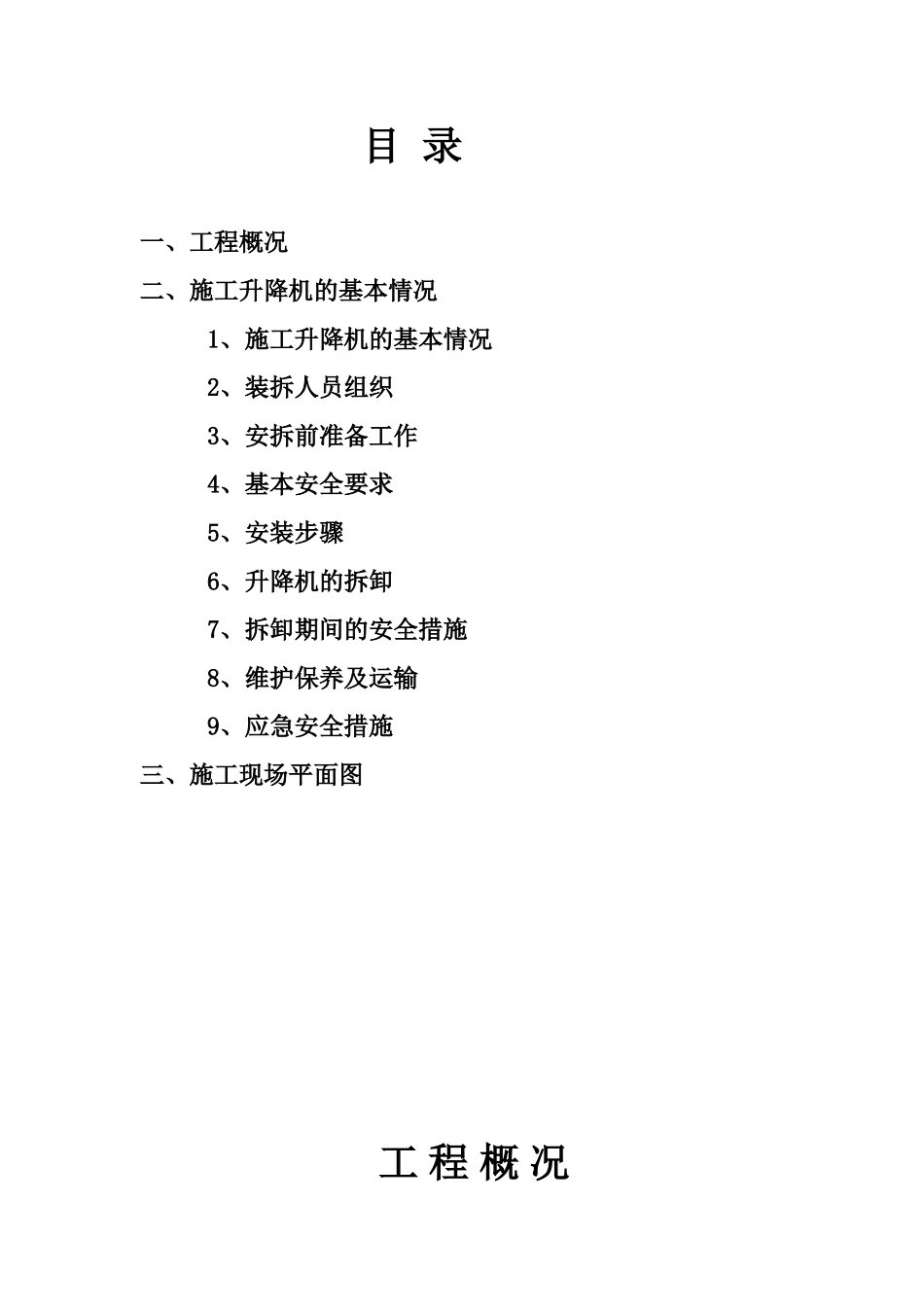

SCD200/200CJ 施 工 升 降 机安拆施工方案编 制:审 核:批 准:山东百脉建筑机械有限公司合肥分公司二 00 九年 一 月 十 日目 录一、工程概况二、施工升降机的基本情况1、施工升降机的基本情况2、装拆人员组织3、安拆前准备工作4、基本安全要求5、安装步骤6、升降机的拆卸7、拆卸期间的安全措施8、维护保养及运输9、应急安全措施三、施工现场平面图 工 程 概 况工程名称:新站总部经济大厦工程大厦总高 59

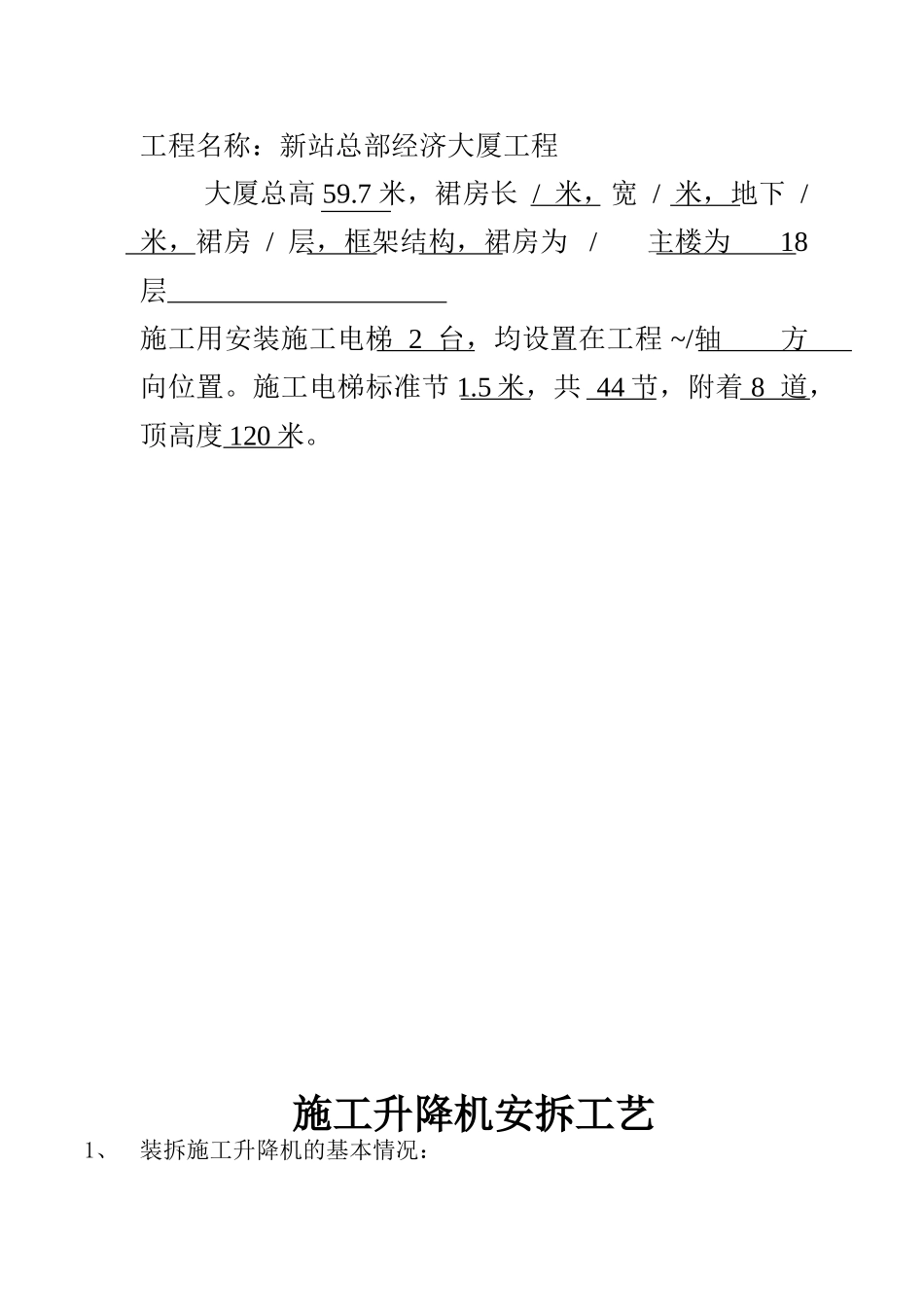

7 米,裙房长 / 米,宽 / 米,地下 / 米,裙房 / 层,框架结构,裙房为 / 主楼为 18层施工用安装施工电梯 2 台,均设置在工程 ~/轴 方向位置
施工电梯标准节 1
5 米,共 44 节,附着 8 道,顶高度 120 米
施工升降机安拆工艺1、装拆施工升降机的基本情况:施工升降机编号06035工程名称新站总部经济大厦施工升降机型号SCD200/200J 人货电梯使用单位中天建筑集团有限公司最大高度(米)150m制造厂名浙江虎霸建设机械厂安装高度(米)60m安拆单位山东百脉建筑机械有限公司合肥分公司2、装拆施工升降机的人员组织:现场施工负责人:吴金贵安拆技术负责人:张振前安拆机械负责人:董荣龙安拆电气负责人:尤巍巍作 业 总 指 挥:尤永民3、安拆前准备工作: (1)项目不必须提前平整场地,对影响安拆的障碍物清理拆除,以升降机电梯基础方圆 50 米范围内,保证具备有的作业空间,作业区域上空,无高压电缆、电线
(2)项目不应按三级保护标准要求,安装好专用电源电箱,并进行短路保护装置、隔离开关和电缆等电力系统的检验
(3)项目不应对承载强度、几何尺寸以及误差和平面误差等进行检验并做好记录
(4)升降机电梯使用说明书及基础设计资料的要求,核对基础施工关键部位质量
检测几何位置尺寸误差,应在允许范围内,测底水平误差,准备水平误差,准备垫铁
