静海县西双塘村西兴路大修工程人行道及路缘石施工方案天津市静海公路工程有限公司一、编制依据1、静海县西双塘村西兴路大修工程施工图设计;2、本工程中标文件;3、《城镇道路工程施工与质量验收法律规范》(ZJJ1-2025)

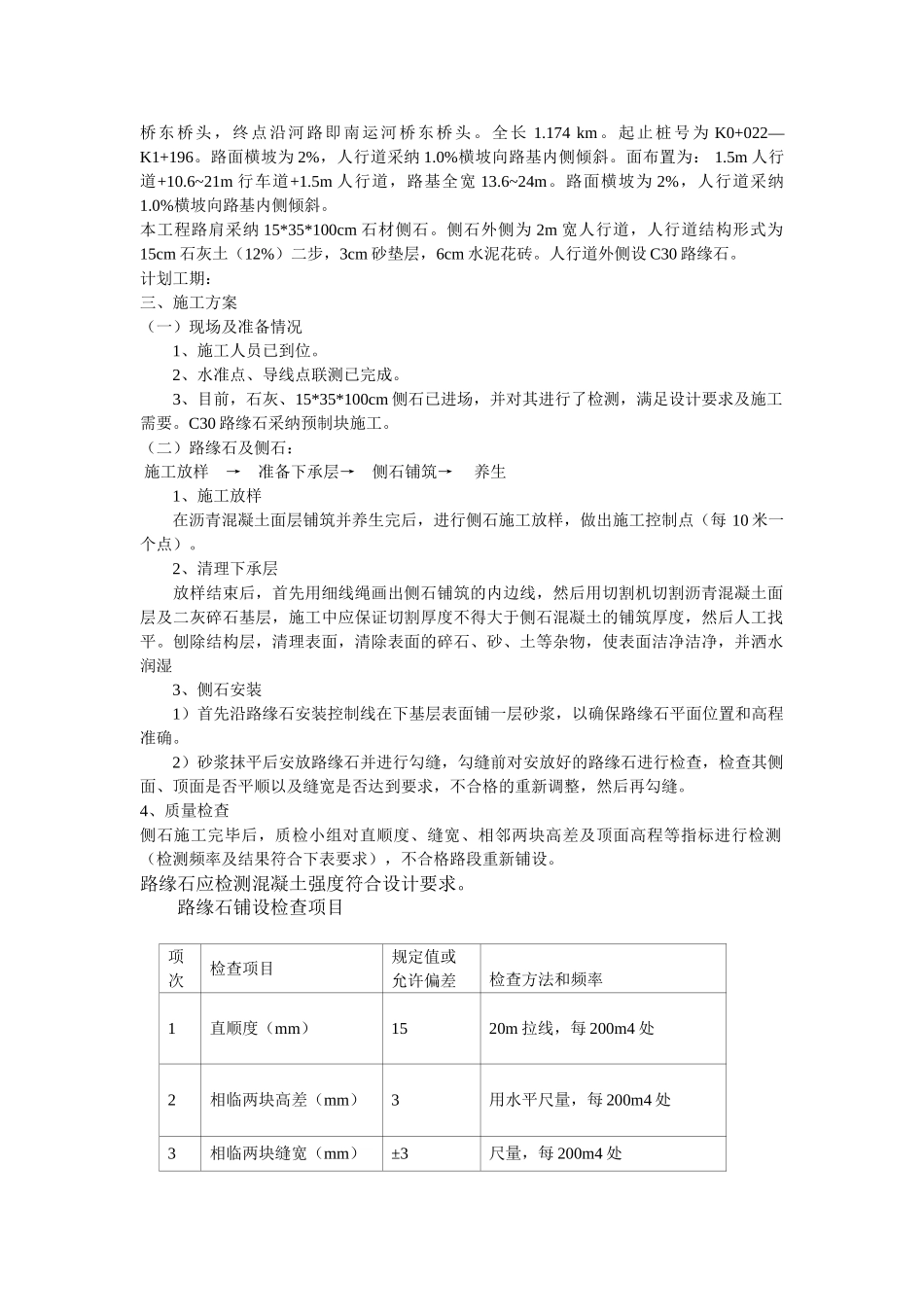

二、工程概况拟建道路为城市支路标准,地点位于静海县西双塘村,起点村西路,排干渠桥东桥头,终点沿河路即南运河桥东桥头
174 km
起止桩号为 K0+022—K1+196
路面横坡为 2%,人行道采纳 1
0%横坡向路基内侧倾斜
面布置为: 1
5m 人行道+10
6~21m 行车道+1
5m 人行道,路基全宽 13
路面横坡为 2%,人行道采纳1
0%横坡向路基内侧倾斜
本工程路肩采纳 15*35*100cm 石材侧石
侧石外侧为 2m 宽人行道,人行道结构形式为15cm 石灰土(12%)二步,3cm 砂垫层,6cm 水泥花砖
人行道外侧设 C30 路缘石
计划工期:三、施工方案(一)现场及准备情况 1、施工人员已到位
2、水准点、导线点联测已完成
3、目前,石灰、15*35*100cm 侧石已进场,并对其进行了检测,满足设计要求及施工需要
C30 路缘石采纳预制块施工
(二)路缘石及侧石: 施工放样 → 准备下承层→ 侧石铺筑→ 养生 1、施工放样 在沥青混凝土面层铺筑并养生完后,进行侧石施工放样,做出施工控制点(每 10 米一个点)
2、清理下承层 放样结束后,首先用细线绳画出侧石铺筑的内边线,然后用切割机切割沥青混凝土面层及二灰碎石基层,施工中应保证切割厚度不得大于侧石混凝土的铺筑厚度,然后人工找平
刨除结构层,清理表面,清除表面的碎石、砂、土等杂物,使表面洁净洁净,并洒水润湿 3、侧石安装 1)首先沿路缘石安装控制线在下基层表面铺一层砂浆,以确保路缘石平面位置和高程准确
2)砂浆抹平后安放路缘石并进行勾缝,勾缝前对安放好
