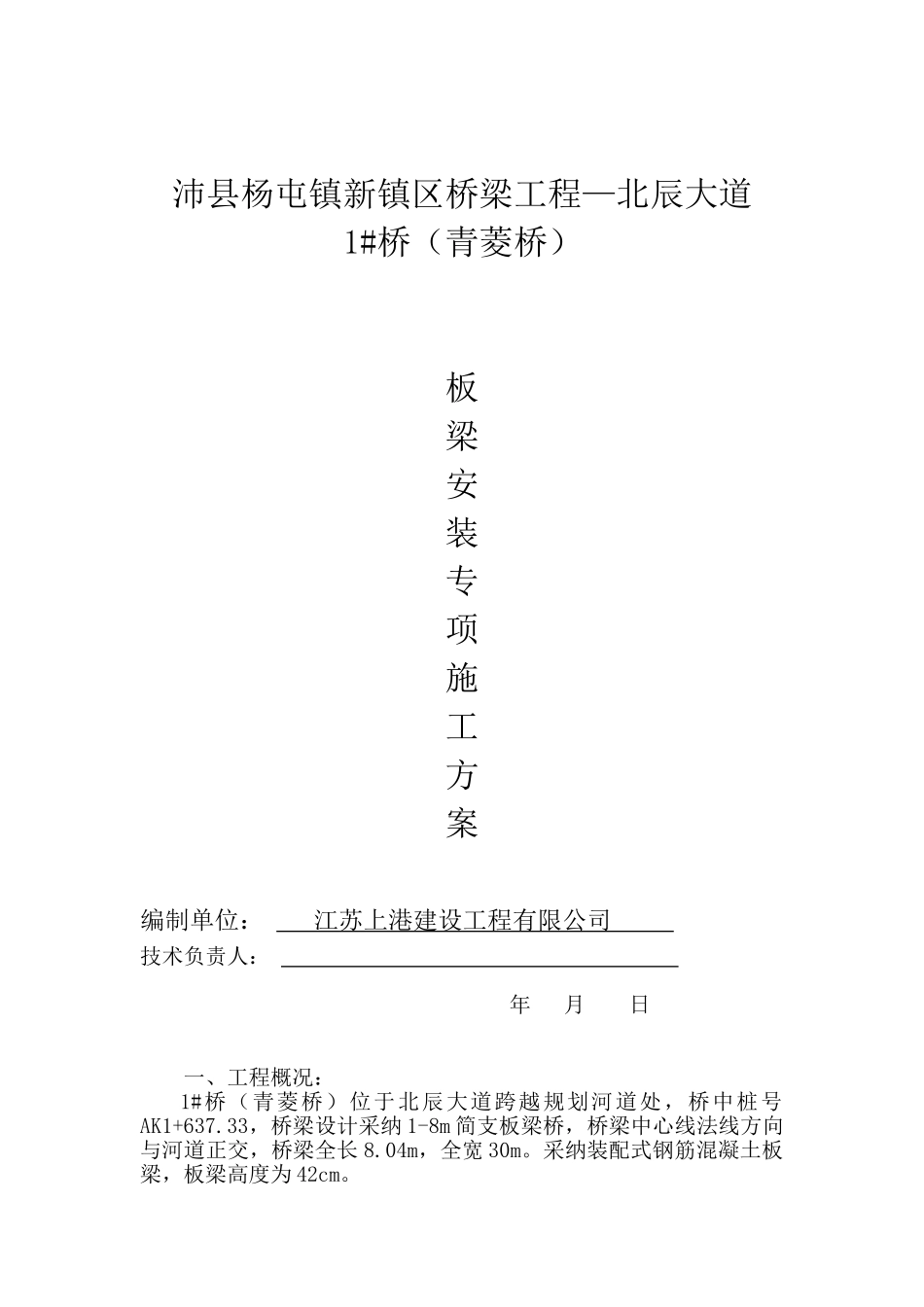

沛县杨屯镇新镇区桥梁工程—北辰大道1#桥(青菱桥)板梁安装专项施工方案编制单位: 江苏上港建设工程有限公司 技术负责人: 年 月 日 一、工程概况: 1#桥(青菱桥)位于北辰大道跨越规划河道处,桥中桩号AK1+637
33,桥梁设计采纳 1-8m 简支板梁桥,桥梁中心线法线方向与河道正交,桥梁全长 8
04m,全宽 30m
采纳装配式钢筋混凝土板梁,板梁高度为 42cm

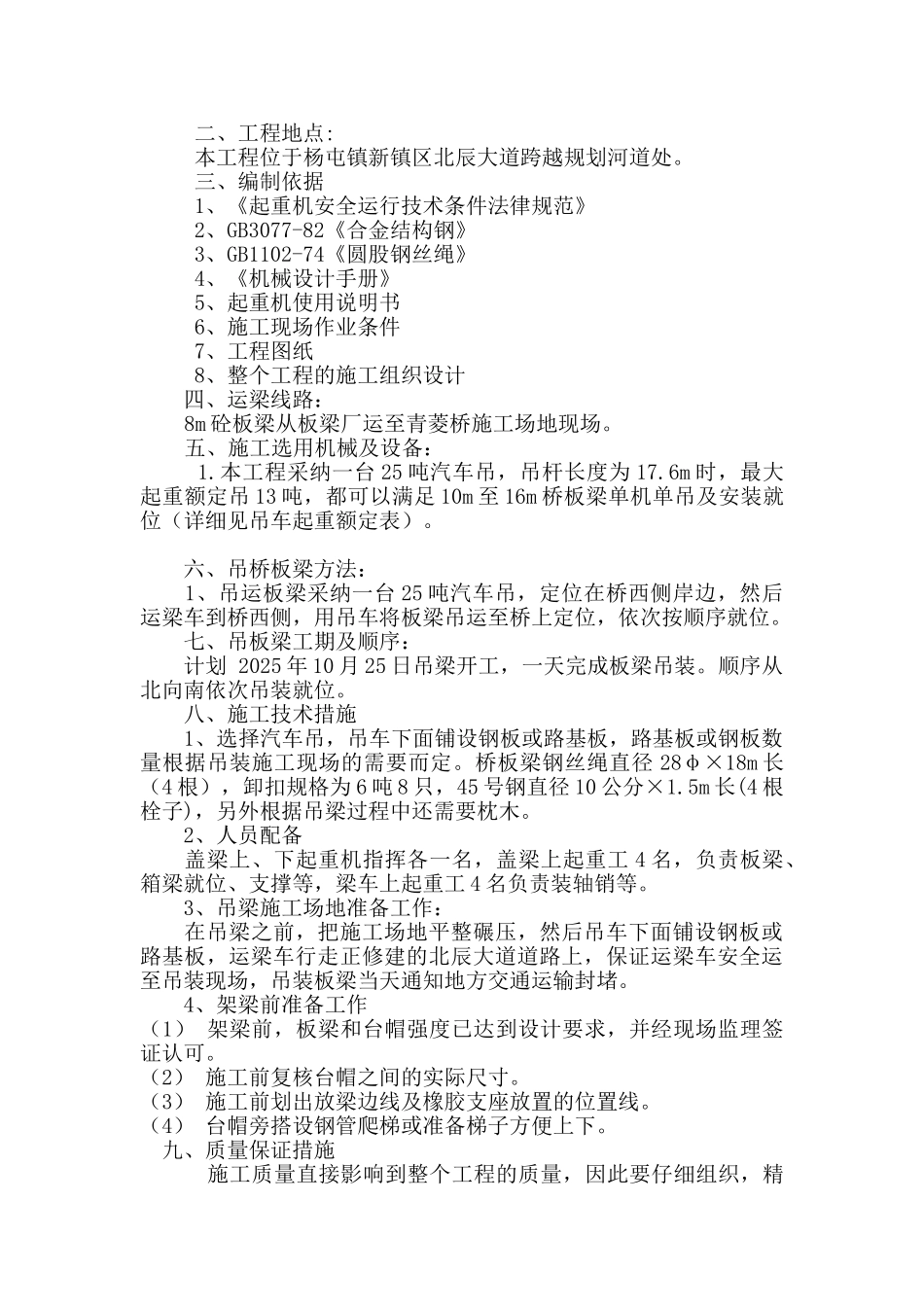

二、工程地点: 本工程位于杨屯镇新镇区北辰大道跨越规划河道处
三、编制依据 1、《起重机安全运行技术条件法律规范》 2、GB3077-82《合金结构钢》 3、GB1102-74《圆股钢丝绳》 4、《机械设计手册》 5、起重机使用说明书 6、施工现场作业条件 7、工程图纸 8、整个工程的施工组织设计 四、运梁线路:8m 砼板梁从板梁厂运至青菱桥施工场地现场
五、施工选用机械及设备: 1
本工程采纳一台 25 吨汽车吊,吊杆长度为 17
6m 时,最大起重额定吊 13 吨,都可以满足 10m 至 16m 桥板梁单机单吊及安装就位(详细见吊车起重额定表)
六、吊桥板梁方法: 1、吊运板梁采纳一台 25 吨汽车吊,定位在桥西侧岸边,然后运梁车到桥西侧,用吊车将板梁吊运至桥上定位,依次按顺序就位
七、吊板梁工期及顺序: 计划 2025 年 10 月 25 日吊梁开工,一天完成板梁吊装
顺序从北向南依次吊装就位
八、施工技术措施 1、选择汽车吊,吊车下面铺设钢板或路基板,路基板或钢板数量根据吊装施工现场的需要而定
桥板梁钢丝绳直径 28φ×18m 长(4 根),卸扣规格为 6 吨 8 只,45 号钢直径 10 公分×1
5m 长(4 根栓子),另外根据吊梁过程中还需要枕木
2、人员配备 盖梁上、下起重机指挥各一名,盖梁上起重工 4 名,负责板梁、箱梁就位、支撑等,梁车上起重工 4 名负责装轴销等
