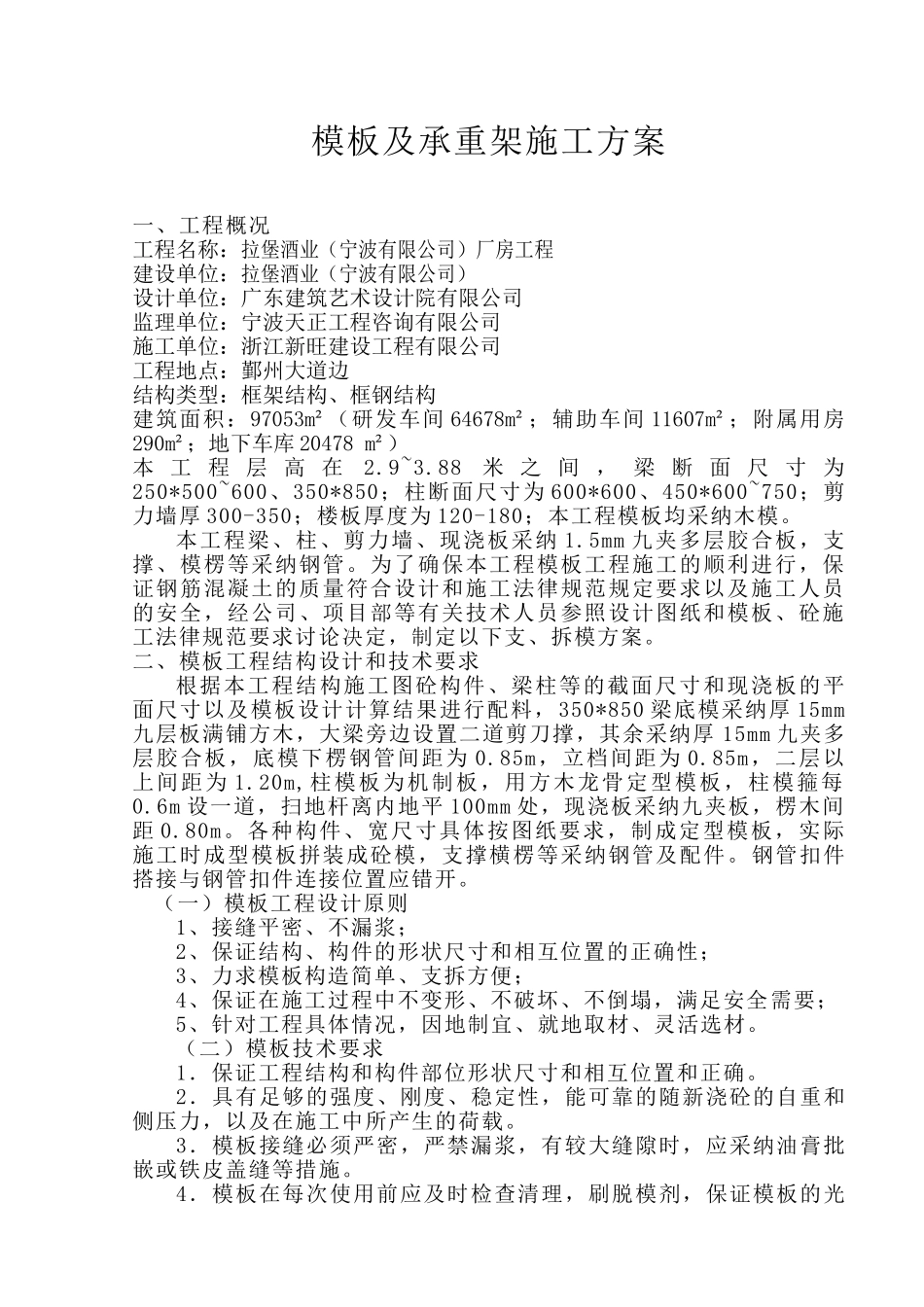

模板及承重架施工方案一、工程概况工程名称:拉堡酒业(宁波有限公司)厂房工程建设单位:拉堡酒业(宁波有限公司)设计单位:广东建筑艺术设计院有限公司监理单位:宁波天正工程咨询有限公司施工单位:浙江新旺建设工程有限公司工程地点:鄞州大道边结构类型:框架结构、框钢结构建筑面积:97053m²(研发车间 64678m²;辅助车间 11607m²;附属用房290m²;地下车库 20478 m²)本 工 程 层 高 在2
88米 之 间 , 梁 断 面 尺 寸 为250*500~600、350*850;柱断面尺寸为 600*600、450*600~750;剪力墙厚 300-350;楼板厚度为 120-180;本工程模板均采纳木模
本工程梁、柱、剪力墙、现浇板采纳 1
5mm 九夹多层胶合板,支撑、模楞等采纳钢管
为了确保本工程模板工程施工的顺利进行,保证钢筋混凝土的质量符合设计和施工法律规范规定要求以及施工人员的安全,经公司、项目部等有关技术人员参照设计图纸和模板、砼施工法律规范要求讨论决定,制定以下支、拆模方案
二、模板工程结构设计和技术要求根据本工程结构施工图砼构件、梁柱等的截面尺寸和现浇板的平面尺寸以及模板设计计算结果进行配料,350*850 梁底模采纳厚 15mm九层板满铺方木,大梁旁边设置二道剪刀撑,其余采纳厚 15mm 九夹多层胶合板,底模下楞钢管间距为 0
85m,立档间距为 0
85m,二层以上间距为 1
20m,柱模板为机制板,用方木龙骨定型模板,柱模箍每0
6m 设一道,扫地杆离内地平 100mm 处,现浇板采纳九夹板,楞木间距 0
各种构件、宽尺寸具体按图纸要求,制成定型模板,实际施工时成型模板拼装成砼模,支撑横楞等采纳钢管及配件
钢管扣件搭接与钢管扣件连接位置应错开

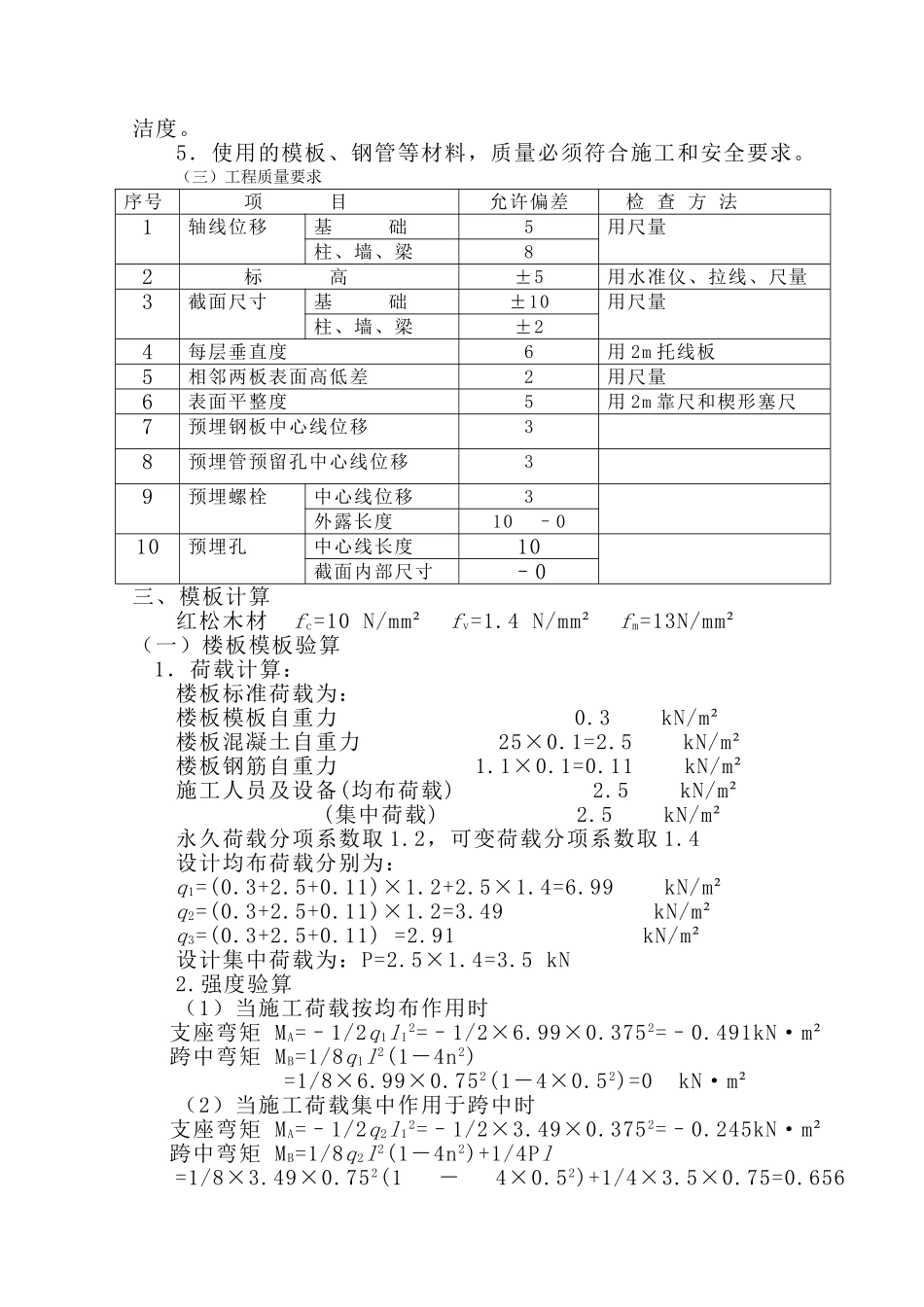

(一)模板工程设计原则1、接缝平密、不漏浆;2、保证结构、构件的形状尺寸和相互位置
