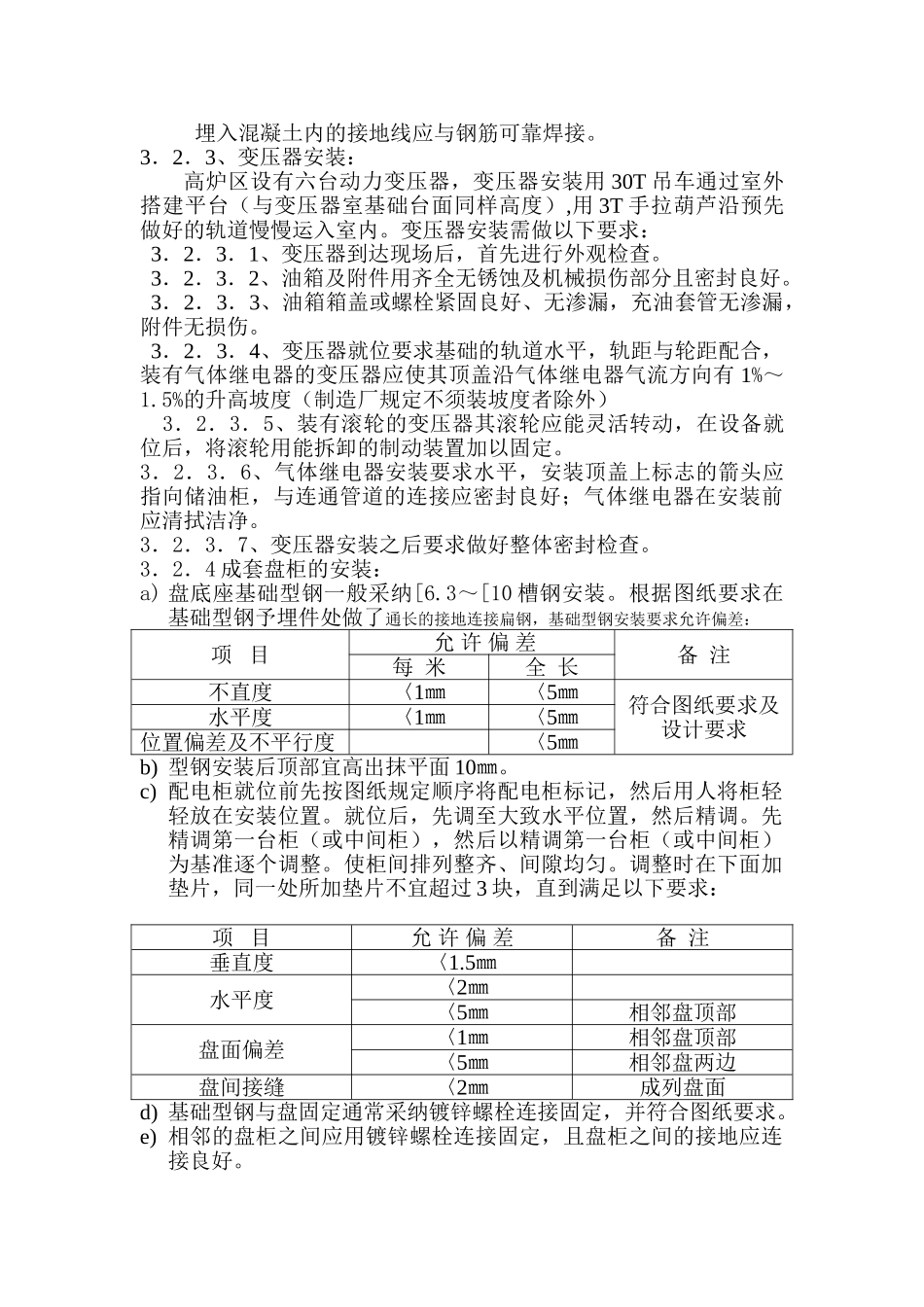

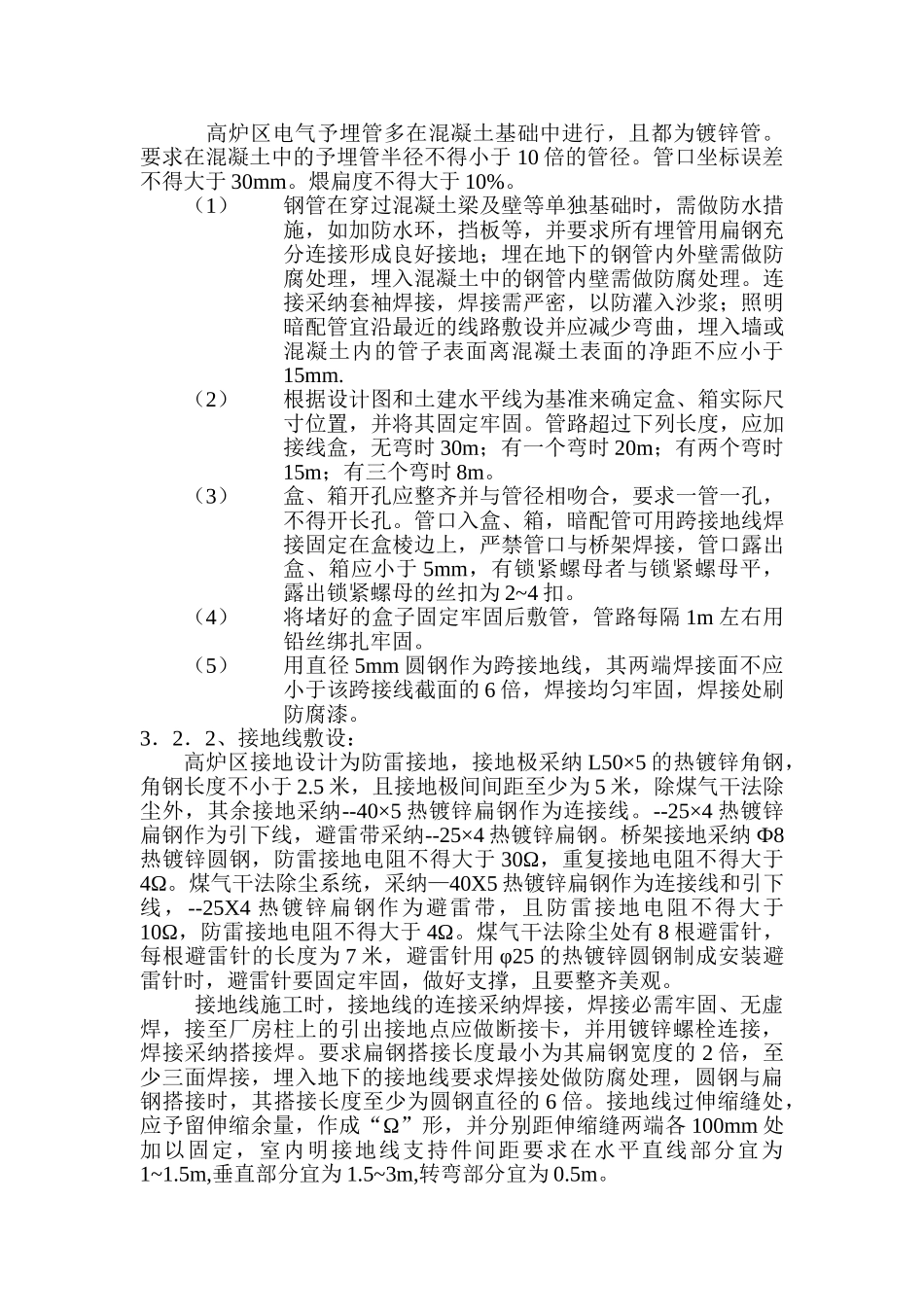

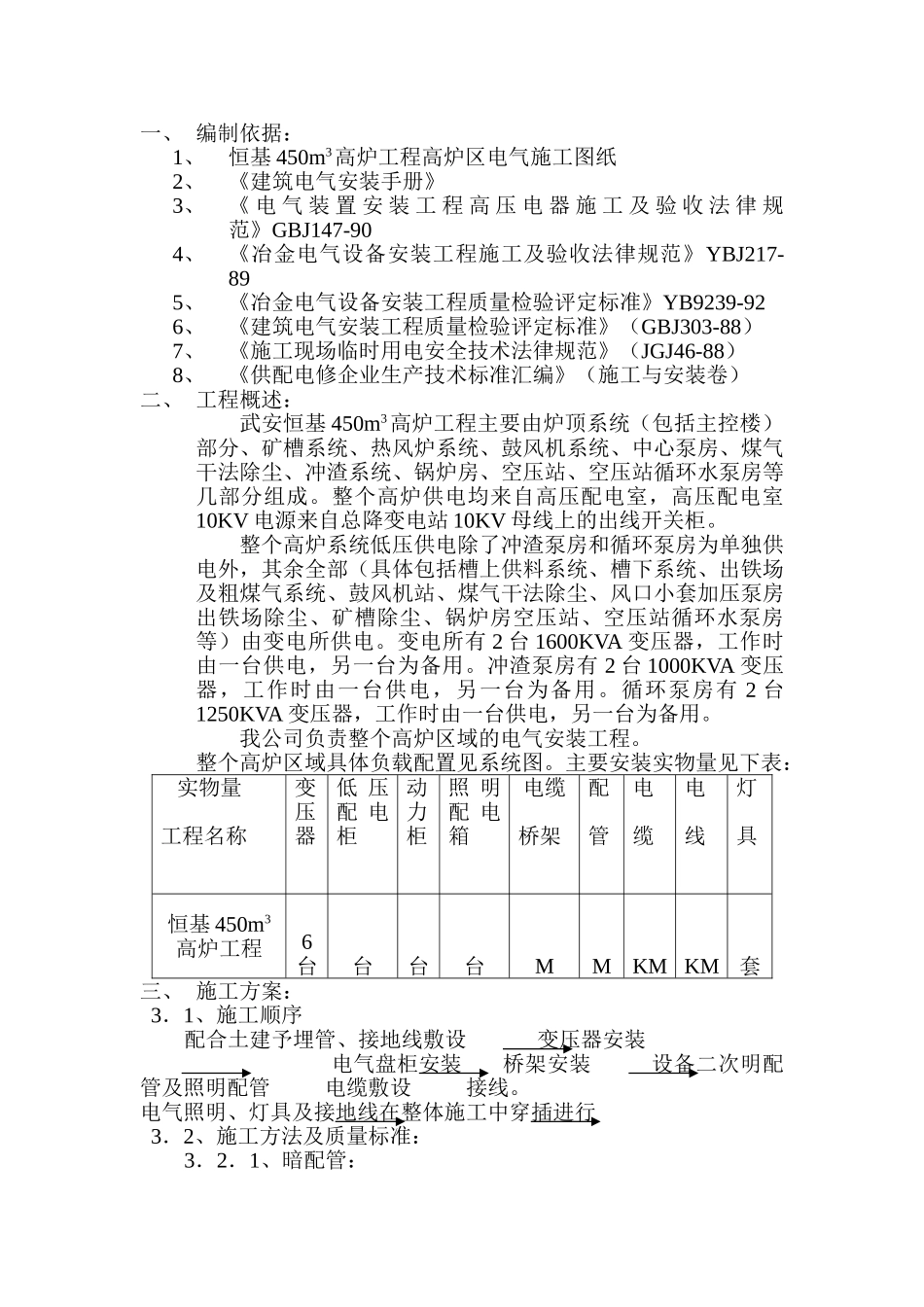

一、 编制依据:1、恒基 450m3高炉工程高炉区电气施工图纸2、《建筑电气安装手册》3、《 电 气 装 置 安 装 工 程 高 压 电 器 施 工 及 验 收 法 律 规范》GBJ147-904、《冶金电气设备安装工程施工及验收法律规范》YBJ217-895、《冶金电气设备安装工程质量检验评定标准》YB9239-926、《建筑电气安装工程质量检验评定标准》(GBJ303-88)7、《施工现场临时用电安全技术法律规范》(JGJ46-88)8、《供配电修企业生产技术标准汇编》(施工与安装卷)二、 工程概述:武安恒基 450m3高炉工程主要由炉顶系统(包括主控楼)部分、矿槽系统、热风炉系统、鼓风机系统、中心泵房、煤气干法除尘、冲渣系统、锅炉房、空压站、空压站循环水泵房等几部分组成。整个高炉供电均来自高压配电室,高压配电室10KV 电源来自总降变电站 10KV 母线上的出线开关柜。整个高炉系统低压供电除了冲渣泵房和循环泵房为单独供电外,其余全部(具体包括槽上供料系统、槽下系统、出铁场及粗煤气系统、鼓风机站、煤气干法除尘、风口小套加压泵房出铁场除尘、矿槽除尘、锅炉房空压站、空压站循环水泵房等)由变电所供电。变电所有 2 台 1600KVA 变压器,工作时由一台供电,另一台为备用。冲渣泵房有 2 台 1000KVA 变压器,工作时由一台供电,另一台为备用。循环泵房有 2 台1250KVA 变压器,工作时由一台供电,另一台为备用。我公司负责整个高炉区域的电气安装工程。整个高炉区域具体负载配置见系统图。主要安装实物量见下表: 实物量工程名称变压器低 压配 电柜动力柜照 明配 电箱电缆桥架配管电缆电线灯具恒基 450m3高炉工程6台台台台MMKM KM套三、 施工方案: 3.1、施工顺序配合土建予埋管、接地线敷设 变压器安装 电气盘柜安装 桥架安装 设备二次明配管及照明配管 电缆敷设 接线。电气照明、灯具及接地线在整体施工中穿插进行 3.2、施工方法及质量标准:3.2.1、暗配管:高炉区电气予埋管多在混凝土基础中进行,且都为镀锌管。要求在混凝土中的予埋管半径不得小于 10 倍的管径。管口坐标误差不得大于 30mm。煨扁度不得大于 10%。(1)钢管在穿过混凝土梁及壁等单独基础时,需做防水措施,如加防水环,挡板等,并要求所有埋管用扁钢充分连接形成良好接地;埋在地下的钢管内外壁需做防腐处理,埋入混凝土中的钢管内壁需做防腐处理。连接采纳套袖焊接,焊接需严密,以防灌入沙浆;照明暗配管宜沿最近的线路敷设并应减...
