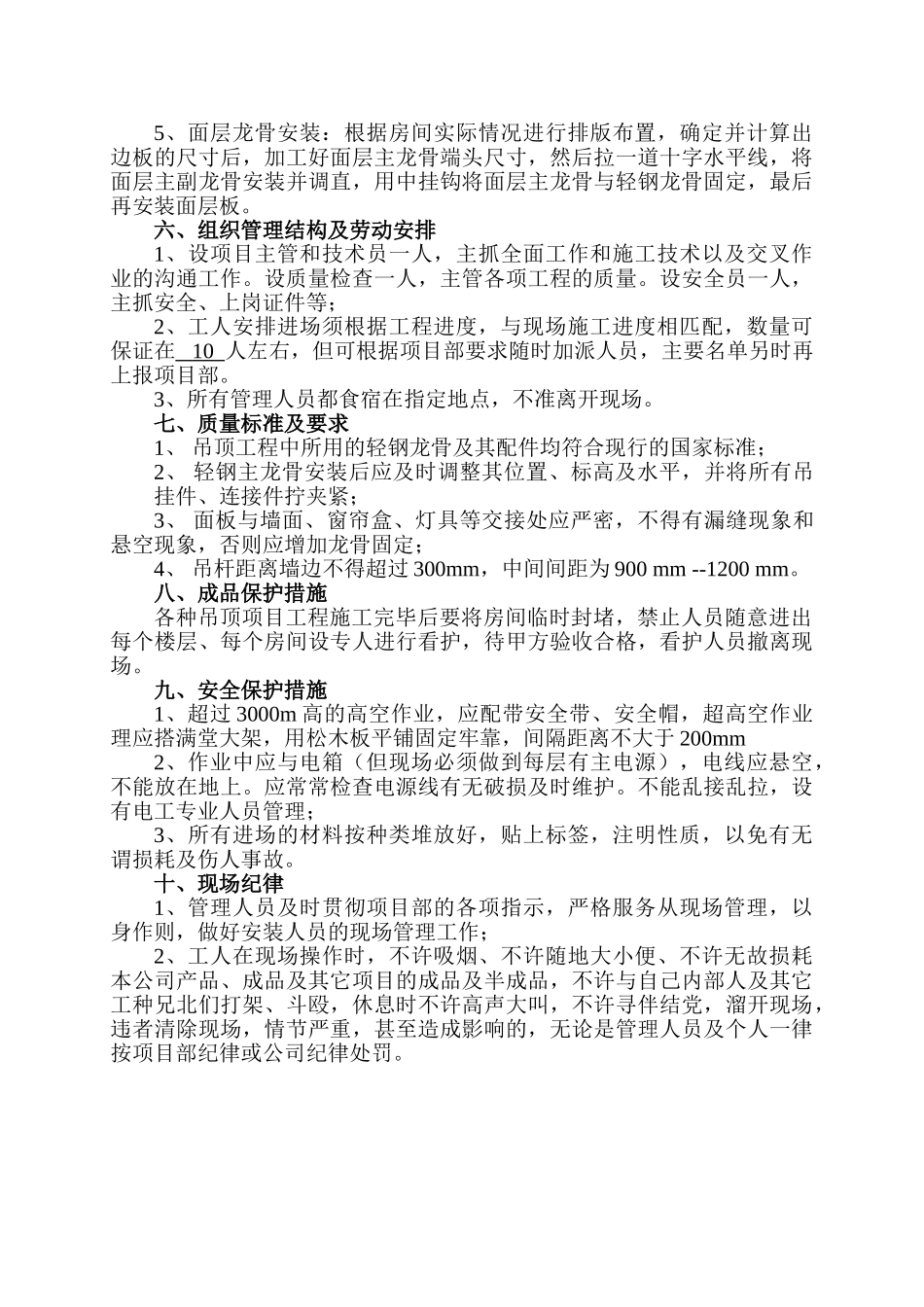

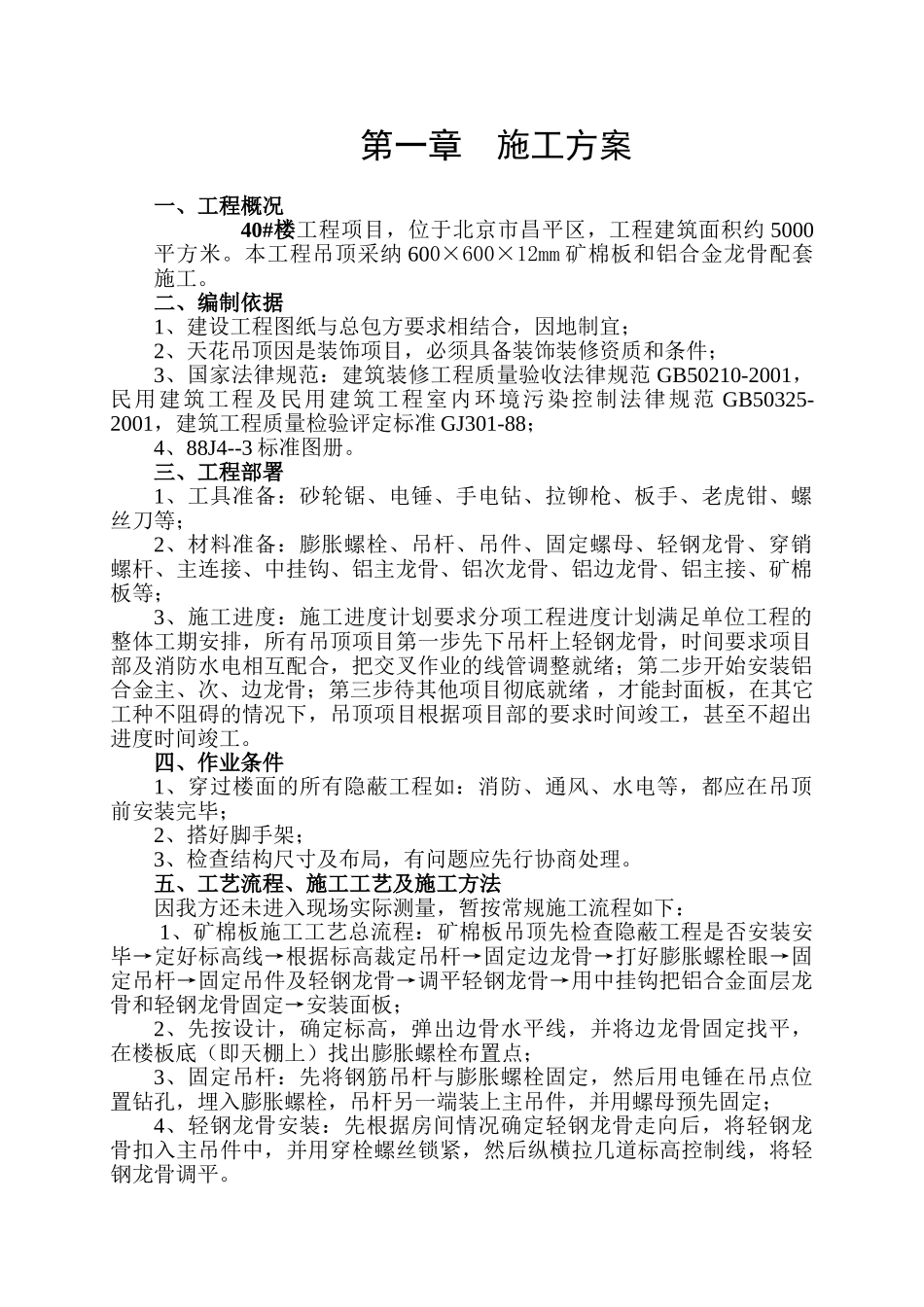

40#楼吊顶工程施工组织方案湖南星宇装饰建材有限责任公司二〇一〇年六月九日第一章 施工方案一、工程概况40#楼工程项目,位于北京市昌平区,工程建筑面积约 5000 平方米。本工程吊顶采纳 600×600×12mm 矿棉板和铝合金龙骨配套施工。二、编制依据1、建设工程图纸与总包方要求相结合,因地制宜;2、天花吊顶因是装饰项目,必须具备装饰装修资质和条件;3、国家法律规范:建筑装修工程质量验收法律规范 GB50210-2001,民用建筑工程及民用建筑工程室内环境污染控制法律规范 GB50325-2001,建筑工程质量检验评定标准 GJ301-88;4、88J4--3 标准图册。三、工程部署1、工具准备:砂轮锯、电锤、手电钻、拉铆枪、板手、老虎钳、螺丝刀等;2、材料准备:膨胀螺栓、吊杆、吊件、固定螺母、轻钢龙骨、穿销螺杆、主连接、中挂钩、铝主龙骨、铝次龙骨、铝边龙骨、铝主接、矿棉板等;3、施工进度:施工进度计划要求分项工程进度计划满足单位工程的整体工期安排,所有吊顶项目第一步先下吊杆上轻钢龙骨,时间要求项目部及消防水电相互配合,把交叉作业的线管调整就绪;第二步开始安装铝合金主、次、边龙骨;第三步待其他项目彻底就绪 ,才能封面板,在其它工种不阻碍的情况下,吊顶项目根据项目部的要求时间竣工,甚至不超出进度时间竣工。四、作业条件1、穿过楼面的所有隐蔽工程如:消防、通风、水电等,都应在吊顶前安装完毕;2、搭好脚手架;3、检查结构尺寸及布局,有问题应先行协商处理。五、工艺流程、施工工艺及施工方法因我方还未进入现场实际测量,暂按常规施工流程如下: 1、矿棉板施工工艺总流程:矿棉板吊顶先检查隐蔽工程是否安装安毕→定好标高线→根据标高裁定吊杆→固定边龙骨→打好膨胀螺栓眼→固定吊杆→固定吊件及轻钢龙骨→调平轻钢龙骨→用中挂钩把铝合金面层龙骨和轻钢龙骨固定→安装面板;2、先按设计,确定标高,弹出边骨水平线,并将边龙骨固定找平,在楼板底(即天棚上)找出膨胀螺栓布置点;3、固定吊杆:先将钢筋吊杆与膨胀螺栓固定,然后用电锤在吊点位置钻孔,埋入膨胀螺栓,吊杆另一端装上主吊件,并用螺母预先固定;4、轻钢龙骨安装:先根据房间情况确定轻钢龙骨走向后,将轻钢龙骨扣入主吊件中,并用穿栓螺丝锁紧,然后纵横拉几道标高控制线,将轻钢龙骨调平。5、面层龙骨安装:根据房间实际情况进行排版布置,确定并计算出边板的尺寸后,加工好面层主龙骨端头尺寸,然后拉一道十字水平线,将面层主副龙骨安装并调...
