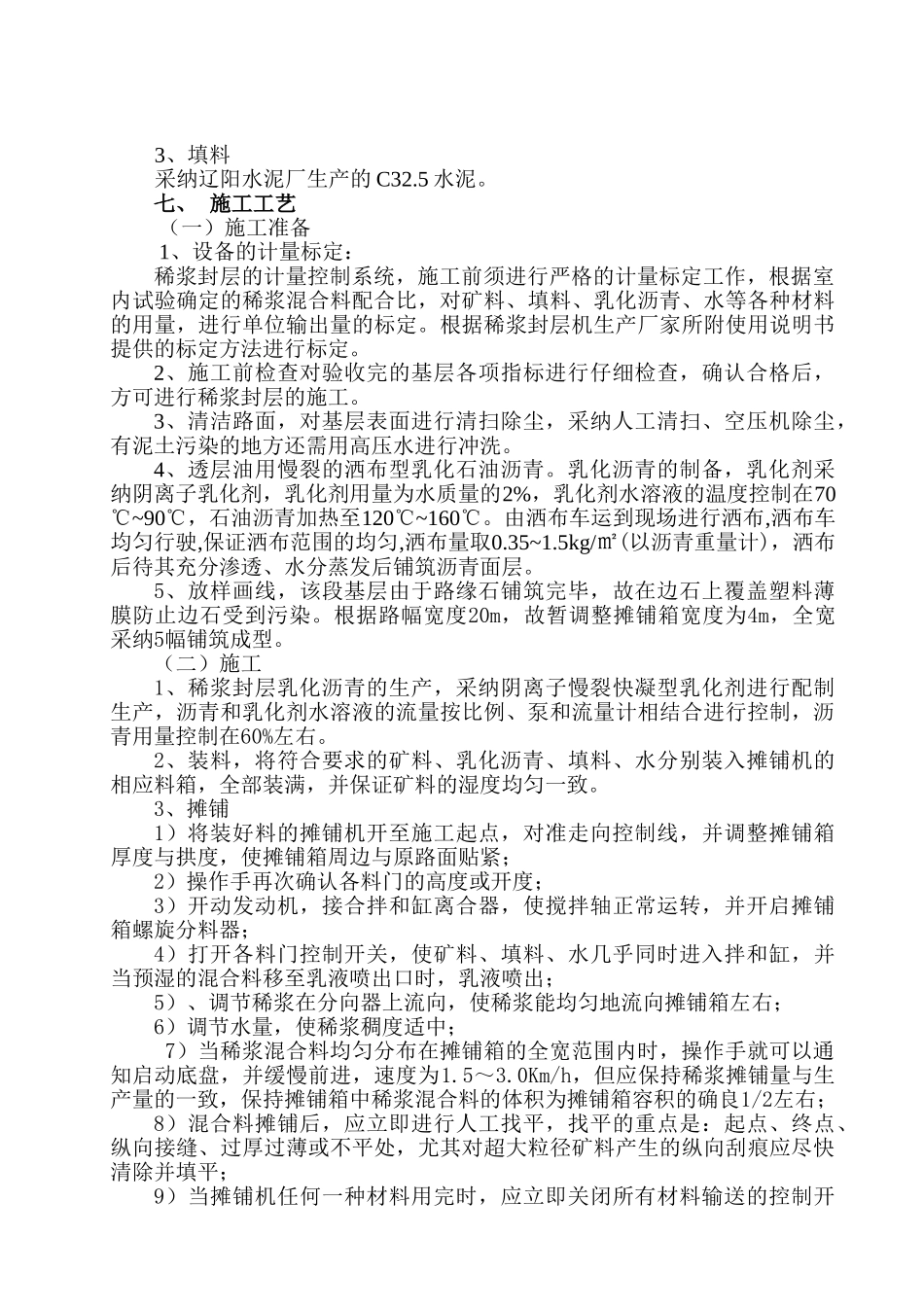

稀浆封层施工方案施工单位:监理单位:沥青路面稀浆封层施工方案一、概述街基层施工完毕,根据两阶段施工图设计路面设计说明对施工的要求及《施工技术法律规范》,在基层铺筑成型后须尽快铺筑稀浆封层,我部拟定于 2025 年 6 月 4 在 K0+522.5-K0+700 段铺筑稀浆层试验路。二、编制依据1、路面设计说明。2、稀浆封层配合比。3、相关技术法律规范和要求。三、试验目的1、验证目标配合比,根据试验段铺筑情况,在目标配合比的基础上做小范围的调整,确定施工配合比。施工配合比的油石比不应超过设计油石比-0.3%~+0.2%的范围,矿料级配符合设计要求,并以矿料设计级配为基准,施工配合比的矿料级配中各筛孔通过率不应超过允许波动范围。不符合上述规定时,须重新进行混合料设计。2、检验乳化加工设备生产的稳定性。3、检验稀浆封层车供料及拌和的稳定性,以及对标量结果的验证。4、检验混合料破乳时间、初凝时间、开放交通时间。5、检验人员、机具设备配套情况及合理可行性。6、接缝的处理方法。四、进场机械设备主要机械设备表 表 1机械名称型号产地单位数量备注稀浆封层车RF—100A河北台1沥青乳化设备西安套1装载机郑工 50C郑州台1洒布车解放 141台1铁锹、扫帚、刮耙、小铁锹等辅助工具若干五、 施工组织及人员安排本试验路在监理部指导下,由项目经理部组织,参加管理人员有总工程师:支中良质检工程师:于晓沣试 验 员:辛贺现场人员一览表 表 02姓 名职 务说 明支中良技术指导技术指导刘文亮摊铺机操作手现场负责、摊铺机操作慈振华稀浆封层驾驶员摊铺机驾驶李艺舟交通管制负责人交通管制李壮等人摊铺辅助工摊铺辅助六、 材料 1、乳化沥青采纳现场生产,沥青采纳中、下面层所用的 70 号 A 级道路石油沥青,乳化剂采纳河南开封市中原乳化剂厂生产的 LY—1#BC 型阳离子乳化剂。乳化剂掺加量为水质量的 1.5%,沥青与水溶液的掺加比例控制在 55:45~60:40。2、矿料采纳石灰岩为母材,用大型联合碎石设备砸制的 0~4.75mm 的石屑。3、填料采纳辽阳水泥厂生产的 C32.5 水泥。七、 施工工艺(一)施工准备1、设备的计量标定:稀浆封层的计量控制系统,施工前须进行严格的计量标定工作,根据室内试验确定的稀浆混合料配合比,对矿料、填料、乳化沥青、水等各种材料的用量,进行单位输出量的标定。根据稀浆封层机生产厂家所附使用说明书提供的标定方法进行标定。2、施工前检查对验收完的基层各项指标进行仔细检查,确...
