[浅析高压输电线路施工中无跨越架施工方法]高压输电线路可以跨越民房吗
【摘要】随着高强度绝缘绳和遥控飞行器及小火箭抛绳设备在跨越架线施工中的广泛使用,利用新建铁塔作为支撑架体的无跨越架完全不停电跨越架线技术得到了推广应用
本文对在无跨越架、完全不停电的条件下,跨越架线施工的方式方法、施工机具的选择、安全技术性能及经济效益做了初步探讨
【关键词】输电线路无跨越架施工;承载索;封顶网;承载横梁;注意事项 前言: 随着经济的高度进展,对电力的需求迅猛增长,高压输电线路建设突飞猛进,交叉跨越越来越复杂,仅采纳搭设脚手杆跨越架的方式难以解决在复杂地势条件下跨越电力线路的问题
在传统的跨越架线技术逐渐不能满足新建线路的跨越架线施工要求的同时,随着高强度绝缘绳和遥控飞行器及小火箭抛绳设备在跨越架线施工中的广泛使用,利用铁塔作为支撑架体的无跨越架不停电跨越架线技术得到推广应用
无跨越架不停电架线施工工艺特点 (1)跨越架线施工全过程中,被跨越线路不停电
只要求按安规退出线路重合闸,带电线路安全可靠性提高,有效减少用户及供电能的损失
(2)施工时间灵活变化,不受停电时间限制,可按计划均衡安排施工,减少因停电原因造成的工期延误
(3)利用新建线路铁塔作为支撑架体,跨越物资及机械装备少,安装灵活简便,避开了在带电线路附近组立跨越架本体的施工,大幅提升施工安全性
(4)越线系统不受跨越架线施工点地形限制,不受被跨越线路地线高度限制
越线系统弧垂与放线驰度基本相平,对牵张放线系统影响不大

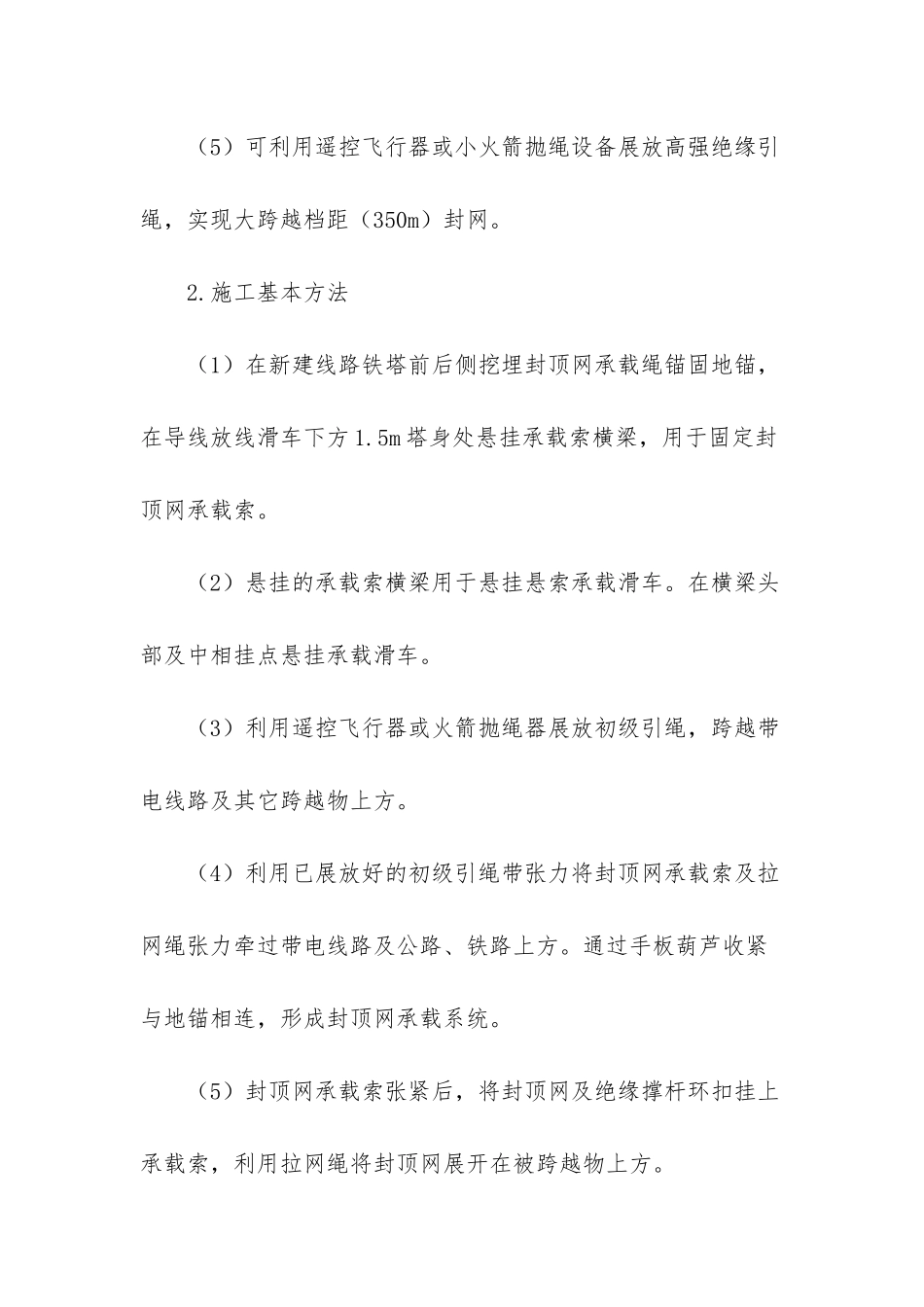

(5)可利用遥控飞行器或小火箭抛绳设备展放高强绝缘引绳,实现大跨越档距(350m)封网
施工基本方法 (1)在新建线路铁塔前后侧挖埋封顶网承载绳锚固地锚,在导线放线滑车下方 1
5m 塔身处悬挂承载索横梁,用于固定封顶网承载索
(2)悬挂的承载索横梁用于悬挂悬索承载滑车
在横梁头部及中相挂
