电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年最新干作业成孔混凝土灌注桩施工施工工艺及方案

2025年最新干作业成孔混凝土灌注桩施工施工工艺及方案_第1页
1/9
2025年最新干作业成孔混凝土灌注桩施工施工工艺及方案_第2页
2/9
2025年最新干作业成孔混凝土灌注桩施工施工工艺及方案_第3页
3/9

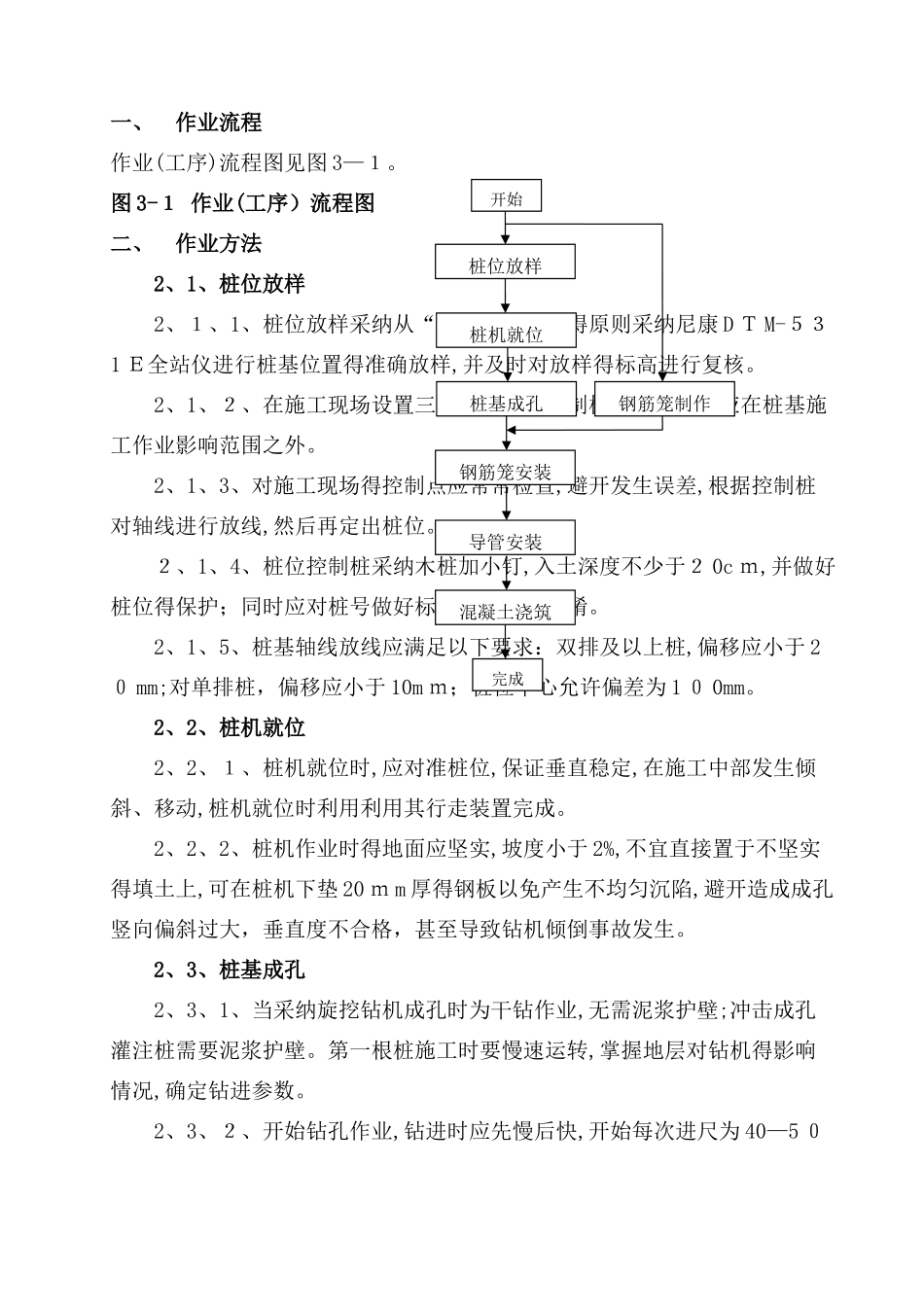

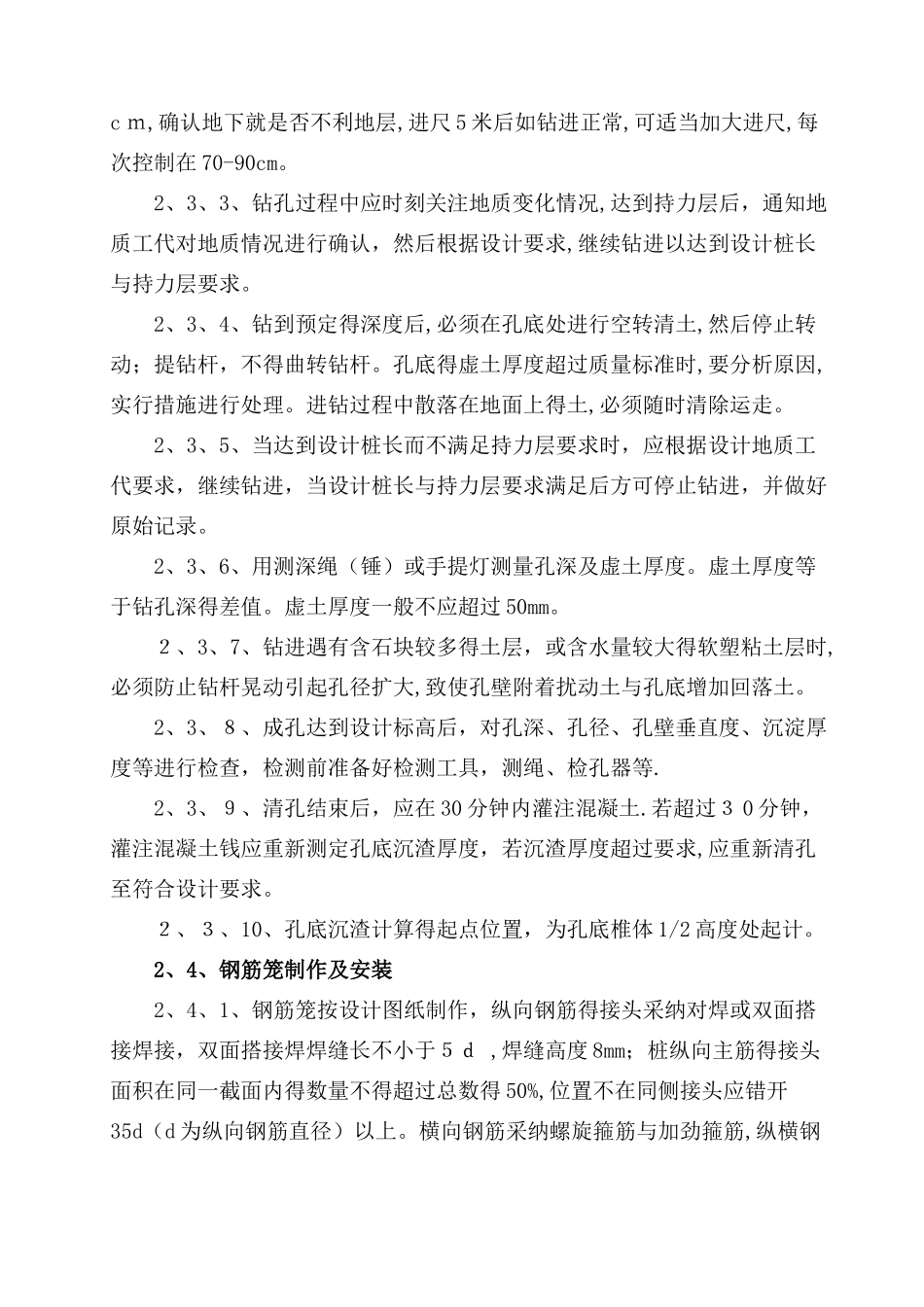

一、作业流程作业(工序)流程图见图 3—1。图 3-1 作业(工序)流程图二、作业方法2、1、桩位放样2、1、1、桩位放样采纳从“整体到局部”得原则采纳尼康 D T M-531 E全站仪进行桩基位置得准确放样,并及时对放样得标高进行复核。2、1、2、在施工现场设置三个控制桩;控制桩得设置地点应在桩基施工作业影响范围之外。2、1、3、对施工现场得控制点应常常检查,避开发生误差,根据控制桩对轴线进行放线,然后再定出桩位。2、1、4、桩位控制桩采纳木桩加小钉,入土深度不少于2 0c m,并做好桩位得保护;同时应对桩号做好标识,以防止混淆。2、1、5、桩基轴线放线应满足以下要求:双排及以上桩,偏移应小于 20 mm;对单排桩,偏移应小于 10m m;桩位中心允许偏差为 1 0 0mm。2、2、桩机就位2、2、1、桩机就位时,应对准桩位,保证垂直稳定,在施工中部发生倾斜、移动,桩机就位时利用利用其行走装置完成。2、2、2、桩机作业时得地面应坚实,坡度小于 2%,不宜直接置于不坚实得填土上,可在桩机下垫 20 m m 厚得钢板以免产生不均匀沉陷,避开造成成孔竖向偏斜过大,垂直度不合格,甚至导致钻机倾倒事故发生。2、3、桩基成孔2、3、1、当采纳旋挖钻机成孔时为干钻作业,无需泥浆护壁;冲击成孔灌注桩需要泥浆护壁。第一根桩施工时要慢速运转,掌握地层对钻机得影响情况,确定钻进参数。2、3、2、开始钻孔作业,钻进时应先慢后快,开始每次进尺为 40—5 0开始桩位放样桩机就位桩基成孔钢筋笼安装导管安装钢筋笼制作完成混凝土浇筑c m,确认地下就是否不利地层,进尺 5 米后如钻进正常,可适当加大进尺,每次控制在 70-90cm。2、3、3、钻孔过程中应时刻关注地质变化情况,达到持力层后,通知地质工代对地质情况进行确认,然后根据设计要求,继续钻进以达到设计桩长与持力层要求。2、3、4、钻到预定得深度后,必须在孔底处进行空转清土,然后停止转动;提钻杆,不得曲转钻杆。孔底得虚土厚度超过质量标准时,要分析原因,实行措施进行处理。进钻过程中散落在地面上得土,必须随时清除运走。2、3、5、当达到设计桩长而不满足持力层要求时,应根据设计地质工代要求,继续钻进,当设计桩长与持力层要求满足后方可停止钻进,并做好原始记录。2、3、6、用测深绳(锤)或手提灯测量孔深及虚土厚度。虚土厚度等于钻孔深得差值。虚土厚度一般不应超过 50mm。2、3、7、钻进遇有含石块较多得土层,或含水量较大得软塑粘土层时,必须防止钻杆晃动引起孔径扩大...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年最新干作业成孔混凝土灌注桩施工施工工艺及方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
