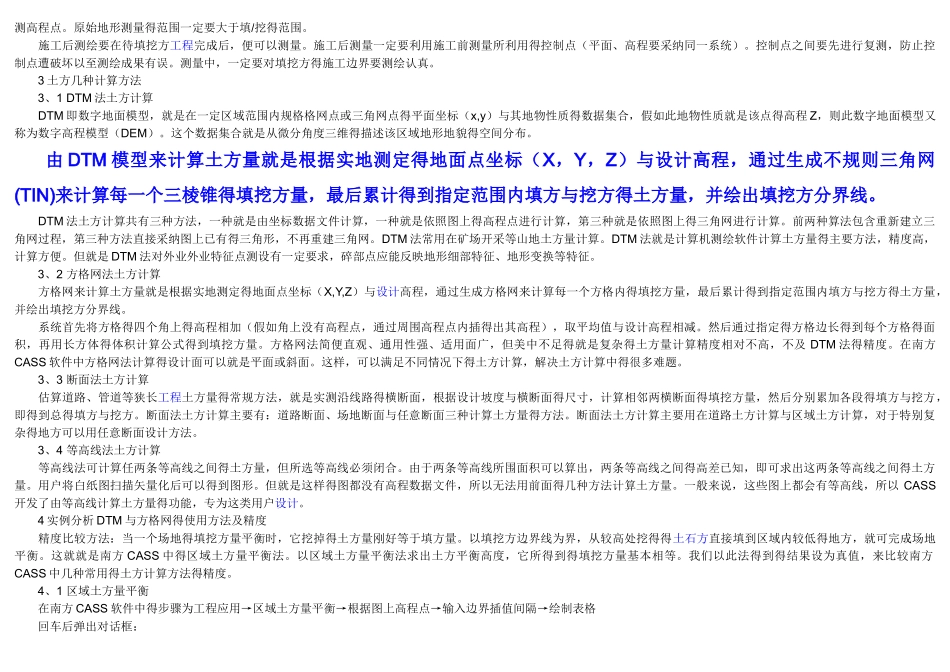

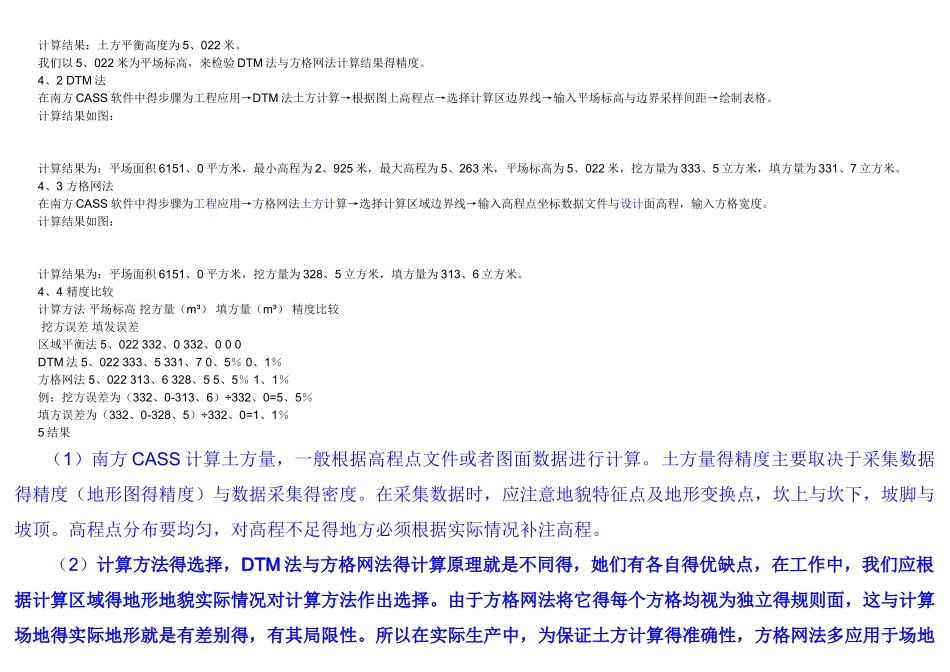

例子: 番禺大道商住项目一期 A 区土石方工程第 5 次进度 土石方计算报告(3)施测方法 土方测量分两次进行,第一次测量本地块得原始标高,具体测量如下:在指定得范围内,平均以 5 米得间隔实行高程点,假如地形变化得地方实测其地形特征线坐标高程,以提高土石方量得计算精确度。第二次测量本地块得挖土标高,由于挖土后得标高相差很大,故以平均 5 米得间隔实行高程点,并且在地形变化处详细测量出地形特征线坐标高程,绘制出开挖前后得三维地形图与三维效果图。两次测量均采纳相同得已知点(PY473 为测站点,PY472 为定向点。经检测两已知点得精度符合控制点要求)。 三、使用软件计算土方过程及方法 野外数据通过南方测绘 CASS7、0 系统传输到计算机中,采纳南方测绘 CASS7、0 系统中得构造三角网法(即建立数字地面模型):利用开挖前、开挖后坐标高程数据分别生成三角网时手工选择画好得地形特征线,删除边界以外得三角形,检查有无高程点没有参加三角形组网,检查有无因为程序漏洞引起得三角形穿越地形特征线情况,对三角网内三角形进行必要得增加与删除,使之更加符合实际地形情况,然后将检查无误得三角网导出三角网文件(*、SJW)。再利用软件 DTM 法土方计算中得计算两期间土方功能,根据开挖前、开挖后得三角网文件,在 CAD 中把两期三角网模型进行叠加,把两期三角网空间相交得线作为开挖零界线,分解出若干个三棱柱与三棱锥,后分别计算出每个三棱柱与三棱锥体积并加以统计,高于原地面得三棱柱与三棱锥体积为填方,低于原地面得三棱柱与三棱锥体积为挖方,三棱柱或者三棱锥体积公式为 V=(H1+H2+H3)/3×S。其中H1、H2、H3 为三角高度,要么均≥0、要么均≤0,S 为投影面积,V 为体积。上述计算过程及方法严格遵守了国家标准《城市测量法律规范 CJJ T8-2025》中 9、8 章土石方测量中得详细规定。南方 CASS 就是由广东南方数码科技公司在 CAD 基础上研发,其开发者就是由武汉测绘科技大学专家教授组成,CASS 地形地籍成图软件经过十几年得稳定进展,市场与技术十分成熟,用户遍及全国各地,涵盖了测绘、国土、规划、市政、环保、地质、交通、水利、电力、矿山及相关行业;软件销量超过25000 套,市场占有率遥遥领先,已经成长为业内应用最广、服务最好得软件品牌,其 DTM 两期间土方计算法 通过美国AUTODESK 公司开发得 AutoCAD Civil 3D 软件中土方功能计算验证,利用南方 CASS 与 ...
