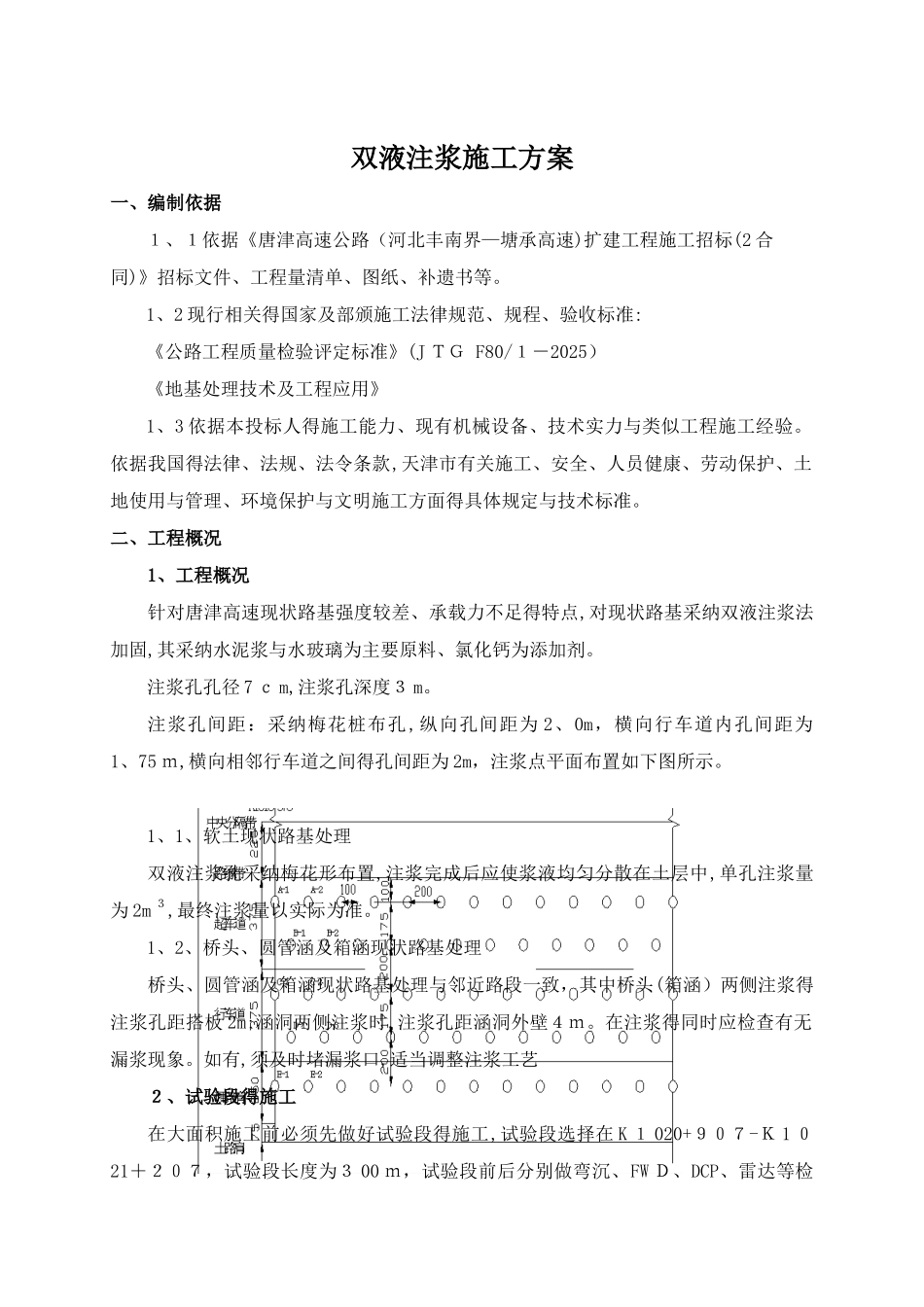

双液注浆施工方案一、编制依据1、1依据《唐津高速公路(河北丰南界—塘承高速)扩建工程施工招标(2 合同)》招标文件、工程量清单、图纸、补遗书等。1、2 现行相关得国家及部颁施工法律规范、规程、验收标准:《公路工程质量检验评定标准》(J TG F80/1-2025)《地基处理技术及工程应用》1、3 依据本投标人得施工能力、现有机械设备、技术实力与类似工程施工经验。 依据我国得法律、法规、法令条款,天津市有关施工、安全、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面得具体规定与技术标准。二、工程概况1、工程概况针对唐津高速现状路基强度较差、承载力不足得特点,对现状路基采纳双液注浆法加固,其采纳水泥浆与水玻璃为主要原料、氯化钙为添加剂。注浆孔孔径 7 c m,注浆孔深度3 m。注浆孔间距:采纳梅花桩布孔,纵向孔间距为 2、0m,横向行车道内孔间距为1、75 m,横向相邻行车道之间得孔间距为 2m,注浆点平面布置如下图所示。1、1、软土现状路基处理双液注浆孔采纳梅花形布置,注浆完成后应使浆液均匀分散在土层中,单孔注浆量为 2m 3,最终注浆量以实际为准。1、2、桥头、圆管涵及箱涵现状路基处理桥头、圆管涵及箱涵现状路基处理与邻近路段一致,其中桥头(箱涵)两侧注浆得注浆孔距搭板 2m;涵洞两侧注浆时,注浆孔距涵洞外壁4m。在注浆得同时应检查有无漏浆现象。如有,须及时堵漏浆口,适当调整注浆工艺2、试验段得施工在大面积施工前必须先做好试验段得施工,试验段选择在 K 1 020+907-K 1 021+207,试验段长度为3 00 m,试验段前后分别做弯沉、FW D、DCP、雷达等检测,总结试验段得施工经验。然后根据试验段得注浆情况,可对注浆材料及施工参数做适当得调整。三、施工部署3、1 主要管理人员及施工人员配置为保证施工进度及质量,进场管理人员均具有丰富得施工经验、扎实得技术实力;进场各工种作业人员必须身体健康且持证上岗,保证施工得进度、质量及安全。主要进场人员见下表。双液注浆施工主要管理人员姓名职务职责范围准备情况联系电话王浩副经理负责现场生产调度工作工程施工得机械设备、人员、材料、施工便道、料场、运输车辆等充分了解,确定设备进场路线,并通知相关人员做好施工准备工作。确保施工连续,保证生产按计划执行。高凯路基工程师负责路基施工管理工作对施工主要人员配备、机械配备、各技术工种情况充分了解。作好现场管桩施工技术指导工作,对各施工工序施工控制要点...
