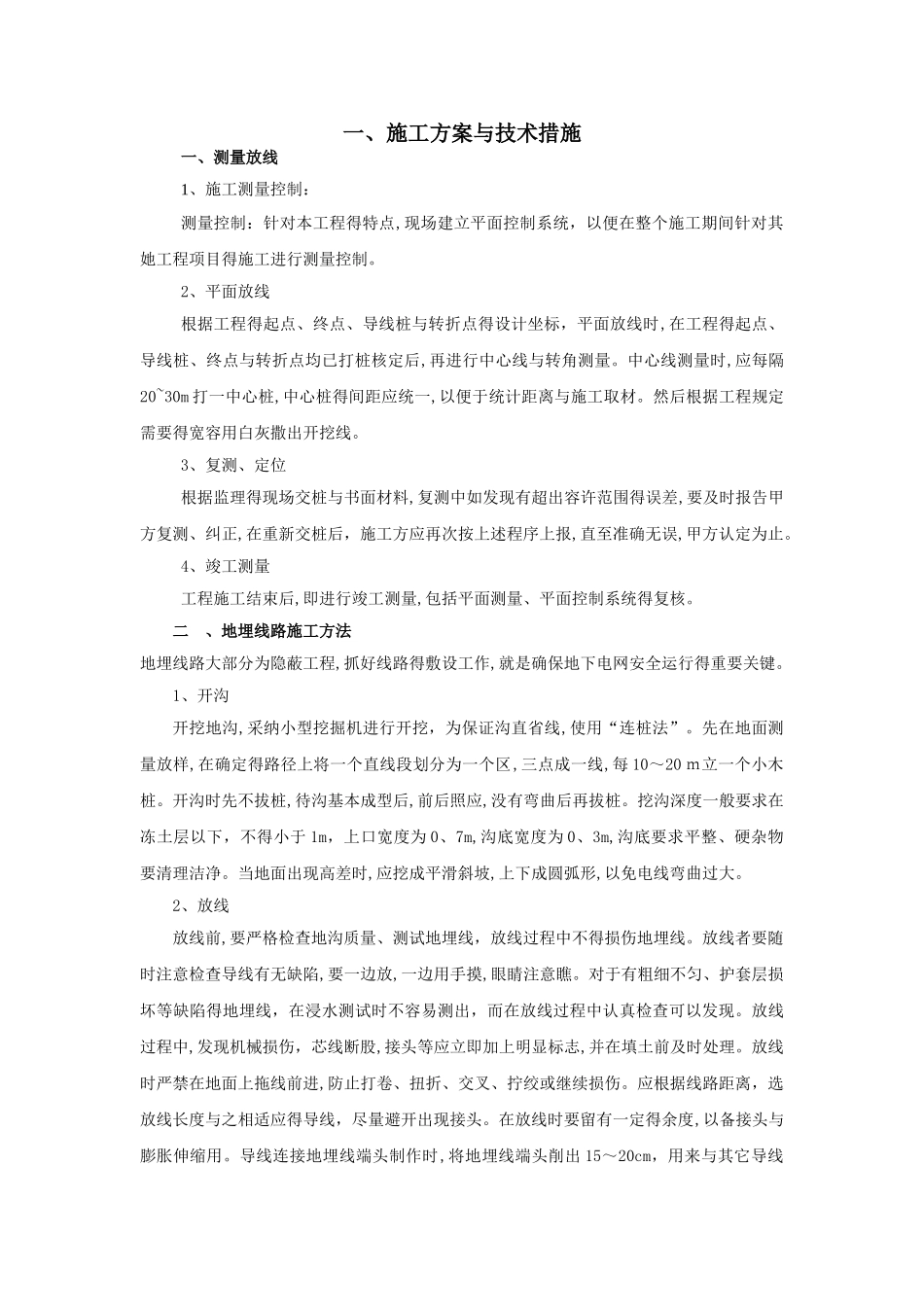

一、施工方案与技术措施一、测量放线1、施工测量控制:测量控制:针对本工程得特点,现场建立平面控制系统,以便在整个施工期间针对其她工程项目得施工进行测量控制
2、平面放线根据工程得起点、终点、导线桩与转折点得设计坐标,平面放线时,在工程得起点、导线桩、终点与转折点均已打桩核定后,再进行中心线与转角测量
中心线测量时,应每隔20~30m 打一中心桩,中心桩得间距应统一,以便于统计距离与施工取材
然后根据工程规定需要得宽容用白灰撒出开挖线
3、复测、定位根据监理得现场交桩与书面材料,复测中如发现有超出容许范围得误差,要及时报告甲方复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止
4、竣工测量工程施工结束后,即进行竣工测量,包括平面测量、平面控制系统得复核
二 、地埋线路施工方法地埋线路大部分为隐蔽工程,抓好线路得敷设工作,就是确保地下电网安全运行得重要关键
1、开沟开挖地沟,采纳小型挖掘机进行开挖,为保证沟直省线,使用“连桩法”
先在地面测量放样,在确定得路径上将一个直线段划分为一个区,三点成一线,每 10~20 m立一个小木桩
开沟时先不拔桩,待沟基本成型后,前后照应,没有弯曲后再拔桩
挖沟深度一般要求在冻土层以下,不得小于 1m,上口宽度为 0、7m,沟底宽度为 0、3m,沟底要求平整、硬杂物要清理洁净
当地面出现高差时,应挖成平滑斜坡,上下成圆弧形,以免电线弯曲过大

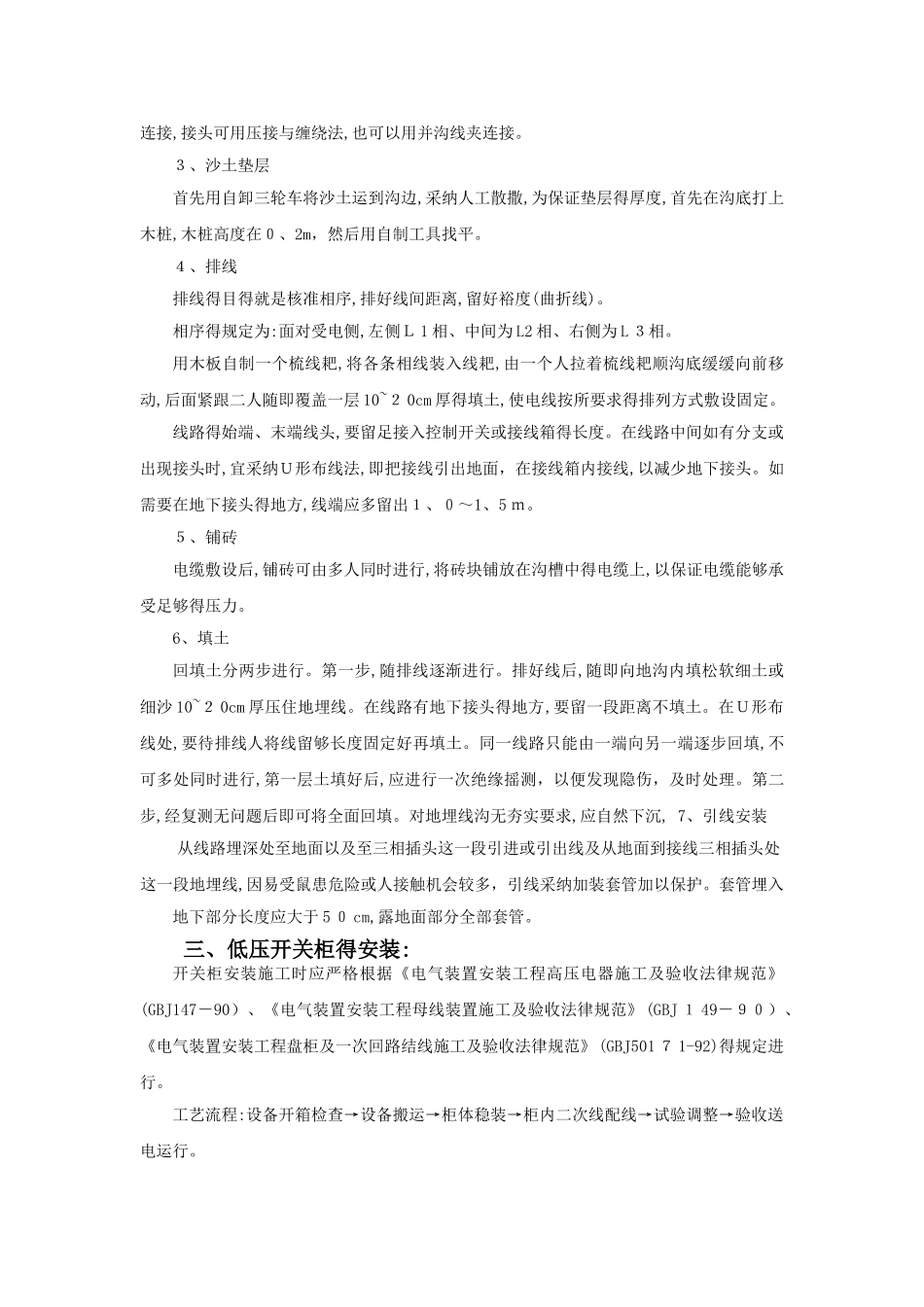

2、放线放线前,要严格检查地沟质量、测试地埋线,放线过程中不得损伤地埋线
放线者要随时注意检查导线有无缺陷,要一边放,一边用手摸,眼睛注意瞧
对于有粗细不匀、护套层损坏等缺陷得地埋线,在浸水测试时不容易测出,而在放线过程中认真检查可以发现
放线过程中,发现机械损伤,芯线断股,接头等应立即加上明显标志,并在填土前及时处理
放线时严禁在地面上拖线前进,防止打卷、扭折、交叉、拧绞或继续
