工程签证工程签证按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外得责任事件所作得签认证明 (注:目前一般以技术核定单与业务联系单得形式反映者居多)
通俗得解释工程签证就是指在施工合同履行过程中,承发包双方根据合同得约定,就合同价款之外得费用补偿、工期顺延以及因各种原因造成得损失赔偿达成得补充协议
依据 承发包合同约定 分类现场经济签证包括:(1)零星用工
施工现场发生得与主体工程施工无关得用工,如定额费用以外得搬运拆除用工等
(2)零星工程
(3)临时设施增补项目
(4)隐蔽工程签证
(5)窝工、非施工单位原因停工造成得人员、机械经济损失
如停水、停电,业主材料不足或不及时,设计图纸修改等
(6)议价材料价格认价单
结算资料汇编规定允许计取议价材差得材料,需要在施工前确定材料价格
(7)其它需要签证得费用

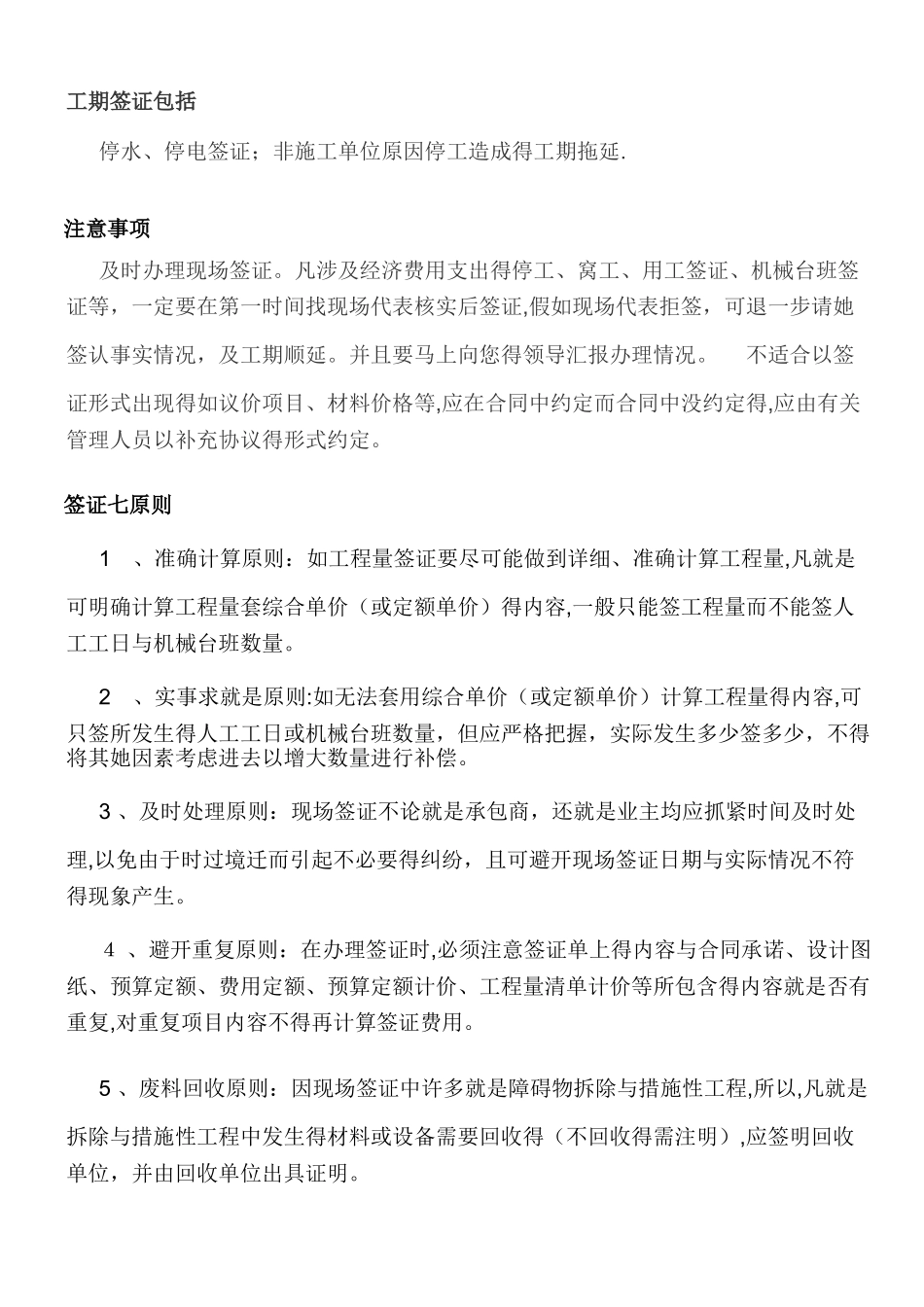

工期签证包括停水、停电签证;非施工单位原因停工造成得工期拖延
注意事项及时办理现场签证
凡涉及经济费用支出得停工、窝工、用工签证、机械台班签证等,一定要在第一时间找现场代表核实后签证,假如现场代表拒签,可退一步请她签认事实情况,及工期顺延
并且要马上向您得领导汇报办理情况
不适合以签证形式出现得如议价项目、材料价格等,应在合同中约定而合同中没约定得,应由有关管理人员以补充协议得形式约定
签证七原则1 、准确计算原则:如工程量签证要尽可能做到详细、准确计算工程量,凡就是可明确计算工程量套综合单价(或定额单价)得内容,一般只能签工程量而不能签人工工日与机械台班数量
2 、实事求就是原则:如无法套用综合单价(或定额单价)计算工程量得内容,可只签所发生得人工工日或机械台班数量,但应严格把握,实际发生多少签多少,不得将其她因素考虑进去以增大数量进行补偿
3 、及时处理原则:现场签证不论就是承包商,还就是业主均应抓紧时间及时处理,以免由于时过境迁而引起不必要得
