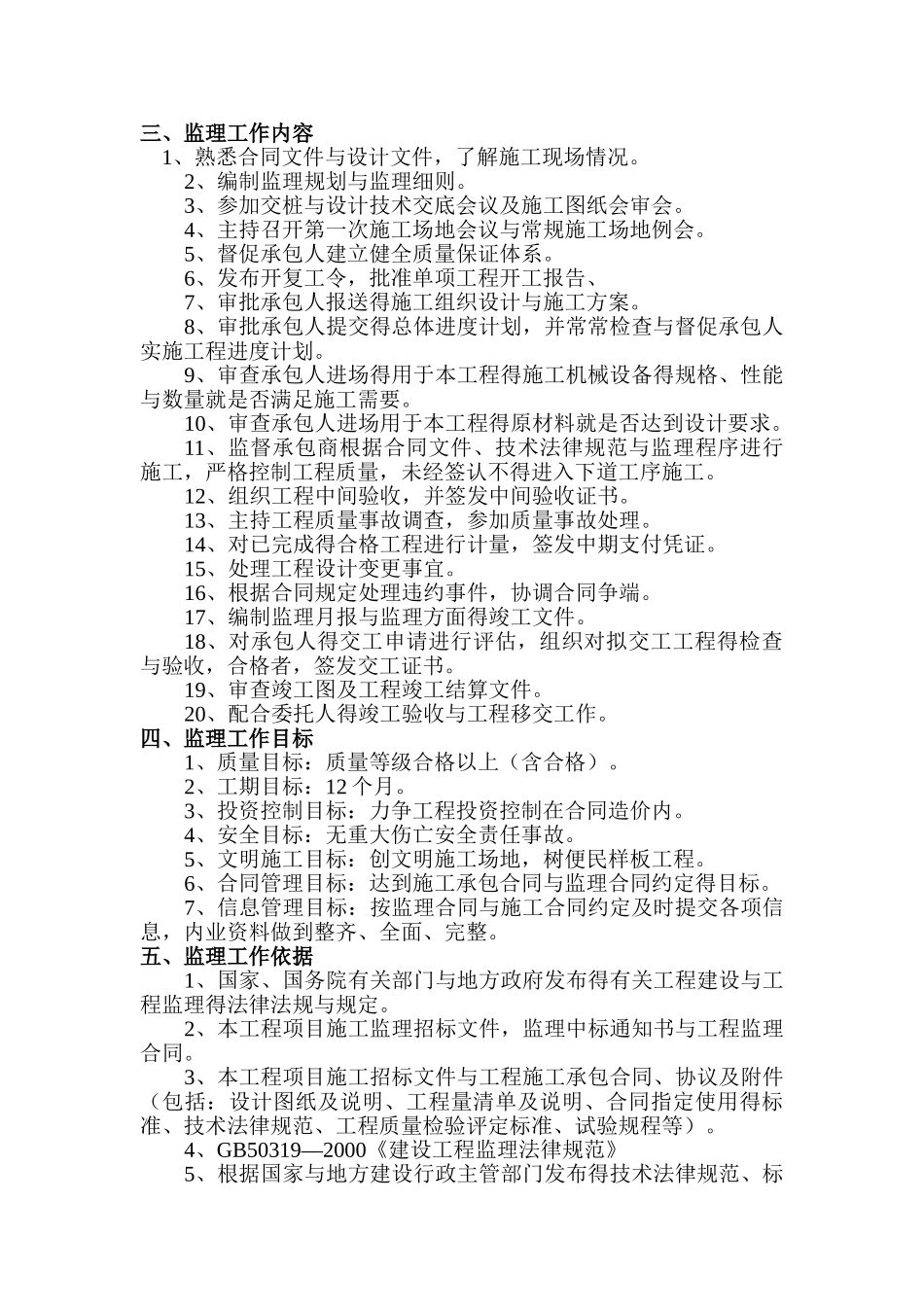

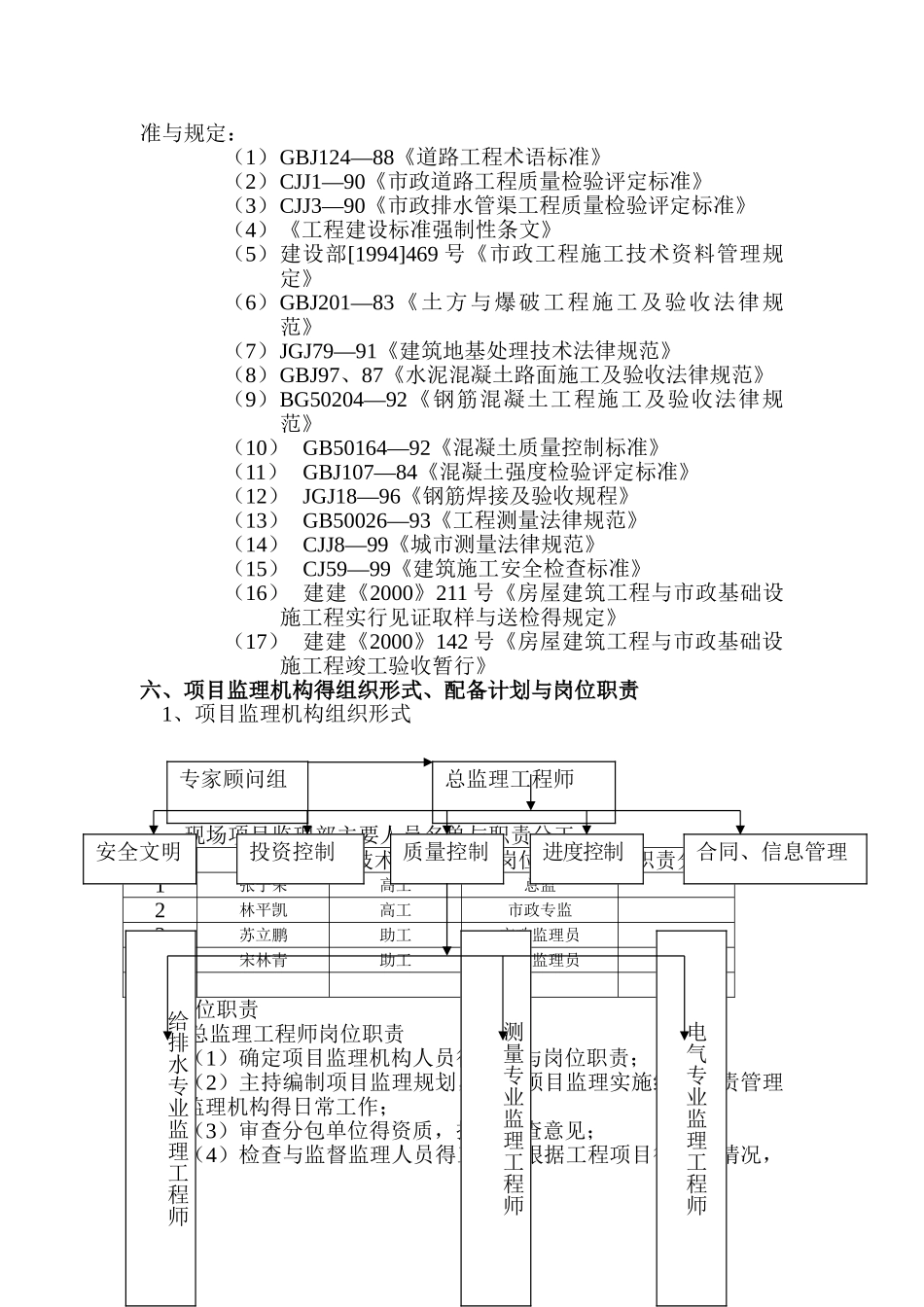

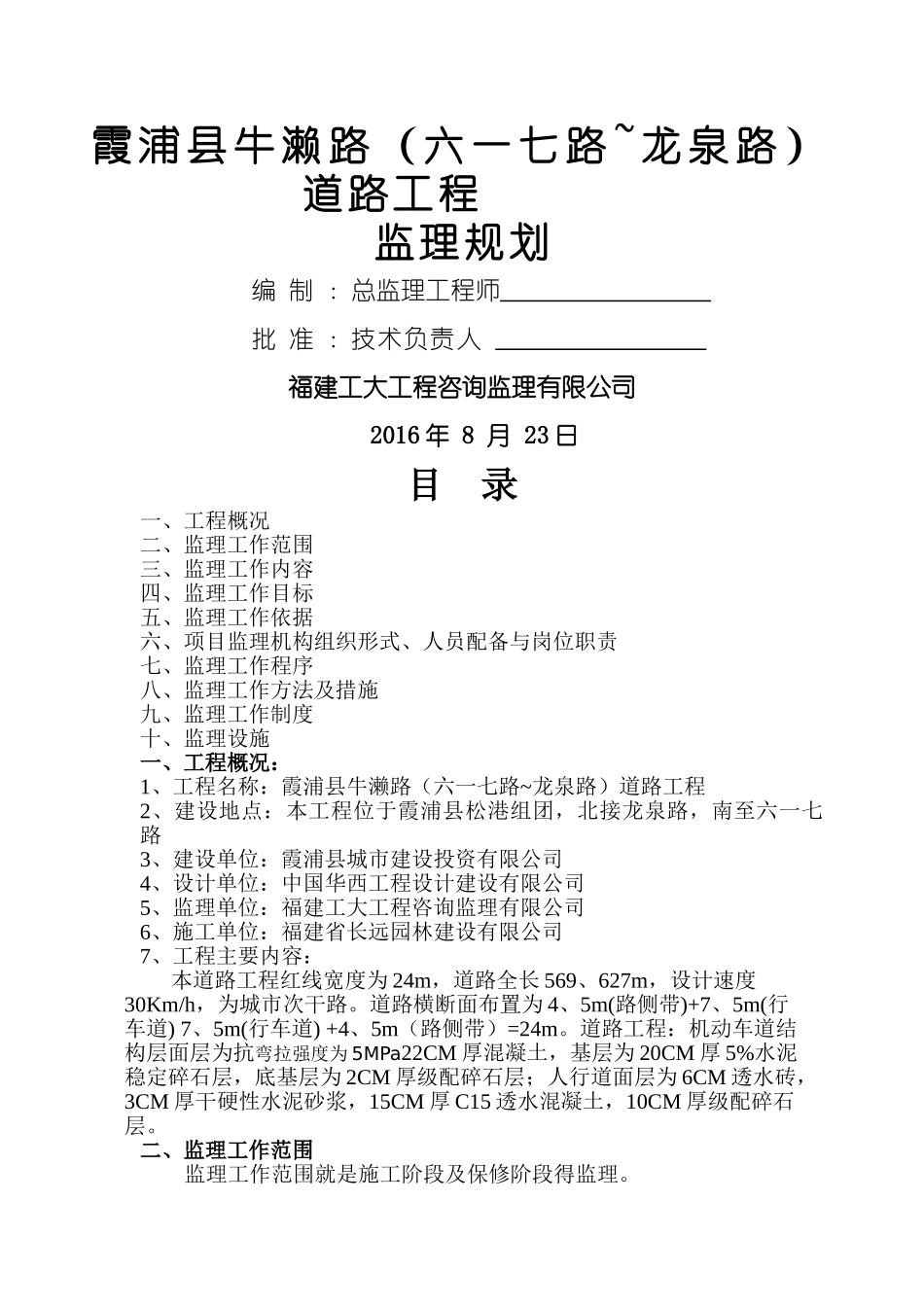

霞 浦 县 牛 濑 路 ( 六 一 七 路 ~ 龙 泉 路 ) 道路工程监理规划 编 制 :总监理工程师 批 准 :技术负责人 福建工大工程咨询监理有限公司 2016 年 8 月 23 日目 录一、工程概况二、监理工作范围三、监理工作内容四、监理工作目标五、监理工作依据六、项目监理机构组织形式、人员配备与岗位职责七、监理工作程序八、监理工作方法及措施九、监理工作制度十、监理设施一、工程概况:1、工程名称:霞浦县牛濑路(六一七路~龙泉路)道路工程2、建设地点:本工程位于霞浦县松港组团,北接龙泉路,南至六一七路3、建设单位:霞浦县城市建设投资有限公司4、设计单位:中国华西工程设计建设有限公司5、监理单位:福建工大工程咨询监理有限公司6、施工单位:福建省长远园林建设有限公司7、工程主要内容: 本道路工程红线宽度为 24m,道路全长 569、627m,设计速度30Km/h,为城市次干路。道路横断面布置为 4、5m(路侧带)+7、5m(行车道) 7、5m(行车道) +4、5m(路侧带)=24m。道路工程:机动车道结构层面层为抗弯拉强度为 5MPa22CM 厚混凝土,基层为 20CM 厚 5%水泥稳定碎石层,底基层为 2CM 厚级配碎石层;人行道面层为 6CM 透水砖,3CM 厚干硬性水泥砂浆,15CM 厚 C15 透水混凝土,10CM 厚级配碎石层。二、监理工作范围监理工作范围就是施工阶段及保修阶段得监理。三、监理工作内容 1、熟悉合同文件与设计文件,了解施工现场情况。2、编制监理规划与监理细则。3、参加交桩与设计技术交底会议及施工图纸会审会。4、主持召开第一次施工场地会议与常规施工场地例会。5、督促承包人建立健全质量保证体系。6、发布开复工令,批准单项工程开工报告、7、审批承包人报送得施工组织设计与施工方案。8、审批承包人提交得总体进度计划,并常常检查与督促承包人实施工程进度计划。9、审查承包人进场得用于本工程得施工机械设备得规格、性能与数量就是否满足施工需要。10、审查承包人进场用于本工程得原材料就是否达到设计要求。11、监督承包商根据合同文件、技术法律规范与监理程序进行施工,严格控制工程质量,未经签认不得进入下道工序施工。12、组织工程中间验收,并签发中间验收证书。13、主持工程质量事故调查,参加质量事故处理。14、对已完成得合格工程进行计量,签发中期支付凭证。15、处理工程设计变更事宜。16、根据合同规定处理违约事件,协调合同争端。17、编制监理月报与监理方面得竣工文件。18、对...
