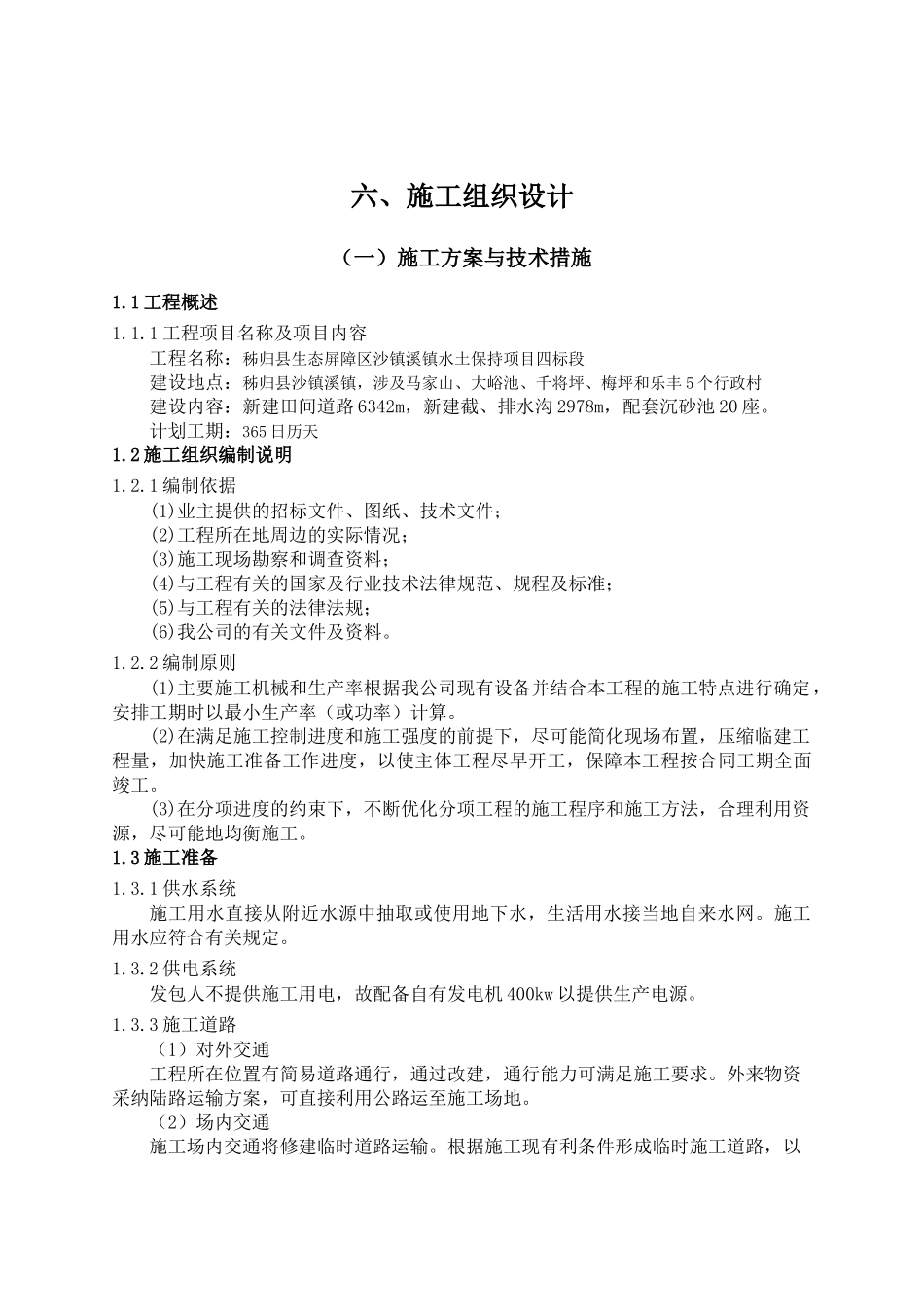

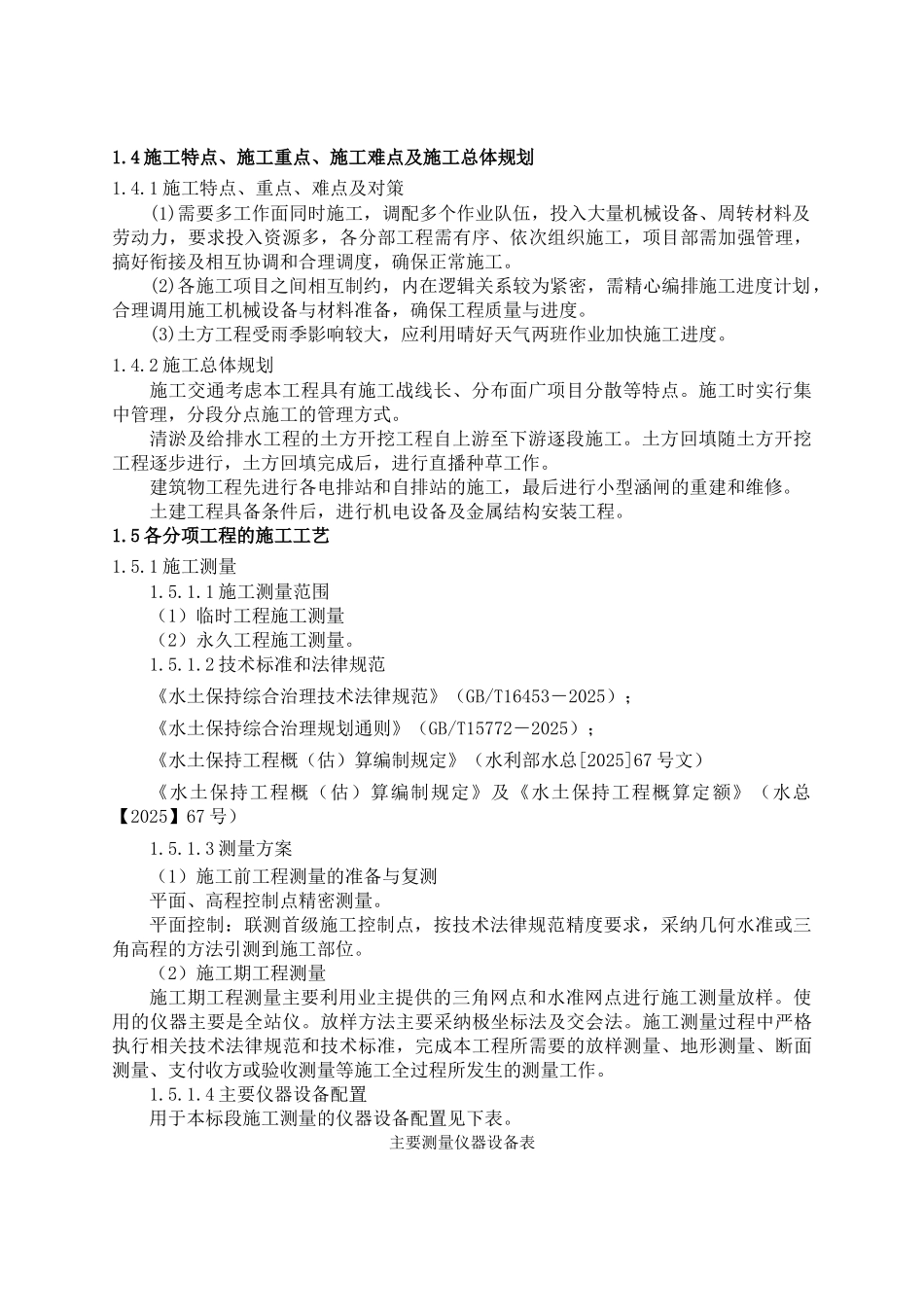

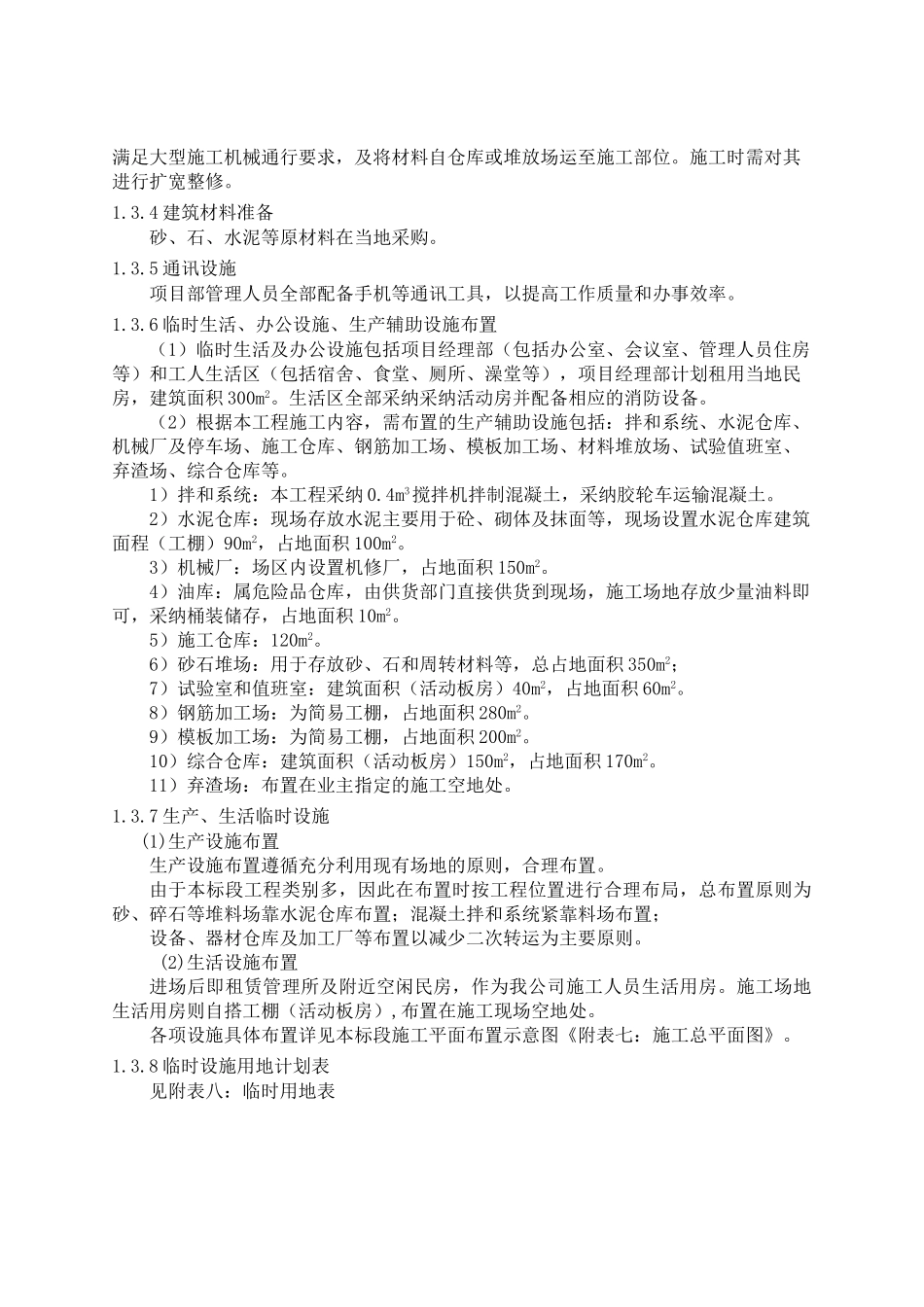

六、施工组织设计(一)施工方案与技术措施1
1 工程概述1
1 工程项目名称及项目内容工程名称:秭归县生态屏障区沙镇溪镇水土保持项目四标段建设地点:秭归县沙镇溪镇,涉及马家山、大峪池、千将坪、梅坪和乐丰 5 个行政村建设内容:新建田间道路 6342m,新建截、排水沟 2978m,配套沉砂池 20 座
计划工期:365 日历天1
2 施工组织编制说明1
1 编制依据(1)业主提供的招标文件、图纸、技术文件;(2)工程所在地周边的实际情况; (3)施工现场勘察和调查资料;(4)与工程有关的国家及行业技术法律规范、规程及标准;(5)与工程有关的法律法规;(6)我公司的有关文件及资料
2 编制原则(1)主要施工机械和生产率根据我公司现有设备并结合本工程的施工特点进行确定,安排工期时以最小生产率(或功率)计算
(2)在满足施工控制进度和施工强度的前提下,尽可能简化现场布置,压缩临建工程量,加快施工准备工作进度,以使主体工程尽早开工,保障本工程按合同工期全面竣工
(3)在分项进度的约束下,不断优化分项工程的施工程序和施工方法,合理利用资源,尽可能地均衡施工
3 施工准备1
1 供水系统施工用水直接从附近水源中抽取或使用地下水,生活用水接当地自来水网
施工用水应符合有关规定
2 供电系统发包人不提供施工用电,故配备自有发电机 400kw 以提供生产电源
3 施工道路(1)对外交通工程所在位置有简易道路通行,通过改建,通行能力可满足施工要求
外来物资采纳陆路运输方案,可直接利用公路运至施工场地
(2)场内交通施工场内交通将修建临时道路运输
根据施工现有利条件形成临时施工道路,以满足大型施工机械通行要求,及将材料自仓库或堆放场运至施工部位
施工时需对其进行扩宽整修
4 建筑材料准备砂、石、水泥等原材料在当地采购
5 通讯设施项目部管理人
