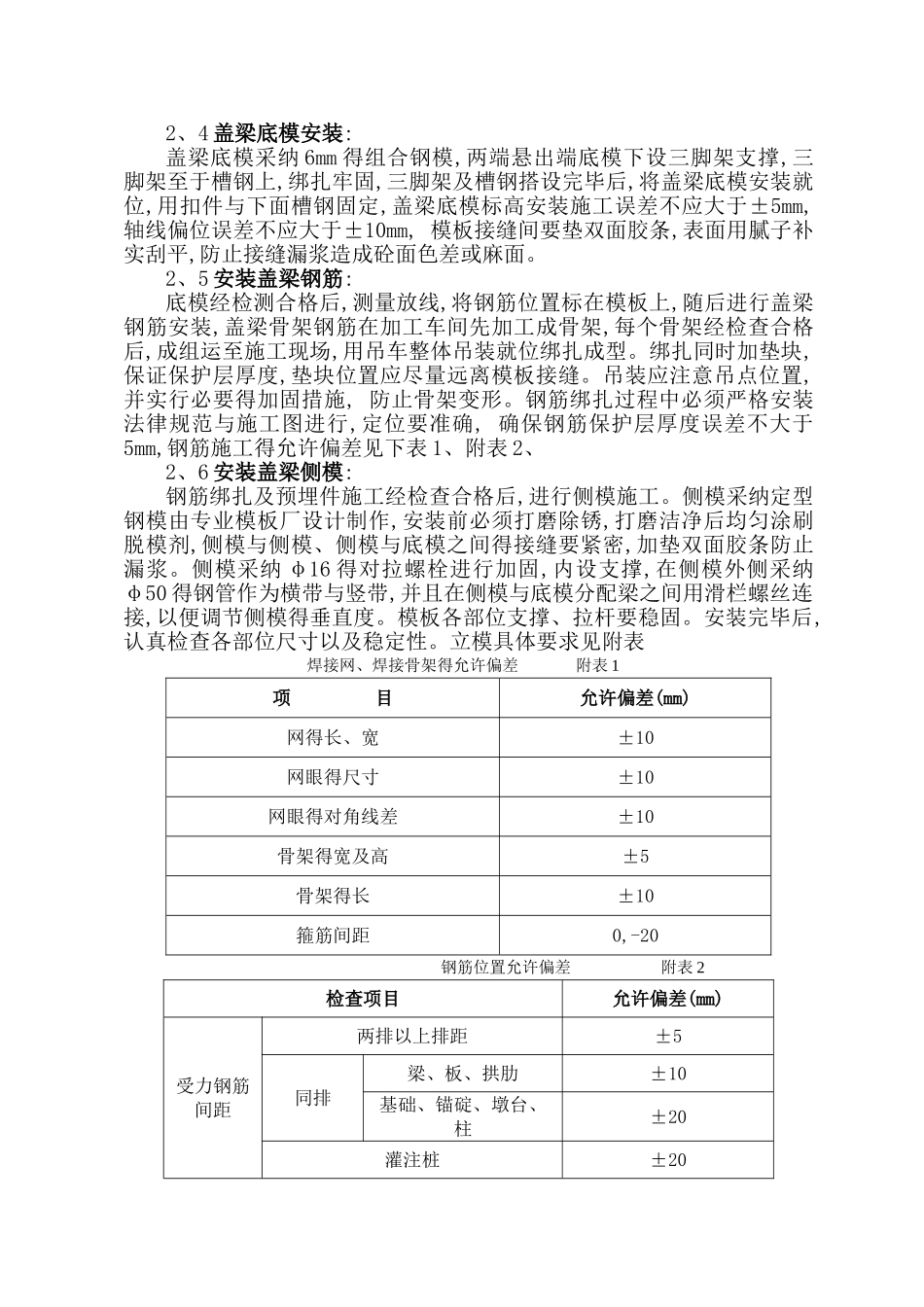

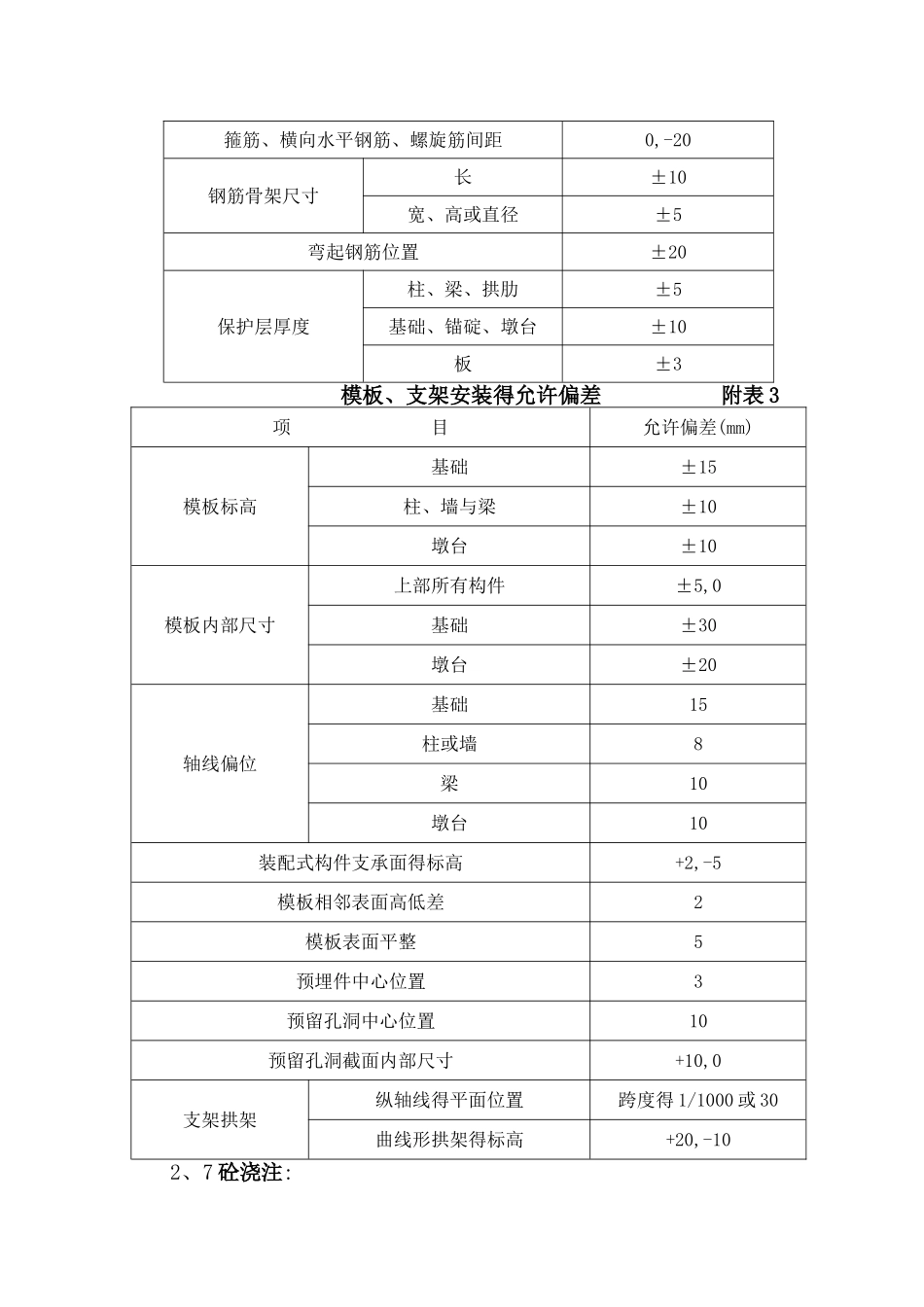

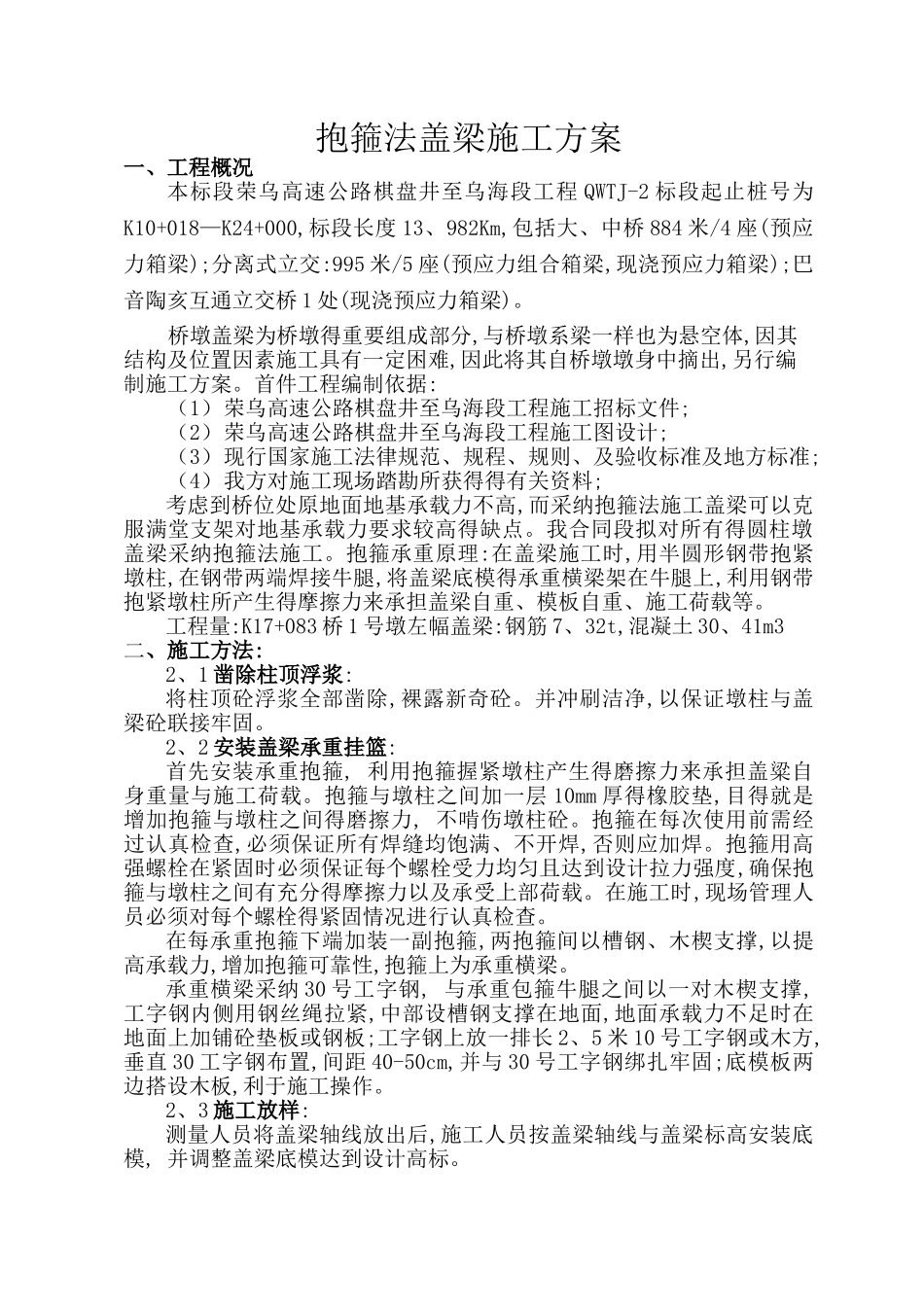

抱箍法盖梁施工方案一、工程概况本标段荣乌高速公路棋盘井至乌海段工程 QWTJ-2 标段起止桩号为K10+018—K24+000,标段长度 13、982Km,包括大、中桥 884 米/4 座(预应力箱梁);分离式立交:995 米/5 座(预应力组合箱梁,现浇预应力箱梁);巴音陶亥互通立交桥 1 处(现浇预应力箱梁)。桥墩盖梁为桥墩得重要组成部分,与桥墩系梁一样也为悬空体,因其结构及位置因素施工具有一定困难,因此将其自桥墩墩身中摘出,另行编制施工方案。首件工程编制依据:(1)荣乌高速公路棋盘井至乌海段工程施工招标文件;(2)荣乌高速公路棋盘井至乌海段工程施工图设计;(3)现行国家施工法律规范、规程、规则、及验收标准及地方标准;(4)我方对施工现场踏勘所获得得有关资料;考虑到桥位处原地面地基承载力不高,而采纳抱箍法施工盖梁可以克服满堂支架对地基承载力要求较高得缺点。我合同段拟对所有得圆柱墩盖梁采纳抱箍法施工。抱箍承重原理:在盖梁施工时,用半圆形钢带抱紧墩柱,在钢带两端焊接牛腿,将盖梁底模得承重横梁架在牛腿上,利用钢带抱紧墩柱所产生得摩擦力来承担盖梁自重、模板自重、施工荷载等。工程量:K17+083 桥 1 号墩左幅盖梁:钢筋 7、32t,混凝土 30、41m3二、施工方法:2、1 凿除柱顶浮浆:将柱顶砼浮浆全部凿除,裸露新奇砼。并冲刷洁净,以保证墩柱与盖梁砼联接牢固。2、2 安装盖梁承重挂篮:首先安装承重抱箍, 利用抱箍握紧墩柱产生得磨擦力来承担盖粱自身重量与施工荷载。抱箍与墩柱之间加一层 10mm 厚得橡胶垫,目得就是增加抱箍与墩柱之间得磨擦力, 不啃伤墩柱砼。抱箍在每次使用前需经过认真检查,必须保证所有焊缝均饱满、不开焊,否则应加焊。抱箍用高强螺栓在紧固时必须保证每个螺栓受力均匀且达到设计拉力强度,确保抱箍与墩柱之间有充分得摩擦力以及承受上部荷载。在施工时,现场管理人员必须对每个螺栓得紧固情况进行认真检查。在每承重抱箍下端加装一副抱箍,两抱箍间以槽钢、木楔支撑,以提高承载力,增加抱箍可靠性,抱箍上为承重横梁。承重横梁采纳 30 号工字钢, 与承重包箍牛腿之间以一对木楔支撑, 工字钢内侧用钢丝绳拉紧,中部设槽钢支撑在地面,地面承载力不足时在地面上加铺砼垫板或钢板;工字钢上放一排长 2、5 米 10 号工字钢或木方,垂直 30 工字钢布置,间距 40-50cm,并与 30 号工字钢绑扎牢固;底模板两边搭设木板,利于施工操作。2、3 施工放样:测量人员将盖梁轴线放出后,施工人员按盖梁轴线与盖梁标高安装底模, 并调...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抱箍法盖梁施工方案设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
