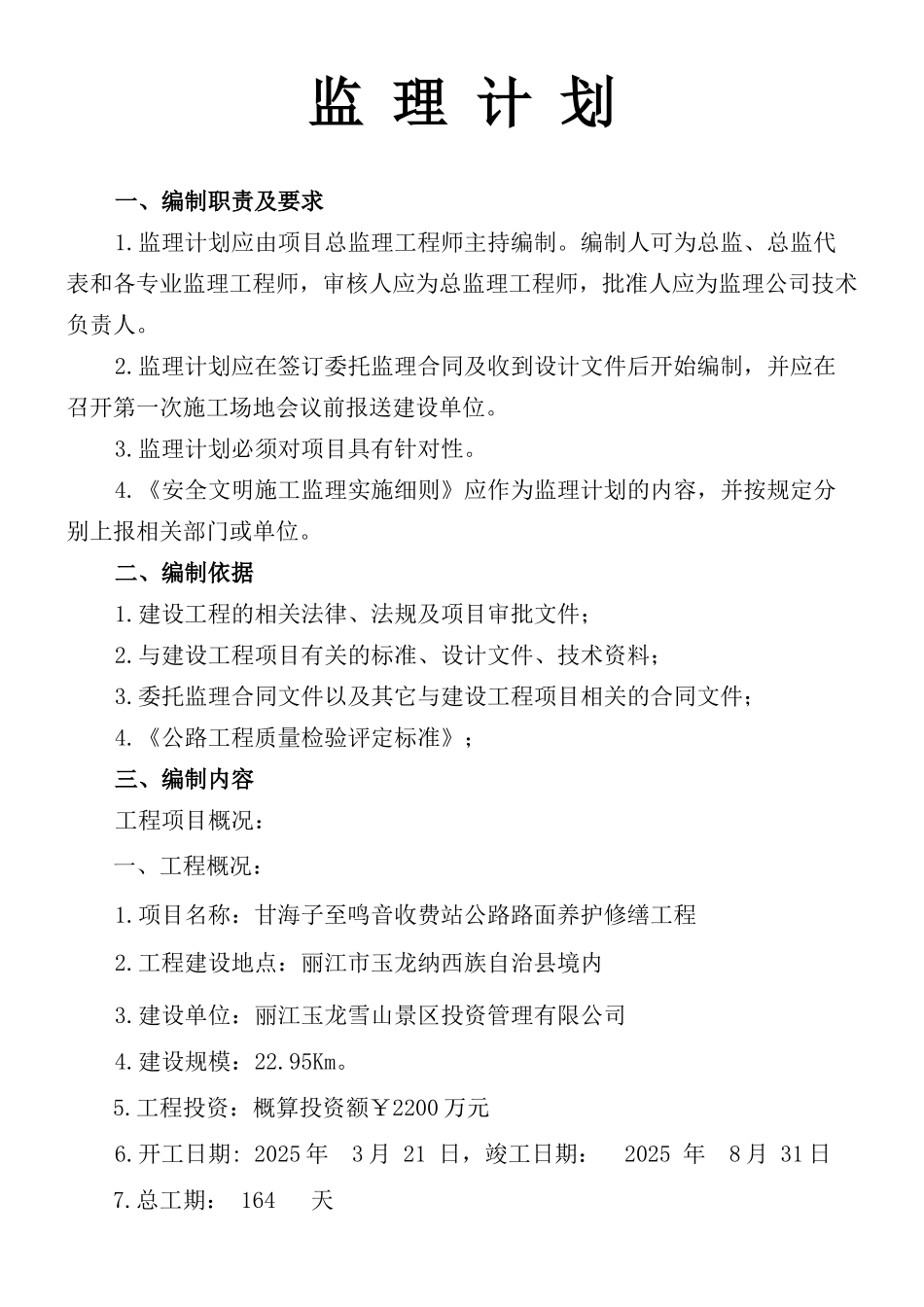

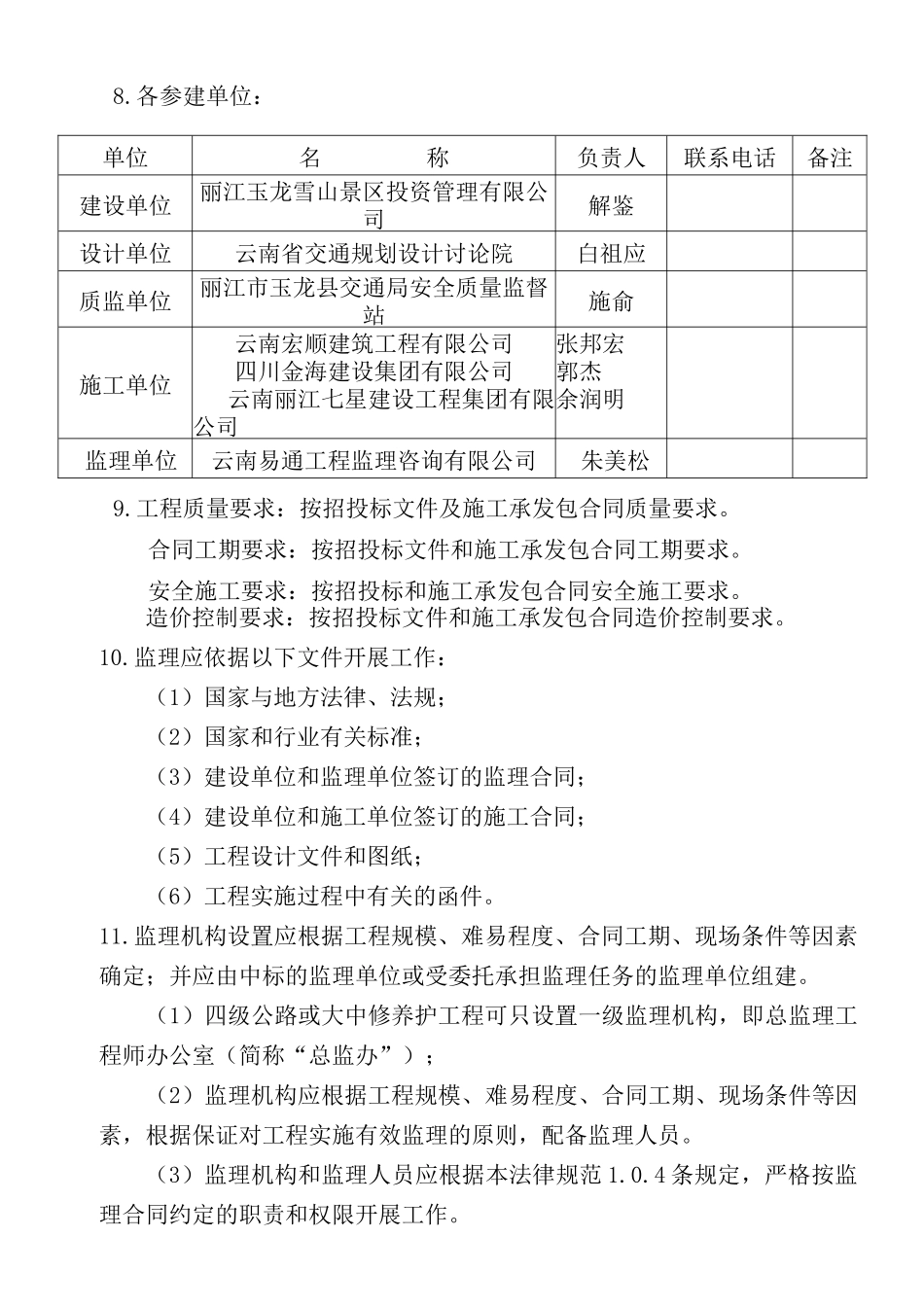

甘海子至鸣音收费站公路路面养护修缮工程监理计划编制: 审批: 批准: 云南易通工程监理咨询有限公司 二 0 一六年 月 日监 理 计 划一、编制职责及要求1.监理计划应由项目总监理工程师主持编制。编制人可为总监、总监代表和各专业监理工程师,审核人应为总监理工程师,批准人应为监理公司技术负责人。2.监理计划应在签订委托监理合同及收到设计文件后开始编制,并应在召开第一次施工场地会议前报送建设单位。3.监理计划必须对项目具有针对性。4.《安全文明施工监理实施细则》应作为监理计划的内容,并按规定分别上报相关部门或单位。二、编制依据1.建设工程的相关法律、法规及项目审批文件;2.与建设工程项目有关的标准、设计文件、技术资料;3.委托监理合同文件以及其它与建设工程项目相关的合同文件;4.《公路工程质量检验评定标准》;三、编制内容工程项目概况: 一、工程概况:1.项目名称:甘海子至鸣音收费站公路路面养护修缮工程2.工程建设地点:丽江市玉龙纳西族自治县境内3.建设单位:丽江玉龙雪山景区投资管理有限公司4.建设规模:22.95Km。 5.工程投资:概算投资额¥2200 万元6.开工日期: 2025 年 3 月 21 日,竣工日期: 2025 年 8 月 31 日 7.总工期: 164 天 8.各参建单位: 单位名 称负责人联系电话备注建设单位丽江玉龙雪山景区投资管理有限公司解鉴设计单位云南省交通规划设计讨论院白祖应质监单位丽江市玉龙县交通局安全质量监督站施俞施工单位云南宏顺建筑工程有限公司四川金海建设集团有限公司云南丽江七星建设工程集团有限公司张邦宏郭杰余润明监理单位云南易通工程监理咨询有限公司朱美松 9.工程质量要求:按招投标文件及施工承发包合同质量要求。合同工期要求:按招投标文件和施工承发包合同工期要求。安全施工要求:按招投标和施工承发包合同安全施工要求。 造价控制要求:按招投标文件和施工承发包合同造价控制要求。10.监理应依据以下文件开展工作:(1)国家与地方法律、法规;(2)国家和行业有关标准; (3)建设单位和监理单位签订的监理合同; (4)建设单位和施工单位签订的施工合同; (5)工程设计文件和图纸; (6)工程实施过程中有关的函件。11.监理机构设置应根据工程规模、难易程度、合同工期、现场条件等因素确定;并应由中标的监理单位或受委托承担监理任务的监理单位组建。 (1)四级公路或大中修养护工程可只设置一级监理机构,即总监理工程师办公室(简称“总...
