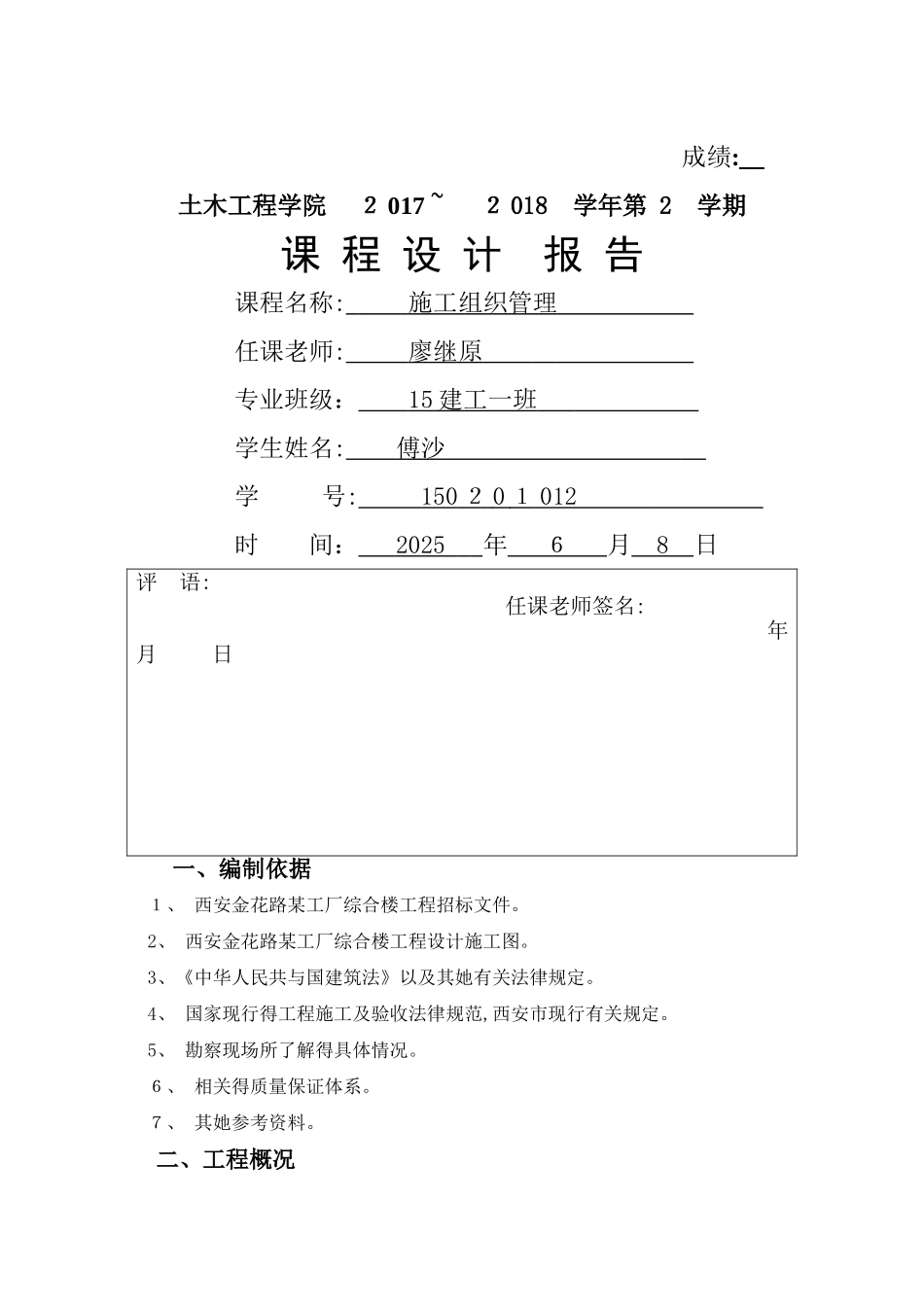

成绩: 土木工程学院 2 017 ~ 2 018 学年第 2 学期课 程 设 计 报 告课程名称: 施工组织管理 任课老师: 廖继原 专业班级: 15 建工一班 学生姓名: 傅沙 学 号: 150 2 0 1 012 时 间: 2025 年 6 月 8 日评 语: 任课老师签名: 年 月 日一、编制依据1、 西安金花路某工厂综合楼工程招标文件。2、 西安金花路某工厂综合楼工程设计施工图。3、《中华人民共与国建筑法》以及其她有关法律规定。4、 国家现行得工程施工及验收法律规范,西安市现行有关规定。5、 勘察现场所了解得具体情况。6、 相关得质量保证体系。7、 其她参考资料。二、工程概况2、1 建筑物概况本工程为西安某厂综合楼,位于金花路,由 I 部与 II 部组成 L 型转角楼。采纳现浇柱,预制梁,整体装配式钢筋混凝土框架结构。1、 层高及建筑面积:I 部五层,顶高 21m,层高 4.2m,II 部为六层,顶高23.1m,1-2 层层高4.8m,3、4、5 层层高为3.3m,6 层层高为 3.6m。总建筑面积783 4㎡。2、 绝对标高,±0、00 相当于绝对标高 4 2 5、044。3、 结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇。楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有 4cm 整浇层。墙体为非承重墙,外墙为 240mm 厚普通粘土砖墙,内墙为大孔空心砖墙。施工时横向预制梁吊装后再现浇纵向框架梁与次梁。4、 楼地面:水泥砂浆地面用于 II 部厨房与库房,宿舍等。水磨石地面用于上述以外得其它部位,底层地面垫层为 6 0厚 1 00#素混凝土。5、 顶棚及墙面:I部楼梯间为石膏板隔墙,贴白色塑料壁纸。其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。6、 外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。7、 屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂。2、2 施工工期要求基础工程由甲方自己完成。施工单位由±0、0 0 开始,总工期为 8 个月。从 201 1年 3 月1日至同年 10 月 30 日竣工。2、3 地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为 15T/m2,地下水位在地表下6-7m。建筑场地北面与东面均紧邻厂区,以墙为界,西、南为金花路。2、4 气象条件夏秋两季主导风向偏东,冬季北偏西。雨季为 9、1 0 两月。2、5 施工技术经济条件1、 本工程由西安...
