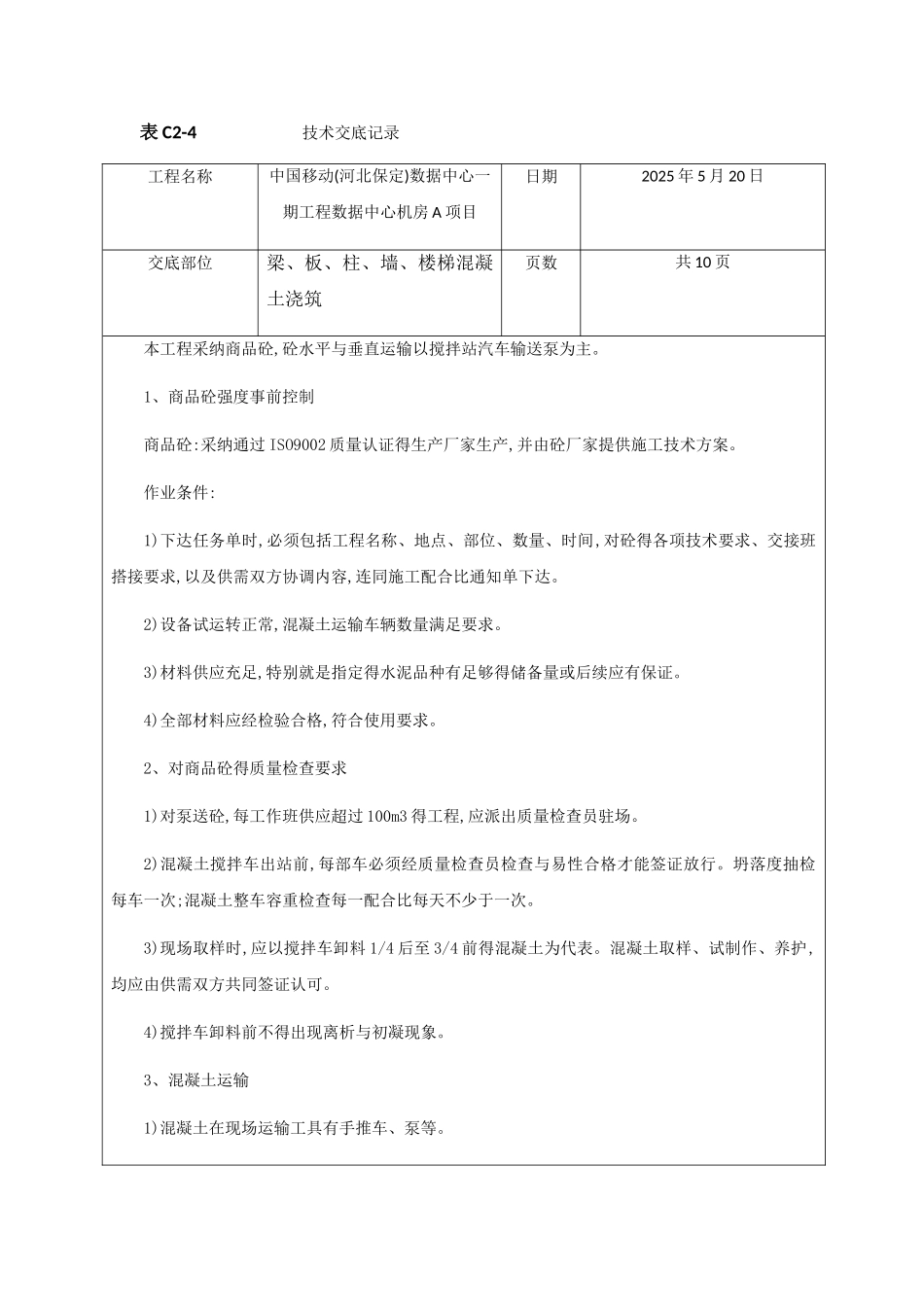

表 C2-4 技术交底记录工程名称中国移动(河北保定)数据中心一期工程数据中心机房 A 项目日期2025 年 5 月 20 日交底部位梁、板、柱、墙、楼梯混凝土浇筑页数共 10 页本工程采纳商品砼,砼水平与垂直运输以搅拌站汽车输送泵为主
1、商品砼强度事前控制商品砼:采纳通过 ISO9002 质量认证得生产厂家生产,并由砼厂家提供施工技术方案
作业条件:1)下达任务单时,必须包括工程名称、地点、部位、数量、时间,对砼得各项技术要求、交接班搭接要求,以及供需双方协调内容,连同施工配合比通知单下达
2)设备试运转正常,混凝土运输车辆数量满足要求
3)材料供应充足,特别就是指定得水泥品种有足够得储备量或后续应有保证
4)全部材料应经检验合格,符合使用要求
2、对商品砼得质量检查要求1)对泵送砼,每工作班供应超过 100m3 得工程,应派出质量检查员驻场
2)混凝土搅拌车出站前,每部车必须经质量检查员检查与易性合格才能签证放行
坍落度抽检每车一次;混凝土整车容重检查每一配合比每天不少于一次
3)现场取样时,应以搅拌车卸料 1/4 后至 3/4 前得混凝土为代表
混凝土取样、试制作、养护,均应由供需双方共同签证认可
4)搅拌车卸料前不得出现离析与初凝现象
3、混凝土运输1)混凝土在现场运输工具有手推车、泵等
2)混凝土自搅拌机中卸出后,应及时运到浇筑地点
延续时间,不能超过初凝时间
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象
如混凝土运到浇筑地点有离析现象时必须在浇灌前进行二次拌合

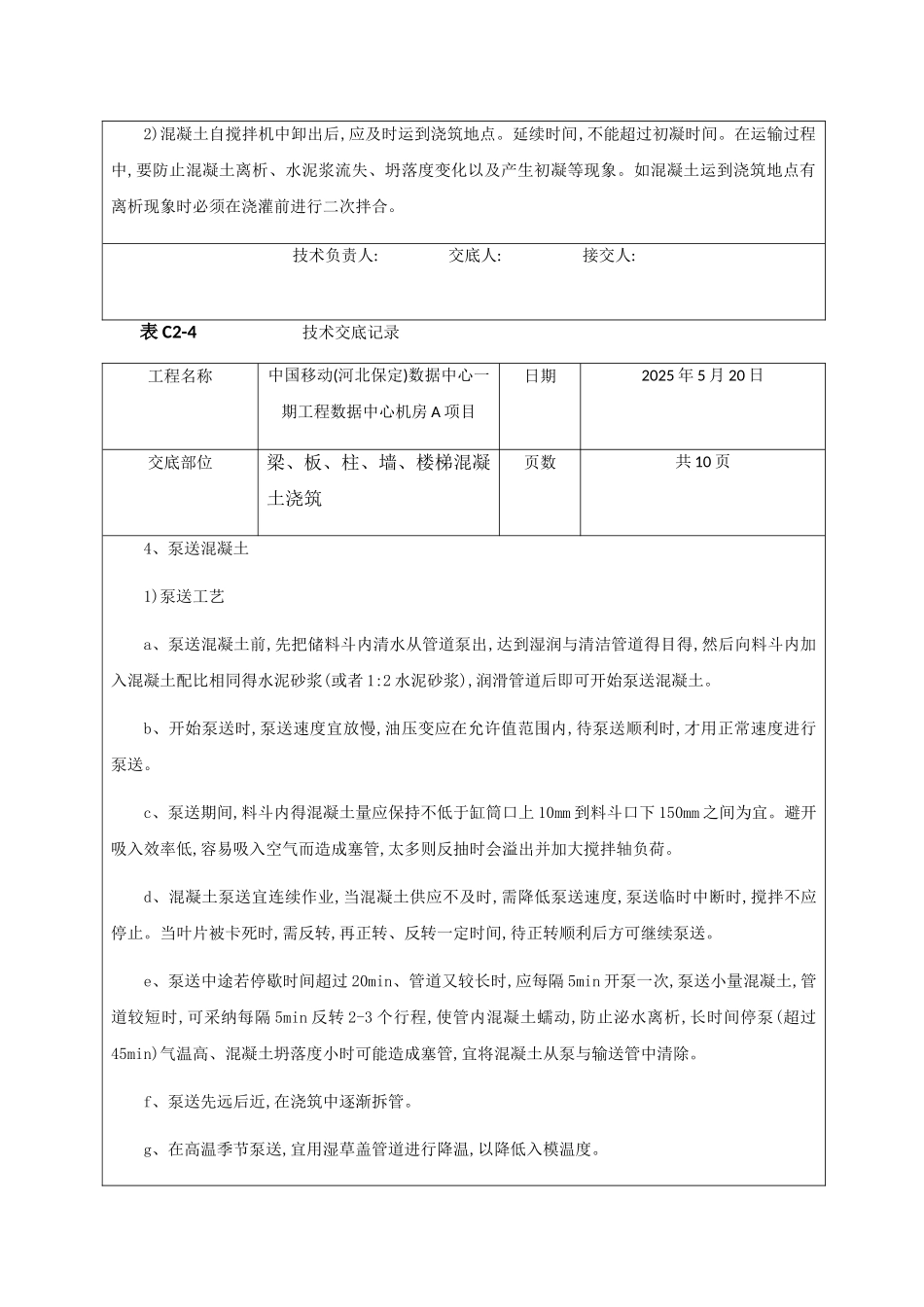

技术负责人: 交底人: 接交人:表 C2-4 技术交底记录工程名称中国移动(河北保定)数据中心一期工程数据中心机房 A 项目日期2025 年 5 月 20 日交底部位梁、板、柱、墙、楼梯混凝土浇筑页数共 10 页4、泵送混凝土1)泵送工艺a、泵送混凝土前,先把储料斗内清水从管
