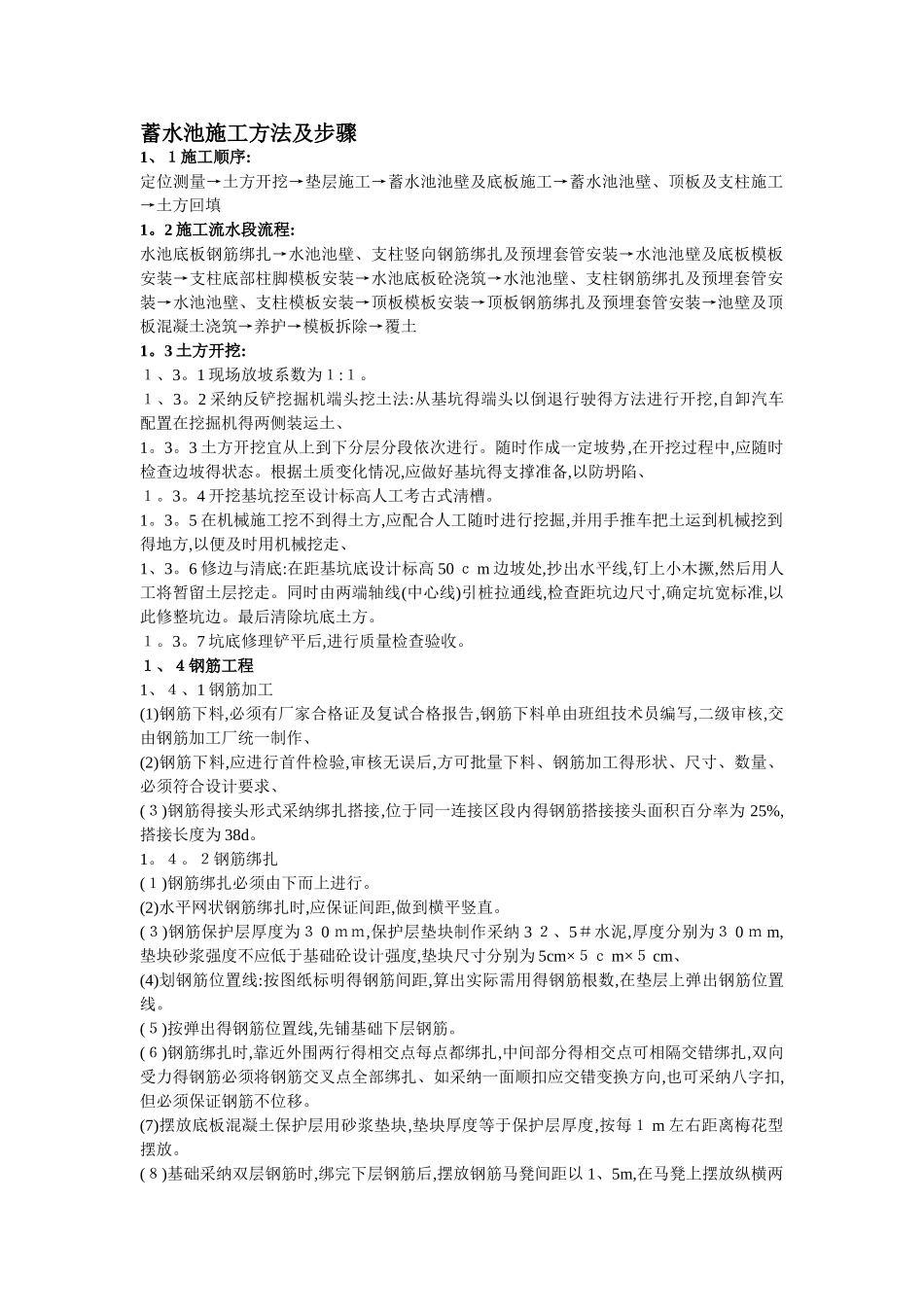

蓄水池施工方法及步骤 1、1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填 1
2 施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土 1
3 土方开挖: 1、3
1 现场放坡系数为1:1
2 采纳反铲挖掘机端头挖土法:从基坑得端头以倒退行驶得方法进行开挖,自卸汽车配置在挖掘机得两侧装运土、 1
3 土方开挖宜从上到下分层分段依次进行
随时作成一定坡势,在开挖过程中,应随时检查边坡得状态
根据土质变化情况,应做好基坑得支撑准备,以防坍陷、 1
4 开挖基坑挖至设计标高人工考古式淸槽
5 在机械施工挖不到得土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到得地方,以便及时用机械挖走、 1、3
6 修边与清底:在距基坑底设计标高 50 c m 边坡处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走
同时由两端轴线(中心线)引桩拉通线,检查距坑边尺寸,确定坑宽标准,以此修整坑边
最后清除坑底土方
7 坑底修理铲平后,进行质量检查验收
1、4钢筋工程 1、4、1 钢筋加工(1)钢筋下料,必须有厂家合格证及复试合格报告,钢筋下料单由班组技术员编写,二级审核,交由钢筋加工厂统一制作、 (2)钢筋下料,应进行首件检验,审核无误后,方可批量下料、钢筋加工得形状、尺寸、数量、必须符合设计要求、 (3)钢筋得接头形式采纳绑扎搭接,位于同一连接区段内得钢筋搭接接头面积百分率为 25%,搭接长度为 38d
2钢筋绑扎 (1)钢筋绑扎必须由下而上进行
