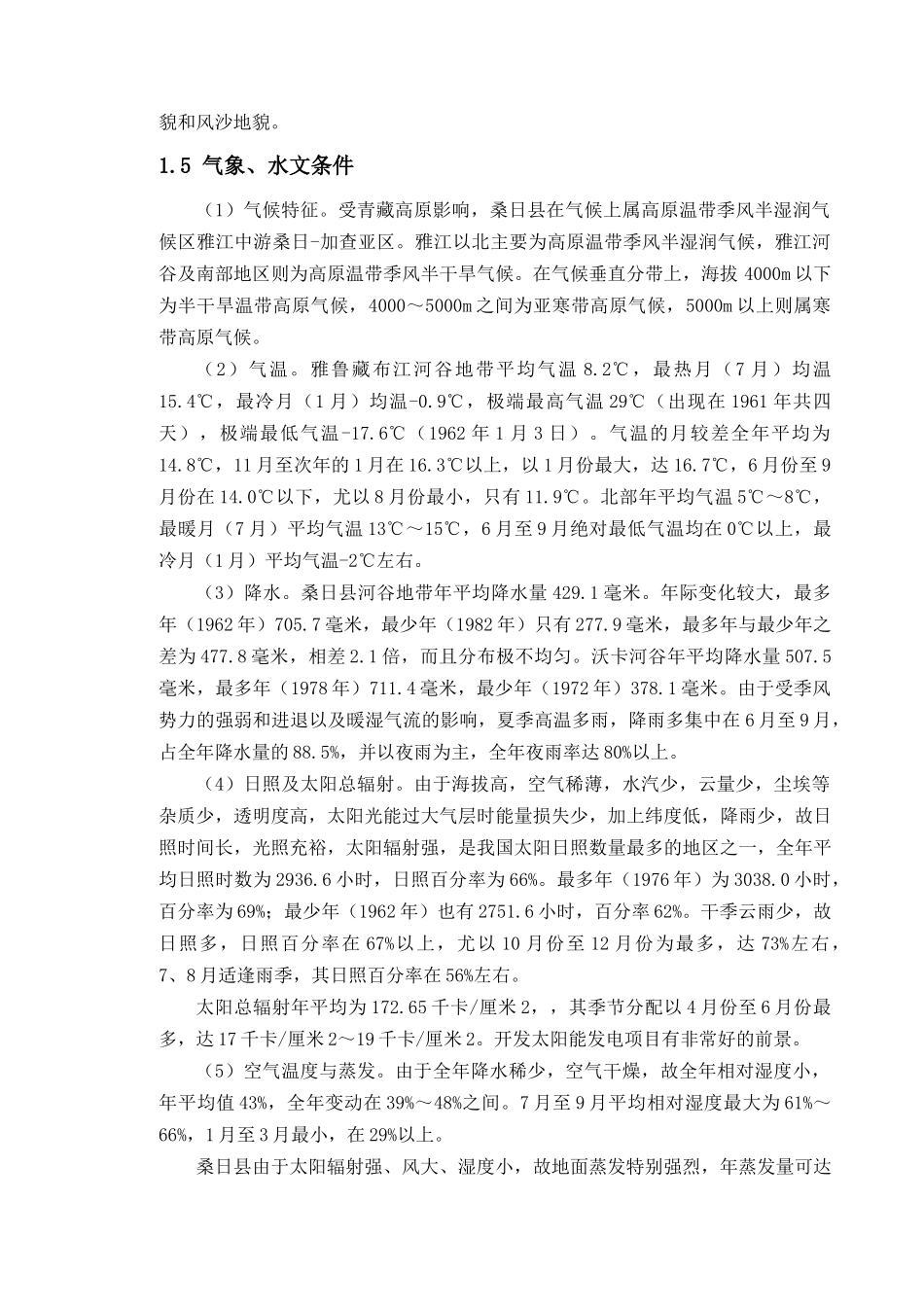

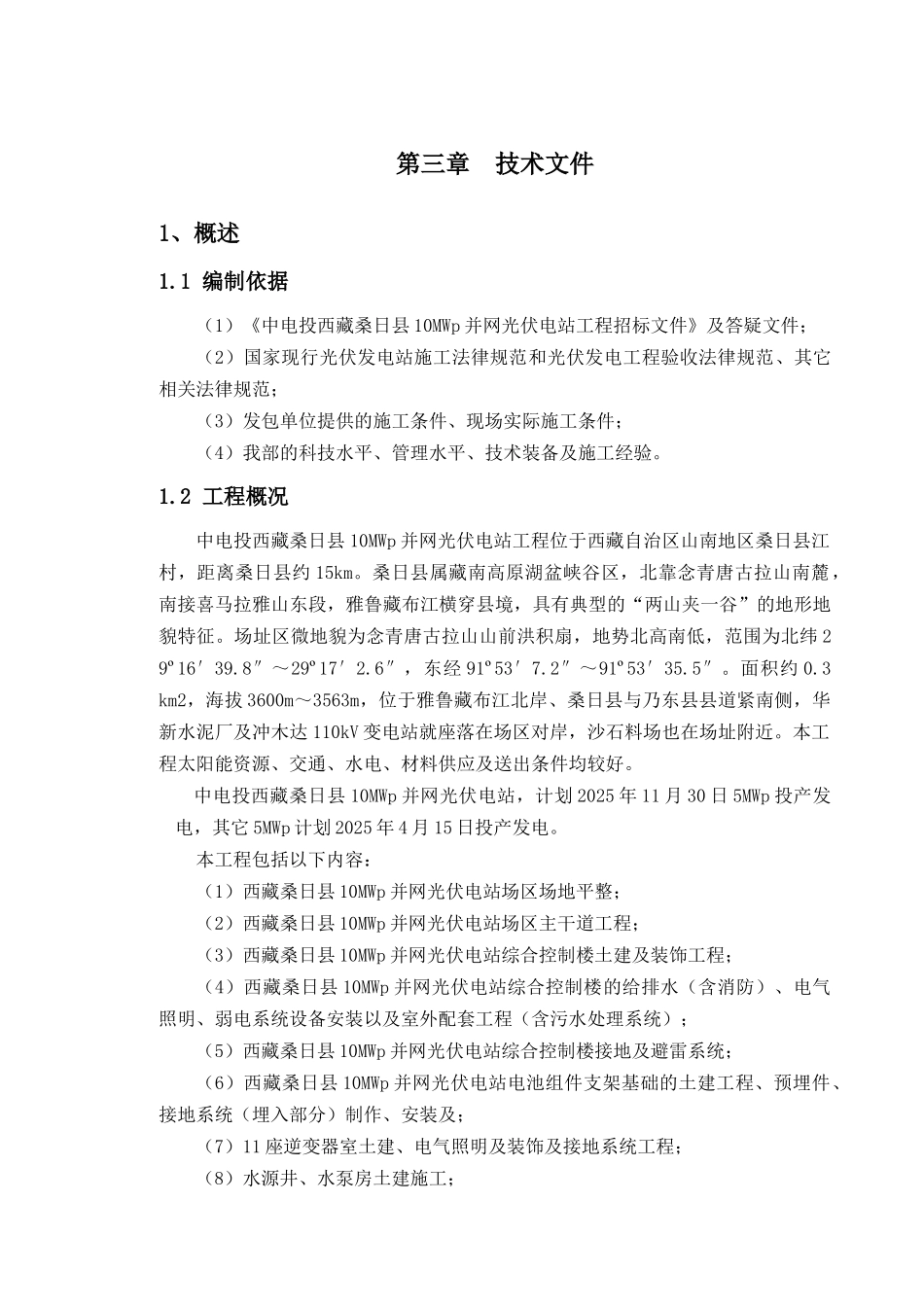

第三章 技术文件1、概述1.1 编制依据(1)《中电投西藏桑日县 10MWp 并网光伏电站工程招标文件》及答疑文件;(2)国家现行光伏发电站施工法律规范和光伏发电工程验收法律规范、其它相关法律规范;(3)发包单位提供的施工条件、现场实际施工条件;(4)我部的科技水平、管理水平、技术装备及施工经验。1.2 工程概况中电投西藏桑日县 10MWp 并网光伏电站工程位于西藏自治区山南地区桑日县江村,距离桑日县约 15km。桑日县属藏南高原湖盆峡谷区,北靠念青唐古拉山南麓,南接喜马拉雅山东段,雅鲁藏布江横穿县境,具有典型的“两山夹一谷”的地形地貌特征。场址区微地貌为念青唐古拉山山前洪积扇,地势北高南低,范围为北纬 29º16′39.8″~29º17′2.6″,东经 91º53′7.2″~91º53′35.5″。面积约 0.3 km2,海拔 3600m~3563m,位于雅鲁藏布江北岸、桑日县与乃东县县道紧南侧,华新水泥厂及冲木达 110kV 变电站就座落在场区对岸,沙石料场也在场址附近。本工程太阳能资源、交通、水电、材料供应及送出条件均较好。中电投西藏桑日县 10MWp 并网光伏电站,计划 2025 年 11 月 30 日 5MWp 投产发电,其它 5MWp 计划 2025 年 4 月 15 日投产发电。本工程包括以下内容:(1)西藏桑日县 10MWp 并网光伏电站场区场地平整;(2)西藏桑日县 10MWp 并网光伏电站场区主干道工程;(3)西藏桑日县 10MWp 并网光伏电站综合控制楼土建及装饰工程;(4)西藏桑日县 10MWp 并网光伏电站综合控制楼的给排水(含消防)、电气照明、弱电系统设备安装以及室外配套工程(含污水处理系统);(5)西藏桑日县 10MWp 并网光伏电站综合控制楼接地及避雷系统;(6)西藏桑日县 10MWp 并网光伏电站电池组件支架基础的土建工程、预埋件、接地系统(埋入部分)制作、安装及;(7)11 座逆变器室土建、电气照明及装饰及接地系统工程;(8)水源井、水泵房土建施工;(9)消防水池和生活水池工程。1.3 施工条件(1)对外交通条件项目拟选址地江管理区距离山南行署所在地泽当 13 公里,距离桑日县城 15 公里,国道 318 线与省道 306 线穿境而过,十二五规划建设的拉林铁路也将经过江管理区。中国移动、中国电信覆盖整个管理区,交通便利,通讯畅通。(2)施工用水本工程附近的沿线为河流,施工用水从河流取水,可满足施工及生活用水需求,生活用水需设置过滤或沉沙设备。(3)施工用电冲木达 110kV 变电站座落在场...
