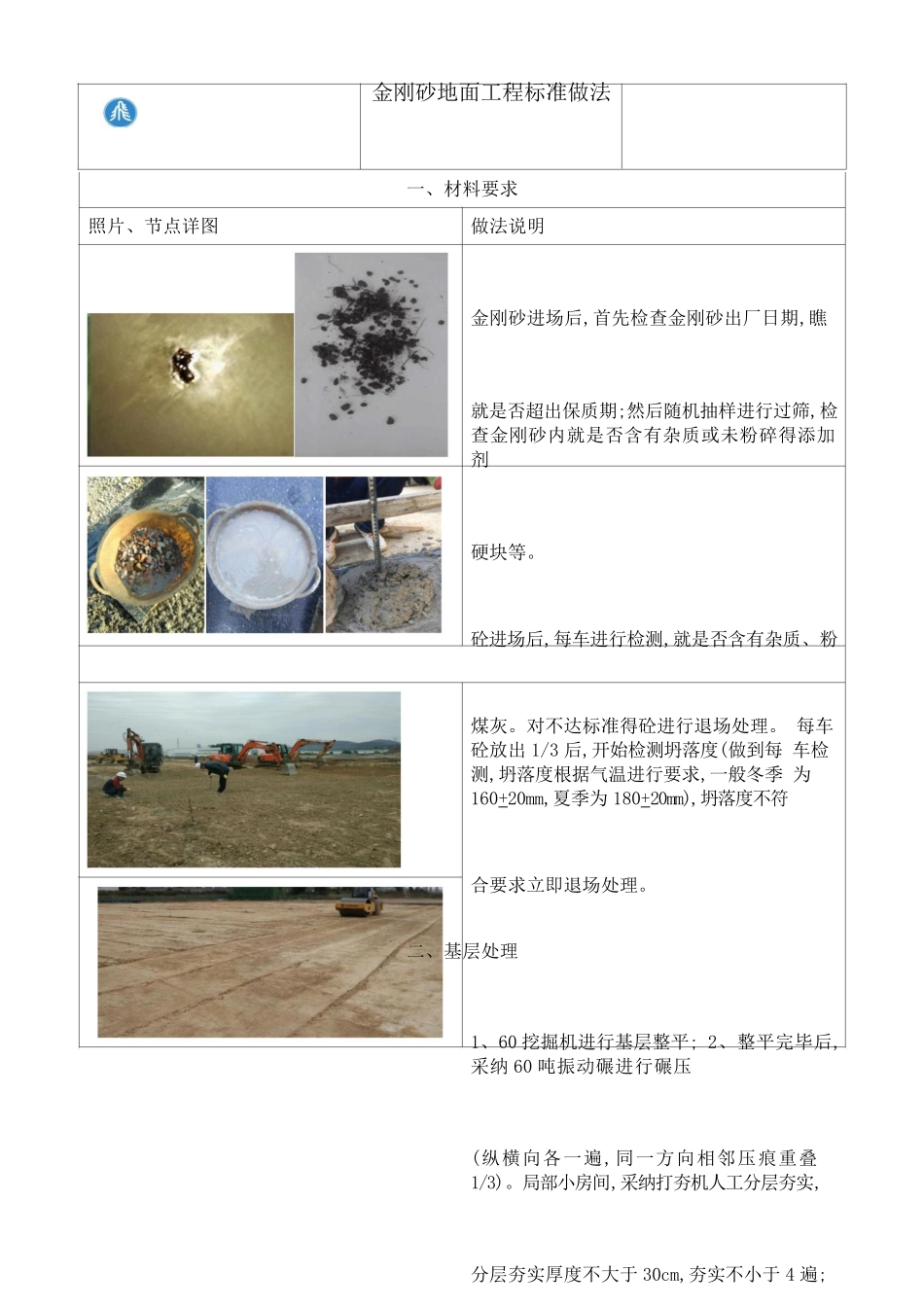

金刚砂地面工程标准做法一、材料要求照片、节点详图 做法说明金刚砂进场后,首先检查金刚砂出厂日期,瞧就是否超出保质期;然后随机抽样进行过筛,检 查金刚砂内就是否含有杂质或未粉碎得添加剂硬块等
砼进场后,每车进行检测,就是否含有杂质、粉煤灰
对不达标准得砼进行退场处理
每车砼放出 1/3 后,开始检测坍落度(做到每 车检测,坍落度根据气温进行要求,一般冬季 为 160+20mm,夏季为 180+20mm),坍落度不符合要求立即退场处理
二、基层处理1、60 挖掘机进行基层整平; 2、整平完毕后,采纳 60 吨振动碾进行碾压(纵横向各一遍,同一方向相邻压痕重叠 1/3)
局部小房间,采纳打夯机人工分层夯实,分层夯实厚度不大于 30cm,夯实不小于 4 遍;标高控制在+30mm
3、对于直接浇筑砼得土方基层,碾压完毕后,再次用 60 挖掘机进行整平,保证标高范围+20mm 以内;4、现场出现橡皮土,要及时进行换填

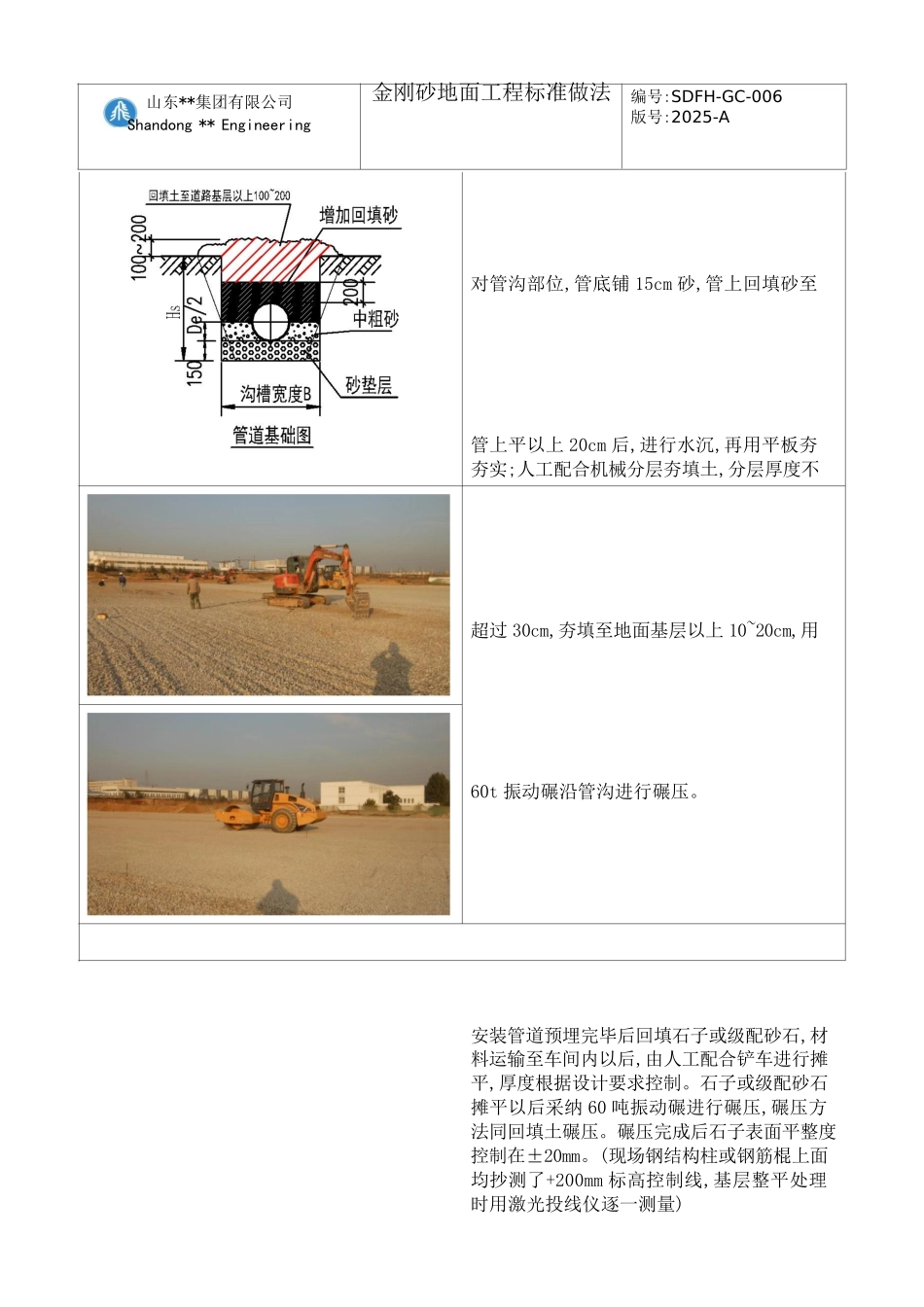

第 50 页山东**集团有限公司Shandong ** Engineering金刚砂地面工程标准做法编号:SDFH-GC-006版号:2025-A对管沟部位,管底铺 15cm 砂,管上回填砂至管上平以上 20cm 后,进行水沉,再用平板夯 夯实;人工配合机械分层夯填土,分层厚度不超过 30cm,夯填至地面基层以上 10~20cm,用60t 振动碾沿管沟进行碾压
安装管道预埋完毕后回填石子或级配砂石,材料运输至车间内以后,由人工配合铲车进行摊 平,厚度根据设计要求控制
石子或级配砂石摊平以后采纳 60 吨振动碾进行碾压,碾压方 法同回填土碾压
碾压完成后石子表面平整度 控制在±20mm
(现场钢结构柱或钢筋棍上面 均抄测了+200mm 标高控制线,基层整平处理 时用激光投线仪逐一测量)三、钢筋绑扎第 51 页山东**建设集团有限公司Shandong ** Engineer
