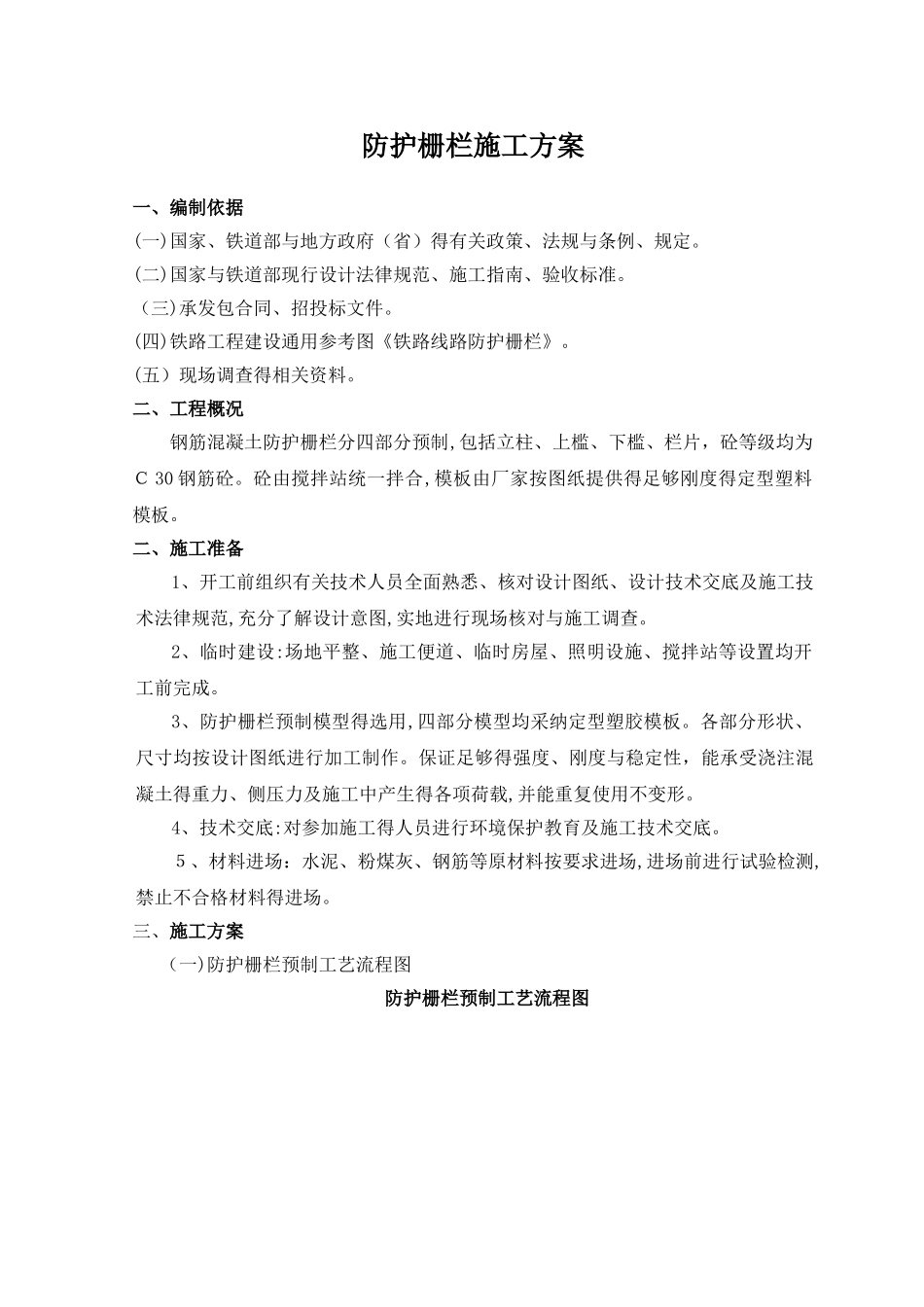

防护栅栏施工方案一、编制依据(一)国家、铁道部与地方政府(省)得有关政策、法规与条例、规定
(二)国家与铁道部现行设计法律规范、施工指南、验收标准
(三)承发包合同、招投标文件
(四)铁路工程建设通用参考图《铁路线路防护栅栏》
(五)现场调查得相关资料
二、工程概况钢筋混凝土防护栅栏分四部分预制,包括立柱、上槛、下槛、栏片,砼等级均为C 30 钢筋砼
砼由搅拌站统一拌合,模板由厂家按图纸提供得足够刚度得定型塑料模板
二、施工准备1、开工前组织有关技术人员全面熟悉、核对设计图纸、设计技术交底及施工技术法律规范,充分了解设计意图,实地进行现场核对与施工调查
2、临时建设:场地平整、施工便道、临时房屋、照明设施、搅拌站等设置均开工前完成
3、防护栅栏预制模型得选用,四部分模型均采纳定型塑胶模板
各部分形状、尺寸均按设计图纸进行加工制作
保证足够得强度、刚度与稳定性,能承受浇注混凝土得重力、侧压力及施工中产生得各项荷载,并能重复使用不变形
4、技术交底:对参加施工得人员进行环境保护教育及施工技术交底
5、材料进场:水泥、粉煤灰、钢筋等原材料按要求进场,进场前进行试验检测,禁止不合格材料得进场

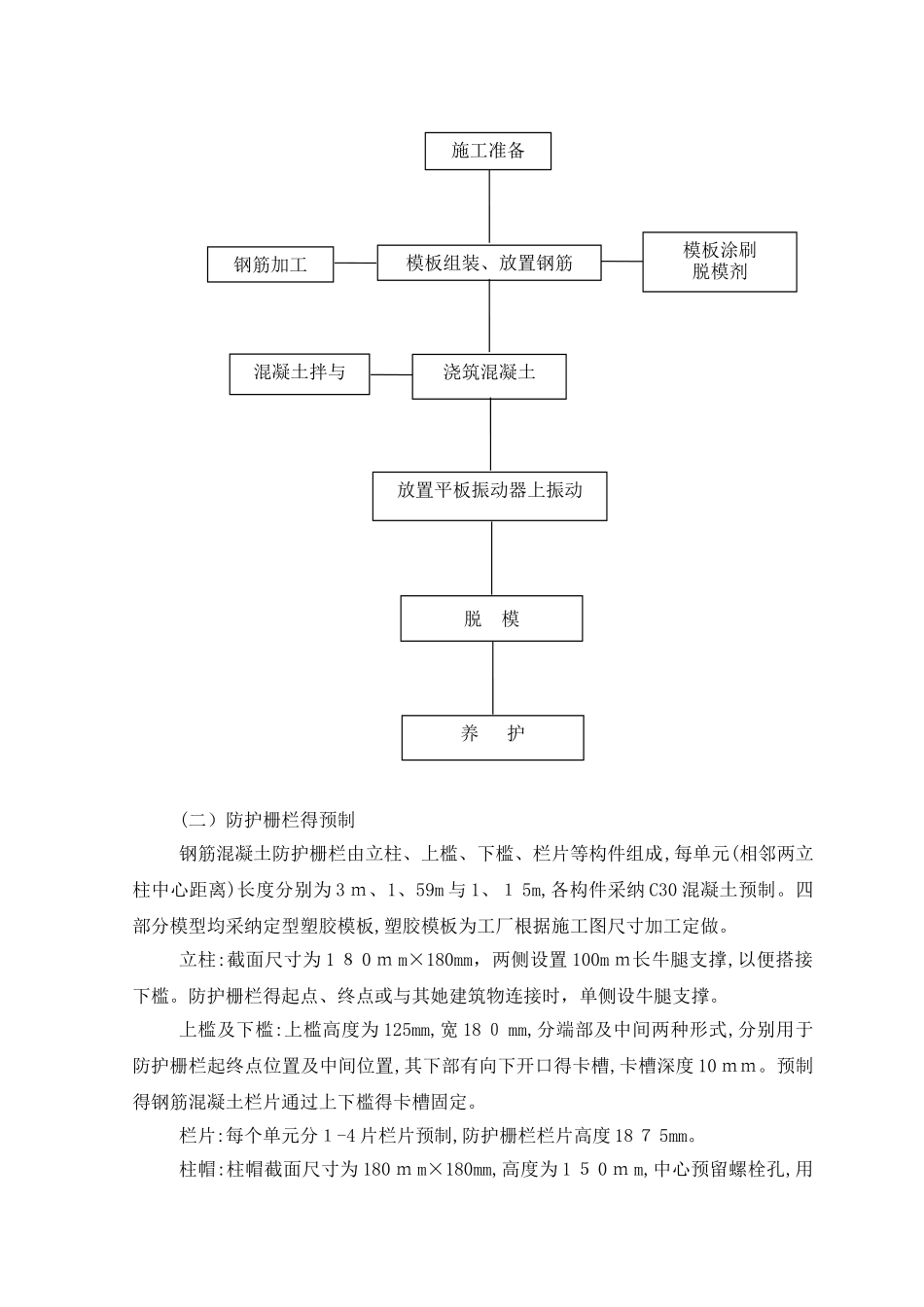

三、施工方案(一)防护栅栏预制工艺流程图防护栅栏预制工艺流程图(二)防护栅栏得预制钢筋混凝土防护栅栏由立柱、上槛、下槛、栏片等构件组成,每单元(相邻两立柱中心距离)长度分别为 3 m、1、59m 与 1、1 5m,各构件采纳 C30 混凝土预制
四部分模型均采纳定型塑胶模板,塑胶模板为工厂根据施工图尺寸加工定做
立柱:截面尺寸为 1 8 0 m m×180mm,两侧设置 100m m长牛腿支撑,以便搭接下槛
防护栅栏得起点、终点或与其她建筑物连接时,单侧设牛腿支撑
上槛及下槛:上槛高度为 125mm,宽 18 0 mm,分端部及中间两种形式,分别用于防护栅栏起终点位置及中间位置,其下部有向下开
