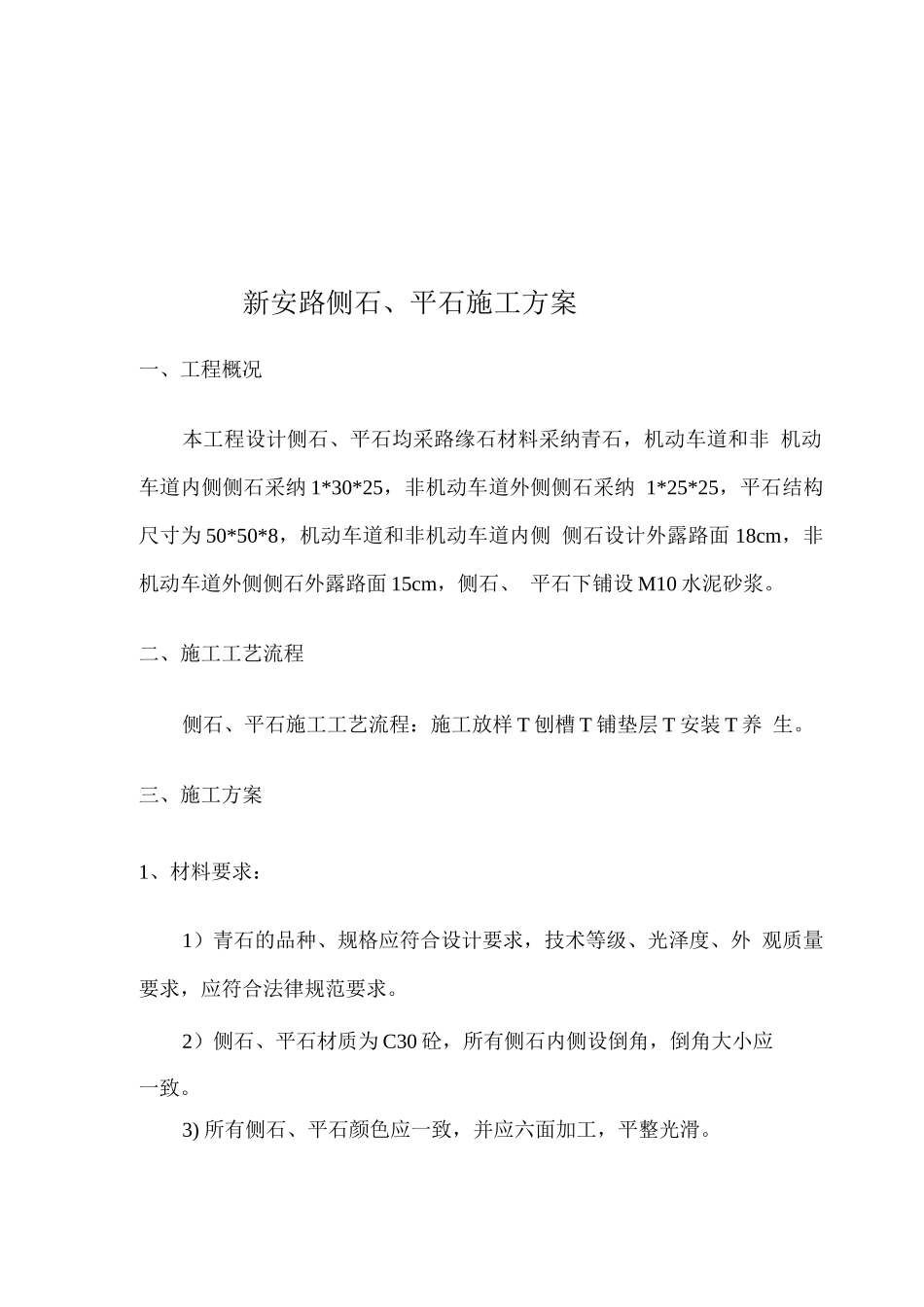

新安路侧石、平石施工方案一、工程概况本工程设计侧石、平石均采路缘石材料采纳青石,机动车道和非 机动车道内侧侧石采纳 1*30*25,非机动车道外侧侧石采纳 1*25*25,平石结构尺寸为 50*50*8,机动车道和非机动车道内侧 侧石设计外露路面 18cm,非机动车道外侧侧石外露路面 15cm,侧石、 平石下铺设 M10 水泥砂浆
二、施工工艺流程侧石、平石施工工艺流程:施工放样 T 刨槽 T 铺垫层 T 安装 T 养 生
三、施工方案1、材料要求:1)青石的品种、规格应符合设计要求,技术等级、光泽度、外 观质量要求,应符合法律规范要求
2)侧石、平石材质为 C30 砼,所有侧石内侧设倒角,倒角大小应一致
3) 所有侧石、平石颜色应一致,并应六面加工,平整光滑

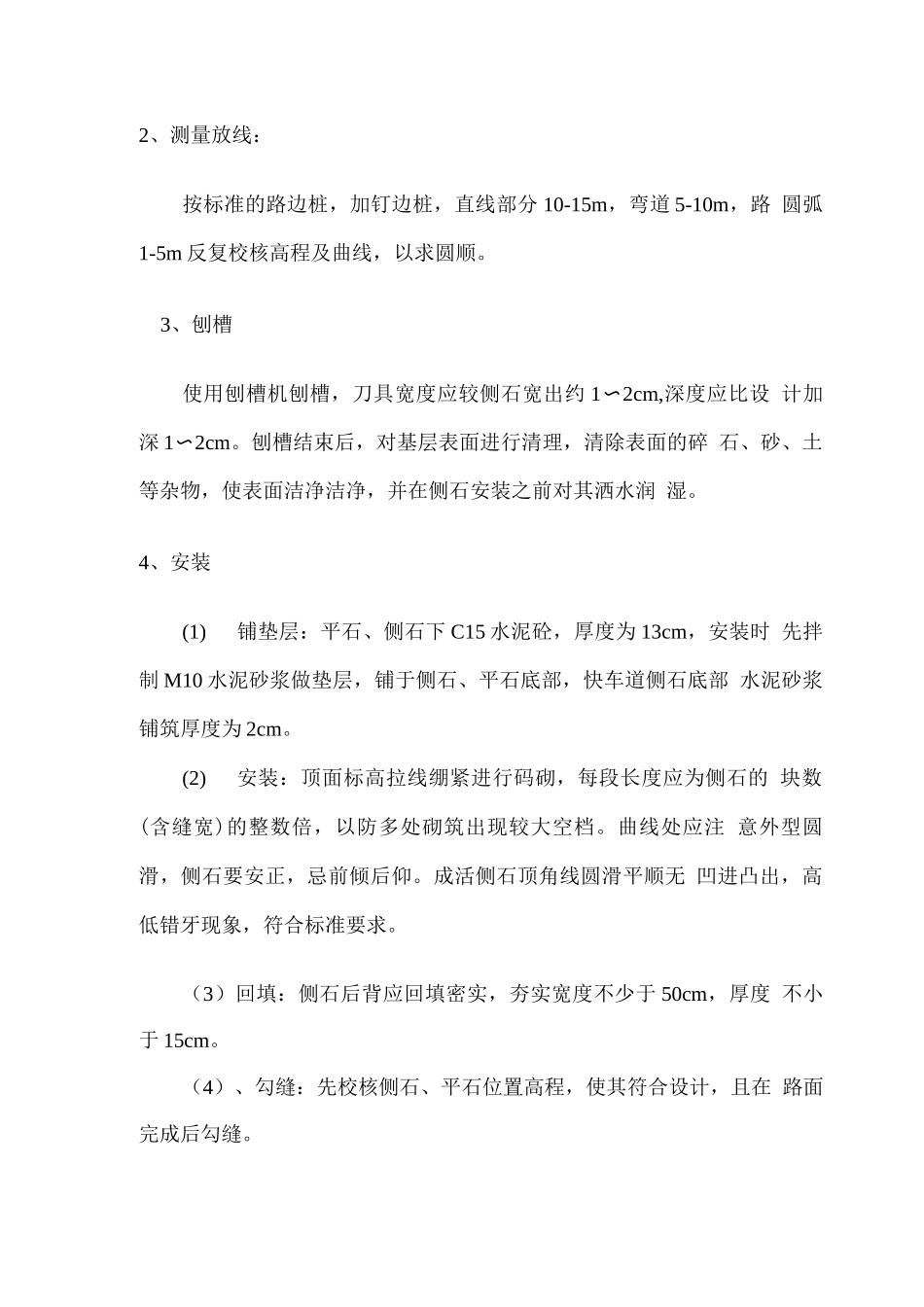

2、测量放线:按标准的路边桩,加钉边桩,直线部分 10-15m,弯道 5-10m,路 圆弧1-5m 反复校核高程及曲线,以求圆顺
3、刨槽使用刨槽机刨槽,刀具宽度应较侧石宽出约 1〜2cm,深度应比设 计加深 1〜2cm
刨槽结束后,对基层表面进行清理,清除表面的碎 石、砂、土等杂物,使表面洁净洁净,并在侧石安装之前对其洒水润 湿
4、安装(1)铺垫层:平石、侧石下 C15 水泥砼,厚度为 13cm,安装时 先拌制 M10 水泥砂浆做垫层,铺于侧石、平石底部,快车道侧石底部 水泥砂浆铺筑厚度为 2cm
(2)安装:顶面标高拉线绷紧进行码砌,每段长度应为侧石的 块数(含缝宽)的整数倍,以防多处砌筑出现较大空档
曲线处应注 意外型圆滑,侧石要安正,忌前倾后仰
成活侧石顶角线圆滑平顺无 凹进凸出,高低错牙现象,符合标准要求
(3)回填:侧石后背应回填密实,夯实宽度不少于 50cm,厚度 不小于 15cm
(4)、勾缝:先校核侧石、平石位置高程,使其符合设计,且在 路面完成后勾缝

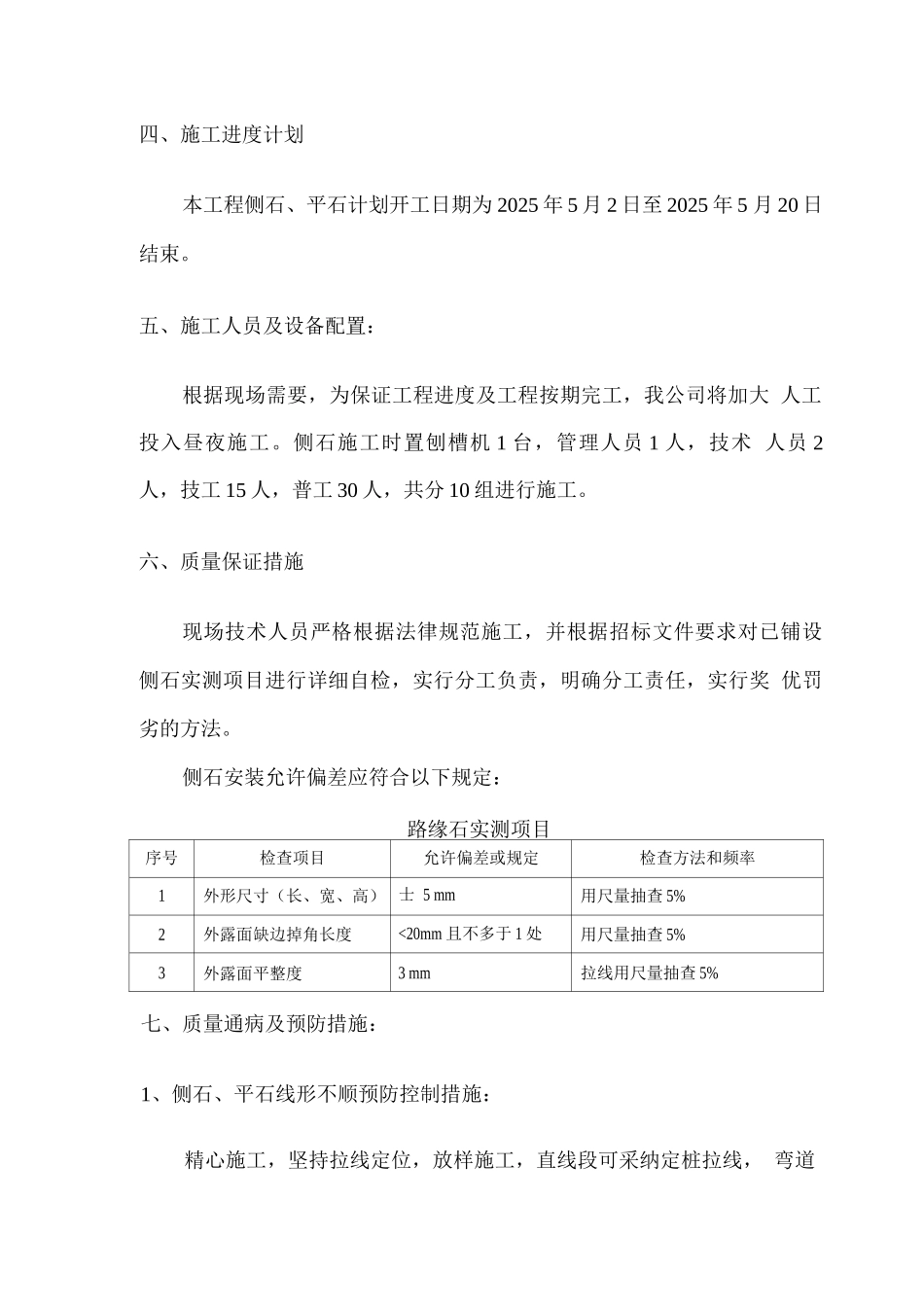

四、施工进度计划本工程侧石、平石计划开工日期
